Alueurakointi. Alueurakan yleiset sopimusehdot 2003 ALUEURAKOINTI ALUEURAKAN YLEISET SOPIMUSEHDOT 2003
|
|
- Antero Laine

- 9 vuotta sitten
- Katselukertoja:
Transkriptio
1 ALUEURAKOINTI ALUEURAKAN YLEISET SOPIMUSEHDOT 2003 Alueurakointi Alueurakan yleiset sopimusehdot 2003 Toinen linja 14 PL 200, Helsinki Puh. (09) 7711 Faksi (09) Helsinki 2003 ISBN Tilausnumero

2 Alueurakointi Alueurakan yleiset sopimusehdot 2003 SUOMEN KUNTALIITTO HELSINKI 2003

3 Suomen Kuntaliitto 1. painos ISBN Suomen Kuntaliitto Kuntatalon paino Helsinki 2003 Myynti: Suomen Kuntaliiton julkaisumyynti Faksi (09) Tilausnumero Suomen Kuntaliitto Toinen linja 14 PL Helsinki Puh. (09) 7711 Faksi (09)
4 ALUEURAKOINTI ALUEURAKAN YLEISET SOPIMUSEHDOT 2003 Suomen Kuntaliitto Finlands Kommunförbund

5 2(26) AYSE 2003

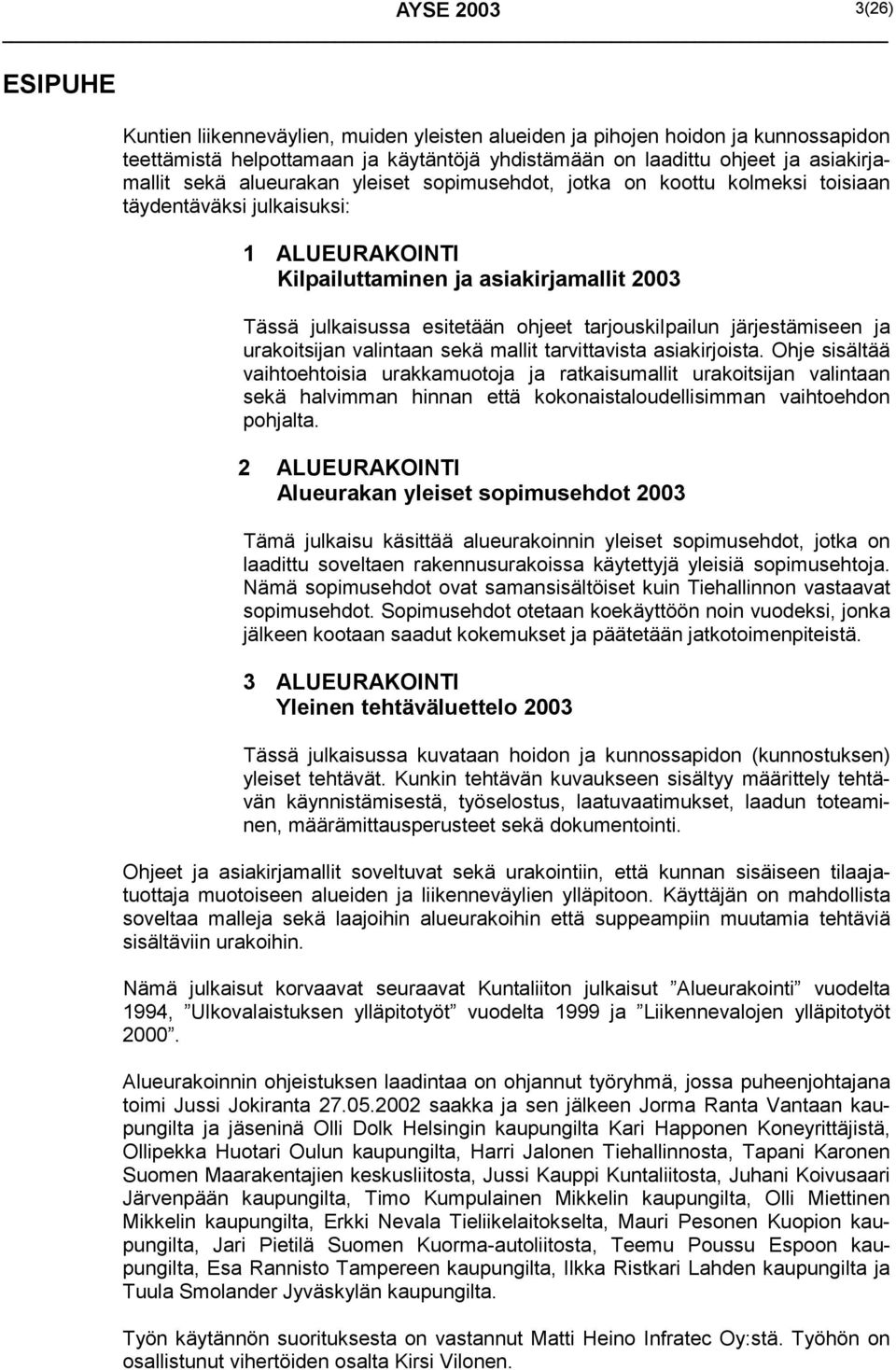

6 AYSE (26) ESIPUHE Kuntien liikenneväylien, muiden yleisten alueiden ja pihojen hoidon ja kunnossapidon teettämistä helpottamaan ja käytäntöjä yhdistämään on laadittu ohjeet ja asiakirjamallit sekä alueurakan yleiset sopimusehdot, jotka on koottu kolmeksi toisiaan täydentäväksi julkaisuksi: 1 ALUEURAKOINTI Kilpailuttaminen ja asiakirjamallit 2003 Tässä julkaisussa esitetään ohjeet tarjouskiipailun järjestämiseen ja urakoitsijan valintaan sekä mallit tarvittavista asiakirjoista. Ohje sisältää vaihtoehtoisia urakkamuotoja ja ratkaisumallit urakoitsijan valintaan sekä halvimman hinnan että kokonaistaloudellisimman vaihtoehdon pohjalta. 2 ALUEURAKOINTI Alueurakan yleiset sopimusehdot 2003 Tämä julkaisu käsittää alueurakoinnin yleiset sopimusehdot, jotka on laadittu soveltaen rakennusurakoissa käytettyjä yleisiä sopimusehtoja. Nämä sopimusehdot ovat samansisältöiset kuin Tiehallinnon vastaavat sopimusehdot. Sopimusehdot otetaan koekäyttöön noin vuodeksi, jonka jälkeen kootaan saadut kokemukset ja päätetään jatkotoimenpiteistä. 3 ALUEURAKOINTI Yleinen tehtäväluettelo 2003 Tässä julkaisussa kuvataan hoidon ja kunnossapidon (kunnostuksen) yleiset tehtävät. Kunkin tehtävän kuvaukseen sisältyy määrittely tehtävän käynnistämisestä, työselostus, laatuvaatimukset, laadun toteaminen, määrämittausperusteet sekä dokumentointi. Ohjeet ja asiakirjamallit soveltuvat sekä urakointiin, että kunnan sisäiseen tilaajatuottaja muotoiseen alueiden ja liikenneväylien ylläpitoon. Käyttäjän on mahdollista soveltaa malleja sekä laajoihin alueurakoihin että suppeampiin muutamia tehtäviä sisältäviin urakoihin. Nämä julkaisut korvaavat seuraavat Kuntaliiton julkaisut Alueurakointi vuodelta 1994, Ulkovalaistuksen ylläpitotyöt vuodelta 1999 ja Liikennevalojen ylläpitotyöt Alueurakoinnin ohjeistuksen laadintaa on ohjannut työryhmä, jossa puheenjohtajana toimi Jussi Jokiranta saakka ja sen jälkeen Jorma Ranta Vantaan kaupungilta ja jäseninä Olli Dolk Helsingin kaupungilta Kari Happonen Koneyrittäjistä, Ollipekka Huotari Oulun kaupungilta, Harri Jalonen Tiehallinnosta, Tapani Karonen Suomen Maarakentajien keskusliitosta, Jussi Kauppi Kuntaliitosta, Juhani Koivusaari Järvenpään kaupungilta, Timo Kumpulainen Mikkelin kaupungilta, Olli Miettinen Mikkelin kaupungilta, Erkki Nevala Tieliikelaitokselta, Mauri Pesonen Kuopion kaupungilta, Jari Pietilä Suomen Kuorma-autoliitosta, Teemu Poussu Espoon kaupungilta, Esa Rannisto Tampereen kaupungilta, Ilkka Ristkari Lahden kaupungilta ja Tuula Smolander Jyväskylän kaupungilta. Työn käytännön suorituksesta on vastannut Matti Heino Infratec Oy:stä. Työhön on osallistunut vihertöiden osalta Kirsi Vilonen.
7 4(26) AYSE 2003 SISÄLLYSLUETTELO KÄSITTEISTÖ 6 URAKOITSIJAN SUORITUSVELVOLLISUUS 9 1 Pääsuoritusvelvollisuus 9 2 Sivuvelvollisuudet 9 3 Velvollisuus toteuttaa muutostöitä 10 4 Velvollisuus toteuttaa lisätöitä 10 TILAAJAN JA URAKOITSIJAN YHTEISTOIMINTA 10 5 Aliurakoitsijan hyväksyttäminen 10 6 Tilaajan myötävaikutusvelvollisuus 10 SOPIJAPUOLTEN VASTUU 10 7 Yleinen vastuu 10 8 Vastuun sisältö 11 URAKOITSIJAN VASTUU 11 9 Vastuun laajuus Vastuu virheellisen työsuorituksen tai työntuloksen korjaamisesta Huomautuksentekovelvollisuuden täyttämisen vaikutus vastuuseen12 TILAAJAN VASTUU Vastuun laajuus Tilaajan aiheuttamien lisäkustannusten korvaamisvelvollisuus 13 LAADUNVARMISTUS Urakoitsijan laadunvarmistus Tilaajan laadunvarmistus 13 SOPIMUSASIAKIRJAT Sopimusasiakirjat täydentävät toisiaan Sopimusasiakirjojen keskinäinen pätevyysjärjestys Vaihtoehtoiset velvollisuudet Toteutukselle asetettavat vaatimukset, joista sopimusasiakirjat vaikenevat 14 SOPIMUSAIKA SEKÄ SAKKOJEN, ARVONVÄHENNYSTEN JA VAHINGONKORVAUSTEN VAPAUTUKSEEN OIKEUTTAVAT TEKIJÄT Sopimusajan jatkaminen Tilaajan myötävaikutusvelvollisuuden laiminlyönti Ylivoimainen este Haitan tai esteen rajoittaminen Menettelytapamääräyksiä 15 VAKUUDET Urakoitsijan vakuudet tilaajalle 16 TILAAJAN MAKSUVELVOLLISUUS Urakkahinta Urakkahinnan maksaminen Tilaajan koronmaksuvelvollisuus 17

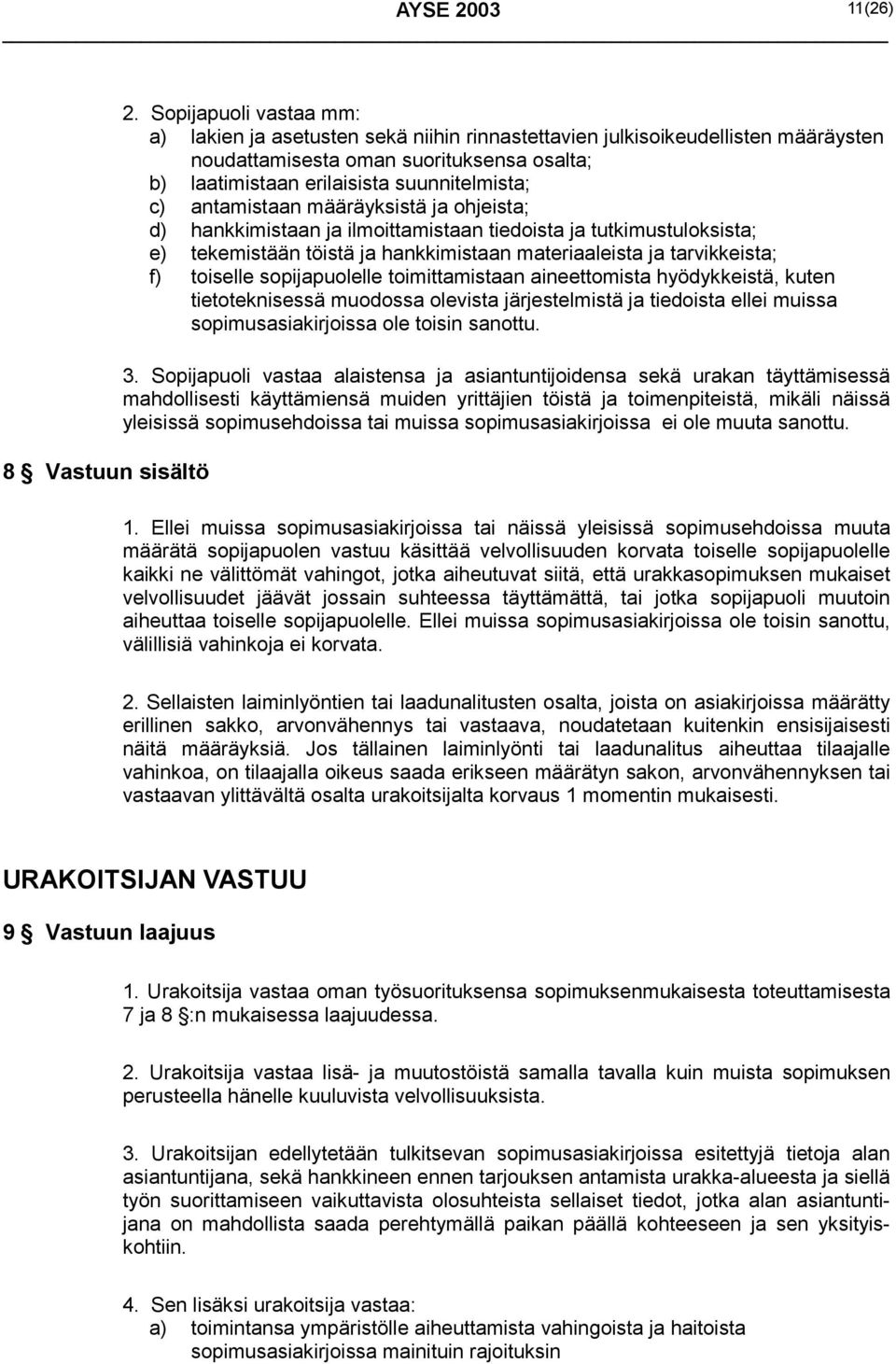

8 AYSE (26) 29 Kuittaukset ja pidätykset Tilaajan osallistuminen ylivoimaisen esteen vuoksi syntyneiden kustannusten korvaamiseen 17 HINTAMUUTOKSET Indeksin vaikutus urakkahintaan Hintojen ja palkkojen muuttamisen vaikutus urakkahintaan Yksikköhintaperusteisten töiden määrämuutokset Omakustannushinta 19 ORGANISAATIOT Urakoitsijan työnjohtoa ja henkilöstöä koskevat määräykset Työsuojelun järjestäminen Tilaajan edustajat ja heidän valtuutensa 20 YHTEISET KOKOUKSET JA TARKASTUKSET SEKÄ MUU YHTEYDENPITO Sopimuskatselmus Muut katselmukset Työmaakokoukset Työmaapäiväkirjan pitäminen Vastaanottotarkastus Tarkastuksen perusteella urakoitsijalle jäävät toimenpiteet Taloudellinen loppuselvitys 22 SOPIMUKSEN PURKAMINEN TAI SIIRTÄMINEN Urakoitsijan sopimusrikkomus Urakoitsijan konkurssi tai suorituskyvyttömyys Ylivoimainen este Tilaajan velvollisuuksien laiminlyönti Purkamisen seurauksena järjestettävä katselmus Alueurakan haltuunotto sekä tavaran ja välineiden käytön korvaaminen urakoitsijalle Tilisuhteiden selvittäminen Urakan saattaminen loppuun takaajan toimesta Sopimuksen siirtäminen 25 ERIMIELISYYDET JA NIIDEN RATKAISEMINEN Yleinen periaate Riidanalainen suoritus Oikeus urakoitsijan laiminlyönnin korjaamiseen Sovellettava lainsäädäntö Riitaisuuksien ratkaiseminen 26

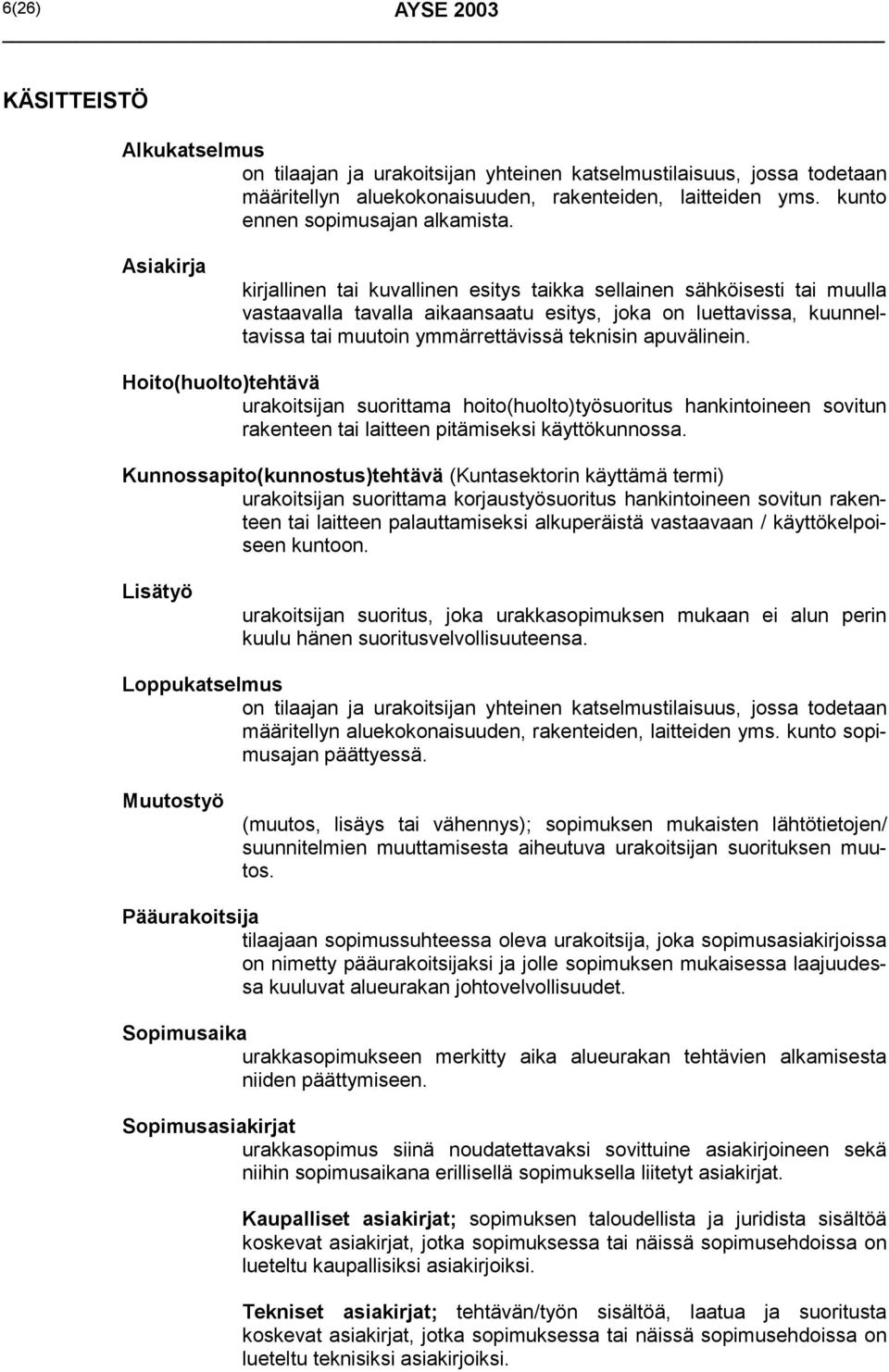

9 6(26) AYSE 2003 KÄSITTEISTÖ Alkukatselmus on tilaajan ja urakoitsijan yhteinen katselmustilaisuus, jossa todetaan määritellyn aluekokonaisuuden, rakenteiden, laitteiden yms. kunto ennen sopimusajan alkamista. Asiakirja kirjallinen tai kuvallinen esitys taikka sellainen sähköisesti tai muulla vastaavalla tavalla aikaansaatu esitys, joka on luettavissa, kuunneltavissa tai muutoin ymmärrettävissä teknisin apuvälinein. Hoito(huolto)tehtävä urakoitsijan suorittama hoito(huolto)työsuoritus hankintoineen sovitun rakenteen tai laitteen pitämiseksi käyttökunnossa. Kunnossapito(kunnostus)tehtävä (Kuntasektorin käyttämä termi) urakoitsijan suorittama korjaustyösuoritus hankintoineen sovitun rakenteen tai laitteen palauttamiseksi alkuperäistä vastaavaan / käyttökelpoiseen kuntoon. Lisätyö urakoitsijan suoritus, joka urakkasopimuksen mukaan ei alun perin kuulu hänen suoritusvelvollisuuteensa. Loppukatselmus on tilaajan ja urakoitsijan yhteinen katselmustilaisuus, jossa todetaan määritellyn aluekokonaisuuden, rakenteiden, laitteiden yms. kunto sopimusajan päättyessä. Muutostyö (muutos, lisäys tai vähennys); sopimuksen mukaisten lähtötietojen/ suunnitelmien muuttamisesta aiheutuva urakoitsijan suorituksen muutos. Pääurakoitsija tilaajaan sopimussuhteessa oleva urakoitsija, joka sopimusasiakirjoissa on nimetty pääurakoitsijaksi ja jolle sopimuksen mukaisessa laajuudessa kuuluvat alueurakan johtovelvollisuudet. Sopimusaika urakkasopimukseen merkitty aika alueurakan tehtävien alkamisesta niiden päättymiseen. Sopimusasiakirjat urakkasopimus siinä noudatettavaksi sovittuine asiakirjoineen sekä niihin sopimusaikana erillisellä sopimuksella liitetyt asiakirjat. Kaupalliset asiakirjat; sopimuksen taloudellista ja juridista sisältöä koskevat asiakirjat, jotka sopimuksessa tai näissä sopimusehdoissa on lueteltu kaupallisiksi asiakirjoiksi. Tekniset asiakirjat; tehtävän/työn sisältöä, laatua ja suoritusta koskevat asiakirjat, jotka sopimuksessa tai näissä sopimusehdoissa on lueteltu teknisiksi asiakirjoiksi.
10 AYSE (26) Suunnitelma-asiakirjat; tehtävän/työn sisältöä, laatua, laajuutta ja suoritusta koskevat asiakirjat kuten tekniset asiakirjat, määrä- ja mittaluettelot. Sopimuskatselmus ennen urakkasopimuksen tekoa pidettävä tilaajan ja tarjoajan yhteinen kaikkia tarjouspyyntö- ja tarjousasiakirjoja koskeva katselmus, jossa todetaan vallitseeko asiakirjojen ja tarjouksen sisällöstä ja tulkinnasta niin suuri yhteisymmärrys, että urakkasopimus on allekirjoitettavissa. Tehtäväalue alue, kohde, jolla yksittäisen tehtävän työt tehdään ja joka on urakoitsijan käytettävissä toimenpideajan. Tehtävän toimenpideaika aika, jonka kuluessa nimetty tehtävä tulee olla loppuun suoritettu. Tehtävän/työn aloitusaika ajankohta, jolloin nimetyn tehtävän/työn suorituksen viimeistään tulee käynnistyä. Tilaaja urakoitsijan sopimuskumppani, joka on tilannut urakkasuorituksen. Tilaajana voi toimia myös urakoitsija. Työkohtainen selostus tai -tarkennus asiakirja, joka sisältää alueurakan tehtävien sisältöä koskevia vaatimuksia ja määräyksiä tehtävän aloitusajasta ja laadusta. Urakan alue määritelty aluekokonaisuus, johon hoito(huolto)- ja kunnossapito (kunnostus)- tai käyttö- ja muut tehtävät kohdistuvat. Urakkahinta urakkasopimuksessa tai muuten sovittu urakoitsijalle maksettava vastike. Urakkahinnassa on eroteltava arvonlisäveroton hinta ja arvonlisävero. Urakkaohjelma (sopimuskohtaiset urakkaehdot); tarjouspyyntöön liittyvä sopimusasiakirja, joka sisältää tilaajan ja urakoitsijan väliset hankekohtaisesti esitetyt kaupalliset ehdot ja keskeiset tiedot. Urakkasopimus (urakkasopimusasiakirja); tilaajan ja urakoitsijan välinen allekirjoitettu asiakirja tietyn palvelun tuottamista sovittua hintaa tai veloitusperustetta vastaan. Urakoitsija tilaajan sopimuskumppani, joka on sitoutunut suorittamaan sopimusasiakirjoissa määritellyt tehtävät/työt.

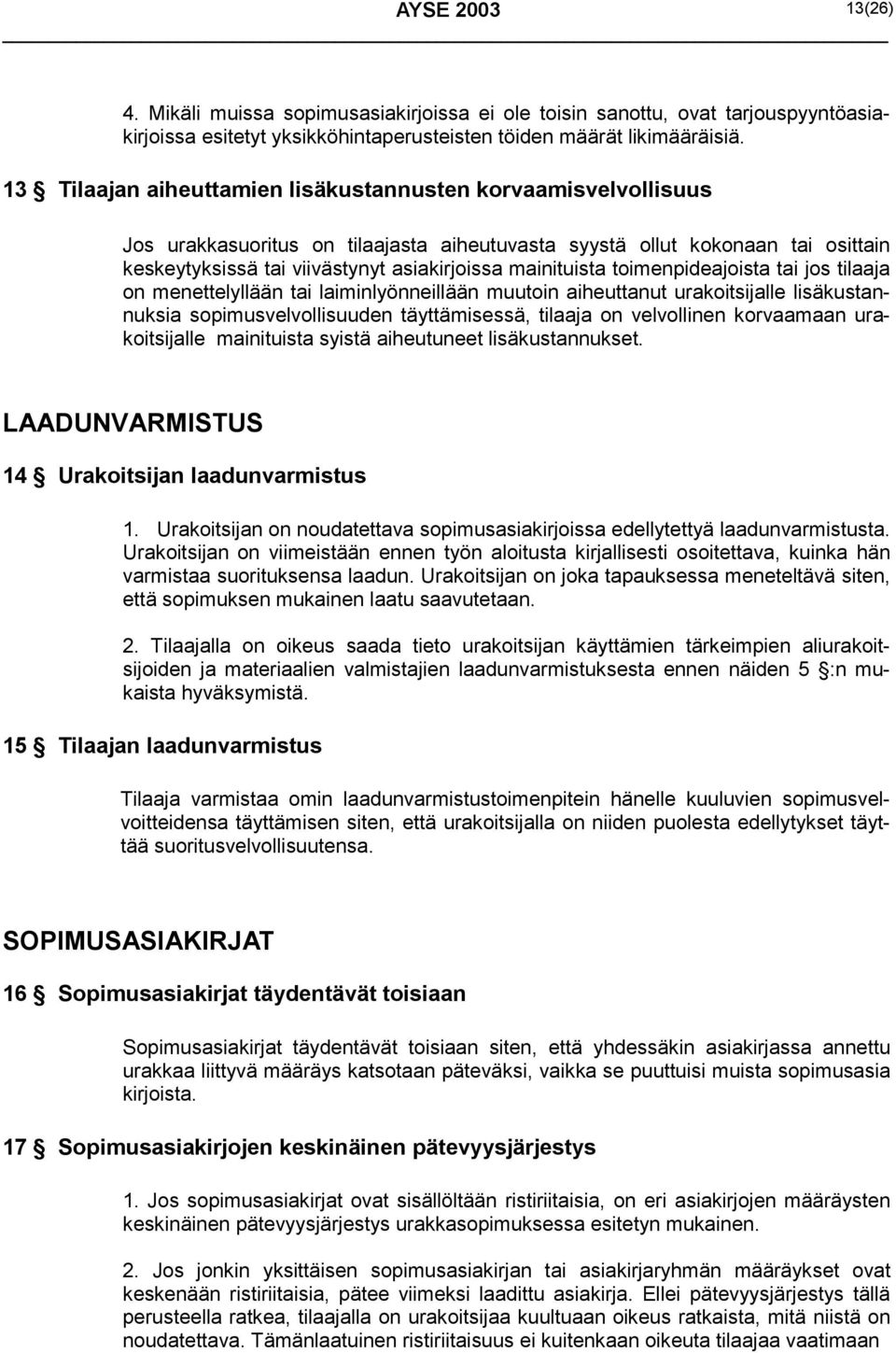

11 8(26) AYSE 2003 Vahingonvaara vastuu vahingosta, joka kohtaa suoritusta ilman, että kumpikaan osapuoli on tahallisesti, tuottamuksellisesti tai laiminlyönnillään sitä aiheuttanut. Valvoja Virhe tilaajan puolesta työsuoritusta valvova henkilö. tehtävän/työn tuloksessa oleva ominaisuus, joka ei vastaa sovittua suoritusta. Virhe voi ilmetä esimerkiksi vauriona, puutteena ja haittana Ylläpito (Tiehallinnon käyttämä termi) urakoitsijan suorittama korjaustyösuoritus hankintoineen sovitun rakenteen tai laitteen palauttamiseksi alkuperäistä vastaavaan / käyttökelpoiseen kuntoon.

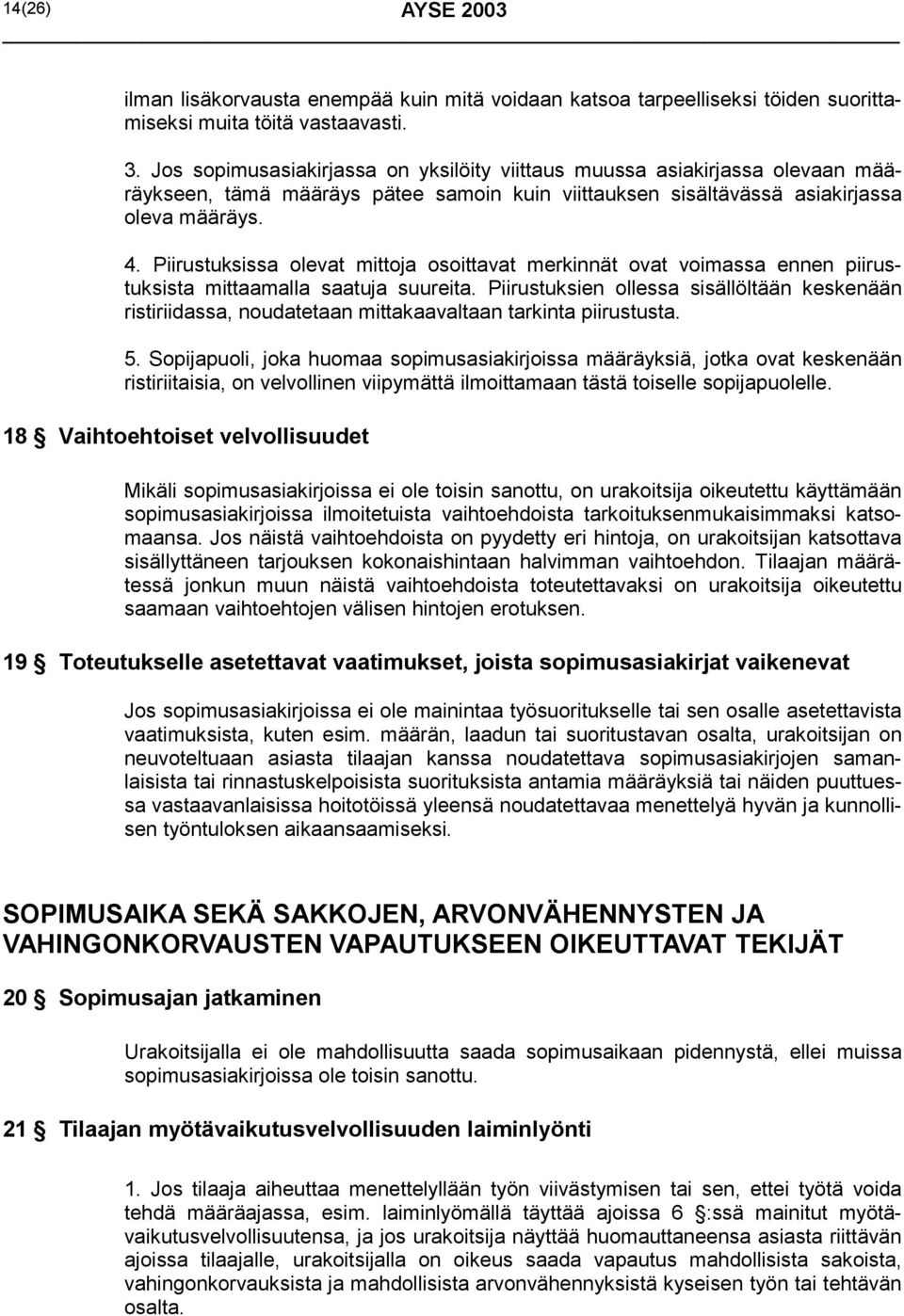

12 AYSE (26) URAKOITSIJAN SUORITUSVELVOLLISUUS 1 Pääsuoritusvelvollisuus 1. Urakoitsija on velvollinen sovittua urakkahintaa vastaan tekemään kaikki urakkasopimuksen ja siinä noudatettaviksi määrättyjen sopimusasiakirjojen edellyttämät työt ja toimenpiteet sekä aine- ja tarvikehankinnat pitääkseen sopimusasiakirjoissa määritellyn alueen ja sen rakenteet, varusteet ja laitteet koko sopimusajan jatkuvasti sopimusasiakirjojen vaatimusten mukaisina. 2. Urakoitsijan edellä mainittuihin velvollisuuksiin eli urakkaan kuuluvat kaikki suoritukset, joita sovitun työntuloksen aikaansaaminen edellyttää tehtäväksi. Urakoitsija ei kuitenkaan ole velvollinen toteuttamaan tilaajan vaatimuksia sellaisten yksityiskohtien osalta, jotka eivät perustu sopimusasiakirjoista ilmeneviin määräyksiin ja joita huolellinen urakoitsija ei ole urakkahinnassa voinut alalla yleisesti noudatettavan käytännön perusteella ottaa huomioon. 3. Urakoitsijan tulee toimia sopimuksen mukaisissa tehtävissä ammattitaitoisesti ja noudattaa vähintään niitä palkka-, työaika- ja muita ehtoja, joita on Suomen lain ja työehtosopimusmääräysten mukaan noudatettava samanlaatuisessa työssä. Ehto koskee myös työtä, jonka alihankkija suorituttaa työntekijöillään. 2 Sivuvelvollisuudet Ellei urakkasopimusasiakirjoissa ole toisin sanottu, kuuluu urakoitsijalle ja urakkahintaan seuraavat velvollisuudet: a) Tavoitettavissa olo ja hoitotöiden aloittamisvalmius urakka-asiakirjoissa tarkemmin esitetyssä laajuudessa; b) työvälineiden ja työssä tarvittavien väliaikaisten apulaitteiden hankkiminen, asentaminen, purkaminen tai poistaminen sekä kaikkien niistä johtuvien käyttö-, ym. kulujen maksaminen. Tällaisia laitteita voivat olla mm. autot ja koneet sekä niiden lisävarusteet, väliaikaiset lämmityslaitteet ja urakkaalueella tarvittavat suojat sekä tilapäiset vesi-, sähkö-, ym. johdot ja laitteet sekä mahdolliset kiertotiet ja rakennustelineet; c) alueella sijaitsevien maanalaisten ja maanpäällisten johtojen, kaapeleiden sekä erilaisten rakenteiden ja laitteiden paikallistaminen, suojaaminen ja niille mahdollisesti aiheuttamiensa vahinkojen korjaaminen ja/tai korvaamiseen. Urakoitsijan on hankittava johtojen, kaapeleiden ja muiden maanalaisten laitteiden sijaintia koskevat kartat ja muut asiakirjat sekä sovittava suojaamisesta omistajien kanssa; d) urakassa tarvittavien liikenne- sekä muiden vastaavien merkkien asettaminen ja kaikki yleisen liikenteen järjestelystä johtuvat toimenpiteet sekä urakassa tarvittavien mittojen asettaminen ja mittoihin liittyvät merkinnät; e) urakan tehtävissä syntyvien jätteiden lajittelu ja poisto urakka-alueelta sekä niistä johtuvat mahdolliset verot ja maksut; f) urakoitsijan hankittavaksi kuuluvien suunnitelmien ja mahdollisten piirustusten toimittaminen riittävän ajoissa tilaajalle, tilaajan toimenpiteitä varten; g) urakoitsijan työsuoritukseen liittyvien lupien hankkiminen; h) hoitoalueen töiden järjestely ja yhteensovitus; i) urakan aikaisen laadunvarmistuksen hoitaminen urakan laatusuunnitelman mukaisesti ja raportointi tilaajalle; j) lainsäädännön tarkoittamat päätoteuttajan työsuojeluvelvollisuudet;

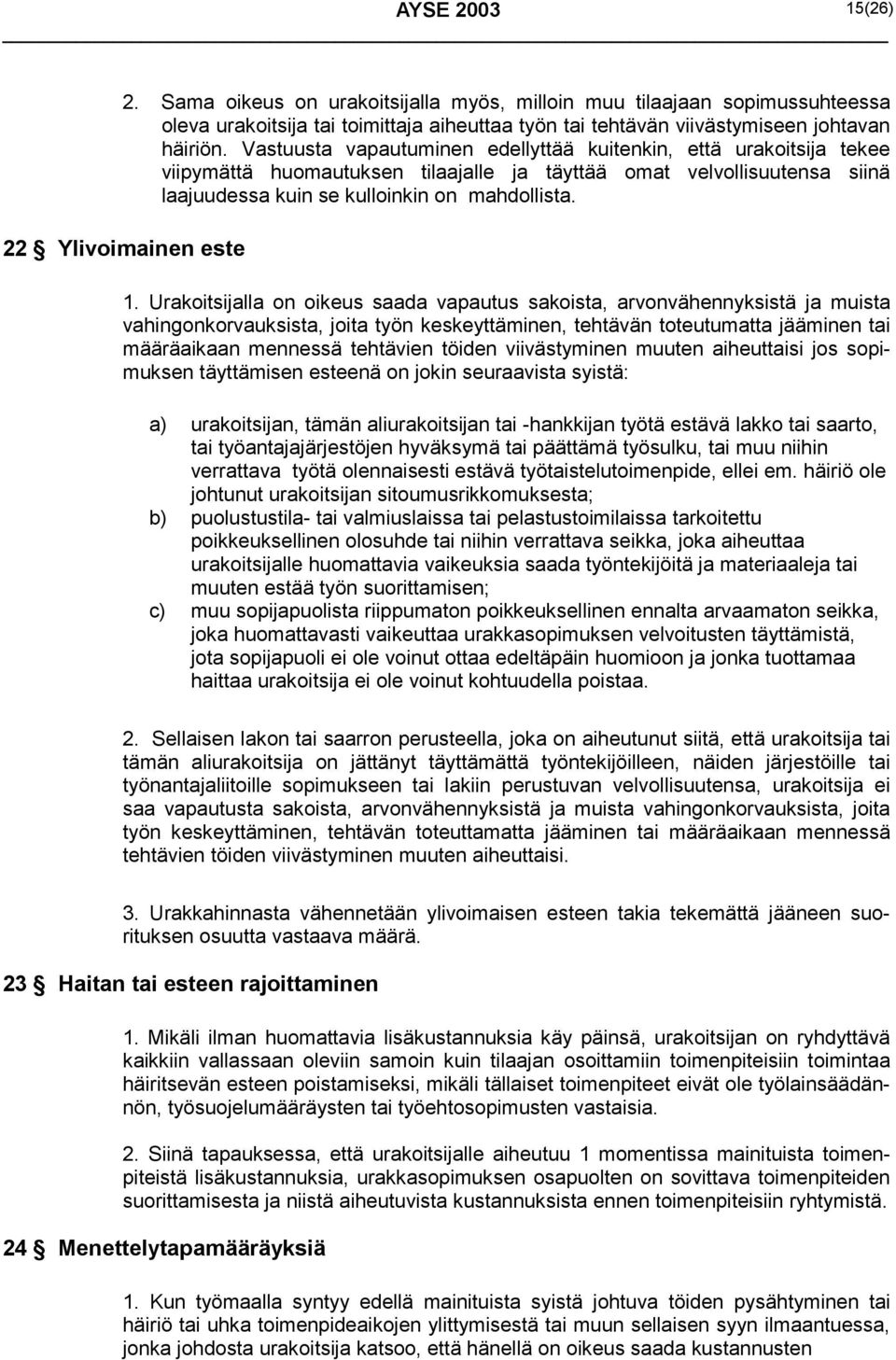

13 10(26) AYSE 2003 k) urakoitsijalle hänen elinkeinotoiminnastaan aiheutuvat yhteiskunnalliset maksuvelvoitteet; l) urakoitsijan tätä alueurakkaa koskeviin muihin sopimuksiinsa perustuvat velvollisuudet; m) toiminnan vastuuvakuutuksen ottaminen urakkaa varten. 3 Velvollisuus toteuttaa muutostöitä 1. Urakoitsija on velvollinen toteuttamaan tilaajan vaatimat muutostyöt, elleivät ne olennaisesti muuta urakoitsijan alueurakan sisältöä toisen luonteiseksi. Muutokset on selvästi osoitettava urakoitsijalle ja niiden vaikutuksesta urakkaan on, pieniä ja kiireellisiä muutoksia lukuun ottamatta kirjallisesti sovittava ennen kuin niitä ryhdytään toteuttamaan. Muutostyöstä johtuvaa lisäystä tai vähennystä urakkahintaan laskettaessa noudatetaan sopimuksesta saatavia hintoja tai näiden puuttuessa vastaavin perustein sovittuja hintoja. 2. Jos sopimusasiakirjoista ei saada vastaavaa hintaa tai hinnan määräämisperusteita eikä hinnasta voida muuten sopia, on työ tehtävä omakustannushintaan, ellei tilaaja ota sitä toteuttaakseen. 4 Velvollisuus toteuttaa lisätöitä Muista kuin 3 :n mukaisista lisäyksistä sekä niiden hinnasta, suoritusajasta ja vaikutuksesta sopimusaikaan on sovittava kirjallisesti ennen niihin ryhtymistä. TILAAJAN JA URAKOITSIJAN YHTEISTOIMINTA 5 Aliurakoitsijoiden hyväksyttäminen Urakoitsija on velvollinen esittämään tilaajan hyväksyttäväksi aliurakoitsijansa riittävän ajoissa ennen näiden ottamista. Hyväksymisestä kieltäytyminen voi tapahtua vain pätevästä syystä. Pätevänä syynä pidetään mm. verojen ja työnantajamaksujen laiminlyöntiä sekä laadunvarmistuksen puutetta samoin perustein kuin urakoitsijalta itseltään on vaadittu. Tilaajan hyväksyminen ei kuitenkaan vähennä tältä osin urakoitsijan vastuuta. 6 Tilaajan myötävaikutusvelvollisuus 1. Tilaajan myötävaikutusvelvollisuutena on huolehtia, että alueurakan aikana tilaajan tekemät tai teettämät muut työt eivät tarpeettomasti häiritse urakoitsijan suoritusta ja että urakoitsija pystyy ilman suurempaa haittaa täyttämään oman velvollisuutensa. 2. Tilaajan myötävaikutusvelvollisuutena on toimittaa ajoissa urakoitsijalle ne materiaalit, joiden hankkiminen on sovittu tilaajan tehtäväksi. SOPIJAPUOLTEN VASTUU 7 Yleinen vastuu 1. Kumpikin sopijapuoli vastaa kaikkien urakkaan kuuluvien velvollisuuksiensa sopimuksen mukaisesta täyttämisestä.

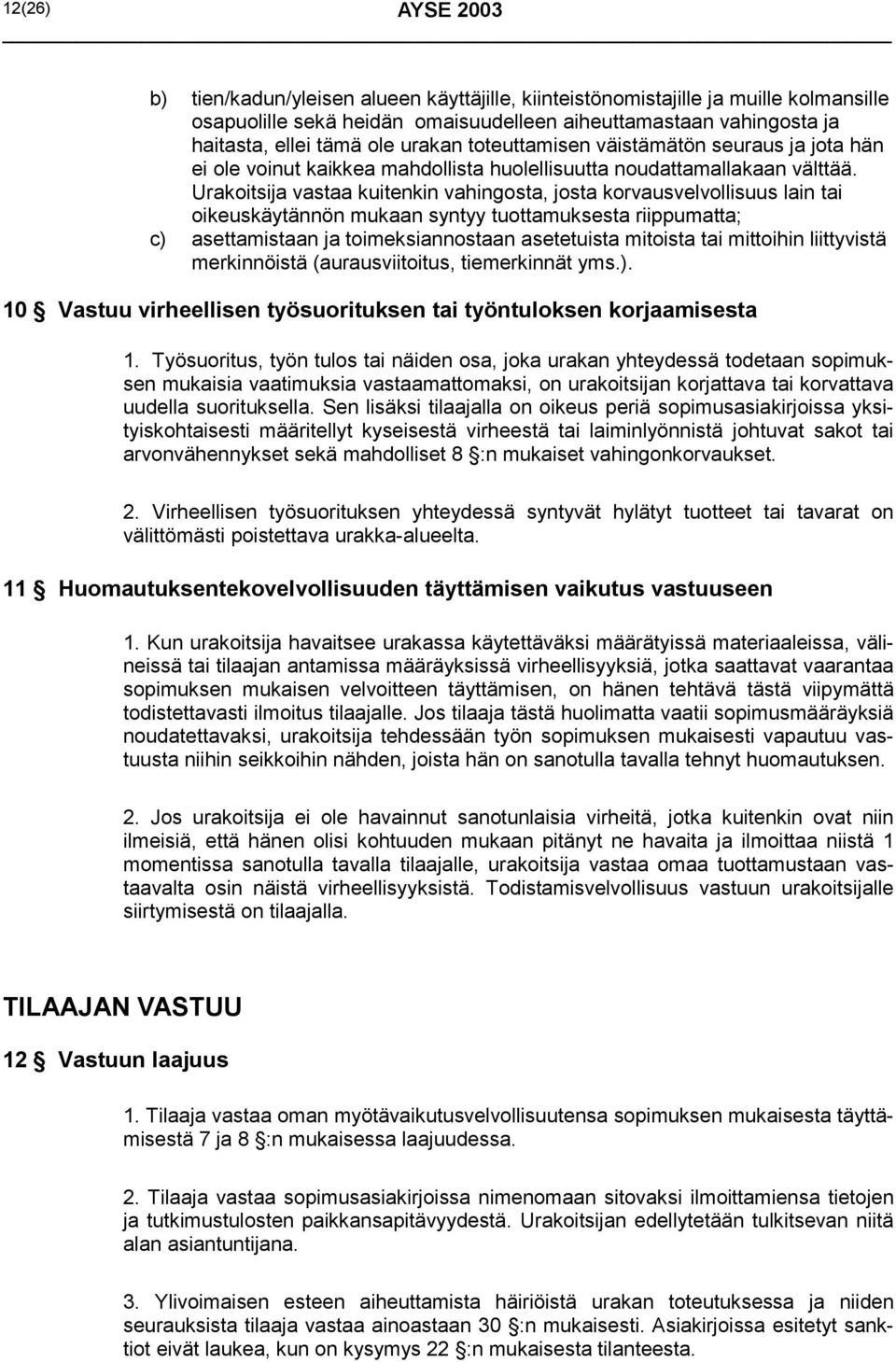

14 AYSE (26) 8 Vastuun sisältö 2. Sopijapuoli vastaa mm: a) lakien ja asetusten sekä niihin rinnastettavien julkisoikeudellisten määräysten noudattamisesta oman suorituksensa osalta; b) laatimistaan erilaisista suunnitelmista; c) antamistaan määräyksistä ja ohjeista; d) hankkimistaan ja ilmoittamistaan tiedoista ja tutkimustuloksista; e) tekemistään töistä ja hankkimistaan materiaaleista ja tarvikkeista; f) toiselle sopijapuolelle toimittamistaan aineettomista hyödykkeistä, kuten tietoteknisessä muodossa olevista järjestelmistä ja tiedoista ellei muissa sopimusasiakirjoissa ole toisin sanottu. 3. Sopijapuoli vastaa alaistensa ja asiantuntijoidensa sekä urakan täyttämisessä mahdollisesti käyttämiensä muiden yrittäjien töistä ja toimenpiteistä, mikäli näissä yleisissä sopimusehdoissa tai muissa sopimusasiakirjoissa ei ole muuta sanottu. 1. Ellei muissa sopimusasiakirjoissa tai näissä yleisissä sopimusehdoissa muuta määrätä sopijapuolen vastuu käsittää velvollisuuden korvata toiselle sopijapuolelle kaikki ne välittömät vahingot, jotka aiheutuvat siitä, että urakkasopimuksen mukaiset velvollisuudet jäävät jossain suhteessa täyttämättä, tai jotka sopijapuoli muutoin aiheuttaa toiselle sopijapuolelle. Ellei muissa sopimusasiakirjoissa ole toisin sanottu, välillisiä vahinkoja ei korvata. 2. Sellaisten laiminlyöntien tai laadunalitusten osalta, joista on asiakirjoissa määrätty erillinen sakko, arvonvähennys tai vastaava, noudatetaan kuitenkin ensisijaisesti näitä määräyksiä. Jos tällainen laiminlyönti tai laadunalitus aiheuttaa tilaajalle vahinkoa, on tilaajalla oikeus saada erikseen määrätyn sakon, arvonvähennyksen tai vastaavan ylittävältä osalta urakoitsijalta korvaus 1 momentin mukaisesti. URAKOITSIJAN VASTUU 9 Vastuun laajuus 1. Urakoitsija vastaa oman työsuorituksensa sopimuksenmukaisesta toteuttamisesta 7 ja 8 :n mukaisessa laajuudessa. 2. Urakoitsija vastaa lisä- ja muutostöistä samalla tavalla kuin muista sopimuksen perusteella hänelle kuuluvista velvollisuuksista. 3. Urakoitsijan edellytetään tulkitsevan sopimusasiakirjoissa esitettyjä tietoja alan asiantuntijana, sekä hankkineen ennen tarjouksen antamista urakka-alueesta ja siellä työn suorittamiseen vaikuttavista olosuhteista sellaiset tiedot, jotka alan asiantuntijana on mahdollista saada perehtymällä paikan päällä kohteeseen ja sen yksityiskohtiin. 4. Sen lisäksi urakoitsija vastaa: a) toimintansa ympäristölle aiheuttamista vahingoista ja haitoista sopimusasiakirjoissa mainituin rajoituksin

15 12(26) AYSE 2003 b) tien/kadun/yleisen alueen käyttäjille, kiinteistönomistajille ja muille kolmansille osapuolille sekä heidän omaisuudelleen aiheuttamastaan vahingosta ja haitasta, ellei tämä ole urakan toteuttamisen väistämätön seuraus ja jota hän ei ole voinut kaikkea mahdollista huolellisuutta noudattamallakaan välttää. Urakoitsija vastaa kuitenkin vahingosta, josta korvausvelvollisuus lain tai oikeuskäytännön mukaan syntyy tuottamuksesta riippumatta; c) asettamistaan ja toimeksiannostaan asetetuista mitoista tai mittoihin liittyvistä merkinnöistä (aurausviitoitus, tiemerkinnät yms.). 10 Vastuu virheellisen työsuorituksen tai työntuloksen korjaamisesta 1. Työsuoritus, työn tulos tai näiden osa, joka urakan yhteydessä todetaan sopimuksen mukaisia vaatimuksia vastaamattomaksi, on urakoitsijan korjattava tai korvattava uudella suorituksella. Sen lisäksi tilaajalla on oikeus periä sopimusasiakirjoissa yksityiskohtaisesti määritellyt kyseisestä virheestä tai laiminlyönnistä johtuvat sakot tai arvonvähennykset sekä mahdolliset 8 :n mukaiset vahingonkorvaukset. 2. Virheellisen työsuorituksen yhteydessä syntyvät hylätyt tuotteet tai tavarat on välittömästi poistettava urakka-alueelta. 11 Huomautuksentekovelvollisuuden täyttämisen vaikutus vastuuseen 1. Kun urakoitsija havaitsee urakassa käytettäväksi määrätyissä materiaaleissa, välineissä tai tilaajan antamissa määräyksissä virheellisyyksiä, jotka saattavat vaarantaa sopimuksen mukaisen velvoitteen täyttämisen, on hänen tehtävä tästä viipymättä todistettavasti ilmoitus tilaajalle. Jos tilaaja tästä huolimatta vaatii sopimusmääräyksiä noudatettavaksi, urakoitsija tehdessään työn sopimuksen mukaisesti vapautuu vastuusta niihin seikkoihin nähden, joista hän on sanotulla tavalla tehnyt huomautuksen. 2. Jos urakoitsija ei ole havainnut sanotunlaisia virheitä, jotka kuitenkin ovat niin ilmeisiä, että hänen olisi kohtuuden mukaan pitänyt ne havaita ja ilmoittaa niistä 1 momentissa sanotulla tavalla tilaajalle, urakoitsija vastaa omaa tuottamustaan vastaavalta osin näistä virheellisyyksistä. Todistamisvelvollisuus vastuun urakoitsijalle siirtymisestä on tilaajalla. TILAAJAN VASTUU 12 Vastuun laajuus 1. Tilaaja vastaa oman myötävaikutusvelvollisuutensa sopimuksen mukaisesta täyttämisestä 7 ja 8 :n mukaisessa laajuudessa. 2. Tilaaja vastaa sopimusasiakirjoissa nimenomaan sitovaksi ilmoittamiensa tietojen ja tutkimustulosten paikkansapitävyydestä. Urakoitsijan edellytetään tulkitsevan niitä alan asiantuntijana. 3. Ylivoimaisen esteen aiheuttamista häiriöistä urakan toteutuksessa ja niiden seurauksista tilaaja vastaa ainoastaan 30 :n mukaisesti. Asiakirjoissa esitetyt sanktiot eivät laukea, kun on kysymys 22 :n mukaisesta tilanteesta.
16 AYSE (26) 4. Mikäli muissa sopimusasiakirjoissa ei ole toisin sanottu, ovat tarjouspyyntöasiakirjoissa esitetyt yksikköhintaperusteisten töiden määrät likimääräisiä. 13 Tilaajan aiheuttamien lisäkustannusten korvaamisvelvollisuus Jos urakkasuoritus on tilaajasta aiheutuvasta syystä ollut kokonaan tai osittain keskeytyksissä tai viivästynyt asiakirjoissa mainituista toimenpideajoista tai jos tilaaja on menettelyllään tai laiminlyönneillään muutoin aiheuttanut urakoitsijalle lisäkustannuksia sopimusvelvollisuuden täyttämisessä, tilaaja on velvollinen korvaamaan urakoitsijalle mainituista syistä aiheutuneet lisäkustannukset. LAADUNVARMISTUS 14 Urakoitsijan laadunvarmistus 1. Urakoitsijan on noudatettava sopimusasiakirjoissa edellytettyä laadunvarmistusta. Urakoitsijan on viimeistään ennen työn aloitusta kirjallisesti osoitettava, kuinka hän varmistaa suorituksensa laadun. Urakoitsijan on joka tapauksessa meneteltävä siten, että sopimuksen mukainen laatu saavutetaan. 2. Tilaajalla on oikeus saada tieto urakoitsijan käyttämien tärkeimpien aliurakoitsijoiden ja materiaalien valmistajien laadunvarmistuksesta ennen näiden 5 :n mukaista hyväksymistä. 15 Tilaajan laadunvarmistus Tilaaja varmistaa omin laadunvarmistustoimenpitein hänelle kuuluvien sopimusvelvoitteidensa täyttämisen siten, että urakoitsijalla on niiden puolesta edellytykset täyttää suoritusvelvollisuutensa. SOPIMUSASIAKIRJAT 16 Sopimusasiakirjat täydentävät toisiaan Sopimusasiakirjat täydentävät toisiaan siten, että yhdessäkin asiakirjassa annettu urakkaa liittyvä määräys katsotaan päteväksi, vaikka se puuttuisi muista sopimusasia kirjoista. 17 Sopimusasiakirjojen keskinäinen pätevyysjärjestys 1. Jos sopimusasiakirjat ovat sisällöltään ristiriitaisia, on eri asiakirjojen määräysten keskinäinen pätevyysjärjestys urakkasopimuksessa esitetyn mukainen. 2. Jos jonkin yksittäisen sopimusasiakirjan tai asiakirjaryhmän määräykset ovat keskenään ristiriitaisia, pätee viimeksi laadittu asiakirja. Ellei pätevyysjärjestys tällä perusteella ratkea, tilaajalla on urakoitsijaa kuultuaan oikeus ratkaista, mitä niistä on noudatettava. Tämänlaatuinen ristiriitaisuus ei kuitenkaan oikeuta tilaajaa vaatimaan
17 14(26) AYSE 2003 ilman lisäkorvausta enempää kuin mitä voidaan katsoa tarpeelliseksi töiden suorittamiseksi muita töitä vastaavasti. 3. Jos sopimusasiakirjassa on yksilöity viittaus muussa asiakirjassa olevaan määräykseen, tämä määräys pätee samoin kuin viittauksen sisältävässä asiakirjassa oleva määräys. 4. Piirustuksissa olevat mittoja osoittavat merkinnät ovat voimassa ennen piirustuksista mittaamalla saatuja suureita. Piirustuksien ollessa sisällöltään keskenään ristiriidassa, noudatetaan mittakaavaltaan tarkinta piirustusta. 5. Sopijapuoli, joka huomaa sopimusasiakirjoissa määräyksiä, jotka ovat keskenään ristiriitaisia, on velvollinen viipymättä ilmoittamaan tästä toiselle sopijapuolelle. 18 Vaihtoehtoiset velvollisuudet Mikäli sopimusasiakirjoissa ei ole toisin sanottu, on urakoitsija oikeutettu käyttämään sopimusasiakirjoissa ilmoitetuista vaihtoehdoista tarkoituksenmukaisimmaksi katsomaansa. Jos näistä vaihtoehdoista on pyydetty eri hintoja, on urakoitsijan katsottava sisällyttäneen tarjouksen kokonaishintaan halvimman vaihtoehdon. Tilaajan määrätessä jonkun muun näistä vaihtoehdoista toteutettavaksi on urakoitsija oikeutettu saamaan vaihtoehtojen välisen hintojen erotuksen. 19 Toteutukselle asetettavat vaatimukset, joista sopimusasiakirjat vaikenevat Jos sopimusasiakirjoissa ei ole mainintaa työsuoritukselle tai sen osalle asetettavista vaatimuksista, kuten esim. määrän, laadun tai suoritustavan osalta, urakoitsijan on neuvoteltuaan asiasta tilaajan kanssa noudatettava sopimusasiakirjojen samanlaisista tai rinnastuskelpoisista suorituksista antamia määräyksiä tai näiden puuttuessa vastaavanlaisissa hoitotöissä yleensä noudatettavaa menettelyä hyvän ja kunnollisen työntuloksen aikaansaamiseksi. SOPIMUSAIKA SEKÄ SAKKOJEN, ARVONVÄHENNYSTEN JA VAHINGONKORVAUSTEN VAPAUTUKSEEN OIKEUTTAVAT TEKIJÄT 20 Sopimusajan jatkaminen Urakoitsijalla ei ole mahdollisuutta saada sopimusaikaan pidennystä, ellei muissa sopimusasiakirjoissa ole toisin sanottu. 21 Tilaajan myötävaikutusvelvollisuuden laiminlyönti 1. Jos tilaaja aiheuttaa menettelyllään työn viivästymisen tai sen, ettei työtä voida tehdä määräajassa, esim. laiminlyömällä täyttää ajoissa 6 :ssä mainitut myötävaikutusvelvollisuutensa, ja jos urakoitsija näyttää huomauttaneensa asiasta riittävän ajoissa tilaajalle, urakoitsijalla on oikeus saada vapautus mahdollisista sakoista, vahingonkorvauksista ja mahdollisista arvonvähennyksistä kyseisen työn tai tehtävän osalta.
18 AYSE (26) 2. Sama oikeus on urakoitsijalla myös, milloin muu tilaajaan sopimussuhteessa oleva urakoitsija tai toimittaja aiheuttaa työn tai tehtävän viivästymiseen johtavan häiriön. Vastuusta vapautuminen edellyttää kuitenkin, että urakoitsija tekee viipymättä huomautuksen tilaajalle ja täyttää omat velvollisuutensa siinä laajuudessa kuin se kulloinkin on mahdollista. 22 Ylivoimainen este 1. Urakoitsijalla on oikeus saada vapautus sakoista, arvonvähennyksistä ja muista vahingonkorvauksista, joita työn keskeyttäminen, tehtävän toteutumatta jääminen tai määräaikaan mennessä tehtävien töiden viivästyminen muuten aiheuttaisi jos sopimuksen täyttämisen esteenä on jokin seuraavista syistä: a) urakoitsijan, tämän aliurakoitsijan tai -hankkijan työtä estävä lakko tai saarto, tai työantajajärjestöjen hyväksymä tai päättämä työsulku, tai muu niihin verrattava työtä olennaisesti estävä työtaistelutoimenpide, ellei em. häiriö ole johtunut urakoitsijan sitoumusrikkomuksesta; b) puolustustila- tai valmiuslaissa tai pelastustoimilaissa tarkoitettu poikkeuksellinen olosuhde tai niihin verrattava seikka, joka aiheuttaa urakoitsijalle huomattavia vaikeuksia saada työntekijöitä ja materiaaleja tai muuten estää työn suorittamisen; c) muu sopijapuolista riippumaton poikkeuksellinen ennalta arvaamaton seikka, joka huomattavasti vaikeuttaa urakkasopimuksen velvoitusten täyttämistä, jota sopijapuoli ei ole voinut ottaa edeltäpäin huomioon ja jonka tuottamaa haittaa urakoitsija ei ole voinut kohtuudella poistaa. 2. Sellaisen lakon tai saarron perusteella, joka on aiheutunut siitä, että urakoitsija tai tämän aliurakoitsija on jättänyt täyttämättä työntekijöilleen, näiden järjestöille tai työnantajaliitoille sopimukseen tai lakiin perustuvan velvollisuutensa, urakoitsija ei saa vapautusta sakoista, arvonvähennyksistä ja muista vahingonkorvauksista, joita työn keskeyttäminen, tehtävän toteuttamatta jääminen tai määräaikaan mennessä tehtävien töiden viivästyminen muuten aiheuttaisi. 3. Urakkahinnasta vähennetään ylivoimaisen esteen takia tekemättä jääneen suorituksen osuutta vastaava määrä. 23 Haitan tai esteen rajoittaminen 1. Mikäli ilman huomattavia lisäkustannuksia käy päinsä, urakoitsijan on ryhdyttävä kaikkiin vallassaan oleviin samoin kuin tilaajan osoittamiin toimenpiteisiin toimintaa häiritsevän esteen poistamiseksi, mikäli tällaiset toimenpiteet eivät ole työlainsäädännön, työsuojelumääräysten tai työehtosopimusten vastaisia. 2. Siinä tapauksessa, että urakoitsijalle aiheutuu 1 momentissa mainituista toimenpiteistä lisäkustannuksia, urakkasopimuksen osapuolten on sovittava toimenpiteiden suorittamisesta ja niistä aiheutuvista kustannuksista ennen toimenpiteisiin ryhtymistä. 24 Menettelytapamääräyksiä 1. Kun työmaalla syntyy edellä mainituista syistä johtuva töiden pysähtyminen tai häiriö tai uhka toimenpideaikojen ylittymisestä tai muun sellaisen syyn ilmaantuessa, jonka johdosta urakoitsija katsoo, että hänellä on oikeus saada kustannusten
19 16(26) AYSE 2003 korvausta (ks. 30 ) tai vapautusta säädetyistä vahingonkorvauksista tai sakoista, tulee hänen viipymättä ilmoittaa tästä tilaajalle kirjallisesti uhalla, että hän muussa tapauksessa menettää oikeutensa näihin. Urakoitsijan tulee näyttää häiriön vaikutus toimintaansa. 2. Jos este ei näytä aivan lyhytaikaiselta, urakoitsijan on ehdotettava tilaajalle neuvottelua ja muita toimenpiteitä, jotka ovat tarpeen vahingon määrän vähentämiseksi ja vahingon suuruuden laskemiseksi. VAKUUDET 25 Urakoitsijan vakuudet tilaajalle 1. Urakkasopimuksen kaikinpuolisesta täyttämisestä urakoitsija on velvollinen antamaan tilaajalle vakuuden. Vakuuden on oltava voimassa myös: a) sopimusrikkomuksesta määrättyjen sakkojen ja vahingonkorvausten sekä arvonvähennysten suorittamisesta tilaajalle b) urakan päättyessä pidettävässä tarkastuksessa todettujen vikojen ja puutteiden korjauksesta siihen asti kunnes viat ja puutteet on korjattu tai kunnes niistä on asetettu erillinen vastaanottotarkastuksessa sovittu vakuus c) urakoitsijan kolmannelle henkilölle, jolle tilaaja saattaa joutua vastuuseen, aiheuttamien vahinkojen korvaamisesta, ellei urakoitsija anna korvausten suorittamisesta erillistä tilaajan hyväksymää vakuutta. 2. Vakuuden tulee kattaa myös muutos- ja lisätyöt. 3. Ellei sopimusasiakirjoissa ole toisin sanottu, on työnaikainen vakuus monivuotisten urakoiden osalta 10 % urakan arvonlisäverottomasta vuosihintojen keskiarvosta ja yksivuotisissa urakoissa yhden vuoden alueurakan arvonlisäverottomasta hinnasta. 4. Työnaikainen vakuus on annettava tilaajalle ennen kuin urakoitsijalle maksetaan osaakaan urakkahinnasta, kuitenkin viimeistään 21 vuorokauden kuluessa sopimuksen allekirjoittamisesta. Vakuudeksi hyväksytään joko tilaajan nimiin rahalaitokseen tehty rahatalletus, raha- tai vakuutuslaitoksen antama omavelkainen takaus tai muu tilaajan hyväksymä vakuus. 5. Vakuuden on oltava voimassa kolme kuukautta yli sopimusajan. 6. Vakuus on palautettava välittömästi sen jälkeen, kun urakoitsija on täyttänyt vakuuden tarkoittamat velvoitteensa. TILAAJAN MAKSUVELVOLLISUUS 26 Urakkahinta Urakkahinta on urakkasopimuksessa sovittu urakoitsijalle maksettava vastike. Urakkahinnassa on eroteltava arvonlisäveroton osuus ja arvonlisäveron osuus.
20 AYSE (26) 27 Urakkahinnan maksaminen 1. Urakoitsijalle maksetaan korvaus suoritetusta työstä urakkasopimuksessa esitetyn mukaisesti. Maksuerät muodostetaan siten, että maksutapahtuma on kerran kuukaudessa. 2. Sopimukseen perustuvat laskut ovat maksukelpoisia, kun lasku on esitetty tilaajalle ja sopimuksen mukaiset velvoitteet on täytetty. 28 Tilaajan koronmaksuvelvollisuus Ellei muissa sopimusasiakirjoissa ole toisin sovittu, tilaaja on velvollinen maksamaan urakoitsijalle korkolain mukaisen vuotuisen viivästyskoron, mikäli tilaaja ei täytä maksuvelvollisuuttaan 14 vuorokauden kuluessa siitä, kun maksukelpoinen lasku on esitetty tilaajalle. 29 Kuittaukset ja pidätykset 1. Tilaajalla on oikeus periä maksamattomasta urakkahinnasta kuittaamalla urakoitsijan vastuulle kuuluvat urakkasopimuksen mukaiset riidattomat vahingonkorvaukset, sakot, arvonvähennykset ja muut maksuvelvoitteet. 2. Tilaajalla on oikeus edellä olevien ehtojen estämättä pidättää urakoitsijalle syntyneestä saatavasta: a) Tästä työstä aiheutuvat kolmannelle osapuolelle mahdollisesti suoritettavaksi tulevat korvaukset, joista tilaaja voi työn teettäjänä myöhemmin joutua kolmannelle osapuolelle vastuuseen kunnes tlaajan korvausvelvollisuus on lopullisesti selvinnyt. b) Urakoitsijan vastattavaksi kuuluvan virheen tai puutteen korjaustyötä vastaavan määrän, kunnes urakoitsija on tehnyt korjauksen. c) Kohteen keskeneräisyyden varalta kohtuulliseksi katsottavan summan siksi kunnes työ pidätystä vastaavalta osalta on valmistunut ja sopimuksen mukaisesti mitattu ja hyväksytty. d) Alihankkijan riidattomat saatavat hyväksytystä työsuorituksesta. 30 Tilaajan osallistuminen ylivoimaisen esteen vuoksi syntyneiden kustannusten korvaamiseen 1. Mikäli urakka on ollut osittain tai kokonaan keskeytyksissä sopijapuolista riippumattomasta 22 :ssä mainitusta syystä ja siitä aiheutuu urakoitsijalle vahinkoa, tilaaja korvaa urakoitsijalle keskeytyksestä aiheutuneet vartiointikustannukset, lämmitys- ja muut energiakustannukset sekä työmaan suojaus-, huolto- ja hoitokustannukset. 2. Lisäksi tilaaja osallistuu urakoitsijalle aiheutuneisiin muihin kustannuksiin keskeytysajan työpäivää kohti ensimmäisiltä 5 työpäivältä 2 prosentilla ja sen jälkeisiltä työpäiviltä 1 prosentilla urakan keskimääräisestä päiväkustannuksesta, joka lasketaan jakamalla arvonlisäveroton yhden vuoden urakkahinta 365 päivällä. 3. Urakoitsijalla ei ole oikeutta saada tilaajalta muuta korvausta keskeytyksestä.
21 18(26) AYSE 2003 HINTAMUUTOKSET 31 Indeksin vaikutus urakkahintaan 1. Mikäli urakkahinta on urakkasopimuksessa mainitulla tavalla sidottu indeksiin, suoritetaan kukin maksuerä sopimuksessa mainitun suuruisena, mutta tarkistetaan jälkeenpäin heti, kun on saatu lasketuksi urakkasopimuksessa mainittu sen kuukauden indeksi, johon maksuerään tehtävä tarkistus kohdistuu. Tarkistus tehdään siten, että maksuerä suurenee tai pienenee samassa suhteessa, kuin tarkistusindeksiluku on suurempi tai pienempi kuin sen kuukauden indeksiluku, johon urakkahinta on sidottu. 2. Jos indeksin laskemisperusteita urakkasopimuksen voimassaoloaikana muutetaan, ryhdytään uutta indeksiä soveltamaan heti, kun vanhan indeksin julkaiseminen on lopetettu ja indeksiluku, johon urakkahinta on sidottu, korjataan laskemisperusteiden mukaiseksi. 32 Hintojen ja palkkojen muuttamisen vaikutus urakkahintaan 1. Ellei urakkasopimuksessa ole toisin sanottu, hinta- ja palkkatason muutokset eivät lisää eivätkä vähennä urakkahintaa. 2. Arvonlisävero maksetaan urakoitsijalle aina todellisen maksettavan veron mukaisesti. 3. Muista kuin 2 momentin mukaisista valtiovallan lainsäädännöllisistä toimenpiteistä (laki, asetus, valtioneuvoston tai ministeriön päätös) johtuvat kustannusmuutokset otetaan huomioon urakkahintaa lisäävänä tai vähentävänä tekijänä vain, jos niiden yhteisvaikutus on vähintään 0,5 % arvonlisäverottomasta sopimushinnasta. Muutoksen huomioonottamisen edellytyksenä on lisäksi että: a) niiden peruste on syntynyt sopimukseen johtaneen tarjouksen antamisen tai sopimuksen allekirjoittamisen jälkeen b) niitä ei ole tarjousta tai vastaavasti sopimusta tehtäessä voitu ottaa huomioon ja c) ne ovat sopimuksen käsittämään työhön välittömästi vaikuttavia. 4. Kustannusmuutoksia koskevat vaatimukset on perusteiltaan esitettävä viimeistään kuuden kuukauden kuluessa perusteen syntymisestä. Vastaanottotarkastuksen jälkeen vaatimuksia ei saa kuitenkaan esittää. Urakoitsijan on ilmoitettava kustannusmuutosten laskemiseksi tarvittavat tiedot tilaajalle. 5. Oikeutta 3 momentissa mainitun kustannusmuutoksen saantiin ei sanotulla perusteella kuitenkaan ole kummallakaan sopijapuolella siltä osalta, joka mahdollisesti tulee jo korvatuksi sopimukseen sisällytetyn indeksiehdon perusteella, eikä laajemmalti kuin kulloinkin voimassa olevat lainsäännökset sen sallivat.
22 AYSE (26) 33 Yksikköhintaperusteisten töiden määrämuutokset 1. Urakoitsijan on laadittava yksikköhintaperusteisista määrämitattavista töistä ennakkosuunnitelma. Töiden aloittamiselle on urakoitsijan hankittava tilaajan hyväksyntä. 2. Yksikköhintaperusteiset työt toteutetaan tarjotuilla hinnoilla siinäkin tapauksessa, että toteutettavat määrät lisääntyvät tai vähenevät tarjouksessa mainituista määristä ellei muissa sopimusasiakirjoissa ole muuta sanottu. Urakkahinta lisääntyy ja vähenee määrämuutoksia vastaavasti. 3. Mikäli tehtävän määrä lisääntyy tai vähentyy enemmän kuin 50 % sopimus asiakirjojen mukaisesta määrästä ja muutos on samalla vähintään 5 % vuotuisesta urakkahinnasta, niin sopijaosapuolilla on oikeus vaatia yksikköhinnan tarkistusta. 34 Omakustannushinta 1. Mikäli muissa asiakirjoissa ei ole toisin mainittu, omakustannushintaan sisältyy: a) välittömän työnjohdon ja työntekijöiden palkat lakiin tai työehtosopimuksiin perustuvine sosiaalikuluineen, matkakustannukset ja päivärahat sekä työkalukorvaukset; b) rakennustuotteiden ja käyttötarvikkeiden hinnat kuljetuskustannuksineen; c) aliurakoitsijoille tilaajan hyväksymän sopimuksen perusteella suoritettavat kustannukset; d) rakennusvälineiden kustannukset; e) muut välittömästi työhön kohdistuvat yksilöidyt kustannukset; f) 12 %:n yleiskustannuslisä muille kustannuksille paitsi niille, joissa yleiskustannuslisä sisältyy jo käytettyyn veloitushintaan. Sivu- ja aliurakoissa yleiskustannusprosentista on sovittava erikseen; g) arvonlisävero verottomista hinnoista laskettuna. 2. Urakoitsijan tulee antaa tilaajan vaatimat tarpeelliset tiedot omakustannushinnan perusteena olevista palkoista, laskuista ja muista näihin verrattavista seikoista. 3. Työn suorittamisesta vastuussa olevan jäljempänä 35 :n 1 momentissa mainitun henkilön palkkaus sekä keskuskonttorin kulut sisältyvät yleiskustannuslisään. Mikäli sopimusasiakirjoissa ei ole työntekijöiden palkoista eikä työvälineiden vuokrista sovittu, käytetään senhetkisen työalan yleistä palkkatasoa sekä työvälineiden vuokratasoa. ORGANISAATIOT 35 Urakoitsijan työnjohtoa ja henkilöstöä koskevat määräykset 1. Urakoitsijalla tulee olla työmaalla sellainen nimetty vastuunalainen ja sopimuksen alaisen tehtävän hallitseva henkilö, jolle tilaajan edustaja voi antaa työtä koskevia määräyksiä yhtä pätevästi kuin suoraan urakoitsijalle. Urakoitsijan edustajan tulee olla tilaajan tavoitettavissa ja aina tarvittaessa työmaalle saatavissa.
23 20(26) AYSE Urakoitsijalla tulee olla työsuoritusta varten riittävä ja ammattitaitoinen henkilöstö. 3. Kaikilla urakoitsijan palveluksessa olevilla henkilöillä tulee olla henkilön ja työnantajan yksilöivä tunniste. 4. Mikäli urakoitsijan palveluksessa oleva henkilö osoittautuu siinä määrin epäpäteväksi tai sopimattomaksi, että töiden suorittaminen siitä kärsii, eikä asia tilaajan kirjallisestakaan huomautuksesta korjaannu, on tällainen henkilö korvattava toisella henkilöllä. 5. Tarkemmat työnjohtoa ja urakoitsijan henkilöstöä koskevat vaatimukset esitetään urakkasopimuksessa. 36 Työsuojelun järjestäminen 1. Pääurakoitsija toimii urakka-alueellaan koko urakan ajan työsuojelusäännösten mukaisesti päätoteuttajana. Hänen velvollisuuksiinsa kuuluu lainsäädännöstä johtuvat työsuojelua koskevat päätoteuttajan velvollisuudet. 2. Urakoitsijan on nimettävä pätevä vastuuhenkilö huolehtimaan turvallisuuden ja terveyden kannalta tarpeellisesta työmaan yleisjohdosta ja eri osapuolten välisen yhteistoiminnan ja tiedonkulun järjestämisestä, toimintojen yhteensovittamisesta ja yleisestä järjestyksestä. Huomio tulee kiinnittää erityisesti työskentelyyn yleisen liikenteen parissa ja yleisen liikenteen turvallisuusasioihin. 37 Tilaajan edustajat ja heidän valtuutensa 1. Tilaajan tulee kirjallisesti ilmoittaa urakoitsijalle toimivaltaiset edustajansa sekä heidän valtuutensa ennen työn alkua. 2. Urakoitsija voi kääntyä urakkaa koskevissa asioissa tilaajan edustajan puoleen yhtä pätevästi, kuin jos asiassa olisi käännytty suoraan tilaajan puoleen. 3. Tilaajan edustajan ja valvojien tehtävä kohdistuu urakoitsijan laadunvarmistuksen seurantaan ja pistokokein tapahtuviin tarkastuksiin. Näillä toimenpiteillä yhdessä varmistutaan siitä, että työ tehdään sopimuksen mukaisesti. Tilaajan edustaja ja hänen valtuutensa ilmoitetaan urakoitsijalle ennen työn alkua. 4. Työn toteuttamista koskevia tahdonilmaisuja ovat oikeutetut antamaan vain ne henkilöt, jotka urakkasopimuksessa taikka muuten on nimenomaan tätä tehtävää varten urakoitsijalle ilmoitettu. Tilaajan palveluksessa olevalla henkilöllä ei asemansa perusteella ilman erityistä valtuutusta ole oikeutta antaa tällaista määräystä. 5. Mikäli osoittautuu, että valvoja on siinä määrin epäpätevä tai sopimaton, että alueurakan toteutuminen siitä kärsii, urakoitsijan tulee kirjallisesti ilmoittaa tästä tilaajalle. Ellei asiaan tule korjausta, on tällainen henkilö korvattava toisella henkilöllä.
24 AYSE (26) YHTEISET KOKOUKSET JA TARKASTUKSET SEKÄ MUU YHTEYDENPITO 38 Sopimuskatselmus 1. Ennen sopimuksen allekirjoittamista pidetään sopimuskatselmus, jossa käydään läpi tarjouksen sisältöön liittyviä yksityiskohtia. Viimeistään sopimuskatselmuksessa molemmat osapuolet ovat velvollisia tuomaan esille ne tarjouspyynnön ja tarjouksen sisällössä olevat seikat, joiden tarkennuksen ja lisäämisen urakkasopimukseen sopijapuoli katsoo välttämättömäksi. 2. Sopimuskatselmuksessa käsitellään tarkennetun laatusuunnitelman yksityiskohtainen sisältö sekä sovitaan maksuerätaulukon sisältö. 3. Sopimuskatselmuksesta pidetään pöytäkirjaa, jonka sopijapuolet allekirjoittavat. 39 Muut katselmukset 1. Siinä tapauksessa, että jompikumpi sopijapuoli haluaa saada jonkin sopimukseen liittyvän seikan pätevästi todetuksi tai mikäli todelliset olosuhteet poikkeavat sopimus asiakirjoissa ilmoitetuista tiedoista tai tutkimustuloksista, toimitetaan urakan kohteessa katselmus ellei asia ole muutoin selvitettävissä. 2. Sen sopijapuolen, joka katsoo etunsa sitä vaativan, tulee pyytää kirjallisesti katselmusta, jossa poikkeama ja sen vaikutus urakkaan voidaan todeta. Tällöin on pyrittävä määrittelemään tämän seikan vaikutus urakkahintaan ja -aikaan. Ellei katselmusta pyydetä niin ajoissa, että tietojen ja tutkimustulosten poikkeaminen voidaan todeta, on oikeus vaatimusten tekemiseen edellä mainitulla perusteella menetetty. 3. Katselmus voidaan pitää sopijapuolten poissaolosta huolimatta, ellei poissaololle ole pätevää syytä. 4. Kummallakin sopijapuolella on oikeus kutsua katselmustoimitukseen asiantuntijoita. 5. Katselmuksesta pidetään pöytäkirjaa, jonka sopijapuolet allekirjoittavat. 40 Työmaakokoukset 1. Kun sopijapuolet pitävät yhteisiä työmaakokouksia, on näistä kokouksista pidettävä pöytäkirjaa, jonka tilaaja ja urakoitsija tai heidän edustajansa allekirjoittavat. Työmaakokouksissa toimii tilaaja tai hänen edustajansa puheenjohtajana ja erikseen sovittu henkilö pöytäkirjan pitäjänä. 2 Työmaakokouksessa tehty pöytäkirjaan otettu huomautus tai ilmoitus, joka muutoin olisi tehtävä kirjallisesti, katsotaan mainitunlaista kirjallista ilmoitusta vastaavaksi. 3. Jonkun kokoukseen osallistuvan niin vaatiessa pöytäkirja on tarpeellisilta osiltaan tarkistettava heti kokouksessa.
25 22(26) AYSE Työmaapäiväkirjan pitäminen 1. Urakoitsija on velvollinen pitämään työmaapäiväkirjaa, johon on päivittäin merkittävä työtä koskevat tiedot, tapahtumat ja huomautukset. Työmaapäiväkirjan sisältövaatimukset on esitetty urakkasopimuksessa. 2. Kun urakassa ilmenee muistuttamista, on tilaajan viivytyksettä työmaapäiväkirjaan tai työmaakokouksen pöytäkirjaan tehtävällä merkinnällä taikka muulla tavoin kirjallisesti huomautettava tästä urakoitsijalle. Urakoitsijan tulee huolehtia siitä, että huomautuksen tarkoittama epäkohta viivytyksettä korjataan. Jos urakoitsija pitää huomautuksen sisältämää vaatimusta sopimuksen vastaisena tai epätarkoituksenmukaisena, hänen on mahdollisimman pian kirjallisesti esitettävä vaatimuksensa tai vastahuomautuksensa tilaajalle. 42 Vastaanottotarkastus 1. Sopimusajan päätyttyä pidetään vastaanottotarkastus, jossa puheenjohtajana ja toimitusmiehenä toimii tilaajan edustaja tai tilaajan määräämä muu henkilö. 2. Sekä urakoitsijalla että tilaajalla on oikeus pyytää vastaanottotarkastusta aikaisintaan viikkoa ennen sopimusajan päättymispäivämäärää. 3. Pyyntö on tehtävä joko kirjallisesti tai suullisesti ja tarkastus on sen jälkeen aloitettava viimeistään 14 vuorokauden kuluessa pyynnön tiedoksi saamisesta, joko sovittuna tai, ellei siitä voida sopia, tilaajan määräämänä päivänä. 4. Vastaanottotarkastuksessa on todettava, onko aikaansaatu palvelu ja työn tulos sopimusasiakirjojen määräysten mukainen. Vastaanottotarkastuksessa on pidettävä pöytäkirjaa. Tarkastuspöytäkirjaan on tehtävä merkinnät siitä, onko urakkaan kuuluvia velvollisuuksia jätetty suorittamatta tai missä määrin niitä ei ole suoritettu sopimuksen mukaisesti. Siihen merkitään lisäksi tiedot urakka-alueesta, tiedot alueurakan tarkastuksesta, urakoitsijan lopullisesta saatavasta sekä mahdollisista erimielisyyksistä. 5. Sopijapuolten on puhevaltansa menettämisen uhalla ilmoitettava urakkasopimukseen ja sen tarkoittamaan työhön sekä siihen liittyviin muutos- ja lisätöihin perustuvat lopulliset yksilöidyt vaatimuksensa vastaanottotarkastuksessa tai, mikäli se ei urakoitsijan osalta silloin ole mahdollista kymmenen päivän kuluessa sen jälkeen kun pöytäkirja on annettu urakoitsijalle tehtävä vaatimuksensa sopimuksen tarkoittamaan työhön. 43 Tarkastuksen perusteella urakoitsijalle jäävät toimenpiteet Urakoitsijan on sovitussa ajassa tai mahdollisimman nopeasti tehtävä ne toimenpiteet, jotka tarkastuksessa on todettu urakoitsijan vastattavaksi. 44 Taloudellinen loppuselvitys 1. Ellei vastaanottotarkastuksessa jo ole lopullisesti selvitetty kaikkia sopijapuolten välisiä tilisuhteita ja ellei määräajoista muuta sovita, urakoitsijan tulee kymmenen päivän kuluessa vastaanottotarkastuspöytäkirjan saatuaan lähettää tilaajalle
26 AYSE (26) yksilöity lopputilitys kaikista sopijapuolten välisistä epäselvistä asioista. Tilitys ja siihen annettava tilaajan vastine käsitellään loppuselvityksessä, joka on pidettävä kuukauden kuluessa tilityksen luovuttamisesta tilaajalle. 2. Loppuselvityksessä on pidettävä pöytäkirjaa, jonka pitäjän samoin kuin puheenjohtajan määräämisessä noudatetaan vastaavasti mitä edellä tarkastustoimitusten osalta on määrätty. 3. Sopijapuolten on esitettävä vaatimustensa määrät puhevaltansa menettämisen uhalla viimeistään loppuselvitystilaisuudessa. Menetysseuraamus ei koske kuitenkaan sellaisia vaatimuksia, joista on määrältäänkin aikaisemmin sovittu. SOPIMUKSEN PURKAMINEN TAI SIIRTÄMINEN 45 Urakoitsijan sopimusrikkomus 1. Tilaajalla on oikeus purkaa sopimus a) jos urakoitsija ei noudata tehtävän/työn alkamisajankohtaa tai jos työtä tehdään siten, että se muodostuu sopimuksen vastaiseksi, eikä tilaajan kirjallisesta huomautuksesta huolimatta korjausta kohtuullisessa ajassa tapahdu. Tilaajalla ei kuitenkaan ole oikeutta purkaa sopimusta, jos sopimusrikkomus johtuu 22 :ssä ilmoitetusta syystä. b) jos urakoitsija ei ole 21 vuorokauden kuluessa sopimuksen allekirjoittamisesta antanut sovittua vakuutta. c) jos urakoitsija laiminlyö verojen, sosiaalimaksujen maksamisen ellei laiminlyöntiä voida pitää vähäisenä tai ellei tilaajalle toimiteta viranomaisten hyväksymää maksusuunnitelmaa 2. Ennen sopimuksen purkamista tilaajan tulee kirjallisesti huomauttaa urakoitsijaa ja ilmoittaa urakkasopimuksen purkamisen uhasta, ellei laiminlyöntiä tilaajan vaatimassa kohtuullisessa ajassa korjata. 46 Urakoitsijan konkurssi tai suorituskyvyttömyys Tilaajalla on oikeus purkaa sopimus kun urakoitsija asetetaan konkurssiin tai muuten havaitaan olevan sellaisessa tilassa, ettei voida odottaa hänen täyttävän sopimuksen mukaisia velvollisuuksiaan eikä jälkimmäisessä tapauksessa luotettavaa selvitystä näiden velvoitusten täyttämisestä anneta. 47 Ylivoimainen este Sekä tilaajalla että urakoitsijalla on oikeus purkaa sopimus, mikäli urakan toteuttaminen puolustustila- tai valmiuslaissa tarkoitettujen poikkeuksellisten olojen tai vastaavan ylivoimaisen esteen vuoksi on pakko keskeyttää pitkäksi epämääräiseksi ajaksi.
27 24(26) AYSE Tilaajan velvollisuuksien laiminlyönti 1. Urakoitsijalla on oikeus purkaa sopimus, ellei tilaaja täytä sopimuksen mukaisesti maksuvelvollisuuttaan tai urakan suorittamiseen olennaisesti vaikuttavaa muuta velvollisuuttaan, taikka jos tilaaja toimenpiteellään estää urakkasuorituksen täyttämisen sopimuksen mukaisesti eikä laiminlyöntiä kohtuullisessa ajassa korjata siitä huolimatta, että urakoitsija on tehnyt asiasta tilaajalle kirjallisen huomautuksen. 2. Edellä mainitussa tapauksessa urakoitsijalla on purkamisen sijasta oikeus väliaikaisesti keskeyttää työt, kunnes nähdään johtaako este väistämättä sopimuksen purkamiseen. 49 Purkamisen seurauksena järjestettävä katselmus Joko tilaajan tai urakoitsijan purettua edellä mainituissa tilanteissa sopimuksen, alueurakassa on toimitettava katselmus, johon voivat osallistua myös alueurakan muut urakoitsijat. Katselmuksessa todetaan urakan tilanne ja toteutetut tehtävät purkutilanteeseen mennessä ja laaditaan mahdollisuuksien mukaan luettelo työmaalla olevasta tarvikkeista ja materiaaleista. Alueurakan töitä voidaan edellä olevan estämättä jatkaa ennen katselmusta siltä osin, kuin se on välttämätöntä. 50 Alueurakan haltuunotto sekä tavaran ja välineiden käytön korvaaminen urakoitsijalle 1. Jos tilaaja purkaa sopimuksen edellä 45 ja 47 :n tarkoittamissa tapauksissa, on tilaajalla tai jos työn jatkaminen siirtyy urakoitsijan takaajan tehtäväksi, takaajalla oikeus välittömästi purkamisen tapahduttua ottaa urakka-alue haltuunsa kaikkine siellä olevine rakennuksineen ja materiaaleineen ja tarvikkeineen sekä käyttää niitä töiden jatkamiseen. Urakoitsijalle, hänen oikeudenomistajilleen tai urakoitsijan konkurssipesälle kuuluvan omaisuuden käyttämisestä tilaajan hyväksi on tilaajan tai työtä jatkavan takaajan suoritettava urakoitsijalle tai urakoitsijan konkurssipesälle käypä korvaus joko käytetyn materiaalin ja tarvikkeen hintana tai vuokrana siltä osin kuin tämä ei ole sisältynyt urakkahintaan tai tullut muulla tavoin huomioonotetuksi. Tilaajalla on oikeus käyttää tämä korvaus jäljempänä 50 1 momentin tarkoittaman vahinkosaatavansa kuittaamiseen. 2. Jos edellä 1 momentissa mainituista maksuista ei päästä yksimielisyyteen ennen kuin tilaajan tai takaajan toimesta ryhdytään työtä jatkamaan, ei tämä erimielisyys saa viivyttää työn jatkamista, vaan tilaajalla tai takaajalla on sanotut oikeudet riippumatta siitä, päästäänkö yksimielisyyteen maksukysymyksistä. 3. Jos urakoitsija tai konkurssipesä estävät tilaajaa tai takaajaa työn jatkamisessa, tilaajalla tai takaajalla on oikeus saada urakoitsijalta tai vastaavasti konkurssipesältä korvaus kaikesta siitä, mitä hänen vahinkonsa on kasvanut sen vuoksi edellä olevan seurauksena. 4. Urakoitsija tai konkurssipesä ovat lisäksi velvolliset myötävaikuttamaan siihen, että tilaaja tai takaaja saa ottaa haltuunsa urakoitsijan toimesta tehdyt sopimukset sekä hänen laatimansa suunnitelmat, jotka koskevat urakkasuoritusta.
1 Urakkasopimus YSE 1998 RT Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998.
1 Urakkasopimus YSE 1998 RT 80260 RT 80260 1(5) URAKKASOPIMUS YSE 1998 Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998. Hanke Numero Rakennuskohde Urakkasopimus PÄÄURAKKA 1
ALUEURAKAN YLEISET SOPIMUSEHDOT 2003
ALUEURAKAN YLEISET SOPIMUSEHDOT 2003 Tiehallinto 24.01.2003 Alueurakan yleiset sopimusehdot 2003 2 (23) SISÄLLYSLUETTELO KÄSITTEISTÖ 4 URAKOITSIJAN SUORITUSVELVOLLISUUS 7 1 Pääsuoritusvelvollisuus 7 2
KIINTEISTÖNHOIDON JA ISÄNNÖINNIN YLEISET SOPIMUSEHDOT 2000
KH&I-YSE 2000 26.1.2000 1(6) KIINTEISTÖNHOIDON JA ISÄNNÖINNIN YLEISET SOPIMUSEHDOT 2000 1 Soveltamisala Yleisiä sopimusehtoja sovelletaan kiinteistönhoidossa ja kiinteistöjen isännöinnissä toimeksisaajan
SOPIMUS(luonnos) KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET.
SOPIMUS(luonnos) KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET Hanke Nurmijärven kunnan Klaukkalan ja Lepsämän alueurakka 1.10.2017-30.9.2020. Urakkakohde Urakkakohteina Nurmijärven
LUONNOS RT 80260 URAKKASOPIMUS 1 SOPIJAPUOLET. toukokuu 1998
toukokuu 1998 1 (10) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
SOPIMUS(luonnos) KLAUKKALAN JA LEPSÄMÄN ALUEURAKKA.
SOPIMUS(luonnos) KLAUKKALAN JA LEPSÄMÄN ALUEURAKKA KLAUKKALAN JA LEPSÄMÄN ALUEURAKAN SOPIMUS 1.10.2017 1.10.2020 Hanke Nurmijärven kunnan Klaukkalan ja Lepsämän alueurakka 1.10.2017-1.10.2020. Kunnossapitokohde
YSE 1998 SOPIMUSEHDOT Lisä- ja muutostyöt sekä vastaanotto ja taloudellinen loppuselvitys
YSE 1998 SOPIMUSEHDOT Lisä- ja muutostyöt sekä vastaanotto ja taloudellinen loppuselvitys Lisä- ja muutostyöt sekä niistä sopiminen YSE 1998 -ehdoissa on määritelmät lisä- ja muutostöille Lisätyö: Urakoitsijan
URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998
URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998 Antero Oksanen Ville Laine Kim Kaskiaro CC LAKIMIESLIITON KUSTANNUS 2010 Helsingin Kamari Oy ja tekijät ISBN 978-952-246-015-8 Kannen suunnittelu:
YSE opas urakoitsijalle. INFRA ry
YSE opas urakoitsijalle INFRA ry 21.2.2019 Rakennusurakan yleiset sopimusehdot YSE 1998 Rakennusurakan yleiset sopimusehdot (YSE) ovat vakiosopimusehdot, joiden käyttämisestä sopimuksen osana on sovittava.
Harjavallan kaupunki, Tekninen lautakunta Keskustie 5b,29200 Harjavalta. Urakkamuotona on kokonaishintaurakka.
HARJAVALLAN KAUPUNKI Tekniset palvelut Keskustie 5b Päiväys Dnro 29200 HARJAVALTA 8.7.2013 URAKKAOHJELMA MULLINMÄENTIE,POROLANOJAN SILLAN RAKENTAMINEN 1 TILAAJA JA RAKENNUTTAJA Nimi: Osoite: Harjavallan
Yhteiset kokoukset ja toimitukset
Yhteiset kokoukset ja toimitukset Talonrakennusteollisuus ry VT, KTM Työmaakokoukset Työmaakokouksen tarkoituksena on luoda kontakti osapuolten kesken todeta työmaan tuotannon tila tutkia onnistuneen lopputuloksen
Rakennuttajan edustajana ja tilaajana toimii Järvenpään kaupungin Tekninen palvelukeskus/rakentamispalvelut
KUNNALLISTEKNIIKAN RAKENTAMISKOHTEET 2013 2015 1. SOPIMUKSEN OSAPUOLET JA SOPIMUKSEN KOHDE 1.1 Rakennuttaja 1.2 Tilaaja 1.3 Toimittaja Rakennuttaja on Järvenpään kaupunki Rakennuttajan edustajana ja tilaajana
OSTOLIIKENNESOPIMUS PALVELU- JA ASIOINTILIIKENNE (malli)
LIITE 5 1 KITEEN KAUPUNKI Sivistyskeskus OSTOLIIKENNESOPIMUS PALVELU- JA ASIOINTILIIKENNE (malli) 1. Sopijapuolet Tilaaja: Yhteyshenkilö: Kiteen kaupunki Sivistyskeskus Kiteentie 25 82500 KITEE Perusopetuksen
TOTEUTUSSOPIMUS, LUONNOS
SOPIMUS 22.2.2018 Sivu 1/5 Tilaaja: Tampereen kaupunki Kiinteistöt, tilat ja asuntopolitiikka -palveluryhmä Frenckellinaukio 2 33100 Tampere Toteuttaja: Tampereen Tilapalvelut Oy Frenckellinaukio 2K 33100
xxxxxxx (jäljempänä Palveluntuottaja) Osoite: xxxxxxxxxxxx y-tunnus Nimi,osoite, y-tunnus, tehtävä Nimi, osoite, y-tunnus, tehtävä
1 SOPIMUSLUONNOS, AULAPALVELUT 1.1. Sopijapuolet Helsingin kaupunki (jäljempänä Tilaaja) Ympäristökeskus PL 500, 00099 HELSINGIN KAUPUNKI Käyntiosoite: Viikinkaari 2 a, 00790 Helsinki Y-tunnus: 0201256-6
Saaristoliikenteen yleiset sopimusehdot 2016
Saaristoliikenteen yleiset sopimusehdot 2016 VARSINAIS-SUOMEN ELINKEINO-, LIIKENNE- JA YMPÄRISTÖKESKUS Kutsunumero 0295 022 500 Itsenäisyydenaukio 2 kirjaamo.varsinais-suomi@ely-keskus.fi PL 636 www.ely-keskus.fi
HELSINGIN KAUPUNGIN PELASTUSLAITOS HELSINGIN KAUPUNGIN LIIKUNTAVIRASTO VIRANOMAISLAITURIEN RAKENNUSTYÖ
HELSINGIN KAUPUNKI URAKKAOHJELMA HEL 2015-010163 Tekninen yksikkö VHA 18.9.2015 HELSINGIN KAUPUNGIN PELASTUSLAITOS HELSINGIN KAUPUNGIN VIRANOMAISLAITURIEN RAKENNUSTYÖ URAKKAOHJELMA 18.9.2015 HELSINGIN
OSTOLIIKENTEEN EHDOT KOULULAISKULJETUKSET
KOULULAISKULJETUKSET Ostoliikennesopimuksen LIITE OSTOLIIKENTEEN EHDOT KOULULAISKULJETUKSET Nämä ehdot liitetään ostoliikennesopimukseen. Sopimuksessa voidaan poiketa näistä ehdoista. Hoidettaessa sopimussuhteeseen
PUNKALAITUMEN KUNTA TEKNINEN TOIMI VARTIOLAN KENTÄN VALAISTUS
VARTIOLAN KENTÄN VALAISTUS 12.9.2017 Sisällys 2(5) RAKENNUSHANKKEEN YLEISTIEDOT... 3 SUUNNITTELIJAT... 3 KATSELMUKSET... 3 URAKKAMUOTO JA URAKOITSIJAN VELVOLLISUUDET... 3 TILAAJAN VELVOLLISUUDET... 3 SOPIMUSASIAKIRJAT...
Skanskan vakiosopimusehdot materiaalihankinnassa
Skanskan vakiosopimusehdot materiaalihankinnassa 1.9.2015 SISÄLLYSLUETTELO 1. SOPIMUSASIAKIRJAT... 2 1.1 Ehtojen tulkinta... 2 1.2 Tarjous... 2 1.3 Sopimusasiakirjojen pätevyysjärjestys... 2 2. MYYJÄN
LUONNOS. Ylöjärven kaupunki / Yhdyskuntatekniikka Räikäntie 3 / PL 22 33471 Ylöjärvi
toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
PUITESOPIMUS - puitejärjestely
PUITESOPIMUS, LUONNOS 1(9) PUITESOPIMUS - puitejärjestely Hanke Viite Asianumero 1756/02.08.00/2012 Puitesopimus Työkohdekohtainen tilaus Urakkakohde Tähän puitesopimukseen sopijaosapuolet ovat kirjanneet
Ostajan ja liikennöitsijän välisen sopimussuhteen sisältö määräytyy tämän sopimuksen sekä siihen liittyvien seuraavien asiakirjojen perusteella:
KOULULAISKULJETUKSET OSTOLIIKENNESOPIMUS 1. Sopijapuolet Ostaja: Kunta............................................... Yhteystiedot:......................................... Ostajan edustaja:......................................
Hausjärven kunta/ tekninen toimiala Keskustie Oitti. Hanke: Lehtimajojen bitumi vesikatteen uusiminen KOKONAISURAKKA. 1.3.
LUONNOS 1.3.2019 Sivu 1/8 Tilaaja: Hausjärven kunta/ tekninen toimiala Keskustie 2-4 12100 Oitti Urakoitsija: Hanke: Lehtimajojen bitumi vesikatteen uusiminen KOKONAISURAKKA Lehtimajojen vesikatteen uusiminen:
Vaalan kunta Ostoliikennesopimuksen liite 3 1 (6)
Vaalan kunta Ostoliikennesopimuksen liite 3 1 (6) KULJETUSPALVELUT OSTOLIIKENTEEN EHDOT Nämä ehdot liitetään ostoliikennesopimukseen. Sopimuksessa voidaan poiketa näistä ehdoista. Hoidettaessa sopimussuhteeseen
Hoidettaessa sopimussuhteeseen liittyviä asioita yhteydenotot on osoitettava ostoliikennesopimuksessa mainitulle sopijapuolen edustajalle.
Akaan kaupungin kuljetuksia koskeva tarjouspyyntö 23.1.2015 Liite 4 OSTOLIIKENTEEN EHDOT KOULUKULJETUKSET LINJA-AUTOLLA Nämä ehdot otetaan osaksi erikseen tehtävää ostoliikennesopimusta. Ehtoja noudatetaan
Hanke Katuylläpidon kunnostustyöurakka
PUITESOPIMUS, LUONNOS 1(9) PUITESOPIMUS - puitejärjestely Hanke Katuylläpidon kunnostustyöurakka 2013-2015 Viite Asianumero Puitesopimus Työkohdekohtainen tilaus Urakkakohde Tähän puitesopimukseen sopijaosapuolet
RAJAKYLÄN KOULUI, 1-vaihe, PERUSKORJAUS AV-HANKINTAAN LIITTYVIÄ MUITA VAATIMUKSIA
OULUN KAUPUNKI 1 (5) RAJAKYLÄN KOULUI, 1-vaihe, PERUSKORJAUS AV-HANKINTAAN LIITTYVIÄ MUITA VAATIMUKSIA Yleistä Av-laitetoimittaja sitoutuu suorittamaan sovittua urakkasummaa vastaan tämän asiakirjan, tarjouspyynnön
Kokkolan Sataman väylien ja satama-altaiden monikeilaustyö
1(5) TARJOUSPYYNTÖ Kokkolan Sataman väylien ja satama-altaiden monikeilaustyö Kokkolan Satama Oy pyytää tarjoustanne Kokkolan sataman väylien ja satama-altaiden monikeilaustyöstä. Työssä on noudatettava
SOPIMUS TAVARAN X HANKINNASTA
LIITE 5A SOPIMUS SOPIMUS TAVARAN X HANKINNASTA 1. OSAPUOLET JA YHTEYSHENKILÖT Tilaaja: Jyväskylän yliopisto Pl 35 40014 Jyväskylän yliopisto (jäljempänä Tilaaja ) Tilaajan yhteyshenkilö sopimusasioissa:
RAKENNUSURAKAN YLEISET SOPIMUSEHDOT
RAKENNUSURAKAN YLEISET SOPIMUSEHDOT URAKOITSIJAN SUORITUSVELVOLLISUUS 1 Pääsuoritusvelvollisuus - Kaikki sopimusasiakirjojen edellyttämät työt ja toimenpiteet sekä aine- ja tarvikehankinnat urakkahintaa
Linnala Setlementti ry (Linnala)
1 SOPIMUS HENKILÖSTÖPALVELUN MYYNNISTÄ 1. Sopijapuolet Savonlinnan kaupunki (kaupunki) yhteys/vastuuhenkilö Linnala Setlementti ry (Linnala) 2. Sopimuksen tarkoitus Tässä sopimuksessa määritellään sopijapuolten
URAKKASOPIMUSLUONNOS
27.6.2018 Sivu 1/8 Tilaaja Kemijärven Kaupunki / Tekniset palvelut Vapaudenkatu 8 B 98100 Kemijärvi Urakoitsija Rakennuskohde Vesikaton saneeraus Pöyliöjärventie 2-8 98120 Kemijärvi Sivu 2/8 Me allekirjoittaneet
LUONNOS. Pyhäjoen kunta,aatosvainion alueen kunnallistekniikan maanrakennusurakka
toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
LVIA-URAKKA URAKKASOPIMUSLUONNOS. (Jakeluosoite) OULUN KAUPUNKI. XX.X.2015 Sivu 1/8 Projektinumero: ja
XX.X.2015 Sivu 1/8 Projektinumero: 601252 ja 601253 Tilaaja: Liikelaitos Oulun Tilakeskus PL 30 90015 OULUN KAUPUNKI Urakoitsija: (Urakoitsijayritys) (Jakeluosoite) Hanke: Monitilatoimistomuutokset 2015-16
Dynaaminen hankintajärjestelmä KASSU 2016-2018 EHDOT
Dynaaminen hankintajärjestelmä KASSU 2016-2018 EHDOT 7.1.2016 KASELY/21/2016 Tilaaja Kaakkois-Suomen elinkeino-, liikenne- ja ympäristökeskus Palvelu Dynaaminen hankintajärjestelmä KASSU 2016-2018 2 (8)
KOULULAISKULJETUKSET Ostoliikennesopimuksen LIITE 1. Nämä ehdot liitetään ostoliikennesopimukseen. Sopimuksessa voidaan poiketa näistä ehdoista.
1 (6) KOULULAISKULJETUKSET Ostoliikennesopimuksen LIITE 1 OSTOLIIKENTEEN EHDOT KOULULAISKULJETUKSET Nämä ehdot liitetään ostoliikennesopimukseen. Sopimuksessa voidaan poiketa näistä ehdoista. Hoidettaessa
8 MATTILA-MAHLAMÄKI AURAUS- JA HIEKOITUSURAKKA 2013 2017
Sivu 1 Tuusulan kunta 8 MATTILA-MAHLAMÄKI AURAUS- JA HIEKOITUSURAKKA 2013 2017 URAKKASOPIMUS LUONNOS Sivu 2 Rakennuttaja Tilaaja Tuusulan kunta Tekninen toimi Urakoitsija Kohde 8 MATTILA-MAHLAMÄKI AURAUS-
Urakkaohjelma. Pvm. 14.11.2014. Projekti nro Projekti 1649V01. Kaukosen asuinrakennuksen vesijohtosaneeraus. Kittilä VESIJOHTOJEN SANEERAUS
Laatija Rauno Huuki Urakkaohjelma Pvm. 14.11.2014 Sivu 1(9) Projekti nimi, Kaukosen asuinrakennuksen vesijohtosaneeraus Projekti nro Projekti 1649V01 Kaukosen asuinrakennuksen vesijohtosaneeraus Kittilä
Turun Kaupunki, Kiinteistöliikelaitos, Infrapalvelut
SOPIMUSLUONNOS 1 (9) Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 Ylläpidon alueurakka Itä-Turku, 1.6.2016 alkaen Urakkasopimus X pääurakka sivu-urakka aliurakka muu urakka
HELSINGIN KAUPUNKI SOPIMUSLUONNOS Liite 3 1(6) OPETUSVIRASTO 15.4.2015
HELSINGIN KAUPUNKI SOPIMUSLUONNOS Liite 3 1(6) SOPIMUSLUONNOS, ERIKOISIKKUNOIDEN PESUPALVELU 1. Sopijapuolet Tilaaja: Helsingin kaupungin opetusvirasto, PL 3000, 00099 Helsingin kaupunki jäljempänä Tilaaja
STT:n yleiset sopimusehdot 1.1.2010
YLEISET SOPIMUSEHDOT 1 (5) STT:n yleiset sopimusehdot 1. Käyttöoikeus 2. Käyttöehdot 1 Kappale päivitetty 1.1.2016 alkaen. Asiakkaalla on oikeus käyttää STT:n palvelua ja/tai siihen sisältyviä aineistoja
Liite 3. Puitesopimusmalli
PUITESOPIMUS 1. PUITESOPIMUSTOIMITTAJA Pankkiyhteys: Yhteyshenkilö: Yhteystiedot: 2. TILAAJA Oy Helsingin Asuntohankinta Ab Yhteyshenkilö: Yhteystiedot: Tukholmankatu 2, 3. kerros, 00250 Helsinki 3. SOPIMUKSEN
Keskustien perusparannus. Puumala, Kirkonkylä PUUMALA. Tilaajan edustajat Sopimusasioissa Työsuoritukseen liittyvissä asioissa
Kunnanhallitus 14.8.2017 142 liite nro 1 URAKKASOPIMUS 8.8.2017 1(6) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH
A. Lastensuojelulain mukaista ympärivuorokautista laitoshoitoa, B. Perhekotihoitoa, C. Erityisyksikköhoitoa
Sopimus lastensuojelulain mukaisesta ympärivuorokautisesta hoidosta. 1. Sopijapuolet Tilaaja PL 85 45101 Kouvola Y-tunnus 0161075-9 Yhteyshenkilö Palvelupäällikkö Sanna-Riitta Junnonen PL 85 45101 Kouvola
Linnala Setlementti ry (Linnala)
1 LUONNOS 6.8.2015 SOPIMUS HENKILÖSTÖPALVELUN MYYNNISTÄ 1. Sopijapuolet Savonlinnan kaupunki (kaupunki) yhteys/vastuuhenkilö Linnala Setlementti ry (Linnala) 2. Sopimuksen tarkoitus Tässä sopimuksessa
SOPIMUS JUUPAJOEN ROTKON POLUSTON KUNNOSTUSSUUNNITELMAN HANKINNASTA
Liite 3 Sopimusmalli SOPIMUS JUUPAJOEN ROTKON POLUSTON KUNNOSTUSSUUNNITELMAN HANKINNASTA 1. Osapuolet ja yhteyshenkilöt Tilaaja: Juupajoen kunta (jäljempänä myös Tilaaja ) Y-tunnus: Osoite: Tilaajan yhteyshenkilö
Yhteyshenkilö sopimusasioissa: hankinta- ja taloussuunnittelija puh. muissa asioissa: sosiaaliohjaaja puh.
OSTOPALVELUSOPIMUSLUONNOS ERITYISOPPILAIDEN KULJETUKSET 1. Sopijapuolet Ostaja: JIK-peruspalveluliikelaitoskuntayhtymä Ytunnus 2220682-7 Yhteyshenkilö sopimusasioissa: hankinta- ja taloussuunnittelija
KIRKKONUMMEN KUNTA LIITE 2 1 (5) Perusturva PL 20 02401 KIRKKONUMMI 3.11.2009 1232/135//2009
KIRKKONUMMEN KUNTA LIITE 2 1 (5) ALUSTAVA PUITESOPIMUS HOITAJATYÖVOIMAN HANKINNASTA (LUONNOS) SOPIJAOSAPUOLET XXX, jäljempänä Palveluntuottaja Y-tunnus ja Kirkkonummen kunta,, jäljempänä Tilaaja 02401
AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi
AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi URAKKAOHJELMA Salaoja- ja sadevesijärjestelmän uusiminen Urakkaohjelma 2 RAKENNUSHANKE Rakennushanke käsittää As Oy Rovaniemen Tuohitie 4. Salaoja-
Ostoliikennesopimuksen liite 1. Nämä ehdot liitetään ostoliikennesopimukseen. Sopimuksessa voidaan poiketa näistä ehdoista.
OSTOLIIKENTEEN EHDOT KOULUKULJETUKSET Nämä ehdot liitetään ostoliikennesopimukseen. Sopimuksessa voidaan poiketa näistä ehdoista. Hoidettaessa sopimussuhteeseen liittyviä asioita, yhteydenotot on osoitettava
RAKENNUSURAKKASOPIMUS
Kiinteistö Oy Mallisoppari 00100 HELSINKI RAKENNUSURAKKASOPIMUS Hanke Rakennuskohde Urakan kohteena on Vuokra Oy:n omistaman Kiinteistö Oy Mallisopparin (, 00100 Helsinki) pihan kunnostustyöt. Kiinteistö
REITTIPOHJAINEN KÄYTTÖOIKEUSSOPIMUS NRO
POSELY/387/2016 22.3.2016 Pohjois-Savon elinkeino-, liikenne- ja ympäristökeskus REITTIPOHJAINEN KÄYTTÖOIKEUSSOPIMUS NRO 1. Sopijapuolet Tilaaja: Pohjois-Savon elinkeino-, liikenne- ja ympäristökeskus
RT PIENURAKKASOPIMUS. Hanke. Rakennuskohde. syyskuu 1999 korvaa RT RT 80245
syyskuu 1999 korvaa RT 80243 RT 80245 1 (9) PIENURAKKASOPIMUS Tämä urakkasopimus on tarkoitettu käytettäväksi pienissä lyhytaikaisissa talonrakennustöiden urakkasopimuksissa (esim. rakennusteknisten töiden,
Sertifikaattitilisopimus biokaasusertifikaattijärjestelmän käyttö
Sertifikaattitilisopimus biokaasusertifikaattijärjestelmän käyttö 2 1. Sopimuksen osapuolet Tämä sertifikaattitilisopimus ( Sopimus ) on solmittu seuraavien osapuolten välillä: Järjestelmän Ylläpitäjä
NURMEKSEN KAUPUNKI OSTOLIIKENNESOPIMUS VANHUSTEN PÄIVÄKUNTOUTUSKULJETUKSET
NURMEKSEN KAUPUNKI OSTOLIIKENNESOPIMUS VANHUSTEN PÄIVÄKUNTOUTUSKULJETUKSET Nämä ehdot liitetään ostoliikennesopimukseen. Ehtoja noudatetaan ostoliikenteen järjestämisessä, jollei ostoliikennesopimuksessa
SOPIMUSLUONNOS H Ruotsinkielisten nuorten tieto- ja neuvontapalveluiden kilpailuttaminen
Sopimus H053-16 1 (8) SOPIMUSLUONNOS H053-16 Ruotsinkielisten nuorten tieto- ja neuvontapalveluiden kilpailuttaminen 1 Sopijapuolet Helsingin kaupunki (jäljempänä Tilaaja) Osoite: Helsingin kaupungin nuorisoasiainkeskus,
MONIPALVELULIITTYMÄVERKKOON LIITTYMISEN ERITYISEHDOT. 1. Yleistä
MONIPALVELULIITTYMÄVERKKOON LIITTYMISEN ERITYISEHDOT 1. Yleistä Näillä sopimusehdoilla määritellään sopimuksen kohteena olevan kiinteistön, rakennuksen, huoneiston tai vastaavan kohteen (jäljempänä Kohde)
2) Liikennöintivelvollisuus 3) Liikennöitsijän vastuu 4) Liikennöitsijän vastuun rajoittaminen 5) Liikenteestä vastaava henkilö
Palveluliikenne 1/6 OMAT SOPIMUSEHDOT PALVELULIIKENNE SISÄLLYSLUETTELO YHTEISTYÖN PERIAATE 1) Yhteistyösitoumus LIIKENNÖITSIJÄN ASEMA OSTAJAN ASEMA 2) Liikennöintivelvollisuus 3) Liikennöitsijän vastuu
LIITE 7 1 (1) Dnro 378/2016
Sopijapuolet Tilaaja Tilaaja: Osoite: Yhteyshenkilö Laskutusosoite: Liikennöitsijä: Liikennöitsijän nimi: Osoite: Yhteyshenkilö: Liikenteestä vastaava henkilö: 1. Sopimuksen tarkoitus ja sisältö Tällä
URAKKAOHJELMA. Riihipuisto
URAKKAOHJELMA Urakkaohjelma Sivu 2 / 10 SISÄLLYSLUETTELO: 1. TIEDOT RAKENNUSHANKKEESTA... 4 1.1 RAKENNUSKOHDE... 4 1.2 RAKENNUSKOHTEEN LAAJUUS... 4 1.3 RAKENNUTTAJA... 4 1.4 PÄÄSUUNNITTELIJA... 4 2. URAKKAMUOTO...
Ylläpidon alueurakka Länsi-Turku, alkaen
SOPIMUSLUONNOS 1 (1) Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 Ylläpidon alueurakka Länsi-Turku, 1.6.2017 alkaen Urakkasopimus pääurakka sivu-urakka aliurakka muu urakka
TILAAMISEN KESY-ASIAKIRJA: Viheralueiden kunnossapidon urakkasopimus
sivu 1 / 6 TILAAMISEN KESY-ASIAKIRJA: Käyttöohje Tilaaja voi käyttää tätä malliasiakirjaa pohjana, kun hän laatii urakkasopimusta viheralueiden kunnossapitourakasta. Tätä malliasiakirjaa voi käyttää joko
Rakennusalan töitä koskeva kuluttajasopimus (laskutyö yli 10 000 )
Tätä sopimuslomaketta käytetään urakkasopimuksissa, joiden sisältönä on Rakennusalan töitä koskevissa yleisiissä kuluttajasopimusehdoissa tarkoitettu kuluttujaurakka TILAAJA E-mail URAKOITSIJA E-mail Kaupparekisterinro
TASEPALVELUSOPIMUS (Balance Agreement) NRO XX [TASEVASTAAVA OY] sekä FINGRID OYJ
TASEPALVELUSOPIMUS (Balance Agreement) NRO XX [TASEVASTAAVA OY] sekä FINGRID OYJ 2 (7) Sisällys 1 SOPIMUSOSAPUOLET JA SOPIMUKSEN TARKOITUS... 3 2 SOPIMUKSEN VOIMASSAOLO... 3 3 AVOIN SÄHKÖNTOIMITUS... 3
Dnro PIR/777/5202/2018 URAKKAOHJELMA. YKSITYISTEIDEN TALVIHOIDON ALUEURAKKA syksy 2018-kevät 2021
Dnro PIR/777/5202/2018 URAKKAOHJELMA YKSITYISTEIDEN TALVIHOIDON ALUEURAKKA syksy 2018-kevät 2021 2(8) URAKKAOHJELMA SISÄLLYSLUETTELO 1 TIETOJA HANKKEESTA... 3 1.1 Tilaaja... 3 1.2 Alueurakan kohde... 3
LINJA-AUTOLIIKENTEEN ASIAKASPALVELUSOPIMUS. Toimeksiantaja: Oy Matkahuolto Ab Y-tunnus: 0111393-9 osakeyhtiö, Helsinki
1 (5) LINJA-AUTOLIIKENTEEN ASIAKASPALVELUSOPIMUS II Asiamies: Y-tunnus: Yhteystiedot: Toimeksiantaja: Oy Matkahuolto Ab Y-tunnus: 0111393-9 osakeyhtiö, Helsinki Yhteystiedot: PL 111, Lauttasaarentie 8
VIESTINTÄVERKKOA KOSKEVA KAUPPAKIRJA
1(5) VIESTINTÄVERKKOA KOSKEVA KAUPPAKIRJA OSTAJANA Siilinjärven kunta ja MYYJÄNÄ Savon Kuituverkko Oy 2(5) 1. SOPIJAPUOLET 1.1 Siilinjärven kunta Y-tunnus: 0172718-0 PL 5, Kasurilantie 1, 71800 SIILINJÄRVI
RT VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA. syyskuu 2000 korvaa RT tarkistettu, muuttamaton, 2. painos, syyskuu 2016
syyskuu 2000 korvaa RT 80209 1 (7) VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA tarkistettu, muuttamaton, 2. painos, syyskuu 2016 Tämä pöytäkirjalomake ja lomake RT 80275 Virheluettelo liittyvät toisiinsa ja niissä
Sopimus koskee XXXXviraston XXXX teettämiä haittaaineanalyysipalveluja
LUONNOS 1 SOPIMUS HAITTA-AINEANALYYSIPALVELUISTA 1 SOPIMUSOSAPUOLET Allekirjoittanut toimeksiantaja Helsingin kaupungin X (tilaaja) ja allekirjoittanut toiminnanharjoittaja (toiminnanharjoittaja) ovat
KAUPPAKIRJA 1. OSAPUOLET MYYJÄ Lappi Timber Oy Y-tunnus Osoite: PL KEITELE Jäljempänä Myyjä
KAUPPAKIRJA 1. OSAPUOLET 1.1. MYYJÄ Lappi Timber Oy Y-tunnus Osoite: PL 4 72600 KEITELE Jäljempänä Myyjä 1.2. OSTAJA Kemijärven kaupunki Y-tunnus Osoite: PL 5, 98101 KEMIJÄRVI Jäljempänä Ostaja 2. KAUPAN
LIEKSAN KAUPUNKI TARJOUSKILPAILUASIAKIRJA NRO 5
LIEKSAN KAUPUNKI TARJOUSKILPAILUASIAKIRJA NRO 5 OSTOLIIKENTEEN EHDOT ASIOINTILIIKENNE / KIMPPAKYYTI Nämä ehdot liitetään ostoliikennesopimukseen. Ehtoja noudatetaan ostoliikenteen järjestämisessä, jollei
Tilaajan yhteyshenkilö:
Sopimusmalli 1 SOPIMUS UIMAOPETUSPALVELUN TUOTTAMISESTA Sopimusosapuolet Yritys (jäljempänä palveluntuottaja) Osoite ja Kirkkonummen kunta/ sivistyspalvelut (jäljempänä tilaaja) Jäljempänä termillä sopimusosapuoli
KOULUKULJETUKSET Tarjouspyynnön liite 3 OSTOLIIKENNESOPIMUS. 1. Sopijapuolet. Ostaja: Kunta: Mäntyharjun kunta. Yhteystiedot: Ostajan edustaja:
1 KOULUKULJETUKSET Tarjouspyynnön liite 3 OSTOLIIKENNESOPIMUS 1. Sopijapuolet Ostaja: Kunta: Mäntyharjun kunta Yhteystiedot: Ostajan edustaja: Liikennöitsijä: Nimi: Yhteystiedot: 2. Sopimuksen tarkoitus
Toimittajan Kohteeseen toimittama kuituverkon liittymä mahdollistaa palvelukuvauksessa tarkoitetut viestintäverkon
1 (5) MPY Mikonkatu 16 50100 Mikkeli MPY PALVELUT OYJ:N KUITULIITTYMIEN ERITYISEHDOT 1.6.2015 1. Yleistä Näillä sopimusehdoilla määritellään sopimuksen kohteena olevan kiinteistön, rakennuksen, huoneiston
A V E R ETÄMYYNNIN ENNAKKOTIEDOT / KOSKEE HELPMEANS-VERKKOKAUPAN ASIAKKAIDEN TOIMEKSIANTOSOPIMUKSIA AVER ASIANAJOTOIMISTO OY
A V E R 1 (5) ETÄMYYNNIN ENNAKKOTIEDOT / KOSKEE HELPMEANS-VERKKOKAUPAN ASIAKKAIDEN TOIMEKSIANTOSOPIMUKSIA 1 Osapuolet 1.1 (jäljempänä asiakas ) 1.2 Aver Asianajotoimisto Oy Fredrikinkatu 25 A 24 00120
Työselostus ja laatuvaatimukset. Staran pienlouhintatyöt ajalla HEL
Työselostus ja laatuvaatimukset Staran pienlouhintatyöt ajalla 1.1. 31.12.2017 HEL 2016-011768 TYÖSELOSTUS JA 2(5) 1. TYÖN SUORITUS Urakka käsittää kallion porauksen ja irrotuksen. Porattaessa on käytettävä
K-sairaalan työmaan viivästyminen
Hallitus 204 05.12.2017 K-Sairaalan urakkasopimuksen purkaminen EKSTPHAL 204 Etelä-Karjalan sosiaali- ja terveyspiiri (Eksote) ja HL-Rakentajat Oy allekirjoittivat 16.2.2016 urakkasopimuksen K-sairaalan
HANKINTAOHJELMA 1 (6)
HANKINTAOHJELMA 1 (6) NOSTOKORIAUTON KÄYTTÖPALVELU 2013-2014 P A L V E L U N H A N K I N T A O H J E L M A 1. YLEISET TIEDOT 1.1 Hankintayksikkö 1.2 Hankinnan kohde 1.3 Hankintamenettely Espoon kaupunki,
Tämä Sopimus koskee tämän sopimuksen ja sopimusasiakirjojen 2-6 mukaista tilintarkastuspalvelua
1 Liite 1 Sopimus Sopijapuolet Tilaaja: Kirkkonummen kunta/ kunnanvaltuusto Toimittaja: Tässä sopimuksessa termillä tilaaja tarkoitetaan Kirkkonummen kuntaa ja termillä toimittaja xx:tä. Termillä sopimusosapuoli
SOPIMUSLUONNOS: PUHDISTAMOLIETTEEN KUIVAUKSEN LAITEHANKINTA. Molemmat Tilaaja ja Toimittaja jäljempänä myös Osapuoli tai Osapuolet
LIITE 7: Sopimusluonnos 0(5) SOPIMUSLUONNOS: PUHDISTAMOLIETTEEN KUIVAUKSEN LAITEHANKINTA 1. Osapuolet ja yhteyshenkilöt Tilaaja: (jäljempänä Tilaaja ) Tilaajan yhteyshenkilö sopimusasioissa: Toimittaja:
ELÄINTARHAN SKEITTIPUISTON PERUSKORJAUSTYÖ, 3- RAKENNUSVAIHE URAKKAOHJELMA
ELÄINTARHAN SKEITTIPUISTON PERUSKORJAUSTYÖ, 3- RAKENNUSVAIHE 2 SISÄLLYSLUETTELO 1. TIETOJA RAKENNUSHANKKEESTA 1.1 Rakennuttaja 1.2 Tilaaja 1.3 Rakennuskohde 2 URAKKAMUOTO JA SUORITUSVASTUUN LAAJUUS 2.1
LUONNOS RT PIENURAKKASOPIMUS. Hanke. Rakennuskohde. syyskuu 1999 korvaa RT RT 80245
syyskuu 1999 korvaa RT 80243 RT 80245 1 (9) PIENURAKKASOPIMUS Tämä urakkasopimus on tarkoitettu käytettäväksi pienissä lyhytaikaisissa talonrakennustöiden urakkasopimuksissa (esim. rakennusteknisten töiden,
Helsingin kaupunki Hankintasopimusluonnos Liite1
xx.xx.20xx 1 1 Sopijapuolet Helsingin kaupunki (jäljempänä Tilaaja) PL 6000 00099 Helsingin kaupunki Y-tunnus 0201256-6 Palveluntuottaja Yrityksen nimi Osoite: xxxx Y-tunnus 2 Yhteyshenkilöt Tilaaja: Sopimusasiat:
Lisä- ja muutostyöt 6.5.2014. Talonrakennusteollisuus ry VT, KTM Paavo Mattila
Lisä- ja muutostyöt Talonrakennusteollisuus ry VT, KTM Lisä- ja muutostyöt Keskeisin riidanaihe rakennusurakassa Suorittamistarve aiheuttavat suunnitelmien muutokset virheelliset, ristiriitaiset tai puutteelliset
Tarjouspyyntö TARJOUSPYYNTÖ KATUJEN JA KEVYENLIIKENTEEN VÄYLIEN TALVIHOIDOSTA SILKKIPERÄNTIEN, KESKUSTIEN JA JÄÄJOENTIEN OSALTA
Tarjouspyyntö KINNULAN KUNTA 07.08.2015 Tekninen toimi TARJOUSPYYNTÖ KATUJEN JA KEVYENLIIKENTEEN VÄYLIEN TALVIHOIDOSTA SILKKIPERÄNTIEN, KESKUSTIEN JA JÄÄJOENTIEN OSALTA 1 Yleistä Kinnulan kunta pyytää
ESPOON ASUNNOT OY:N KIINTEISTÖJEN HULEVESI-, PERUSVESI- JA JÄTEVESI- PUMPPAAMOJEN TYHJENNYS, PUHDISTUS, PESU JA HUOLTO
URAKKAOHJELMA ESPOON ASUNNOT OY:N KIINTEISTÖJEN HULEVESI-, PERUSVESI- JA JÄTEVESI- PUMPPAAMOJEN TYHJENNYS, PUHDISTUS, PESU JA HUOLTO Tilaaja Espoon Asunnot Oy Upseerinkatu 3 B 02600 Espoo Espoon Asunnot
SalesBooster Nopeuttaa myyntitulosten saavuttamista. Knowledge Investor Comset www.comset.fi www.comset.se www.comset.dk
SalesBooster Nopeuttaa myyntitulosten saavuttamista SalesBooster - Mikä se on? Palvelu, joka Nopeuttaa myyntitulosten saavuttamista kiteyttämällä asiakaslupauksen helpommin ostettavaksi ja myytäväksi tuotteeksi
Rakenta Oy 2407354-6. Helsinki. Sergey Kovalev 044-919 0061
SOPIMUS OSOITE- JA POSTITUSPALVELUISTA TILAAJA Toiminimi Y-tunnus Kotipaikka Yhteyshenkilö Osoite Puhelin Sähköposti Maksuehdot 14 pv netto, laskutus 3-12 kk välein, 1. vuosi ennakkomaksu 240 e (hintaan
Hankintailmoitus HILMA-järjestelmässä, kansallinen hankintailmoitus, avoin menettely
1 (6) Kuntatekniikka Hankintailmoitus HILMA-järjestelmässä, kansallinen hankintailmoitus, avoin menettely Tarjouspyyntö: Jokilaakson kaava-alueen kunnallistekniset työt osa 1 Sipoon kunnan tekniikka- ja
Takuuajan vastuut ja hyvät käytännöt YSE 1998-ehtojen nojalla
Takuuajan vastuut ja hyvät käytännöt YSE 1998-ehtojen nojalla Taloyhtiö 2016 -tapahtuma asianajaja, diplomi-insinööri Emma Niemistö 1 2 Puheenvuoron rajauksia Yhtiön ja urakoitsijan välinen sopimus tietyn
1 TASEHALLINNAN EHTOJEN SOVELTAMINEN MÄÄRITELMÄT MUUT EHDOT TASEVASTUU JA TASEPOIKKEAMIEN KÄSITTELY... 3
Tasehallinnan ehdot Tasehallinnan ehdot 2 (5) Sisällysluettelo 1 TASEHALLINNAN EHTOJEN SOVELTAMINEN... 3 2 MÄÄRITELMÄT... 3 3 MUUT EHDOT... 3 4 TASEVASTUU JA TASEPOIKKEAMIEN KÄSITTELY... 3 5 TIEDONVAIHTO
Sivu-urakan alistaminen
Sivu-urakan alistaminen Talonrakennusteollisuus ry VT, KTM Yhteisen työmaan sopimussuhteet KÄYTTÄJÄ RAKENNUTTAJA SUUNNITTELIJAT PÄÄURAKOITSIJA URAKKASOPIMUS ALISTUSSOPIMUS ILMANV. SÄHKÖ PUTKI MUUT Talonrakennusteollisuus
Päätöspöytäkirja 1 (5) Yleiset asiat 4 / 2014 Tilakeskus-liikelaitos 3736/ /2014 Toimitusjohtaja
Päätöspöytäkirja 1 (5) Muutokset konsulttitoiminnan yleisiin sopimusehtoihin (KSE 2013, RT-13-11143) Tilakeskusliikelaitoksessa tehtävissä sopimuksissa Selostus Tilakeskuksen johtaja on päätöksellään 12.1.2009
TAMPEREEN KAUPUNKI TARJOUSPYYNTÖ Dno: TRE: 1829/2014 Keskustahanke 27.6.2016 1 (5)
27.6.2016 1 (5) VUOLTEENTORIN RAKENNUSURAKKA, Tampere 1. Tarjouspyynnön kohde Tampereen kaupungin pyytää tarjoustanne Vuolteentorin rakentamisesta tämän tarjouspyynnön ja jäljempänä mainittujen tarjouspyyntöasiakirjojen
VÄLSKÄRINKATU YHTEISTOIMINTASOPIMUS
1 (8) VÄLSKÄRINKATU YHTEISTOIMINTASOPIMUS 24.4.2018 2 (8) SISÄLLYSLUETTELO SOPIMUKSEN TARKOITUS JA SOPIMUSOSAPUOLET... 3 Tilaaja, maanrakennusurakka... 3 Rakennuttaja, maanrakennusurakka... 3 Pääurakoitsija...
Liite 3 a. Tarjouspyynnön ja sopimuksen yleisehdot vakituinen hammaslääkäripalvelu Versio
Liite 3 a. Tarjouspyynnön ja sopimuksen yleisehdot vakituinen hammaslääkäripalvelu Versio 2017.1 1. Toiminnassa noudatettavat ehdot Toiminnassa noudatetaan seuraavia asiakirjoja pätevyysjärjestyksessä:
Evijärven Kunta Tekninen Toimisto Viskarinaukio EVIJÄRVI
Evijärven Kunta Tekninen Toimisto Viskarinaukio 3 62500 EVIJÄRVI 11.11.2015 TARJOUSPYYNTÖ KAIVINKONETÖISTÄ Evijärven kunnan tekninen lautakunta pyytää tarjouksia kaivinkonetöistä 1.1.2016 31.12.2017. Kohde
Palvelusopimus (luonnos)
Liite 1 (luonnos) Tilaaja Urakoitsija Raision kaupunki PL 100 21201 Raisio XX Urakka 1.10.2019 30.4.2022 Laskun viitetiedot: Verkkolaskutusosoite: (ensisijainen tapa) Raision talvihoidon alueurakka Heikki
RT TALOUDELLISEN LOPPUSELVITYKSEN PÖYTÄKIRJA. Hanke Nro. Rakennuskohde Kukolanvainion kunnallistekniikan rakentaminen
elokuu 2001 korvaa RT 80233 1 (5) TALOUDELLISEN LOPPUSELVITYKSEN PÖYTÄKIRJA tarkistettu, muuttamaton, 2. painos, syyskuu 2016 Hanke Nro Rakennuskohde Kukolanvainion kunnallistekniikan rakentaminen Tilaaja
