1 Jere Mättö Caruna hankepäällikkö Asiakastilaisuus Lähikaapelihankkeen sähköverkon maakaapelointityöt Salon keskustan, Mäyränummen, Muurlan, Kitulan ja Kiskon alueilla Caruna ja Eltel Networks Oy Salo IoT Campus 1

2 Ohjelma 17:30 18:00 18:20 18:40 19:10 19:15 20:00 Kahvitarjoilu Caruna ja hankkeen tausta Jere Mättö, Caruna Aurinkosähköä omaan kotiin Laura Sohlman, Caruna Sähköverkon maakaapelointityöt Mika Pieniniemi ja Jaakko Niemi, Eltel Networks Oy Loppusanat Jere Mättö, Caruna Oy Keskustelua Tilaisuuden päättäminen 2

3 3 Jaamme hyvää energiaa Kun sähkö kulkee, voimme keittää aamukahvit, kulkea katulamppujen valaisemaa tietä ja lukea iltasatua yölampun kajossa. Olemme Caruna ja pidämme siitä huolen.

4 Carunalla on asiakasta ja jaamme sähköä 1,5 miljoonalle suomalaiselle Asiakasmäärät sekä pien- ja keskijänniteverkon pituus alueittain Varsinais-Suomi asiakasta km verkkoa Satakunta, Etelä-Pohjanmaa & Pohjanmaa asiakasta km verkkoa Pohjois-Pohjanmaa & Lappi asiakasta km verkkoa Joensuu asiakasta km verkkoa Uusimaa & Häme asiakasta km verkkoa 4

5 Sähkö kulkee voimalaitoksilta asiakkaille Sähkönsiirto lyhyesti RASKAS- TEOLLISUUS PIENTEOLLISUUS KODIT, KOULUT, KAUPAT jne kv OMA SÄHKÖNTUOTANTO VOIMALAITOS 110 kv SÄHKÖASEMA 1-20 kv 0,4 kv MUUNTAMO MUUNTAMO MITTAUSPISTE 5

6 6 Vuoden 2011 Tapani-myrsky osoitti sähköverkon haavoittuvuuden

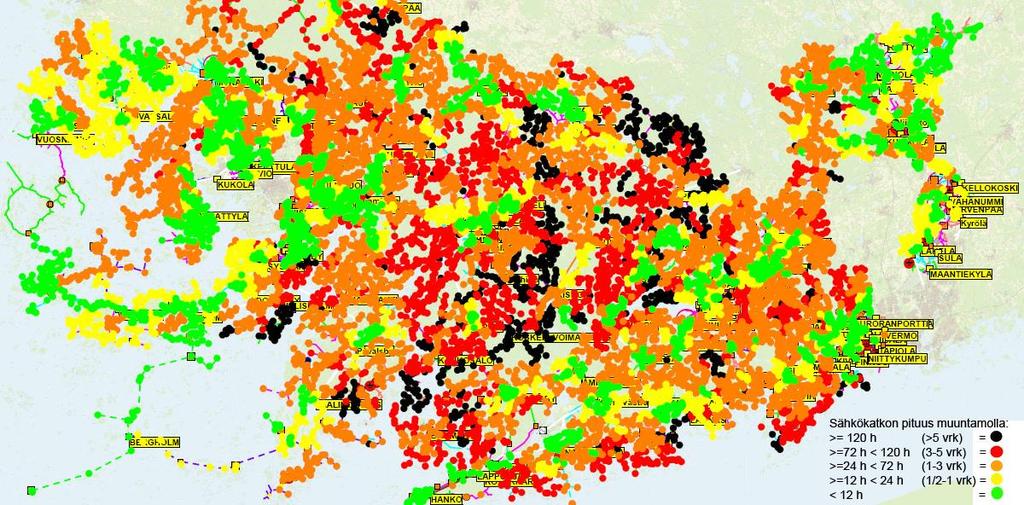

7 7 Tapani-myrskyn vaikutukset Asiakasmäärä enimmillään n as. Asiakasmäärä yhteensä (>3 min.) n as. Runkoverkon vikoja yhteensä kpl Pienjänniteverkon vikailmoituksia n kpl

8 Laki edellyttää luotettavampaa sähkönsiirtoa kaikissa sääolosuhteissa Sähkömarkkinalain toimitusvarmuusvaatimukset KRITEERI: Myrskyn tai lumikuorman aiheuttama keskeytys saa kestää maksimissaan kuusi tuntia asemakaava-alueella ja 36 tuntia asemakaava-alueen ulkopuolella TAVOITE 50 % ASIAKKAISTA kriteerin piirissä, pois lukien loma-asunnot 75 % ASIAKKAISTA kriteerin piirissä, pois lukien loma-asunnot 100 % ASIAKKAISTA pois lukien saaristokohteet ilman pysyvää liikenneyhteyttä 8

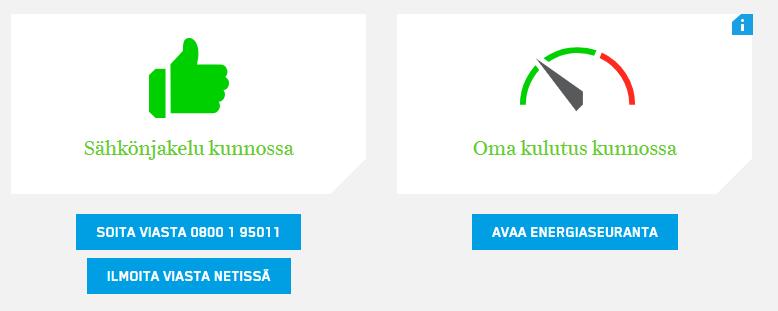

9 Omilta sivuilta löydät hyödyllistä tietoa asiakkuudestasi Tarkastele sähkön käyttöpaikkasi tietoja Seuraa energiankulutusta Katso häiriötilanteet kartalta Näe alueesi sähköverkon parannustyömaat kartalla Näe omat laskut ja sopimukset Voit pyytää lisää maksuaikaa ja tarkastaa sopimuksen tiedot Ylläpidä asiakastietojasi Tilaa sähkönjakelun keskeytysilmoitukset matkapuhelimeesi tai sähköpostiisi Rekisteröitymiseen tarvitset ainoastaan verkkopankkitunnukset. Kirjautuminen onnistuu jatkossa käyttäjätunnuksella ja salasanalla. caruna.fi/omatsivut

10 Aurinkosähköä omaan kotiin Laura Sohlman Caruna

11 Carunan sähkönjakeluverkossa jo yli 4000 aurinkovoimalaa MW 17 MW 7 MW 3 MW Aurinkovoimaloiden lukumäärä Aurinkosähkön kapasiteetti (MW)

12 Carunan asiakkaat innoissaan aurinkosähköstä Espoo kärkisijalla 370 aurinkovoimalalla Salo 353 Espoo 370 Lohja 230 Eniten aurinkovoimaloita on Espoossa, Salossa ja Lohjalla S E L 4. Kirkkonummi 5. Vihti 6. Kaarina 7. Tuusula 8. Sastamala 9. Raasepori 10. Lieto

13 Sopisivatko aurinkopaneelit sinunkin kotisi katolle? Tyypillisessä omakotitalon aurinkovoimalassa on 20 aurinkopaneelia ja tehoa noin 5 kw Avaimet käteen aurinkovoimalan hinta on noin euroa/kw riippuen voimalan koosta, palveluntarjoajasta ja asennuskohteen vaativuudesta Aurinkovoimala maksaa itsensä takaisin keskimäärin vuodessa ja siihen sijoitetun pääoman tuotto on 5-10 % Aurinkovoimalan asennustyöstä voit saada kotitalousvähennystä Sähkönmyyjä maksaa sinulle hyvityksen Carunan jakeluverkkoon siirtyvästä ylituotannosta Caruna ei veloita sinulta tuotannon siirtomaksua jakeluverkkoon siirtyvästä tuotannosta eikä sinun tarvitse maksaa sähköveroa tuottamastasi aurinkosähköstä Kannattavuuden kannalta on olennaista, että aurinkopaneelien tuotanto ja kotisi sähkönkulutus osuvat mahdollisimman hyvin samaan hetkeen

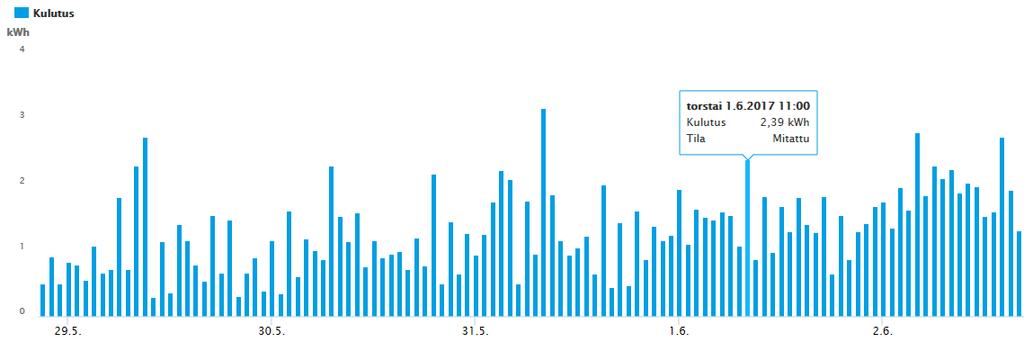

14 Aurinkovoimalan mitoittamisen apuna Carunan Omat sivut palvelun tuntimittaustieto Ota Omat sivut palvelu käyttöösi: caruna.fi/omatsivut

15 Miksi hankkisin aurinkopaneelit? Aurinkosähkö on puhdasta energiaa Investointi kasvattaa energiaomavaraisuutta Paneelien asennus ja ylläpito on vaivatonta sekä käyttöikä pitkä Investoinnin kannattavuus on parantunut viime vuosina Arvostusta aurinkoenergiasta - edelläkävijän teknologiaa Aurinkosähköllä tyytyväiset käyttäjät Lisätietoa ja vinkkejä: caruna.fi/aurinko caruna.fi/uutishuone (Artikkelit Aihe Aurinkoenergia)

16 Antaa paistaa! Laura Sohlman

17 Lähikaapelihankkeen sähköverkon Maakaapelointityöt Salo , Mika Pieniniemi, Jaakko Niemi Eltel - Shaping Future Infranets 7

18 Carunan, Eltelin ja Rejlersin työnjako verkonparannustyömaiden aikana Caruna Kokonaisvastuu sähköverkosta ja siihen liittymistä parannushankkeista Sopijaosapuoli sähköverkon rakenteiden sijoitussopimuksissa Sähköverkon vikatilanteisiin ja vanhan verkon kunnossapitoon liittyvät asiat hoidetaan projektienkin aikana suoraan Carunan kautta Kiireettömissä vikatilanteissa vikailmoituksen voi tehdä käsittelyaika on noin 1-3 päivää Kiireellisissä vikatilanteissa vikapalvelunumero, puh , palvelee ympäri vuorokauden Eltel Vastaa pääurakoitsijana koko projektien elinkaaren ajan kaikista suunnitteluun ja rakentamiseen liittyvistä asioista sekä uuden verkon käyttöönoton jälkeen purkutöistä Verkon rakenteiden sijoitussuunnittelu alueella yhteistyössä maanomistajien kanssa. Sijoitussopimusten tekeminen. Maanomistajien tiedottaminen projektin aloituksesta ja etenemisestä, tiedotamme tekstiviestein tarkennetun rakentamisaikataulun ja puhelinnumeron rakentamisaikaisia yhteydenottoja varten. Uuden sähköverkon rakentaminen ja vanhan ilmajohtoverkon purkutyöt. Kaivujälkien siistiminen ja ennallistaminen. Rejlers Työmaan turvallisuuden ja rakentamisen laadun valvonta. 6

19 Verkonrakennusprojektin elinkaari ja viestintä Caruna tilaa projektin sopimusurakoitsijalta Suunnittelu alkaa Kaapeleiden ja muuntamoiden sijoittamisesta sopiminen maanomistajien kanssa Rakentaminen alkaa Vanhan verkon purkaminen ja viimeistelytyöt alkavat 0-4 kk 4-6 kk 6-10 kk 2-4 kk Projekti valmistuu = kk Takuuajan tarkastukset Alueellinen tupailta ja ennakkoviesti Viestitään rakentamisen alkamisesta 1.Tyytyväisyyskysely Viestitään rakentamisen valmistumisesta ja purkutöiden aloituksesta 2. Tyytyväisyyskysely Verkonrakennusprojektin elinkaari on kokonaisuudessaan noin kk 5

20 Eltel Networks Oy yhteystiedot Eltel palvelukeskus vastaa Lounais-Suomen lähikaapelointeihin liittyvissä asioissa maksuttomasta palvelunumerosta ark Hankepäällikkö Marko Koitijärvi Suunnittelupäällikö Pentti Moisio Projektipäällikkö Mika Pieniniemi Projektipäällikkö Samu Luoto Aluepäällikkö Jaakko Niemi Eltel - Shaping Future Infranets 8

21 Eltel Networks Oy Pääurakoitsija Eltel Networks Oy Eltel on toimittanut Carunalle useita vastaavia säävarman verkon investointihankkeita 6500 km rakennettua kaapelia 3800 kpl rakennettuja muuntamoita 3700 km purettua ilmalinjaa Eltel toimittaa projektit Carunalle kokonaistoimituksena. Eltel toteuttaa projektien suunnittelun, rakentamisen ja purkutyöt Suunnittelun toteutus Eltelin omalla henkilöstöllä Maanrakennustöissä käytetään pääasiassa alihankintana paikallisia maanrakennusurakoitsijoita Sähköasennukset Eltelin omalla henkilöstöllä Eltel - Shaping Future Infranets 8

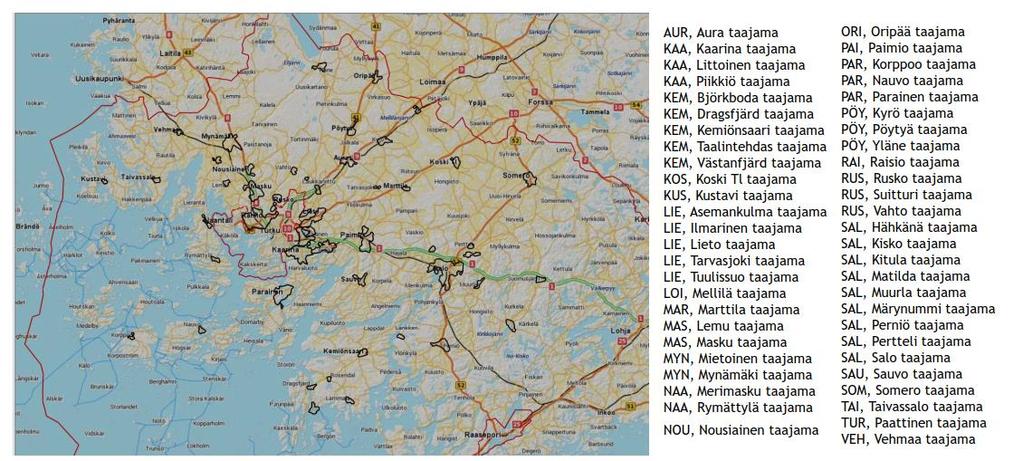

22 Lähikaapelihankkeen taajamat Yhteensä 64 kpl Lounais-Suomi yht. 51 kpl Satakunta yht. 13 kpl Eltel - Shaping Future Infranets 11

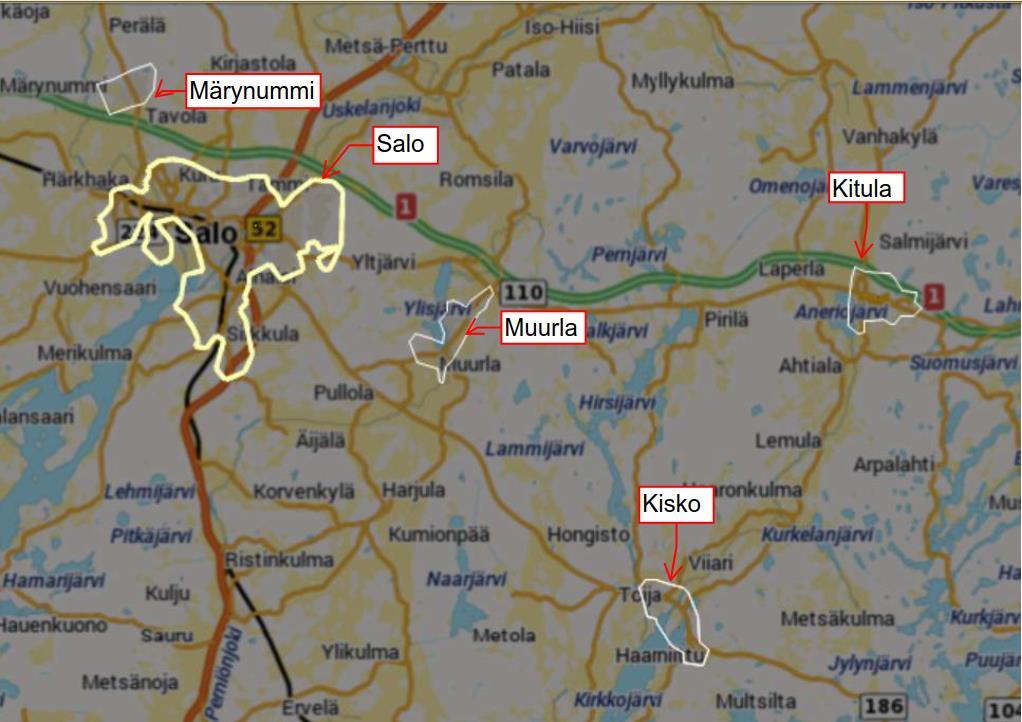

23 Projektit Salo Salo taajama Märynummi taajama Muurla taajama Kitula taajama Kisko taajama Eltel - Shaping Future Infranets 9

24 Projektit / Salo taajama Projektin suunnittelutyöt aloitettu Uutta maakaapeloitua reittiä noin 36 km ja uusia muuntamoita 26 kpl Rakentaminen aikana Tarkempi aikataulu ja aloitus tiedotetaan maanomistajille tekstiviestein Nykyisten ilmajohtojen purkutyöt toteutetaan vuoden aikana Tarkempi purkutöiden aikataulu tiedotetan maanomistajille tekstiviestein, kun uusi maakaapeliverkko on saatu käyttöön Eltel - Shaping Future Infranets 10

25 Projektit / Salo osa 1, 2 ja 3 Projektin suunnittelutyö - Osa 1 aloitettu - Osa 2 aloitetaan 2019 kesällä - Osa 3 aloitetaan 2020 Eltel - Shaping Future Infranets 11

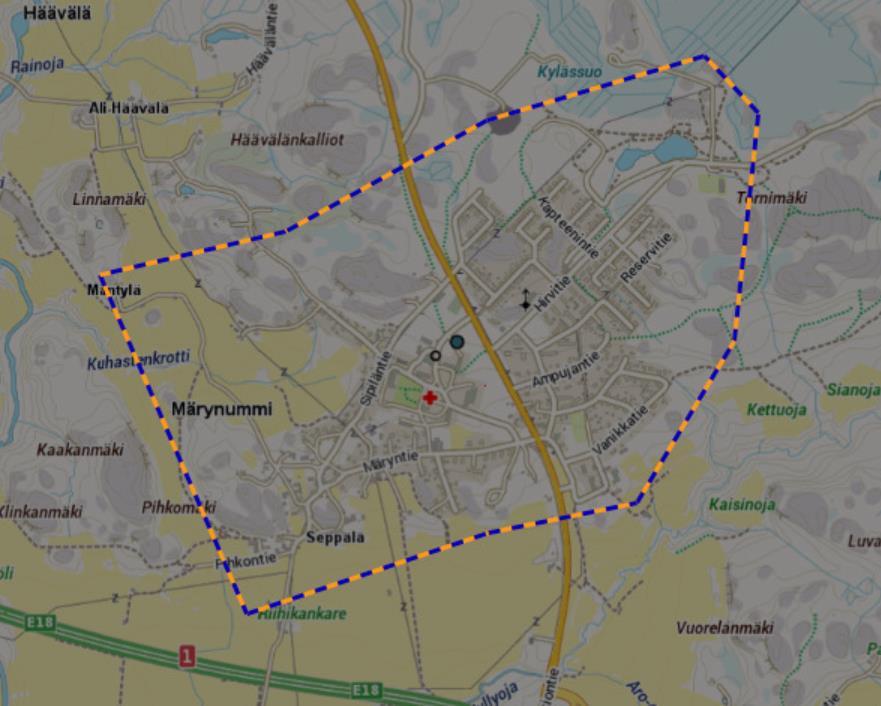

26 Projektit / Märynummi Projektin suunnittelutyö aloitettu Uutta maakaapeloitua reittiä noin 3 km ja 3 kpl uusia muuntamoita Rakentaminen aikana Tarkempi aikataulu ja aloitus tiedotetaan maanomistajille tekstiviestein Nykyisten ilmajohtojen purkutyöt toteutetaan vuoden 2020 aikana Tarkempi purkutöiden aikataulu tiedotetan maanomistajille tekstiviestein, kun uusi maakaapeliverkko on saatu käyttöön Eltel - Shaping Future Infranets 12

27 Projektit / Märynummi Eltel - Shaping Future Infranets 13

28 Projektit / Muurla Projektin suunnittelutyö aloitettu Uutta maakaapeloitua reittiä 4 km Rakentaminen aikana Tarkempi aikataulu ja aloitus tiedotetaan maanomistajille tekstiviestein Nykyisten ilmajohtojen purkutyöt toteutetaan vuoden 2020 aikana Tarkempi purkutöiden aikataulu tiedotetan maanomistajille tekstiviestein, kun uusi maakaapeliverkko on saatu käyttöön Eltel - Shaping Future Infranets 14

29 Projektit / Muurla Eltel - Shaping Future Infranets 15

30 Projektit / Kisko Projektin suunnittelutyö aloitetaan kesällä 2019 Uutta maakaapeloitua reittiä noin 16 km ja uusia muuntamoita 2 kpl Rakentaminen aikana Tarkempi aikataulu ja aloitus tiedotetaan maanomistajille tekstiviestein Nykyisten ilmajohtojen purkutyöt toteutetaan vuoden 2020 aikana Tarkempi purkutöiden aikataulu tiedotetan maanomistajille tekstiviestein, kun uusi maakaapeliverkko on saatu käyttöön Eltel - Shaping Future Infranets 11

31 Projektit / Kisko Eltel - Shaping Future Infranets 11

32 Projektit / Kitula Projektin suunnittelutyö aloitetaan kesällä 2019 Uutta maakaapeloitua reittiä noin 9 km ja uusia muuntamoita 2 kpl Rakentaminen aikana Tarkempi aikataulu ja aloitus tiedotetaan maanomistajille tekstiviestein Nykyisten ilmajohtojen purkutyöt toteutetaan vuoden 2020 aikana Tarkempi purkutöiden aikataulu tiedotetan maanomistajille tekstiviestein, kun uusi maakaapeliverkko on saatu käyttöön Eltel - Shaping Future Infranets 11

33 Projektit / Kitula Eltel - Shaping Future Infranets 11

34 caruna.fi/omatsivut caruna.fi/caruna/yhteisrakentaminen Loppusanat ja keskustelua Jere Mättö Caruna Eltel palvelukeskus vastaa Lounais-Suomen lähikaapelointeihin liittyvissä asioissa maksuttomasta palvelunumerosta ark Sähköverkon vikatilanteisiin ja vanhan verkon kunnossapitoon liittyvät asiat hoidetaan projektienkin aikana suoraan Carunan kautta Kiireellisissä vikatilanteissa vikapalvelunumero, puh , palvelee ympäri vuorokauden Kiireettömät tapaukset itus, käsittelyaika on noin 1-3 päivää
