Projektin aikataulutus

Koko: px
Aloita esitys sivulta:

Download "Projektin aikataulutus"

Transkriptio

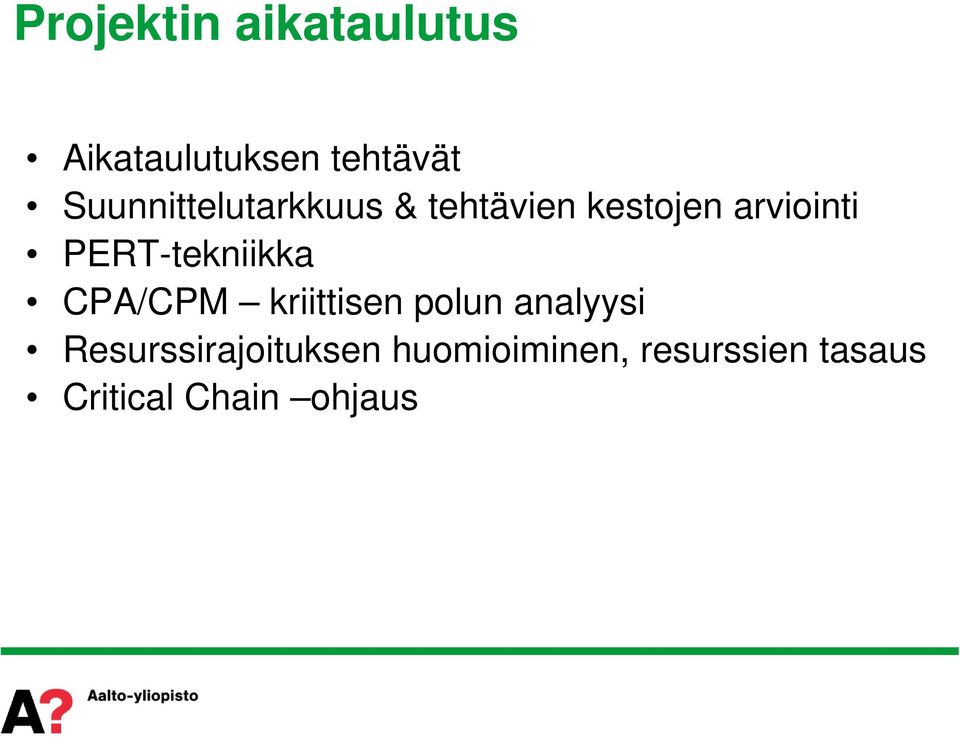

1 Projektin aikataulutus Aikataulutuksen tehtävät Suunnittelutarkkuus & tehtävien kestojen arviointi PERT-tekniikka CPA/CPM kriittisen polun analyysi Resurssirajoituksen huomioiminen, resurssien tasaus Critical Chain ohjaus

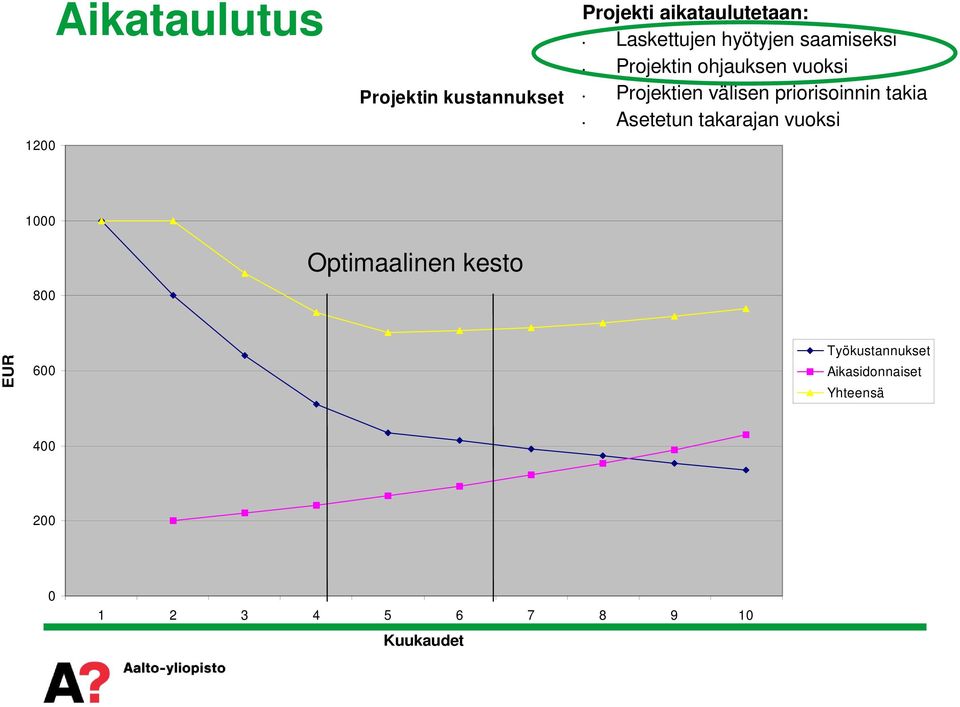

2 1200 Aikataulutus Projektin kustannukset Projekti aikataulutetaan: Laskettujen hyötyjen saamiseksi Projektin ohjauksen vuoksi Projektien välisen priorisoinnin takia Asetetun takarajan vuoksi Optimaalinen kesto EUR 600 Työkustannukset Aikasidonnaiset Yhteensä Kuukaudet

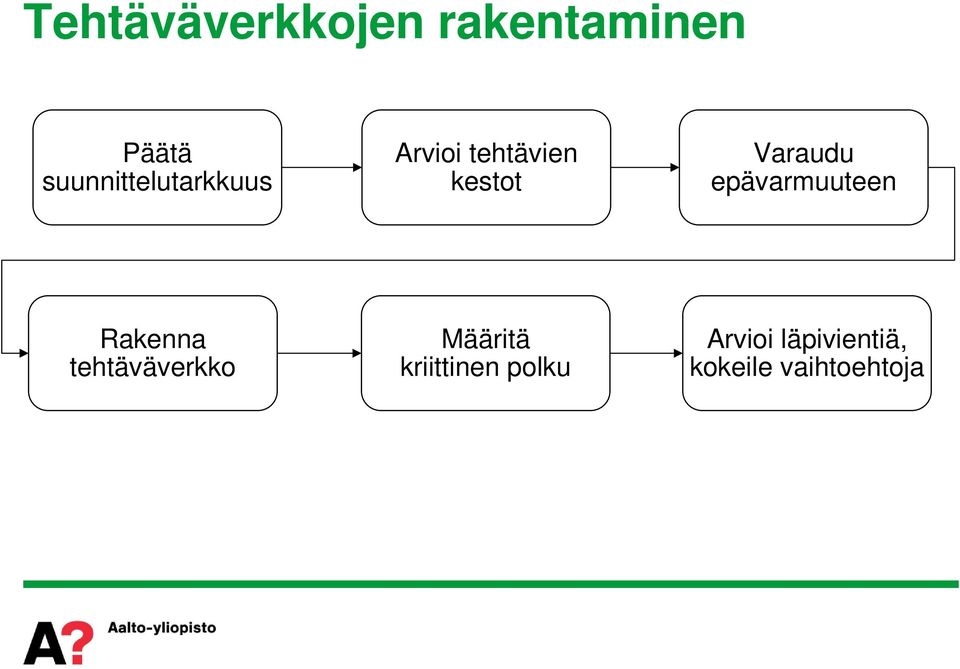

3 Tehtäväverkkojen rakentaminen Päätä suunnittelutarkkuus Arvioi tehtävien kestot Varaudu epävarmuuteen Rakenna tehtäväverkko Määritä kriittinen polku Arvioi läpivientiä, kokeile vaihtoehtoja

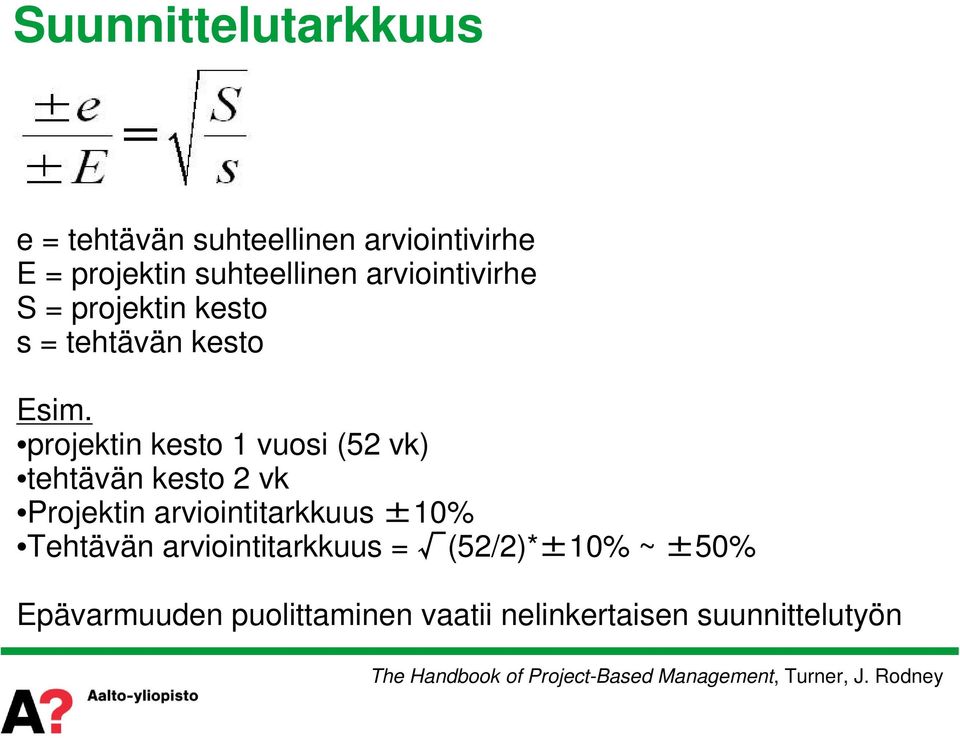

4 Suunnittelutarkkuus e = tehtävän suhteellinen arviointivirhe E = projektin suhteellinen arviointivirhe S = projektin kesto s = tehtävän kesto Esim. projektin kesto 1 vuosi (52 vk) tehtävän kesto 2 vk Projektin arviointitarkkuus ±10% Tehtävän arviointitarkkuus = (52/2)*±10% ~ ±50% Epävarmuuden puolittaminen vaatii nelinkertaisen suunnittelutyön The Handbook of Project-Based Management, Turner, J. Rodney

5 Tehtävien kestojen arviointi 1. Tehtävän kesto = työmäärä/resurssi(t) Työmäärän arviointi Hukka-aika: keskimäärin 80pv/v työaika ~ 180pv/v tehokkuus ~ 70% Kesto kerrottava 1/0,7 ~ 1,4:llä Osa-aikatyö Yhteistyön tehokkuus Kommunikointi 2. Tehtävän kesto = läpimeno-/odotusaika The Handbook of Project-Based Management, Turner, J. Rodney

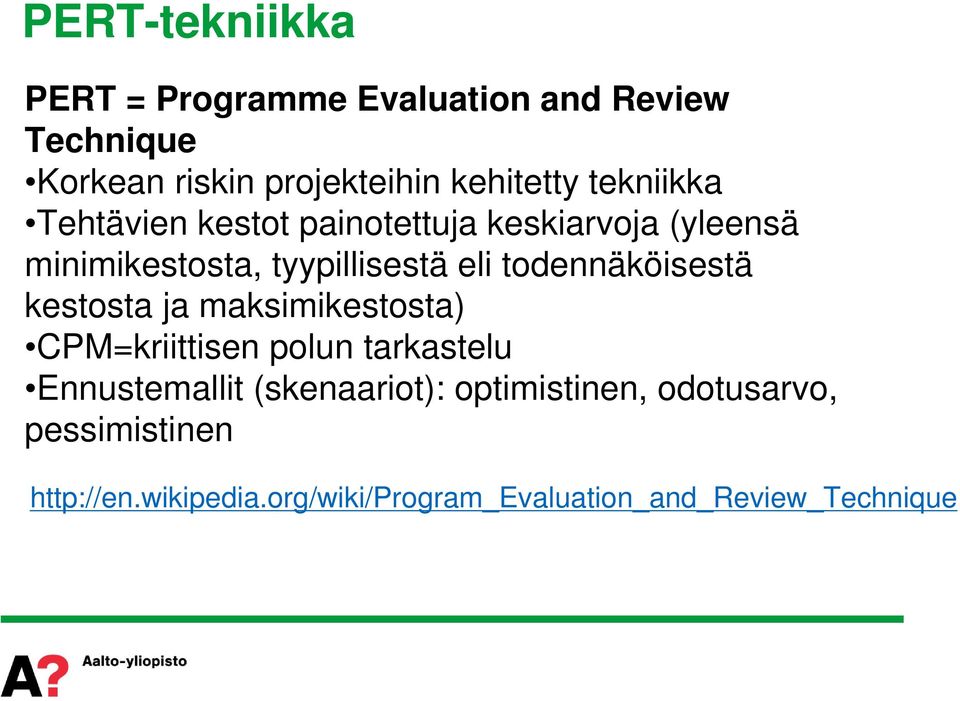

6 PERT-tekniikka PERT = Programme Evaluation and Review Technique Korkean riskin projekteihin kehitetty tekniikka Tehtävien kestot painotettuja keskiarvoja (yleensä minimikestosta, tyypillisestä eli todennäköisestä kestosta ja maksimikestosta) CPM=kriittisen polun tarkastelu Ennustemallit (skenaariot): optimistinen, odotusarvo, pessimistinen

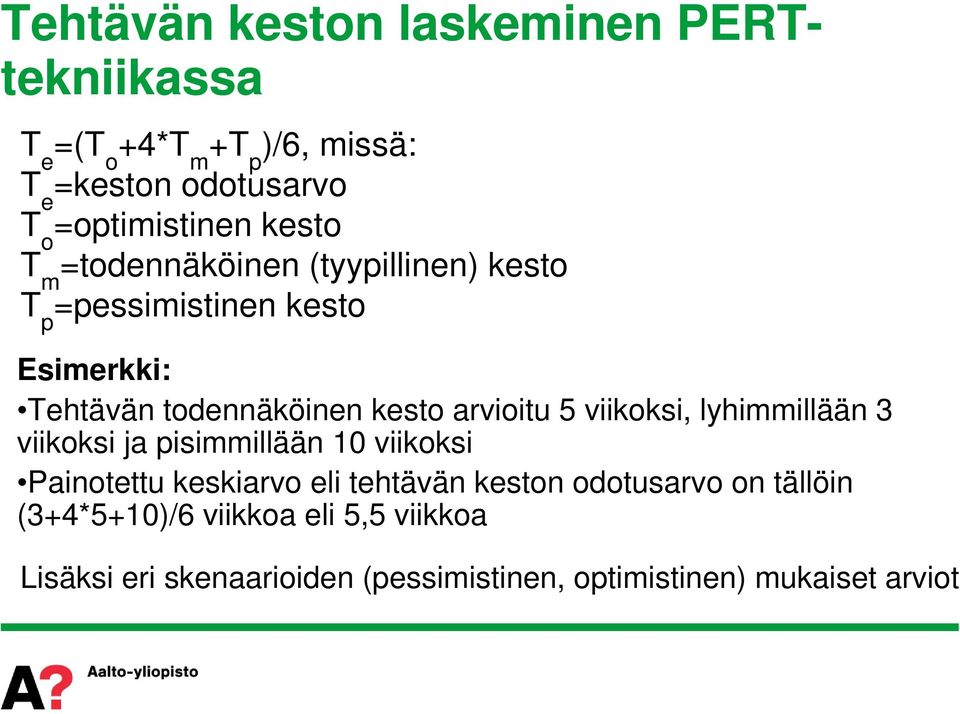

7 Tehtävän keston laskeminen PERTtekniikassa T e =(T o +4*T m +T p )/6, missä: T e =keston odotusarvo T o =optimistinen kesto T m =todennäköinen (tyypillinen) kesto T p =pessimistinen kesto Esimerkki: Tehtävän todennäköinen kesto arvioitu 5 viikoksi, lyhimmillään 3 viikoksi ja pisimmillään 10 viikoksi Painotettu keskiarvo eli tehtävän keston odotusarvo on tällöin (3+4*5+10)/6 viikkoa eli 5,5 viikkoa Lisäksi eri skenaarioiden (pessimistinen, optimistinen) mukaiset arviot

8 Tehtävien pelivarat Kriittinen polku = pisin toisistaan riippuvien tehtävien polku eli projektin lyhin läpimenoaika Kriittisten tehtävien määritelmästä johtuen niillä ei ole pelivaraa, ts. niiden myöhästyminen myöhästyttää vastaavasti koko projektia Muiden tehtävien osalta voidaan erikseen tarkastella vapaata pelivaraa (free slack) ja kokonaispelivaraa (total slack) Kokonaispelivara (total slack/float) = tehtävän myöhäisin aloitusaika - tehtävän aikaisin aloitusaika Vapaa pelivara (free slack/float) = välittömästi seuraavien tehtävien aikaisin aloitusaika - tehtävän aikaisin lopetusaika

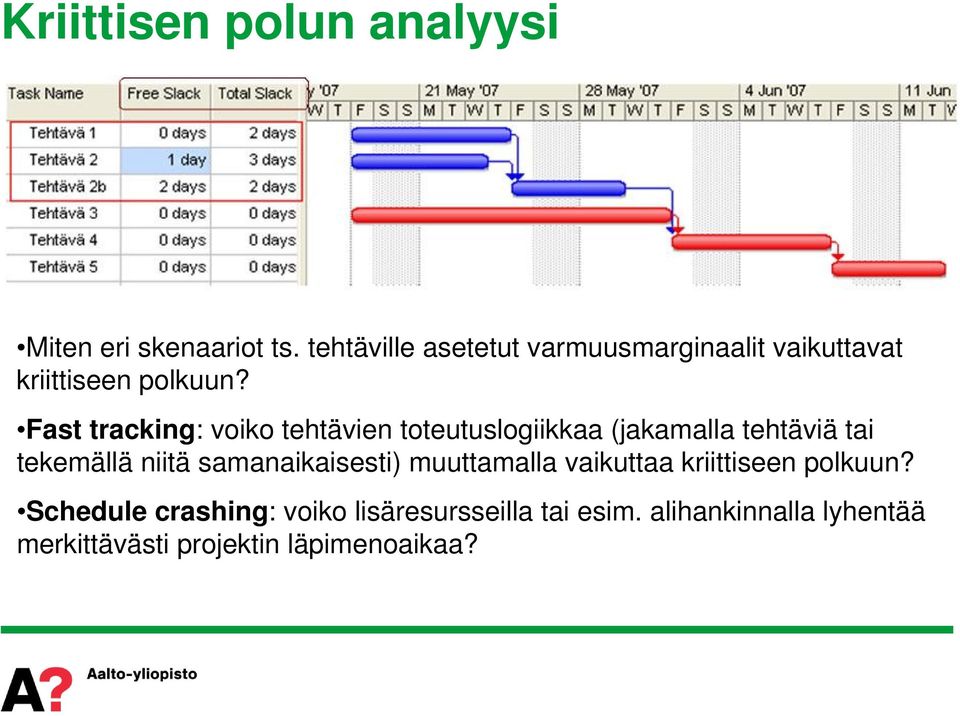

9 Kriittisen polun analyysi Miten eri skenaariot ts. tehtäville asetetut varmuusmarginaalit vaikuttavat kriittiseen polkuun? Fast tracking: voiko tehtävien toteutuslogiikkaa (jakamalla tehtäviä tai tekemällä niitä samanaikaisesti) muuttamalla vaikuttaa kriittiseen polkuun? Schedule crashing: voiko lisäresursseilla tai esim. alihankinnalla lyhentää merkittävästi projektin läpimenoaikaa?

10 Resurssirajoituksen huomioiminen Tehtävä 4 Tehtävä 3 Tehtävä 2 Ylikuormitus Rajoite Resurssihistogrammi

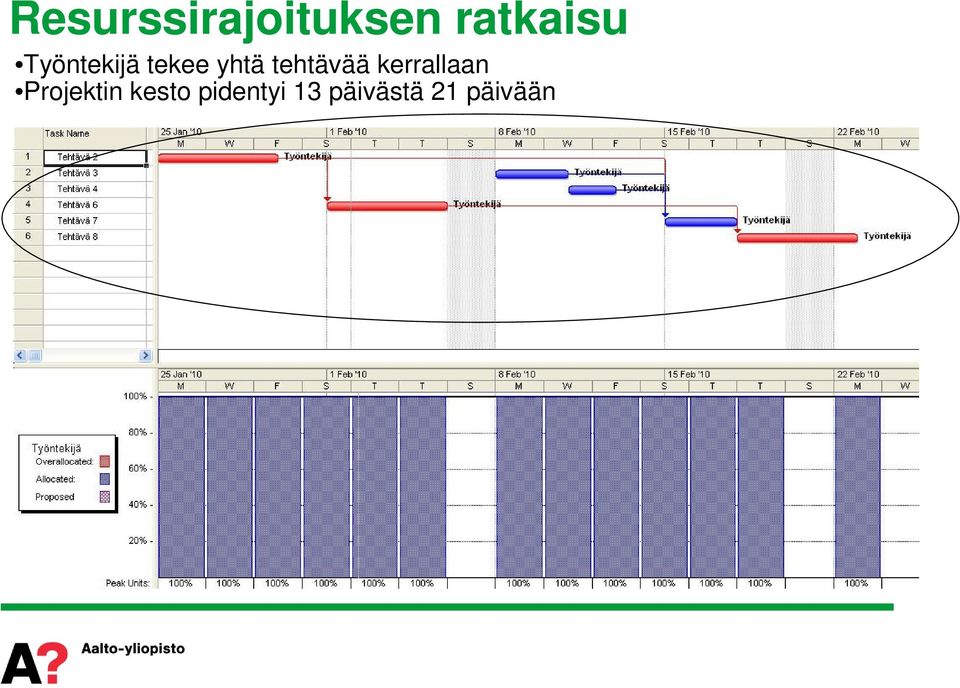

11 Resurssirajoituksen ratkaisu Työntekijä tekee yhtä tehtävää kerrallaan Projektin kesto pidentyi 13 päivästä 21 päivään

12 Kriittiset tehtävät resurssi- ja ajoitusnäkökulmasta Ainoa tehtävä joka ei ole kriittinen ajoituksen tai resurssien suhteen

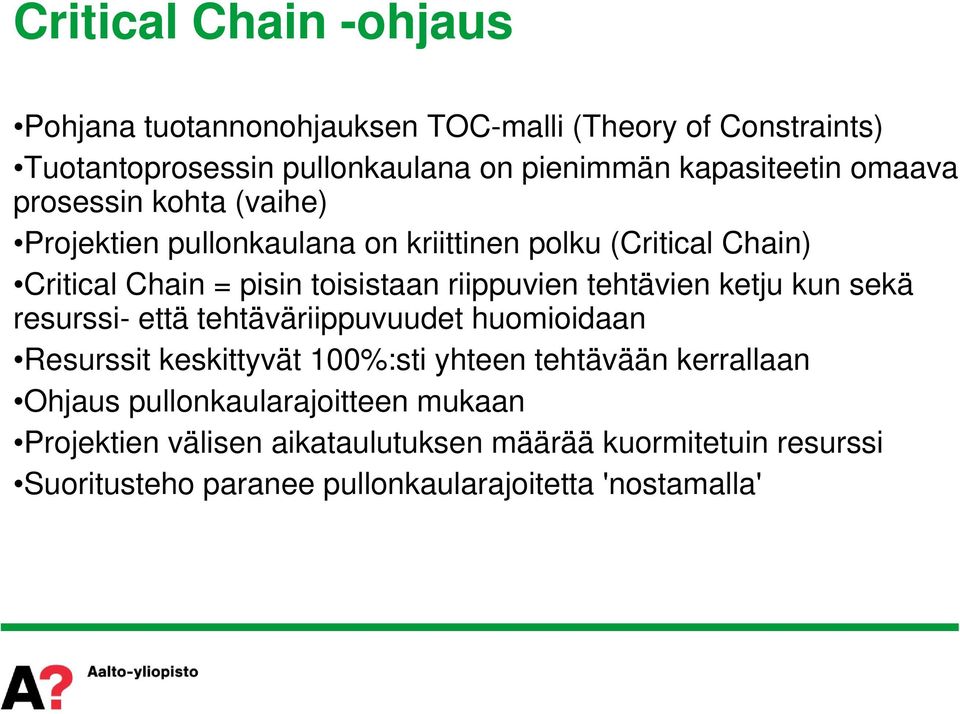

13 Critical Chain -ohjaus Pohjana tuotannonohjauksen TOC-malli (Theory of Constraints) Tuotantoprosessin pullonkaulana on pienimmän kapasiteetin omaava prosessin kohta (vaihe) Projektien pullonkaulana on kriittinen polku (Critical Chain) Critical Chain = pisin toisistaan riippuvien tehtävien ketju kun sekä resurssi- että tehtäväriippuvuudet huomioidaan Resurssit keskittyvät 100%:sti yhteen tehtävään kerrallaan Ohjaus pullonkaularajoitteen mukaan Projektien välisen aikataulutuksen määrää kuormitetuin resurssi Suoritusteho paranee pullonkaularajoitetta 'nostamalla'

14 TOC (Theory of Constraints) 30 kpl/h 20 kpl/h 10 kpl/h 15 kpl/h Toimitus Materiaali 20 kpl/h Ensimmäisen kappaleen läpimenoaika = 3 min + 3 min + 6 min + 4 min = 16 min Ensimmäisen tunnin jälkeen systeemin läpi menevän kappaleen läpimenoaika, kun kaikki vaiheet toimivat täydellä kapasiteetilla ja välivarastot puretaan FIFO (first in, first out) periaatteella = 1 h + 6 min + 4 min = 1h 10 min Tuotantoprosessia on ohjattava pullonkaularesurssin mukaan Muut vaiheet on alistettava tälle päätökselle, eivätkä ne näin ollen voi toimia optimaalisella tasolla

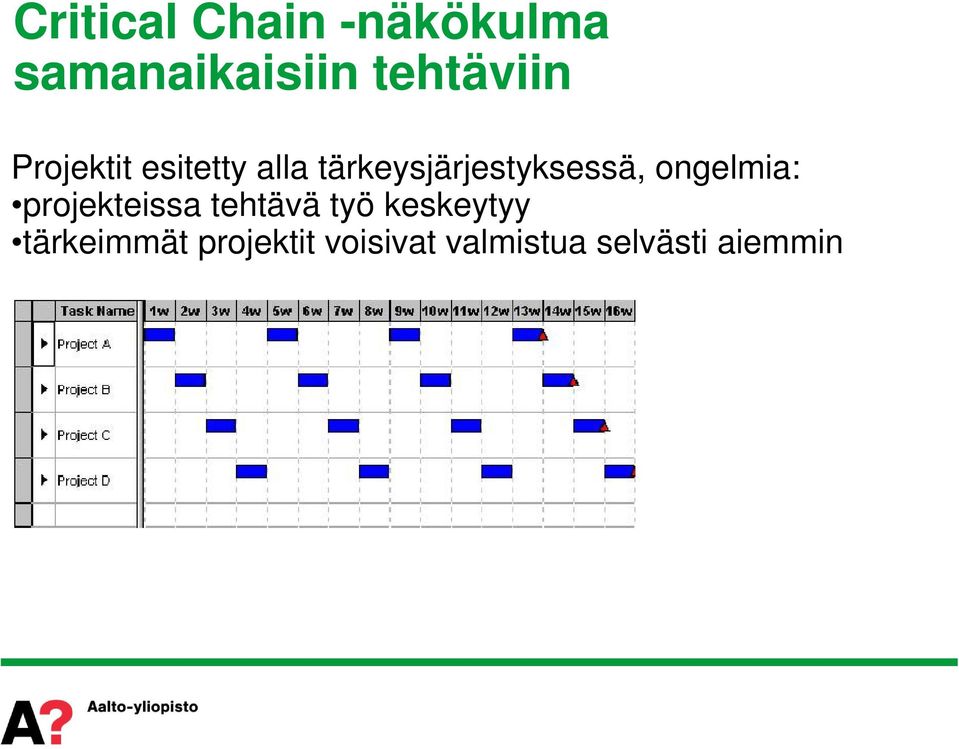

15 Critical Chain -näkökulma samanaikaisiin tehtäviin Projektit esitetty alla tärkeysjärjestyksessä, ongelmia: projekteissa tehtävä työ keskeytyy tärkeimmät projektit voisivat valmistua selvästi aiemmin

16 Critical Chain & resurssien sijoitus Resurssit tekevät yhtä tehtävää kerrallaan keskittyen siihen 100%:sti kukin tehtävä/projekti valmistuu ajallaan tärkeimmät tehtävät/projektit valmistuvat mahdollisimman nopeasti

17 Projektin Critical Chain Critical Chain on pisin toisistaan riippuvien tehtävien ketju, kun sekä tehtävä- että resurssirajoitukset on huomioitu Alla on punaisella merkitty MS Projectin laskema kriittinen polku (critical path) Critical Chain ketju on ympyröity

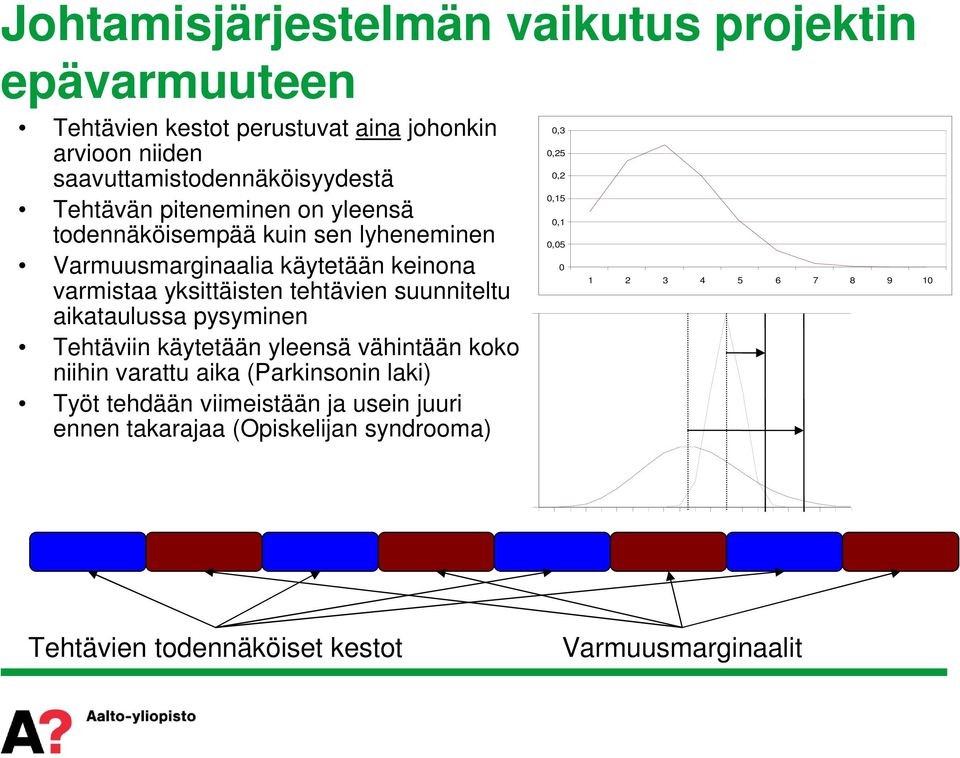

18 Johtamisjärjestelmän vaikutus projektin epävarmuuteen Tehtävien kestot perustuvat aina johonkin arvioon niiden saavuttamistodennäköisyydestä Tehtävän piteneminen on yleensä todennäköisempää kuin sen lyheneminen Varmuusmarginaalia käytetään keinona varmistaa yksittäisten tehtävien suunniteltu aikataulussa pysyminen Tehtäviin käytetään yleensä vähintään koko niihin varattu aika (Parkinsonin laki) Työt tehdään viimeistään ja usein juuri ennen takarajaa (Opiskelijan syndrooma) 0,3 0,25 0,2 0,15 0,1 0, Tehtävien todennäköiset kestot Varmuusmarginaalit

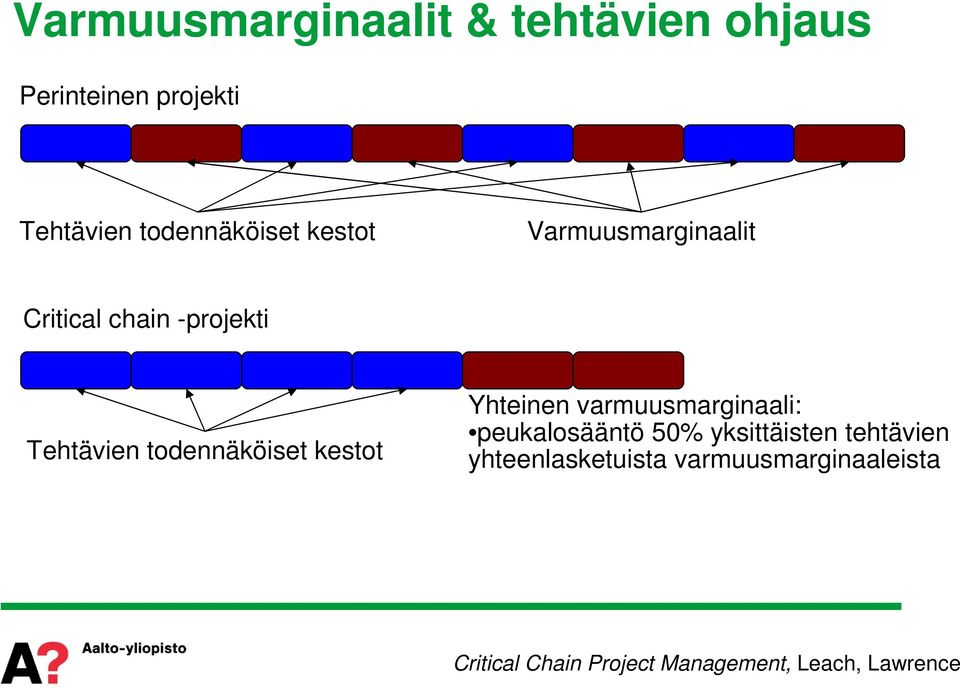

19 Varmuusmarginaalit & tehtävien ohjaus Perinteinen projekti Tehtävien todennäköiset kestot Varmuusmarginaalit Critical chain -projekti Tehtävien todennäköiset kestot Yhteinen varmuusmarginaali: peukalosääntö 50% yksittäisten tehtävien yhteenlasketuista varmuusmarginaaleista Critical Chain Project Management, Leach, Lawrence P

20 Critical Chain -periaatteet Suunnitelma rakennetaan tehtävien todennäköisten kestojen perusteella Kriittisen ketjun tehtävät tehdään niin nopeasti kuin mahdollista. Aikataulun ylityksestä ei rangaista Edistymät hyödynnetään siirtämällä tuotos välittömästi ketjun seuraavalle tehtävälle (viestijuoksuperiaate) Yksittäisille tehtäville ei ole aloitus- ja lopetuspäivämääriä, ainoastaan ketjujen aluille ja projektin lopetukselle (puskurin loppu)

21 Critical Chain & ei-kriittiset tehtävät Kriittinen ketju Projektin varmuusmarginaali 50% Kriittinen ketju suojataan syöttöpuskurilla (50% syöttävän ketjun pituudesta)

22 Critical Chain puskurien seuranta Sama ohjaus sekä syöttö- että projektipuskurien osalta Varmuusmarginaalin kulutus (%) 100% Puutu Seuraa Ei erityistoimia Aika Projektin loppu

23 Critical Chain -suunnitteluperiaatteet Ei-kriittiset tehtävät aloitetaan tarvittaessa Kriittinen polku suojataan syöttöpuskureilla Koko projekti suojataan puskurilla Henkilöt tekevät yhtä tehtävää kerrallaan Suunnitelma rakennetaan tehtävien todennäköisten kestojen perusteella Kriittiset tehtävät aloitetaan heti kun mahdollista Projektilla puskuriohjaus (sekä syöttö- että projektipuskurien osalta)

24 Critical Chain -ohjelmistoja Cc-Pulse & cc-mpulse from Spherical Angle: add-on MS Projectiin Concerto from Realization, Inc: ProChain: ProChain Project Scheduling, ProChain Pipeline, ProChain Enterprise, yhteensopiva MS Projectin kanssa PSNext from Sciforma: Enterprise Project and Portfolio Management (PPM) Software CCPM+ from Advanced Projects: add-on MS Projectiin

25 Critical Chain -aineistoa Critical Chain, Goldratt, Eliyahu M. Critical Chain Project Management, Leach, Lawrence P.

PROJEKTINHALLINTA

PROJEKTINHALLINTA 2900050 PROJEKTINHALLINTA Marko Seppänen marko.seppanen@tut.fi FB109, p. 3115 3655 2900050 PROJEKTINHALLINTA (2ov)! Luennot keskiviikkoisin klo 12-14 Pikku Sali 1 3.3. Kurssin tavoitteet, rakenne ja järjestelyt.

Lisätiedot

Ohjelmistoprojektien hallinta Tuloksen arvo menetelmä ja toimintoverkkotekniikka

Ohjelmistoprojektien hallinta Tuloksen arvo menetelmä ja toimintoverkkotekniikka Ohjelmistoprojektien hallinta Tuloksen arvo menetelmä ja toimintoverkkotekniikka Tuloksen arvo - menetelmä TAVOITE: YMMÄRTÄÄ menetelmän hyödyt projektin seurannassa Tähän mennessä on rahaa projektiin mennyt

Lisätiedot

Johdatus verkkoteoriaan luento Netspace

Johdatus verkkoteoriaan luento Netspace Johdatus verkkoteoriaan luento 20.3.18 Netspace Kurssin sijainti muussa suunnitellussa kokonaisuudessa Verkko eli graafi, tasoverkko, solmut, välit, alueet, suunnatut verkot, isomorfiset verkot, verkon

Lisätiedot

Tuotannon jatkuva optimointi muutostilanteissa

Tuotannon jatkuva optimointi muutostilanteissa Tuotannon jatkuva optimointi muutostilanteissa 19.4.2012 Henri Tokola Henri Tokola Esityksen pitäjä 2009 Tohtorikoulutettava Aalto-yliopisto koneenrakennustekniikka Tutkimusaihe: Online-optimointi ja tuotannonohjaus

Lisätiedot

Tik-76.612 Ohjelmistoprojektien Hallinta. Luento 4 Työmäärien arviointi

Tik-76.612 Ohjelmistoprojektien Hallinta. Luento 4 Työmäärien arviointi Tik-76.612 Ohjelmistoprojektien Hallinta Luento 4 Työmäärien arviointi Luentokartta Projektin elinkaaren vaiheet Aika Ti 12.3 To 14.3 Ti 19.3 To 21.3 Ti 26.3 To 4.4 Ti 9.4 To 11.4 Ti 16.4 Ti 18.4 To 23.4

Lisätiedot

ENNAKKOTEHTÄVÄ 2016: Maisterivaiheen haku, tuotantotalous

ENNAKKOTEHTÄVÄ 2016: Maisterivaiheen haku, tuotantotalous Tampereen teknillinen yliopisto 1 (5) ENNAKKOTEHTÄVÄ 2016: Maisterivaiheen haku, tuotantotalous Yleiset valintaperusteet Tuotantotalouden hakukohteessa kaikkien hakijoiden tulee palauttaa ennakkotehtävä.

Lisätiedot

Projektin hallinta. Mistä on kysymys? Luennon sisältö. Projektityöskentelyssä monia hyviä puolia... ja valitettavan monia varjopuolia!

Projektin hallinta. Mistä on kysymys? Luennon sisältö. Projektityöskentelyssä monia hyviä puolia... ja valitettavan monia varjopuolia! L u e n t o Mistä on kysymys? Projektin hallinta Luennon sisältö Projektien perusteet Projektin suunnittelu Projektin hallinta Projektin valvonta Projekti kertaluontoinen, organisoitu panostus jonkin ennalta

Lisätiedot

ENNAKKOTEHTÄVÄ 2017: Maisterivaiheen haku, tuotantotalous

ENNAKKOTEHTÄVÄ 2017: Maisterivaiheen haku, tuotantotalous Tampereen teknillinen yliopisto 1 (5) ENNAKKOTEHTÄVÄ 2017: Maisterivaiheen haku, tuotantotalous Yleiset valintaperusteet Tuotantotalouden hakukohteessa kaikkien hakijoiden tulee palauttaa ennakkotehtävä.

Lisätiedot

Projektin hallinta. Luennon sisältö. L u e n t o. Projektien perusteet Projektin suunnittelu Projektin hallinta Projektin valvonta

Projektin hallinta. Luennon sisältö. L u e n t o. Projektien perusteet Projektin suunnittelu Projektin hallinta Projektin valvonta L u e n t o Projektin hallinta Luennon sisältö K&R: soveltaen kpl 8 3 Projektien perusteet Projektin suunnittelu Projektin hallinta Projektin valvonta Projektien perusteet Tuotantotyyppi ja valmistusmuoto

Lisätiedot

L u e n t o. Projektin hallinta. Luennon sisältö. Projektien perusteet Projektin suunnittelu Projektin hallinta Projektin valvonta

L u e n t o. Projektin hallinta. Luennon sisältö. Projektien perusteet Projektin suunnittelu Projektin hallinta Projektin valvonta L u e n t o Projektin hallinta Luennon sisältö Projektien perusteet Projektin suunnittelu Projektin hallinta Projektin valvonta Projektien perusteet Tuotantotyyppi ja valmistusmuoto Uniikki Tuote Bulkki

Lisätiedot

Harjoitus 2 ( )

Harjoitus 2 ( ) Harjoitus 2 (27.3.214) Tehtävä 1 7 4 8 1 1 3 1 2 3 3 2 4 1 1 6 9 1 Kuva 1: Tehtävän 1 graafi. Aikaisimmat aloitushetket selvitetään kaavoilla v[] = v[p] d[p] l. max i p 1 {v[i] + a i (i, p) E} = v[l] +

Lisätiedot

Harjoitus 1: Projektin aikataulu- ja resurssisuunnittelu

Harjoitus 1: Projektin aikataulu- ja resurssisuunnittelu Harjoitus 1: Projektin aikataulu- ja resurssisuunnittelu Yleiset ohjeet: Lue huolellisesti ohjeet ja tutustu annettuun materiaaliin ennen harjoituksen aloittamista. Harjoitus tehdään pareittain. Kunkin

Lisätiedot

MS Project 2016 perusteet projektiarkkitehdeille ja -insinööreille ver Hannu Hirsi 2018

MS Project 2016 perusteet projektiarkkitehdeille ja -insinööreille ver Hannu Hirsi 2018 MS Project 2016 perusteet projektiarkkitehdeille ja -insinööreille ver. 7.2 Hannu Hirsi 2018 1 Yleistä : 1. Yksi käytetyimmistä projektien hallintaohjelmista on Microsoft Project, joka on tehokas ja joustava

Lisätiedot

Harjoitus 2 ( )

Harjoitus 2 ( ) Harjoitus 2 (24.3.2015) Tehtävä 1 Figure 1: Tehtävän 1 graafi. Aikaisimmat aloitushetket selvitetään kaavoilla v[0] = 0 v[p] max 0 i p 1 {v[i]+a i (i,p) E} = v[l]+a l d[p] l. Muodostetaan taulukko, jossa

Lisätiedot

Malliratkaisut Demot

Malliratkaisut Demot Malliratkaisut Demot.. Tehtävä Edellinen tehtävä voidaan ratkaista mm. Bellman-Fordin, Floyd-Warshallin tai Dikstran algoritmilla. Kyseessä on syklitön suunnattu verkko, oten algoritmi. (lyhimmät tiet

Lisätiedot

Projektin hallinta. Projektit varsin yleisiä yritysmaailmassa. Luennon sisältö. Mistä on kysymys? Projektityöskentelyssä monia hyviä puolia...

Projektin hallinta. Projektit varsin yleisiä yritysmaailmassa. Luennon sisältö. Mistä on kysymys? Projektityöskentelyssä monia hyviä puolia... L u e n t o Projektit varsin yleisiä yritysmaailmassa Projektin hallinta Luennon sisältö Projektien perusteet Projektin suunnittelu Projektin hallinta Projektin valvonta TUTA 18 Luento 19 4 Mistä on kysymys?

Lisätiedot

IPMA C-sertifiointivalmennus

IPMA C-sertifiointivalmennus Liiketoiminta kehittyy kehity sinäkin! IPMA C-sertifiointivalmennus Harjoituskoe Tieturi Oy Helsinki, Tampere, Turku, Tukholma, Göteborg www.tieturi.fi CASE: KESÄMÖKIN RAKENNUTTAMINEN ONNELA-PROJEKTI Sinulla

Lisätiedot

OHJ-3010 Ohjelmistotuotannon perusteet. Ohjelmistoprojektin hallinta

OHJ-3010 Ohjelmistotuotannon perusteet. Ohjelmistoprojektin hallinta OHJ-3010 Ohjelmistotuotannon perusteet Ohjelmistoprojektin hallinta 1 Sisältö Projektiorganisaatio ja sidosryhmät Ohjelmistoprojektin kulku Projektin suunnittelu Ositus Osallistujat Työmäärän arviointi

Lisätiedot

Alihankkijoiden integrointi & tahtituotanto. Alustus: Aleksi Heinonen, Vison Oy

Alihankkijoiden integrointi & tahtituotanto. Alustus: Aleksi Heinonen, Vison Oy Alihankkijoiden integrointi & tahtituotanto Alustus: Aleksi Heinonen, Vison Oy Hukka tuotannossa ja rakentamisessa Arvo 10% Hukka 12% Hukka 57% Tukitoiminta 33% Tukitoiminta 26% Arvo 62% Rakentaminen Valmistaminen

Lisätiedot

Projektin hallinta. Mistä on kysymys? Luennon sisältö. Projektit varsin yleisiä yritysmaailmassa. Projektityöskentelyssä monia hyviä puolia...

Projektin hallinta. Mistä on kysymys? Luennon sisältö. Projektit varsin yleisiä yritysmaailmassa. Projektityöskentelyssä monia hyviä puolia... L u e n t o Mistä on kysymys? Projektin hallinta Luennon sisältö Projektien perusteet Projektin suunnittelu Projektin hallinta Projektin valvonta Projekti kertaluontoinen, organisoitu panostus jonkin ennalta

Lisätiedot

IPMA C-sertifiointivalmennus

IPMA C-sertifiointivalmennus Liiketoiminta kehittyy kehity sinäkin! IPMA C-sertifiointivalmennus Harjoitukset Tieturi Oy Helsinki, Tampere, Turku, Tukholma, Göteborg www.tieturi.fi Harjoitus 1 / Tavoitemääritys Lapsesi koululuokka

Lisätiedot

Projektien suunnittelu: Laajuus, aikataulu ja resurssit

Projektien suunnittelu: Laajuus, aikataulu ja resurssit Projektien suunnittelu: Laajuus, aikataulu ja resurssit TU-C3010 Projektien suunnittelu ja ohjaus Aalto-yliopisto, Perustieteiden korkeakoulu, Tuotantotalous Projektien suunnittelu 2.8.2017 Jere Lehtinen

Lisätiedot

Harjoitus 2: Projektin etenemisen seuranta ja päätöksenteko

Harjoitus 2: Projektin etenemisen seuranta ja päätöksenteko PERUSTIETEIDEN KORKEAKOULU 1(5) Harjoitus 2: Projektin etenemisen seuranta ja päätöksenteko Yleiset ohjeet: Lue ohjeet huolellisesti ennen harjoituksen aloittamista. Harjoitus tulee tehdä samassa ryhmässä

Lisätiedot

Consulting Groop. Prosessit kuntoon: Mitkä tekijät rajoittavat kotihoidon suorituskykyä? Johan Groop, DI

Consulting Groop. Prosessit kuntoon: Mitkä tekijät rajoittavat kotihoidon suorituskykyä? Johan Groop, DI Consulting Groop Prosessit kuntoon: Mitkä tekijät rajoittavat kotihoidon suorituskykyä? Johan Groop, DI Esityksen esimerkit perustuvat PARETOhankkeen tutkimustuloksiin 2 1. Epätasainen palvelutuotanto:

Lisätiedot

TYÖOHJEET VR-HYVINKÄÄ

TYÖOHJEET VR-HYVINKÄÄ TEEMU JAUHIAINEN, JONI NORDSTRÖM TYÖOHJEET VR-HYVINKÄÄ Metropolia Ammattikorkeakoulu KONE- JA TUOTANTOTEKNIIKKA Projektisuunnitelma 19.3.2014 Sisällys Lyhenteet 1 Johdanto 1 2 Projektin tavoitteet 1 3

Lisätiedot

Yleistä. Esimerkki. Yhden palvelimen jono. palvelin. saapuvat asiakkaat. poistuvat asiakkaat. odotushuone, jonotuspaikat

Yleistä. Esimerkki. Yhden palvelimen jono. palvelin. saapuvat asiakkaat. poistuvat asiakkaat. odotushuone, jonotuspaikat J. Virtamo 38.3143 Jonoteoria / Jonojärjestelmät 1 JONOJÄRJESTELMÄT Yleistä Jonojärjestelmät muodostavat keskeisen mallinnuksen välineen mm. tietoliikenne- ja tietokonejärjestelmien suorituskyvyn analysoinnissa.

Lisätiedot

Kustannustehokkaat riskienhallintatoimenpiteet kuljetusverkostossa (Valmiin työn esittely)

Kustannustehokkaat riskienhallintatoimenpiteet kuljetusverkostossa (Valmiin työn esittely) Kustannustehokkaat riskienhallintatoimenpiteet kuljetusverkostossa (Valmiin työn esittely) Joonas Lanne 23.2.2015 Ohjaaja: Eeva Vilkkumaa Valvoja: Ahti Salo Työn saa tallentaa ja julkistaa Aalto-yliopiston

Lisätiedot

Suunnittelu ja tuotantoprosessin kehitystarpeet Aleksi Heinonen Vison Oy

Suunnittelu ja tuotantoprosessin kehitystarpeet Aleksi Heinonen Vison Oy Suunnittelu ja tuotantoprosessin kehitystarpeet 13.3.2017 Aleksi Heinonen Vison Oy Taustaa Rakennusalan tuottavuus on jäänyt valmistavan teollisuuden kehityksestä kolmannekseen Riskejä ja tuottavuutta

Lisätiedot

TIE448 Kääntäjätekniikka, syksy 2009. Antti-Juhani Kaijanaho. 7. joulukuuta 2009

TIE448 Kääntäjätekniikka, syksy 2009. Antti-Juhani Kaijanaho. 7. joulukuuta 2009 TIE448 Kääntäjätekniikka, syksy 2009 Antti-Juhani Kaijanaho TIETOTEKNIIKAN LAITOS 7. joulukuuta 2009 Sisällys Sisällys Seuraava deadline Vaihe F maanantai 14.12. klo 12 rekisteriallokaatio Arvostelukappale

Lisätiedot

Yhteenveto selvityksestä päästökaupan markkinavakausvarannon vaikutuksista sähkön tukkuhintaan

Yhteenveto selvityksestä päästökaupan markkinavakausvarannon vaikutuksista sähkön tukkuhintaan Yhteenveto selvityksestä päästökaupan markkinavakausvarannon vaikutuksista sähkön tukkuhintaan Kesäkuu 215 Valtioneuvoston selvitysja tutkimustoiminnan julkaisusarja 9 /215 -yhteenveto Päästökauppajärjestelmän

Lisätiedot

PROJEKTIN OHJAUS JA SEURANTA JOUNI HUOTARI 28.9.2009

PROJEKTIN OHJAUS JA SEURANTA JOUNI HUOTARI 28.9.2009 PROJEKTIN OHJAUS JA SEURANTA JOUNI HUOTARI 28.9.2009 POHDINTAA Mitä asioita projektissa seurataan? Kuka vastaa ohjauksesta? Millä tavoin projektia seurataan ja ohjataan? Mitä asioita ohjaukseen kuuluu?

Lisätiedot

Graafit ja verkot. Joukko solmuja ja joukko järjestämättömiä solmupareja. eli haaroja. Joukko solmuja ja joukko järjestettyjä solmupareja eli kaaria

Graafit ja verkot. Joukko solmuja ja joukko järjestämättömiä solmupareja. eli haaroja. Joukko solmuja ja joukko järjestettyjä solmupareja eli kaaria Graafit ja verkot Suuntamaton graafi: eli haaroja Joukko solmuja ja joukko järjestämättömiä solmupareja Suunnattu graafi: Joukko solmuja ja joukko järjestettyjä solmupareja eli kaaria Haaran päätesolmut:

Lisätiedot

LAATU, LAADUNVARMISTUS JA f RISKIEN HALLINTA JOUNI HUOTARI ESA SALMIKANGAS PÄIVITETTY 18.1.2011

LAATU, LAADUNVARMISTUS JA f RISKIEN HALLINTA JOUNI HUOTARI ESA SALMIKANGAS PÄIVITETTY 18.1.2011 LAATU, LAADUNVARMISTUS JA f RISKIEN HALLINTA JOUNI HUOTARI ESA SALMIKANGAS PÄIVITETTY 18.1.2011 TEHTÄVÄ Määrittele laatu Mitä riskien hallintaan kuuluu? Jouni Huotari & Esa Salmikangas 2 LAATU JA LAADUNVARMISTUS

Lisätiedot

Story. Kajaani. Kuopio. Ornskoldsvik. Trondheim. Savonlinna. Tampere. Lappeenranta. Turku. Espoo (Helsinki) Bergen. Oslo Stockholm.

Story. Kajaani. Kuopio. Ornskoldsvik. Trondheim. Savonlinna. Tampere. Lappeenranta. Turku. Espoo (Helsinki) Bergen. Oslo Stockholm. Kajaani Ornskoldsvik Kuopio Story Bergen Trondheim Turku Tampere Savonlinna Lappeenranta Espoo (Helsinki) Oslo Stockholm Gothenburg Boras Aarhus Malmo Copenhagen Leading provider of cloud solutions and

Lisätiedot

Menetelmäluento 4. 35A Tuotantotalouden perusteet Kevät Juri Matinheikki REVISIO 3

Menetelmäluento 4. 35A Tuotantotalouden perusteet Kevät Juri Matinheikki REVISIO 3 Menetelmäluento 4 A0010 - Tuotantotalouden perusteet Kevät 2019 Juri Matinheikki 17..2019 REVISIO Menetelmäluennon rakenne Muutama huomio kolmannelta viikolta ja neljännen viikon tehtävistä Tehtäväpaketti

Lisätiedot

HARJOITUS- PAKETTI E

HARJOITUS- PAKETTI E Logistiikka A35A00310 Tuotantotalouden perusteet HARJOITUS- PAKETTI E (6 pistettä) TUTA 17 Luento 18 Jonojen hallinta Hamburger Restaurant Pinball Wizard 1 piste Benny s Arcade 1/4 Luento 19 Projektin

Lisätiedot

Ohjelmistotuotanto, projektinhallinta Kevät 2005

Ohjelmistotuotanto, projektinhallinta Kevät 2005 3. Projektinhallinta Ohjelmistoprojektien koon kasvaessa on törmätty projektinhallinnan ongelmiin, kuten jatkuva, osin huonosti hallittu kasvu, myöhästymiset, huono laatu, budjettien ylitykset, projektien

Lisätiedot

Projektinhallinta: johtajuus ja organisaatio

Projektinhallinta: johtajuus ja organisaatio Projektinhallinta: johtajuus ja organisaatio 581259 Ohjelmistotuotanto 291 Kaikki projektit tarvitsevat jonkinlaista hallintaa ja johtamista, muuten seurauksena kaaos Johtajuus Virallinen johtajan rooli

Lisätiedot

Juha Taina, Marko Salmenkivi ja Kjell Lemström,

Juha Taina, Marko Salmenkivi ja Kjell Lemström, Projektinhallinta: johtajuus ja organisaatio Kaikki projektit tarvitsevat jonkinlaista hallintaa ja johtamista, muuten seurauksena kaaos Johtajuus Virallinen johtajan rooli vs. (mahdollisesti epävirallinen)

Lisätiedot

3. Projektinhallinta. Miksi ohjelmistoprojektin hallinta on erilaista?

3. Projektinhallinta. Miksi ohjelmistoprojektin hallinta on erilaista? 3. Projektinhallinta Ohjelmistoprojektien koon kasvaessa on törmätty projektinhallinnan ongelmiin, kuten jatkuva, osin huonosti hallittu kasvu, myöhästymiset, huono laatu, budjettien ylitykset, projektien

Lisätiedot

Ongelma 1: Ovatko kaikki tehtävät/ongelmat deterministisiä?

Ongelma 1: Ovatko kaikki tehtävät/ongelmat deterministisiä? Ongelma 1: Ovatko kaikki tehtävät/ongelmat deterministisiä? 2012-2013 Lasse Lensu 2 Ongelma 2: Milloin ongelmat muuttuvat oikeasti hankaliksi? 2012-2013 Lasse Lensu 3 Ongelma 3: Miten hankalia ongelmia

Lisätiedot

Kouluttajapankki. 1. Kouluttajan nimi. 2. Oppiarvo, ammatti, asiantuntemus. 3. Mahdolliset suosittelijat tai muut referenssit. 4.

Kouluttajapankki. 1. Kouluttajan nimi. 2. Oppiarvo, ammatti, asiantuntemus. 3. Mahdolliset suosittelijat tai muut referenssit. 4. Kouluttajapankki 1. Kouluttajan nimi - Kai Koskinen 2. Oppiarvo, ammatti, asiantuntemus - DI ja projektijohtamisen tutkinto, kouluttaja, projektijohtaminen 3. Mahdolliset suosittelijat tai muut referenssit

Lisätiedot

VETY-hanke. Vapaaehtoistyö yleishyödyllisessä yhteisössä. Vapaaehtoistoiminnan kulujen ja hyötyjen laskeminen. Jenni Sademies, 12.11.

VETY-hanke. Vapaaehtoistyö yleishyödyllisessä yhteisössä. Vapaaehtoistoiminnan kulujen ja hyötyjen laskeminen. Jenni Sademies, 12.11. VETY-hanke Vapaaehtoistyö yleishyödyllisessä yhteisössä Vapaaehtoistoiminnan kulujen ja hyötyjen laskeminen Jenni Sademies, 12.11.2013!"#$%&%!'('')*+,-.+/0%/1)-.*/02/11-.)..3%/*+)-.0..3%4%5336'7(786-.)7278%9-)::3+/.6).67.%;/%4%

Lisätiedot

Syötetään tehtävät ja kestot - Task Name ja Duration kentät - puurakenteen saamiseksi käytetään vihreitä nuolia (ylävalikossa) Indent, Outdent

Syötetään tehtävät ja kestot - Task Name ja Duration kentät - puurakenteen saamiseksi käytetään vihreitä nuolia (ylävalikossa) Indent, Outdent MS Project - yliopistolla käytössä versio 2003, ei lue suoraan 2007 versiolla tehtyjä - versioon 2003 saatavilla Service Pack 3, jossa konvertteri version 2007 tiedostojen lukemiseen, ei asennettu vielä

Lisätiedot

Taloudelliset hyödyt

Taloudelliset hyödyt Valtiokonttori, Digistartti: hankeaihioiden arviointi Liite 2: Kustannushyötylaskelma: KaPA ja yhteinen sähköisen asioinnin alusta 31.3.216 Taloudelliset hyödyt - Mahdolliset uudet tuotot - Prosessin tehostuminen

Lisätiedot

Joonas Haapala Ohjaaja: DI Heikki Puustinen Valvoja: Prof. Kai Virtanen

Joonas Haapala Ohjaaja: DI Heikki Puustinen Valvoja: Prof. Kai Virtanen Hävittäjälentokoneen reitin suunnittelussa käytettävän dynaamisen ja monitavoitteisen verkko-optimointitehtävän ratkaiseminen A*-algoritmilla (valmiin työn esittely) Joonas Haapala 8.6.2015 Ohjaaja: DI

Lisätiedot

Algoritmit 1. Luento 8 Ke Timo Männikkö

Algoritmit 1. Luento 8 Ke Timo Männikkö Algoritmit 1 Luento 8 Ke 1.2.2017 Timo Männikkö Luento 8 Järjestetty binääripuu Solmujen läpikäynti Binääripuun korkeus Binääripuun tasapainottaminen Graafit ja verkot Verkon lyhimmät polut Fordin ja Fulkersonin

Lisätiedot

6. Luento: Skedulointi eli Vuoronnus. Tommi Mikkonen, tommi.mikkonen@tut.fi

6. Luento: Skedulointi eli Vuoronnus. Tommi Mikkonen, tommi.mikkonen@tut.fi 6. Luento: Skedulointi eli Vuoronnus Tommi Mikkonen, tommi.mikkonen@tut.fi Agenda Peruskäsitteet Skedulointialgoritmeja Reaaliaikajärjestelmien skedulointi Skeduloituvuuden analysoinnista Yhteenveto Peruskäsitteet

Lisätiedot

J. Virtamo Jonoteoria / Prioriteettijonot 1

J. Virtamo Jonoteoria / Prioriteettijonot 1 J. Virtamo 38.3143 Jonoteoria / Prioriteettijonot 1 Prioriteettijonot Tarkastellaan M/G/1-jonojärjestelmää, jossa asiakkaat on jaettu K:hon prioriteettiluokkaan, k = 1,..., K: - luokalla 1 on korkein prioriteetti

Lisätiedot

Kasvuyrityksen tuotekehitysportfolion optimointi (valmiin työn esittely)

Kasvuyrityksen tuotekehitysportfolion optimointi (valmiin työn esittely) Kasvuyrityksen tuotekehitysportfolion optimointi (valmiin työn esittely) Santtu Saijets 16.6.2014 Ohjaaja: Juuso Liesiö Valvoja: Ahti Salo Työn saa tallentaa ja julkistaa Aalto-yliopiston avoimilla verkkosivuilla.

Lisätiedot

IPMA C-sertifiointivalmennus

IPMA C-sertifiointivalmennus Liiketoiminta kehittyy kehity sinäkin! IPMA C-sertifiointivalmennus Harjoituskokeen vastaus Tieturi Oy Helsinki, Tampere, Turku, Tukholma, Göteborg www.tieturi.fi C-tason teoriakokeen osiot Tavoite- ja

Lisätiedot

Optimoinnin sovellukset

Optimoinnin sovellukset Optimoinnin sovellukset Timo Ranta Tutkijatohtori TTY Porin laitos OPTIMI 4.12.2014 Mitä optimointi on? Parhaan ratkaisun systemaattinen etsintä kaikkien mahdollisten ratkaisujen joukosta Tieteellinen

Lisätiedot

Hankkeen toiminnot työsuunnitelman laatiminen

Hankkeen toiminnot työsuunnitelman laatiminen Hankkeen toiminnot työsuunnitelman laatiminen Online-hanketyöpaja innovaatioiden siirto -hanketta valmisteleville 24.11.2011 Työsuunnitelma Vastaa kysymykseen mitä projektissa tehdään, jotta tuotokset

Lisätiedot

Pohjoismaisen JMIhankintaverkoston. kysyntäennusteita hyödyntäen. Eglo-seminaari Helsinki, 30.5.2006 Heli Laurikkala ja Tero Kankkunen

Pohjoismaisen JMIhankintaverkoston. kysyntäennusteita hyödyntäen. Eglo-seminaari Helsinki, 30.5.2006 Heli Laurikkala ja Tero Kankkunen Pohjoismaisen JMIhankintaverkoston kehittäminen kysyntäennusteita hyödyntäen Eglo-seminaari Helsinki, 30.5.2006 Heli Laurikkala ja Tero Kankkunen Sisällys Lähtökohta Osallistujat Tavoitteet Aikataulu Toimenpiteet

Lisätiedot

A ja B pelaavat sarjan pelejä. Sarjan voittaja on se, joka ensin voittaa n peliä.

A ja B pelaavat sarjan pelejä. Sarjan voittaja on se, joka ensin voittaa n peliä. Esimerkki otteluvoiton todennäköisyys A ja B pelaavat sarjan pelejä. Sarjan voittaja on se, joka ensin voittaa n peliä. Yksittäisessä pelissä A voittaa todennäköisyydellä p ja B todennäköisyydellä q =

Lisätiedot

Firmaliiga Högbacka

Firmaliiga Högbacka Firmaliiga 16.5.2017 Högbacka Analyysi reittihärvelipiirrosten pohjalta A-rata 3-4: Pitkä väli, jossa oli useita eri reitinvalintavaihtoehtoja. Haasteita oli rastilta lähdössä ja toteutuksen sujuvuudessa.

Lisätiedot

BIM Suunnittelun ja rakentamisen uusiutuvat toimintatavat Teppo Rauhala

BIM Suunnittelun ja rakentamisen uusiutuvat toimintatavat Teppo Rauhala BIM Suunnittelun ja rakentamisen uusiutuvat toimintatavat Teppo Rauhala Proxion 19.10.2015 Proxion BIM historiikkia Kehitystyö lähtenyt rakentamisen tarpeista Työkoneautomaatio alkoi yleistymään 2000 luvulla

Lisätiedot

Tietojärjestelmän kehittäminen syksy 2003

Tietojärjestelmän kehittäminen syksy 2003 Tietojärjestelmän kehittäminen syksy 2003 Ryhmä C2 Väliraportti 3 7.11.2003 Päivi Laiterla Tomas Windahl Toni Nikkanen Antti Lehto Sisällysluettelo 1 Johdanto...3 2 Rich picture...3 3 Mittarit...5

Lisätiedot

v 8 v 9 v 5 C v 3 v 4

v 8 v 9 v 5 C v 3 v 4 Verkot Verkko on (äärellinen) matemaattinen malli, joka koostuu pisteistä ja pisteitä toisiinsa yhdistävistä viivoista. Jokainen viiva yhdistää kaksi pistettä, jotka ovat viivan päätepisteitä. Esimerkiksi

Lisätiedot

Puutavaralogistiikan haasteet metsäteollisuuden näkökulmasta

Puutavaralogistiikan haasteet metsäteollisuuden näkökulmasta 18.6.2007 1 18.6.2007 2 Puutavaralogistiikan haasteet metsäteollisuuden näkökulmasta Pekka Kauranen Metsätehon iltapäiväseminaari 14.6.2007 18.6.2007 3 Sisältö 1. Itämeren altaan puumarkkinat 2. Kuljetusmuodot

Lisätiedot

Näin ei voi enää jatkua! - Toiminnan kehittäminen LEANin avulla

Näin ei voi enää jatkua! - Toiminnan kehittäminen LEANin avulla Näin ei voi enää jatkua! - Toiminnan kehittäminen LEANin avulla 24.3.2015 Henkilöstonjohtamisen seminaari Tomi Järvinen, Lean Six Sigma Expert Business Excellence Finland Oy 1 Tarvitaan ajatustavan muutosta

Lisätiedot

Projektisalkun kehittäminen - kilpailuetua toimituksiin projektisalkulla. Projektisalkku ohjausvälineenä. Projektisalkun kehittäminen

Projektisalkun kehittäminen - kilpailuetua toimituksiin projektisalkulla. Projektisalkku ohjausvälineenä. Projektisalkun kehittäminen Projektisalkun kehittäminen - kilpailuetua toimituksiin projektisalkulla Projektisalkku ohjausvälineenä Projektisalkun kehittäminen Kilpailukyvyn parantaminen PLUS Akatemia Projektitoiminnan ja -johtamisen

Lisätiedot

Monitavoiteoptimointi

Monitavoiteoptimointi Monitavoiteoptimointi Useita erilaisia tavoitteita, eli useita objektifunktioita Tavoitteet yleensä ristiriitaisia ja yhteismitattomia Optimaalisuus tarkoittaa yleensä eri asiaa kuin yksitavoitteisessa

Lisätiedot

RESCA. Tampere 23.9.2013

RESCA. Tampere 23.9.2013 RESCA Tampere 23.9.2013 RESCA-TAMPERE PILOTTIKOHTEET Aurinkoenergiapilotissa on mukana viisi partneria: Sähkölaitos, Tilakeskus, Technopolis, Skanska ja Verte Oy. Kämmenniemen pilotti (koulu ja päiväkoti

Lisätiedot

Malliratkaisut Demot

Malliratkaisut Demot Malliratkaisut Demot 4 3.4.017 Tehtävä 1 Tarkastellaan harjoituksen 1 nopeimman reitin ongelmaa ja etsitään sille lyhin virittävä puu käyttämällä kahta eri algoritmia. a) (Primin algoritmi) Lähtemällä

Lisätiedot

LEAN-JOHTAMISEN KESKEISET PERIAATTEET

LEAN-JOHTAMISEN KESKEISET PERIAATTEET Poista hukka! Lopeta sähläys! LEAN-JOHTAMISEN KESKEISET PERIAATTEET Webinaari - Keskiviikko 14.2 klo 09:00-10:00 - Webinaari Webinaarin sisältö klo 09:00-10:00 Avaus ja puhujien / KULMIAN esittely Osallistujien

Lisätiedot

Oppilaan pikaopas. Project 2013 käyttöliittymä ja näkymät

Oppilaan pikaopas. Project 2013 käyttöliittymä ja näkymät 1 Oppilaan pikaopas Project 2013 käyttöliittymä ja näkymät Kun avaat Project 2013 -ohjelman, näet ensimmäisenä pelkistetyn näkymän. Uusi Project 2013 voi auttaa projektinhallinnassa kuten esim. projektitietojen

Lisätiedot

Miten vastata kotihoidon kasvavaan kysyntään? Johan Groop, TkT

Miten vastata kotihoidon kasvavaan kysyntään? Johan Groop, TkT Miten vastata kotihoidon kasvavaan kysyntään? Johan Groop, TkT Miten vastata kotihoidon kasvavaan kysyntään? TAVOITE Kotihoidon asiakkaat pystyvät elämään arvokkaasti ja mahdollisimman omatoimisesti kotona,

Lisätiedot

Opetusmateriaali. Tutkimustehtävien tekeminen

Opetusmateriaali. Tutkimustehtävien tekeminen Opetusmateriaali Tämän opetusmateriaalin tarkoituksena on opettaa kiihtyvyyttä mallintamisen avulla. Toisena tarkoituksena on hyödyntää pikkuautoa ja lego-ukkoa fysiikkaan liittyvän ahdistuksen vähentämiseksi.

Lisätiedot

, on säännöllinen 2-ulotteinen pinta. Määrää T x0 pisteessä x 0 = (0, 1, 1).

, on säännöllinen 2-ulotteinen pinta. Määrää T x0 pisteessä x 0 = (0, 1, 1). HY / Matematiikan ja tilastotieteen laitos Vektorianalyysi II, syksy 017 Harjoitus 4 Ratkaisuehdotukset 4.1. Osoita, että tasa-arvojoukko S F (0), F : R 3 R, F (x) = 3x 1 x 3 + e x + x e x 3, on säännöllinen

Lisätiedot

Vanhankaupunginkosken ultraäänikuvaukset Simsonar Oy Pertti Paakkolanvaara

Vanhankaupunginkosken ultraäänikuvaukset Simsonar Oy Pertti Paakkolanvaara Vanhankaupunginkosken ultraäänikuvaukset 15.7. 14.11.2014 Simsonar Oy Pertti Paakkolanvaara Avaintulokset 2500 2000 Ylös vaellus pituusluokittain: 1500 1000 500 0 35-45 cm 45-60 cm 60-70 cm >70 cm 120

Lisätiedot

Työmäärä- ja aikatauluarvioiden luotettavuuden parantaminen ICT -organisaatiossa

Työmäärä- ja aikatauluarvioiden luotettavuuden parantaminen ICT -organisaatiossa Lappeenrannan teknillinen yliopisto School of Business and Management Tuotantotalouden koulutusohjelma Tietojohtaminen ja informaatioverkostot Marjukka Mara-Puumalainen Työmäärä- ja aikatauluarvioiden

Lisätiedot

Projektin luonti LPCXpressolla

Projektin luonti LPCXpressolla Projektin luonti LPCXpressolla Ensimmäiseksi työtilaan (workspace) pitää liittää käytössä olevalle prosessorille sopiva CMSIS-kirjasto. LPCXpresson projektinluontivelhot olettavat, että projektit käyttävät

Lisätiedot

Akselipainolaskelmat. Yleistä tietoa akselipainolaskelmista

Akselipainolaskelmat. Yleistä tietoa akselipainolaskelmista Kun kuorma-autoa halutaan käyttää mihin tahansa kuljetustyöhön, sen alustaa täytyy täydentää jonkinlaisella päällirakenteella. Akselipainolaskelmien tavoitteena on optimoida alustan ja päällirakenteen

Lisätiedot

Työpaja 3: ICT-tuen jatkovaihe tavoitetila ja kehittämiskohteet

Työpaja 3: ICT-tuen jatkovaihe tavoitetila ja kehittämiskohteet Työpaja 3: ICT-tuen jatkovaihe tavoitetila ja kehittämiskohteet Työpaja 3 : ICT tuen jatkovaihe tavoitetila ja kehittämiskohteet Ohjelma klo 13.30 15.15 Porin seudun ICT-ympäristön nykytilan tulosten esittely

Lisätiedot

Kriittisen polun hallinta CRIPMAN (CRItical Path MANagement) Pekka Maijala & Jaakko Paasi

Kriittisen polun hallinta CRIPMAN (CRItical Path MANagement) Pekka Maijala & Jaakko Paasi Kriittisen polun hallinta CRIPMAN (CRItical Path MANagement) Pekka Maijala & Jaakko Paasi CRIPMAN CRIPMAN on tuotteen arvoverkoston tai sen osan toiminnan optimoinnin ja kehittämisen menetelmä. Kriittisen

Lisätiedot

Projektisuunnitelma Nero-ryhmä

Projektisuunnitelma Nero-ryhmä Projektisuunnitelma Nero-ryhmä Kuusela Johannes Muukkonen Jyrki Sjöblom Teemu Sundberg Ville Suominen Osma Tuohenmaa Timi Ohjelmistotuotantoprojekti Helsinki 9.9.2004 HELSINGIN YLIOPISTO Tietojenkäsittelytieteen

Lisätiedot

Leikkaustoiminnan tehokkuuden mittarit

Leikkaustoiminnan tehokkuuden mittarit 1 Leikkaustoiminnan tehokkuuden mittarit Projektiryhmä: Tuomo Hari Irma Jousela Riitta Marjamaa Minna Niskanen Jarmo Nivalainen Jarkko Pajarinen Pertti Pere Päivi Valta Markku Hynynen pj ISBN 978-951-563-620-1

Lisätiedot

KVTES:n jaksotyöaikauudistus. Edunvalvonta 2015

KVTES:n jaksotyöaikauudistus. Edunvalvonta 2015 KVTES:n jaksotyöaikauudistus Edunvalvonta 2015 Jaksotyöaikauudistus pähkinänkuoressa Voimaan 1.6.2015 Pohjana jaksotyöaikakokeilu Pyrkimys selkeämpiin määräyksiin, muutoksia mm. Ylityön laskentasäännöt

Lisätiedot

konsultointia parhaasta päästä TYÖMME ON ETSIÄ SÄÄSTÖJÄ. HALUATKO SINÄ SÄÄSTÖJÄ.

konsultointia parhaasta päästä TYÖMME ON ETSIÄ SÄÄSTÖJÄ. HALUATKO SINÄ SÄÄSTÖJÄ. konsultointia parhaasta päästä TYÖMME ON ETSIÄ SÄÄSTÖJÄ. HALUATKO SINÄ SÄÄSTÖJÄ. Toimintaperiaatteemme Maailma kehittyy koko ajan. Yksi menestyksekkään liiketoiminnan kulmakivistä on tämän kehityksen mukana

Lisätiedot

Rahoitustarkastuksen standardi 4.3i Operatiivisen riskin vakavaraisuusvaatimus LIITE 2

Rahoitustarkastuksen standardi 4.3i Operatiivisen riskin vakavaraisuusvaatimus LIITE 2 Rahoitustarkastuksen standardi 4.3i Operatiivisen riskin vakavaraisuusvaatimus LIITE 2 Perus- ja standardimenetelmän sekä vaihtoehtoisen standardimenetelmän mukaisen vakavaraisuusvaatimuksen laskentaesimerkit

Lisätiedot

Miten voin selvittää säästömahdollisuuteni ja pääsen hyötymään niistä?

Miten voin selvittää säästömahdollisuuteni ja pääsen hyötymään niistä? Se edullisempi tietokanta Miten voin selvittää säästömahdollisuuteni ja pääsen hyötymään niistä? Rasmus Johansson rasmus.johansson@microsoft.com Ratkaisumyyntipäällikkö (Sovellusalusta) Microsoft Oy Miten

Lisätiedot

VAASAN YLIOPISTO TEKNILLINEN TIEDEKUNTA TUOTANTOTALOUS

VAASAN YLIOPISTO TEKNILLINEN TIEDEKUNTA TUOTANTOTALOUS 1 VAASAN YLIOPISTO TEKNILLINEN TIEDEKUNTA TUOTANTOTALOUS Joonas Peltokorpi RAKENTAMISPROJEKTIN TUOTTEISTAMINEN Tuotantotalouden pro gradu -tutkielma VAASA 2013 2 SISÄLLYSLUETTELO Sivu TIIVISTELMÄ 4 ABSTRACT

Lisätiedot

PlanMan Project 2015 projek4hallintaohjelmisto käy;ölii;ymä + esimerkkejä (kunnat, kaupungit)

PlanMan Project 2015 projek4hallintaohjelmisto käy;ölii;ymä + esimerkkejä (kunnat, kaupungit) projek4hallintaohjelmisto käy;ölii;ymä + esimerkkejä (kunnat, kaupungit) ( projek4hallintaohjelmisto on :n kehi;ämä ja ylläpitämä tuote) 2.10.2015 Pekka Väätänen Projek4n työstäminen (käy;ölii;ymä ja työskentely-

Lisätiedot

Ratu-FLoW. Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön

Ratu-FLoW. Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön Ratu-FLoW Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön Jump to first page Miksi Ratu? Tuotannonsuunnittelun lähtöaineistoa

Lisätiedot

MS-C2128 Ennustaminen ja Aikasarja-analyysi, 5 op Esittely

MS-C2128 Ennustaminen ja Aikasarja-analyysi, 5 op Esittely MS-C2128 Ennustaminen ja Aikasarja-analyysi, 5 op Esittely Matematiikan ja systeemianalyysin laitos Perustieteiden korkeakoulu Aalto-yliopisto Syksy 2016 Aikataulu ja suoritustapa (Katso MyCourses) Luennot

Lisätiedot

Tutustu uuden Litium Energiapakettimme etuihin. nibim19015_flair_lep_8sflyer_fi_psov3_3bs.indd 1

Tutustu uuden Litium Energiapakettimme etuihin. nibim19015_flair_lep_8sflyer_fi_psov3_3bs.indd 1 Tutustu uuden Litium Energiapakettimme etuihin. nibim19015_flair_lep_8sflyer_fi_psov3_3bs.indd 1 Yleistä 01 Täydellinen rentoutuminen Jopa 9 päivän riippumattomuus*. Mahdollista vain Niesmann+Bischoffilla.

Lisätiedot

FoA5 Tilastollisen analyysin perusteet puheentutkimuksessa. 6. luento. Pertti Palo

FoA5 Tilastollisen analyysin perusteet puheentutkimuksessa. 6. luento. Pertti Palo FoA5 Tilastollisen analyysin perusteet puheentutkimuksessa 6. luento Pertti Palo 1.11.2012 Käytännön asioita Harjoitustöiden palautus sittenkin sähköpostilla. PalautusDL:n jälkeen tiistaina netistä löytyy

Lisätiedot

Asfalttiprosessin tehokas hallinta ja tuottavuuden parantamisen keinot. Asfalttiseminaari 6.3.2008 Lauri Merikallio Vakeva Oy

Asfalttiprosessin tehokas hallinta ja tuottavuuden parantamisen keinot. Asfalttiseminaari 6.3.2008 Lauri Merikallio Vakeva Oy Asfalttiprosessin tehokas hallinta ja tuottavuuden parantamisen keinot Mitä opittavaa meillä on valmistavalta teollisuudelta? Asfalttiseminaari 6.3.2008 Lauri Merikallio Vakeva Oy Alustuksen tavoitteena

Lisätiedot

Esityksen tiivistelmä Elina Hiltunen

Esityksen tiivistelmä Elina Hiltunen Esityksen tiivistelmä Elina Hiltunen 1 Tulevaisuutta ei voi ennustaa. Siksi on tärkeää, että valmistaudumme (ainakin henkisesti) erilaisiin tulevaisuuden mahdollisuuksiin. Tulevaisuusajattelua voi käyttää

Lisätiedot

FlowIT virtaa IT-hankintoihin

FlowIT virtaa IT-hankintoihin FlowIT virtaa IT-hankintoihin Virpi Kalakoski, Matti Gröhn, Kirsi Jääskeläinen, Tiina Kalliomäki-Levanto, Jani Lukander, Kristian Lukander, Jarno Turunen, Teppo Valtonen, Tiina Vihtonen, Tuija Virtanen

Lisätiedot

Katselmoinnit. review) Katselmoinnit (review( Mitä ovat katselmoinnit? Katselmoinnin määritelmä (IEEE 1988)

Katselmoinnit. review) Katselmoinnit (review( Mitä ovat katselmoinnit? Katselmoinnin määritelmä (IEEE 1988) Katselmoinnit Johdatus ohjelmistotekniikkaan Sami Kollanus 19.10.2004 Katselmoinnin määritelmä (IEEE 1988) An evaluation of software element(s) or projects status to ascertain discrepancies from planned

Lisätiedot

Matemaattinen optimointi I -kurssin johdantoluento Prof. Marko M. Mäkelä Turun yliopisto Matematiikan ja tilastotieteen laitos

Matemaattinen optimointi I -kurssin johdantoluento Prof. Marko M. Mäkelä Turun yliopisto Matematiikan ja tilastotieteen laitos Matemaattinen optimointi I -kurssin johdantoluento 10.1.2017 Prof. Marko M. Mäkelä Turun yliopisto Matematiikan ja tilastotieteen laitos Optimointi: Parhaan mahdollisen ratkaisun etsimistä sallituissa

Lisätiedot

Projektin suunnittelu A71A00300

Projektin suunnittelu A71A00300 Projektin suunnittelu A71A00300 PESTLE-malli Poliittinen - mitä poliittisia riskejä projektiin voi liittyä? (verotus, hallinto ) Ekonominen - mitä taloudellisia riskejä projektiin liittyy? (työvoiman saatavuus,

Lisätiedot

Oivallustehdas. Oivallustehdas. Sämpläys Oy. Virtaviiva Oy. Fore and Aft Oy Erkki Wirta Tel +358-400-808506 E-mail:erkki.wirta@foreandaft.

Oivallustehdas. Oivallustehdas. Sämpläys Oy. Virtaviiva Oy. Fore and Aft Oy Erkki Wirta Tel +358-400-808506 E-mail:erkki.wirta@foreandaft. Oivallustehdas Fore and Aft Oy Erkki Wirta Tel +358-400-808506 E-mail:erkki.wirta@foreandaft.fi Oivallustehdas Sämpläys Oy vs Virtaviiva Oy Tuotteet A B C D Sämpläys Oy:n toimintaprosessi Tuotantoohjelma

Lisätiedot

Flowbased Capacity Calculation and Allocation. Petri Vihavainen Markkinatoimikunta 20.5.2014

Flowbased Capacity Calculation and Allocation. Petri Vihavainen Markkinatoimikunta 20.5.2014 Flowbased apacity alculation and Allocation Petri Vihavainen Markkinatoimikunta 20.5.2014 Miksi flowbased? Nykyinen siirtokapasiteetin määrittely AT/NT (Net Transfer apacity) on yksinkertainen ja toimiva.

Lisätiedot

LAATU, LAADUNVARMISTUS JA f RISKIEN HALLINTA JOUNI HUOTARI ESA SALMIKANGAS 28.9.2009

LAATU, LAADUNVARMISTUS JA f RISKIEN HALLINTA JOUNI HUOTARI ESA SALMIKANGAS 28.9.2009 LAATU, LAADUNVARMISTUS JA f RISKIEN HALLINTA JOUNI HUOTARI ESA SALMIKANGAS 28.9.2009 TEHTÄVÄ Määrittele laatu Mihin laadunvarmistus tähtää? Mitä riskien hallintaan kuuluu? Jouni Huotari & Esa Salmikangas

Lisätiedot

Projektisuunnitelma. (välipalautukseen muokattu versio) Vesiprosessin sekvenssiohjelmointi ja simulointiavusteinen testaus

Projektisuunnitelma. (välipalautukseen muokattu versio) Vesiprosessin sekvenssiohjelmointi ja simulointiavusteinen testaus Projektisuunnitelma (välipalautukseen muokattu versio) Vesiprosessin sekvenssiohjelmointi ja simulointiavusteinen testaus Ville Toiviainen Tomi Tuovinen Lauri af Heurlin Tavoite Projektin tarkoituksena

Lisätiedot

Teollisuustalouden sivuaineopiskelijoille tarkoitettujen jatkomoduulien suorittaminen vuoden 2005 tutkintosäännön mukaisesti

Teollisuustalouden sivuaineopiskelijoille tarkoitettujen jatkomoduulien suorittaminen vuoden 2005 tutkintosäännön mukaisesti Teollisuustalouden sivuaineopiskelijoille tarkoitettujen jatkomoduulien suorittaminen vuoden 2005 tutkintosäännön mukaisesti Ohjeita moduuleja suorittaville opiskelijoille opintotilanteen mukaan: 1. Opiskelija

Lisätiedot
