1 Hankkeen yhteystiedot Hankeraportti 7 Vt 6, Lappeenranta Imatra Maaliskuu 2010 Rakennuttaja Liikennevirasto, Tieosasto Tieinvestointiyksikkö projektipäällikkö Timo Kyntäjä timo.kyntaja@liikennevirasto.fi Rakennuttajakonsultti Pöyry CM Oy projektipäällikkö Olli Hurme olli.hurme@poyry.com Pääurakoitsijat 1. vaihe (Kärki-Muukko) Työyhteenliittymä TYL Vt 6 projektipäällikkö Veikko Sahlman veikko.sahlman@tylvt6.fi 2. vaihe (Ahvenlampi-Mansikkala) Destia Oy työpäällikkö Ilkka Kaarakainen ilkka.kaarakainen@destia.fi Liikennevirasto, Tieosasto PL 33, Helsinki vaihde faksi
2 2 Hankeraportti 7, maaliskuu 2010 Hankeraportti 7, maaliskuu Sisällysluettelo Projektipäällikön katsaus hankkeeseen...4 Yleistä Kärki Muukko... 6 Ahvenlampi Mansikkala... 6 Suunnittelu Kärki Muukko... 7 Ahvenlampi Mansikkala... 9 Rakentaminen Kärki Muukko... 7 Ahvenlampi Mansikkala... 9 Turvallisuusasiat Ympäristöasiat Tekniset järjestelmät Kolmannet osapuolet Mediaseuranta Yhteystiedot Tämä seitsemäs tilaajan julkaisema kolmannesvuosiraportti käsittää työmaatilanteen marraskuusta 2009 helmikuuhun Seuraava raportti julkaistaan kesäkuussa Kannen kuva: Näkymä Lavolan risteyssillalta itään helmikuussa Viereisen sivun kuva: Kaivuutöitä on tehty aika ajoin kovassakin pakkasessa. Kuvassa pohjavesisuojausalueen purkuputken kaivuu menossa lähellä Vesivaloa tammikuussa 2010 Julkaisija: Liikennevirasto, Tieosasto, Tieinvestointiyksikkö
3 4 Hankeraportti 7, maaliskuu 2010 Hankeraportti 7, maaliskuu Projektipäällikön katsaus hankkeeseen Valtatie 6:n perusparannus on jatkunut läpi kuluneen talven. Talvesta huolimatta liikenne on sujunut hyvin molemmilla urakkaosuuksilla eli Kärjen kylän ja Muukon sekä Ahvenlammen ja Mansikkalan välillä. Lappeenrannan kaupungin kohdalla (Kärki Mattila Muukko-osuus) tie valmistuu tulevana syksynä, joten ensi talvena siellä ei ole enää haittaa tietöistä. Joutsenonkin kohdalla rakennustyöt saadaan vähäisiä viimeistelytöitä lukuun ottamatta valmiiksi ensi syksynä. Loppuosalla ne ovat käynnissä vielä vajaat kaksi vuotta. Lunta ja pakkasta on talven mittaan riittänyt täällä Kaakkois-Suomessa samoin kuin koko maassa. Kunnossapitokalustoa on tarvittu pitämään väylät kulkukelpoisina. Kaikesta huolimatta liikenne on sujunut mallikkaasti rakentamiskohteidenkin alueel la. Kärki Muukko-osuudella oli rakentamisessa kolmen kuukauden tauko, jonka aikana työmaahenkilöstö piti pois kertyneitä lomia. Työmaalla on järjestetty päivystys liikennejärjestelyiden ja talvihoidon huolehtimiseksi. Ja talvitauon aikana viimeisen urakkavuoden asioihin on voitu valmistautua rauhassa. Suurimmat jäljellä olevat työt ovat viimeistelytöitä: teiden päällystämistä, ajoratamer- kintöjen maalaamista, tieopasteiden pystyttämistä sekä viheralueiden ja meluvallien muotoilua ja kasvien istutusta. Ahvenlampi Mansikkala-osuudella Joutsenon kohdalla varsinaiset maa- ja sillanrakennustyöt ovat edenneet normaalin talvirakentamisen tahtiin, joskin kylmä ja runsasluminen talvin on aiheuttanut ylimääräistä työtä. Urakoitsija piti työmaalla joulutauon, ja muutamana kylmänä pakkaspäivänä tammikuussa koneet eivät olleet töissä. Talvella rakennustyöt ovat kohdistuneet lähinnä siltoihin ja louhintaan. Varsinainen maarakentaminen alkaa myöhemmin keväällä, kun lumesta ja pakkasesta ei enää aiheudu haittaa. Valtatie 6:lle tulee Kärki Muukko-välille liikenteeseen liittyvää telematiikkaa, uusia muuttuvia opasteita, joista tienkäyttäjät saavat välittömästi tietoa mm. keliolosuhteista. Hankkeeseen liittyen tulee neljä tiesääasemaa, joista liikenteenohjauskeskus saa ajantasaista tietoa. Tiesääasemien tiedon perusteella kelikeskuksen työntekijät voivat viestittää eteenpäin muun muassa tien liukkaudesta. Näin nopeusrajoituksia voidaan tarvittaessa alentaa ja liikenneturvallisuus paranee. Lisäksi toteutetaan tienhoitokalustolle ja erikoiskuljetuksille kauko-ohjattavia portteja, joista kalusto pääsee tarvittaessa ajamaan keskikaistan läpi. Rakentamisen ollessa yli puolen välin voi tyytyväisenä todeta, että Vt 6:n työmaa-alueella ei ole tapahtunut onnettomuuksia tai vakavia työtapaturmia. Jatketaan kaikki samalla tavalla loppuun asti. Valtion suuri virastouudistus on muuttanut tässäkin rakennuskohteessa tilaajan organisaatiota. Tien rakennuttajana toimii jatkossa Liikenneviraston Tieosaston Tieinvestointiyksikkö, jossa itse toimin projektipäällikkönä. Paikallisena liikenneviranomaisena on vuoden vaihteesta alkaen toiminut Kaakkois-Suomen elinkeino-, liikenne- ja ympäristökeskuksen (ELY) Liikenne ja infrastruktuurin -vastuualue. Paluuta Tiehallintoon ja Tiepiireihin ei enää ole. Timo Kyntäjä Projektipäällikkö Liikennevirasto, Tieosasto Syksyinen näkymä Mälkiän kanavasailttyömaalta, jossa eteläinen silta on ollut käytössä marraskuusta 2008 lähtien.
4 6 Hankeraportti 7, maaliskuu 2010 Hankeraportti 7, maaliskuu Yleistä Suunnittelu Rakentaminen Kärki Muukko Ahvenlampi Mansikkala Kärki Muukko Kärki Muukko Valtatie 6 Lappeenranta Imatra -perusparannushankkeen ensimmäisen rakennusvaiheen, Kärki Muukkoosuuden, rakennustyöt jatkuivat kiivaina koko syksyn ja alkutalven. Rakentaminen on jatkunut liki 2,5 vuotta ja osuuden on tarkoitus valmistua tämän vuoden marraskuussa. Kärki Muukko-osuutta urakoi ST-mallilla (suunnittele ja toteuta) Työyhteenliittymä Valtatie 6 (TYL Vt6), jonka muodostavat Kesälahden Maansiirto Oy ja Lemminkäinen Infra Oy. Ensimmäisen rakennusvaiheen työt ovat edenneet hyvin aikataulussaan, ja rakentamisen kokonaisvalmiusaste on noin 80 %. Onnistuneen töiden aikataulutuksen takia urakan maanrakennustöistä on pystytty pitämään talvitaukoa joulusta lähtien. Maanrakennustyöt jatkuvat jälleen kevään myötä maalis huhtikuussa. Toisen rakennusvaiheen, Ahvenlampi Mansikkala, pääurakoitsijana on Destia Oy. Hanke toteutetaan KU-urakkana (kokonaisurakka), tilaajan omana hankintanaan teettämin rakennussuunnitelmin. Urakan työt ovat käynnistyneet viime kesänä. Ne jatkuvat vielä loppuvuoteen 2011 asti, eli vuotta pidempään kuin ykkösvaiheella. Joulu- ja tammikuun kovat pakkaset ovat hieman haitanneet toisen rakennusvaiheen urakoitsijan töitä; työmaalla on jouduttu pitämään lyhyitä pakkastaukoja. Pakkasista huolimatta työmaa on edelleen laaditussa kokonaisaikataulussaan. Hankeen ensimmäisen rakennusvaiheen suunnittelutyö on jaettu viiteen eri osa-alueeseen: tie-, geo-, silta-, liikenteenohjaus- sekä ympäristösuunnittelu. Ensimmäisen rakennusvaiheen rakennussuunnitelmat ovat pääpiirteittäin valmiit, ja suunnittelun kokonaisvalmiusaste on melkein 100 %. Ainoastaan joitain yksittäisiä suunnitelman tarkennuksia on vielä tekemättä. Ahvenlampi Mansikkala Hankkeen toisen vaiheen rakennussuunnitelman on laatinut A-Insinöörit Suunnittelu Oy tilaajan toimeksiannosta. Rakentamisen aikana ilmenevistä suunnitelman muutostarpeista teetetään tarvittaessa muutossuunnitelmat A-Insinööreillä. Maa- ja kalliorakentaminen Kärki Muukko-osuudella maa- ja kallionrakentaminen on talvitauolla kevääseen asti. Ennen taukoa Vt6:lla tehtiin mm. kaide-, maisemointi- ja maaleikkaustöitä. Mikkelintien uudella linjauksella (Vt 13) tehtiin rakennekerrosten rakentaminen, joka jatkuu ensi kevään aikana. Ennen talvitaukoa urakoitsija sai poistettua liikenteeltä lähes kaikki kiertotiet. Näin urakka-alueen liikenneturvallisuus parani huomattavasti ennen talven liukkaita. Viime syksyn aikana urakoitsija suoritti päällystystöitä useissa eri kohteissa. Näistä merkittävimmät kohteet olivat pohjavesisuojausalueet Lappeenrannan lentokentän kohdalla sekä Lavolan ja ja Lauritsalan eritasoliittymien länsi- ja itäpuolilla. Ensi kesän aikana on tarkoituksena ottaa täysimääräisesti liikenteelle Selkäharjun ja Muukon eritasoliittymät. Muukontie yhdistyy valtatie 6:een Muukon eritasoliittymässä. Sillan pilarimuotteja odotattamassa käyttöä.

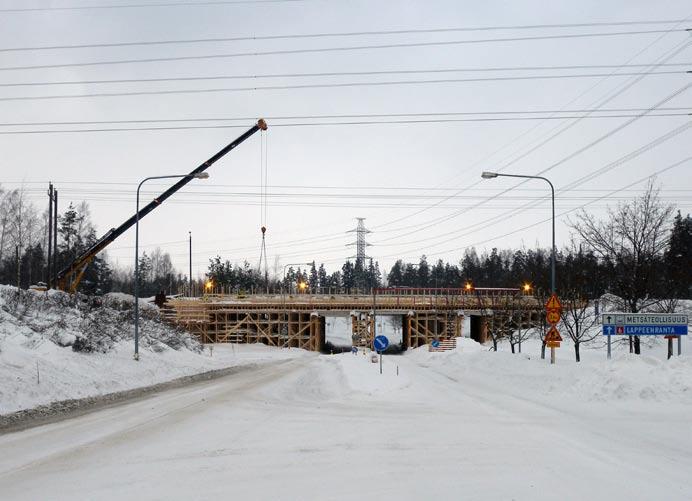

5 8 Hankeraportti 7, maaliskuu 2010 Hankeraportti 7, maaliskuu Sillat Kärki Muukko-osuuden sillanrakennustyöt ovat myös olleet talvitauolla joulusta lähtien. Osuudella on rakenteilla tai korjattavana yhteensä 52 siltaa. Kaikki rakennettavat sillat yhtä lukuunottamatta on valettu. Puuttuva Mälkiän pohjoinen kanavasilta on suunniteltu valettavan kevään aikana. Ahvenlampi Mansikkala Maa- ja kalliorakentaminen Toisen rakennusvaiheen maarakennustyöt ovat olleet lyhyellä pakkastauolla kovimpien pakkasten ajan. Tauon aiheuttamat pienet rakennustyön viiveet kiritään kiinni kesän aikana, joten tauko ei vaikuta urakan kokonaisaikatauluun. Valtatiehen 6 liittyen urakoitsijan työt ovat toistaiseksi painottuneet urakan länsiosaan, jossa ovat jatkuneet alkuvuodesta maaleikkaus-, pengerrys- ja louhintatyöt. Lisäksi urakoitsija on rakentanut viemäri- ja paineputkilinjoja. Joutsenon taajaman kohdalle on rakennettu meluvallirakenteita. Tällä osalla tilaaja on asettanut urakkaan välitavoitteen, joka tullaan saavuttamaan. Urakkaan liittyvällä Karsturannantiellä on rakennettu kevyenliikenteen väylää sekä Hinkanrannan alikulkua. Kohde on yksi välitavoitteista. Sen on tarkoitus valmistua mennessä. Sillat Ahvenlampi Mansikkala-osuuden sillanrakennustyöt ovat olleet käynnissä urakan länsipäässä sekä Karsturannantiellä lähes poikkeuksetta koko talven ajan yhdeksällä siltapaikalla. Kaikkiaan toisen rakentamisvaiheeseen valmistuu yhteensä 16 uutta siltaa. Lisäksi yhtä olemassa olevaa siltaa levennetään. Sillan rakennustöiden tarvitsemat kiertotiet, joita on viisi kappaletta, ovat olleet käytössä koko talven ajan. Urakan nopeasta käynnistymisestä johtuen sillanrakennustyöt ovat edenneet laaditussa aikataulussa, eikä suuria vastoinkäymisiä ole ilmennyt. Tammikuussa 2010 tehtiin Ahvenlampi Mansikkala-osuudella vain vähän maanrakennustöitä. Mälkiän kanavasiltapari alhaalta päin kuvattuna helmikuussa 2010.
6 10 Hankeraportti 7, maaliskuu 2010 Hankeraportti 7, maaliskuu Turvallisuusasiat Ympäristöasiat Tekniset järjestelmät Työmaan yleistä turvallisuutta kuvataan MVR-indeksillä (maa- ja vesirakentaminen). Urakoitsijat tekevät turvallisuuteen liittyviä mittauksia molemmilla urakkaosuuksilla viikoittain. Mittausten keskiarvot ovat olleet yleisesti yli 95 % molemmissa hankkeissa. Mittausten tulokset täyttävät hyvin urakoitsijoiden itselleen asettaman tavoitearvon 93 %. Urakoitsijat ovat velvoitettuja raportoimaan tilaajalle kuukausittain tapahtuneet työtapaturmat sekä läheltä piti -tilanteet. Talven aikana on sattunut kaksi lievää tapaturmaa, yksi kummallakin urakkaosuudella. Molemmissa työntekijän silmä vaurioitui lievästi suojalaseista huolimatta. Sillanrakennustyöt ovat käynnissä Joutsenon eritasoliittymässä. Valtatie 6 sijaitsee osittain tärkeällä pohjavesisuojausalueella. Molemmille urakkaosuuksille rakennetaan yhteensä yli kymmenen kilometriä pohjaveden suojausta. Suojauksella pyritään vähentämään tiensuolauksen vaikutuksia pohjaveteen sekä estämään mahdollisessa häiriötilanteessa (tieliikenneonnettomuus tms.) tapahtuvan haitallisen aineen valuminen pohjaveteen. Kärki Muukko-osuuden kahden pohjavesisuojausalueen rakentaminen on valmistunut. Ensi kesän aikana alueilla tehdään vielä viimeistelytöitä. Ahvenlampi Mansikkala-osuuden pohjavedensuojausrakenteiden toteutus käynnistetään ensi kevään aikana. Melua ja tärinää aiheuttavista töistä, kuten paalutus- ja louhintatöistä on pidetty katselmuksia ja tarvittaessa on suoritettu tärinämittauksia. Tehdyissä mittauksissa ei ole havaittu ylityksiä. Kärki Muukko-osuudelle toteutetaan useita muuttuvia opasteita, joihin liittyy runsaasti muun muassa kaapelointityötä. Teknisten järjestelmien rakentaminen on edennyt aikataulussaan. Järjestelmät otetaan käyttöön ensi kesän ja syksyn aikana. Ahvenlampi Mansikkala-urakkaan liittyvät telematiikkatyöt ovat käynnistyneet tarvittavan suojaputkituksen rakentamisella. Varsinainen kaapelointi ja telematiikan asennustyöt aloitetaan kevään kuluessa. Mälkiän pohjoisen kanavasillan rakennustyötä voi edelleen seurata lähes reaaliaikaisesti työmaalle asennettujen kelikameroiden kautta. Kameroihin pääsee tutustumaan hankkeen oman internetsivuston kautta. Muuttuvat opasteet odottavat varastossa asennusta.
7 12 Hankeraportti 7, maaliskuu 2010 Hankeraportti 7, maaliskuu Kolmannet osapuolet Mediaseuranta Koko rakentamishankkeeseen liittyvien kolmansien osapuolten kanssa on pidetty tarvittaessa katselmuksia ja kokouksia esimerkiksi erilaisiin putki-, johto- ja laitesiirtoihin liittyen. Myös viranomaisten kanssa on pidetty palavereja, joissa on käyty läpi hankkeen turvallisuusasioita ja erityispiirteitä. Hanke toteutetaan sekä Lappeenrannan että Imatran kaupunkien alueilla. Tämän johdosta kaupungit ovat olleet tiiviissä yhteistyössä hankkeen tilaajan ja urakoitsijoiden kanssa. Tämä edesauttaa yhteistyössä rakennettavien ja hankkeeseen liittyvien kohteiden toteutusta. Molemmilla urakka-alueilla sekä niiden välittömässä läheisyydessä suoritetaan johto- ja laitesiirtoja. Nämä työt pyritään aikatauluttamaan sekä suorittamaan pääurakan ehdoilla ja mahdollisimman joustavasti. Vt 6 Lappeenranta Imatra -hanke lehdistössä lokakuu 2009 tammikuu 2010 Loka marraskuussa 2009 Vt 6 Lappeenranta Imatrahanke oli totutun vilkkaasti esillä paikallisessa ja alueellisessa mediassa. Joulukuusta 2009 tammikuuhun 2010 tietyömaa oli enimmäkseen joulutauolla, eikä hankkeesta juuri kirjoitettu mediassa. Loka marraskuussa ilmestyi yhteensä 20 hanketta käsitellyttä artikkelia tai uutista, joulu tammikuussa vain kaksi. Loppusyksystä tiedotusvälineet kirjoittivat hankkeen etenemisestä Imatran suuntaan ja toisen vaiheen tulossa olevista töistä. Myös liikennejärjestelyistä ja yksittäisten kohteiden valmistumisesta uutisoitiin tavanomaiseen tapaan. Etelä-Saimaa jatkoi läpi talven laajojen Kuutostien remontti -artikkelien sarjaa. Lehti julkaisi juttuja otsikoilla Lappeenrannasta tulossa kiertoliittymien kaupunki (3.10.), Kuutostien korjaajat kohti Imatraa (8.11.), Kuutostien remontoijat viettävät jouluviikot kotona (26.11.) ja Kiertotiet hidastavat kulkua Kuutostiellä kesään asti (14.1.). Myös Joutseno-lehti ja Vartti Etelä-Karjala julkaisivat hankkeesta useita artikkeleita loka marraskuussa. Loka marraskuussa hankkeesta välitettiin medialle kymmenen tiedotetta. Joulu-tammikuussa hankkeesta uutisoitiin ainoastaan muutaman kerran hankkeen omilla internetsivuilla. Hiljaisempi jakso näkyi myös hankkeen internetsivuston kävijämäärissä. Lokakuussa kävijämäärät vielä nousivat, ja kävijöitä oli yli Lokakuun alussa ilmestynyt Kuutonen-lehti lukijakyselyineen aktivoi selvästi internetsivuston käyttöä. Marraskuussakin sivustolla vieraili vielä yli henkeä, mutta joulu- ja tammikuussa kävijöitä oli enää runsas tuhat kuukausittain Hankkeeseen liittyviä johtosiirtoja on myös tehty. Sivuston kävijämäärät.
8 14 Hankeraportti 7, maaliskuu 2010 Hankeraportti 7, maaliskuu Joutsenon eritasoliittymän rakennustyöt käynnistyivät viime syksynä. Kuva syyskuulta 2009.
Hankeraportti10. Hankkeen yhteystiedot. Vt 6, Lappeenranta Imatra Maaliskuu Pääurakoitsijat 1. vaihe (Kärki-Muukko) Rakennuttajakonsultti
Hankkeen yhteystiedot Hankeraportti10 Vt 6, Lappeenranta Imatra Maaliskuu 2011 Rakennuttaja Liikennevirasto Rakennuttamisosasto Uudishankkeet- yksikkö projektipäällikkö Lars Westermark 0400 612 280 lars.westermark@liikennevirasto.fi
LisätiedotHankeraportti 9. Hankkeen yhteystiedot. Vt 6, Lappeenranta Imatra Lokakuu Rakennuttajakonsultti. Pääurakoitsijat 1. vaihe (Kärki-Muukko)
Hankkeen yhteystiedot Hankeraportti 9 Vt 6, Lappeenranta Imatra Lokakuu 2010 Rakennuttaja Liikennevirasto, Tieosasto Tieinvestointiyksikkö projektipäällikkö Timo Kyntäjä 040 726 8088 timo.kyntaja@liikennevirasto.fi
LisätiedotHankeraportti 6. Hankkeen yhteystiedot. Vt 6, Lappeenranta Imatra marraskuu Rakennuttajakonsultti. Pääurakoitsijat 1. vaihe (Kärki-Muukko)
Hankkeen yhteystiedot Hankeraportti 6 Vt 6, Lappeenranta Imatra marraskuu 2009 Rakennuttaja Tiehallinto Suurten investointien yksikkö projektipäällikkö Timo Kyntäjä 040 726 8088 timo.kyntaja@tiehallinto.fi
LisätiedotValtatie 6 Lappeenranta Imatra
Valtatie 6 Lappeenranta Imatra Valtatie 6: Tärkeä tieyhteys myös kansainvälisesti Kajaani Vt 6 Joensuu Valtatie 6 (Helsinki Joensuu Kajaani) on osa Suomen keskeistä päätieverkkoa. Lähes 50 kilometriä pitkä
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 1/2018 Tarkastelujakso: 1.1.2018-31.1.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 3/2019 Tarkastelujakso: 1.3.2019-31.3.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521 Helsinki
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 10/2018 Tarkastelujakso: 1.10.2018-31.10.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotAlkupiiri (5 min) Lämmittely (10 min) Liikkuvuus/Venyttely (5-10min) Kts. Kuntotekijät, liikkuvuus
Lisätiedot
Vt12 Lahden eteläinen kehätie
Uutiskirje 2 / 2017 Vt12 Lahden eteläinen kehätie Hankkeen syksyn kuulumisia Olemme koonneet tähän uutiskirjeeseen pääkohtia hankekokonaisuuden alkusyksyn kuulumisista ja töiden etenemisestä. Lukuiloa!
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 4/2018 Tarkastelujakso: 1.4.2018-30.4.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 7/2018 Tarkastelujakso: 1.7.2018-31.7.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 4/2019 Tarkastelujakso: 1.4.2019-30.4.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521 Helsinki
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 5/2018 Tarkastelujakso: 1.5.2018-31.5.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 8/2018 Tarkastelujakso: 1.8.2018-31.8.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotMt 132 Klaukkalan ohikulkutie, STk-urakka
Raportti 1 Mt 132 Klaukkalan ohikulkutie, STk-urakka Kuukausiraportti nro 8/2019 Tarkastelujakso: 1.8.2019-31.8.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 3/2019 Tarkastelujakso: 1.2.2019-28.2.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521 Helsinki
LisätiedotHankeraportti 1 Vt 6, Lappeenranta Imatra. helmikuu 2008
Hankeraportti 1 Vt 6, Lappeenranta Imatra helmikuu 2008 2 Hankeraportti 1, helmikuu 2008 Kuvassa rakennetaan Pilotinkadun risteyssiltojen (S 10 A ja B) alusrakenteita. Hankeraportti 1, helmikuu 2008 3
LisätiedotVt 4 Kirri-Tikkakoski
Vt 4 Kirri-Tikkakoski 5.2.2019 Ohjelma Tilaisuuden avaus Väylän ja hankkeen esittely Urakan perustietoja Urakan sisältö Alustava aikataulu, vaiheet, koulujen ympäristöjen liikenne Keskustelua ja suunnitelmiin
LisätiedotMt 132 Klaukkalan ohikulkutie
Mt 132 Klaukkalan ohikulkutie Antti Koski 14.5.2019 2 Mt 132 Klaukkalan ohikulkutie Yhteishanke; Nurmijärven kunta ja Väylävirasto Toteuttamissopimus 21.12.2017 Hankkeen kustannusarvio 34 M, josta Nurmijärven
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 11/2017 Tarkastelujakso: 1.11.2017-30.11.2017 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 9/2018 Tarkastelujakso: 1.9.2018-30.9.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotVT 6 TAAVETTI LAPPEENRANTA
VT 6 TAAVETTI LAPPEENRANTA 14.02.2017 TAAVETIN JA LAPPEENRANNAN VÄLI ON VILKKAASTI LIIKENNÖITY JA RUUHKAINEN Valtatie 6:n osuudella Taavetti Lappeenranta liikennöi päivittäin noin 9 000 autoa Tästä poikkeuksellisen
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 13.9.2018 Illan ohjelma Avaus, esittäytyminen ja kahvit Hankekokonaisuuden tilannekatsaus Destian puheenvuoro Keskustelua ja kysymyksiä Tilaisuus päättyy 18:30 Esillä oleva
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 12/2017 Tarkastelujakso: 1.12.2017-31.12.2017 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotValtatie 6. Lappeenranta Imatra -hankkeen loppuraportti
2013 Valtatie 6 Lappeenranta Imatra -hankkeen loppuraportti Etelä-Karjalan pääkatu on valmis Tullessani Kymen tiepiirin palvelukseen 28 vuotta sitten, pohdittiin Etelä-Karjalassa Kuutostien tilaa jo kuumeisesti.
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 3/2018 Tarkastelujakso: 1.3.2018-31.3.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotMt 132 Klaukkalan ohikulkutie, STk-urakka
Raportti 1 Mt 132 Klaukkalan ohikulkutie, STk-urakka Kuukausiraportti nro 6/2019 Tarkastelujakso: 1.6.2019-30.6.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521
LisätiedotMt 132 Klaukkalan ohikulkutie, STk-urakka
Raportti 1 Mt 132 Klaukkalan ohikulkutie, STk-urakka Kuukausiraportti nro 7/2019 Tarkastelujakso: 1.7.2019-31.7.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 17.5.2017 Illan ohjelma Kahvit ja tilaisuuden avaus, esittäytyminen Mt167 esittelyvideo, n. 2-3 min Tilannekatsaus Suomen Maastorakentaja Oy:n puheenvuoro Keskustelua ja
LisätiedotMt 132 Klaukkalan ohikulkutie, STk-urakka
Raportti 1 Mt 132 Klaukkalan ohikulkutie, STk-urakka Kuukausiraportti nro 5/2019 Tarkastelujakso: 1.5.2019-31.5.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521
LisätiedotTURVALLISUUSASIAKIRJA. Mattilankatu
1 TURVALLISUUSASIAKIRJA Mattilankatu JYVÄSKYLÄN KAUPUNKI Kaupunkirakennepalvelut Yhdyskuntatekniikka 16.4.2010 2 SISÄLLYSLUETTELO 1. YLEISTÄ... 3 1.1 1.2 Turvallisuusasiakirjan tarkoitus... 3 Rakennuttaja
LisätiedotVT6 TAAVETTI LAPPEENRANTA VESIYHDISTYKSEN TEEMAILTAPÄIVÄ 6.10.2015
VT6 TAAVETTI LAPPEENRANTA VESIYHDISTYKSEN TEEMAILTAPÄIVÄ 6.10.2015 VT6 TAAVETTI-LAPPEENRANTA PERUSPARANNUS Valtatien 6 parannushankkeessa Taavetti Kärjenkylä- osuus parannetaan keskikaiteelliseksi nelikaistaiseksi
LisätiedotTyömaan yleisesittely, siltatekniikan päivät Vt14 Laitaatsalmen kohta
Työmaan yleisesittely, siltatekniikan päivät Perustiedot projektista Pohjimmiltaan vesiväylähanke. Syväväylä siirtyy Kyrönsalmesta helpommin navigoitavaan Laitaatsalmeen. Jatkoa Destian urakoimalle rinnakkaisväylähankkeelle
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 14.9.2017 Illan ohjelma Kahvit ja tilaisuuden avaus, esittäytyminen Viestinnän kevään palautekyselyn tulokset Hankkeen tilannekatsaus Vt12 Nikulan eritasoliittymän esittelyvideo,
LisätiedotKehä I välillä Keilaniemessä, 1. rakennusvaihe
Kehä I välillä Keilaniemessä, 1. rakennusvaihe 19.1.2016 1 Tilaisuuden ohjelma Tilaisuuden avaus Espoon kaupunkitekniikan johtaja Harri Tanska Hankekokonaisuuden esittely Espoon kaupunkitekniikka rakennuspäällikkö
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 18.5.2017 Illan ohjelma Kahvit ja tilaisuuden avaus Tilannekatsaus ja tulevat työt Mt167 esittelyvideo, n. 2-3 min Hollolan kunnan kuulumiset Suomen Maastorakentajat Oy:n
LisätiedotKomin ylikulkukäytävä, U-6514 Turvallisuusasiakirja
Turvallisuusasiakirja Pornaisissa 16.1.2015 Suunnitellut: Ins. (amk) Heikki Väisänen A-lk:n betonisiltojen korjaussuunnittelija Tarkastanut: Ins. Jesse Lindholm A-lk:n betonisiltojen korjaussuunnittelija
LisätiedotUusiomateriaalien mahdollisuudet
Uusiomateriaalien mahdollisuudet Vt 12 Lahden eteläinen kehätie, Kiertotalous kuntien maarakentamisessa -seminaari 7.6.2017 Kehätie & Uudenmaankatu 7.6.2017 Juha-Pekka Hämäläinen 2 Yhteinen hanke Liikennevirasto
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie Janne Wikström 6.2.2019 Vt 12 Lahden eteläinen kehätie Avaus, esittäytyminen Hankekokonaisuuden tilannekatsaus VALTARIn puheenvuoro Keskustelua ja kysymyksiä. ja kahvit???
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 12.9.2018 Illan ohjelma Avaus, esittäytyminen ja kahvit Hankekokonaisuuden tilannekatsaus VALTARI:n puheenvuoro Keskustelua ja kysymyksiä karttojen äärellä Tilaisuus päättyy
LisätiedotTURVALLISUUSASIAKIRJA
KAUHAJOEN KAUPUNKI URHEILUTIEN SILLAN rakentaminen kokonaisurakkana KAUPUNKI 2(7) SISÄLLYSLUETTELO 1. YLEISTÄ 3 1.1 Turvallisuusasiakirjan tarkoitus 3 1.2 Päätoteuttaja 3 1.3 Töiden yhteensovitus 3 1.4
LisätiedotLIITTEET. 50 Valtatien 6 parantaminen välillä Taavetti - Lappeenranta, yleissuunnitelma
50 Valtatien 6 parantaminen välillä Taavetti - Lappeenranta, yleissuunnitelma LIITTEET LIITTEET LIITE 1: Yhteysviranomaisen lausunto YVA-selostuksesta (23.6.2008) LIITE 2: Hankekortti LIITE 3 MELUTARKASTELU:
LisätiedotSiltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti.
Työmaatiedote 12.04.2018-16:00 Siltasairaala Työmaatiedote 6 Huhtikuu 2018 Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti. Käynnissä olevia töitä
LisätiedotKiimingin Jokirannan uusi koulu
Kiimingin Jokirannan uusi koulu Kuukausitiedote syyskuu 2019 Tällä tiedotteella pyrimme kuvaamaan rakennuskohteen työmaatilannetta sekä informoimaan kuntalaisia työmaalla tapahtuvista työvaiheista, laatu-
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 7.2.2018 Illan ohjelma Kahvit ja tilaisuuden avaus, esittäytyminen Hankkeen tilannekatsaus VALTARI:n puheenvuoro Keskustelua ja kysymyksiä Tilaisuus päättyy 18:30 Esillä
LisätiedotKOUKKUTIE, KUMPUTIE, KUNNASTIE, LAALAHDENKUJA JA PEKANKATU
TAMPEREEN KAUPUNKI LIITE 5 TURVALLISUUSASIAKIRJA KOUKKUTIE, KUMPUTIE, KUNNASTIE, LAALAHDENKUJA JA PEKANKATU RUOTULA JA TAKAHUHTI Suunnitelmanumerot:14105, 14104, 14103, 14163, 14164 TAMPEREEN KAUPUNKI
LisätiedotVt12 Lahden eteläinen kehätie
Vt12 Lahden eteläinen kehätie Hollolan yleisötilaisuus 31.5.2018 Illan ohjelma Kahvit ja tilaisuuden avaus, esittäytyminen Hankkeen tilannekatsaus Destia Oy:n puheenvuoro Keskustelua ja kysymyksiä Tilaisuus
LisätiedotSoidinpuiston ykk, U-6553 Turvallisuusasiakirja
Turvallisuusasiakirja Pornaisissa 28.12.2014 Suunnitellut: Ins. (amk) Heikki Väisänen A-lk:n betonisiltojen korjaussuunnittelija Tarkastanut: Ins. Jyrki Hämäläinen A-lk:n betonisiltojen korjaussuunnittelija
LisätiedotVuoden 2017 Uudenmaan turvallisuuskilpailu ja valtakunnallinen kampanja Maa- ja vesirakentaminen
Vuoden 2017 Uudenmaan turvallisuuskilpailu ja valtakunnallinen kampanja Maa- ja vesirakentaminen Työsuojeluinsinööri Jukka Hietavirta/ Etelä-Suomen aluehallintovirasto 1.3.2017 VUODEN 2017 INFRAN KILPAILUT/KAMPANJAT
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 13.9.2017 Illan ohjelma Kahvit ja tilaisuuden avaus, esittäytyminen Viestinnän kevään palautekyselyn tulokset Hankkeen tilannekatsaus Vt12 Nikulan eritasoliittymän esittelyvideo,
LisätiedotVuoden 2016 Uudenmaan turvallisuuskilpailu. Maa- ja vesirakentaminen. Työsuojeluinsinööri Jukka Hietavirta/ Etelä-Suomen aluehallintovirasto
Vuoden 2016 Uudenmaan turvallisuuskilpailu Maa- ja vesirakentaminen Työsuojeluinsinööri Jukka Hietavirta/ Etelä-Suomen aluehallintovirasto 1.3.2017 VUODEN 2017 INFRAN KILPAILUT/KAMPANJAT Uudenmaan kilpailu
LisätiedotKokemuksia Tukefin periaatteiden käytäntöön viennistä case vt14 Savonlinnan kohta. 24.11.2010 P. Petäjäniemi, Liikennevirasto
Kokemuksia Tukefin periaatteiden käytäntöön viennistä case vt14 Savonlinnan kohta 24.11.2010 P. Petäjäniemi, Liikennevirasto Hankkeen taustat 1 Hankkeen 1.rakennusvaihe (20 M ) päätettiin vuoden 2009 lisätalousarviossa.
LisätiedotKUNNALLISTEKNIIKAN RAKENTAMISKOHTEET 2013 TURVALLISUUSASIAKIRJA
JÄRVENPÄÄN KAUPUNKI 31.1.2013 KUNNALLISTEKNIIKAN RAKENTAMISKOHTEET 2013 JÄRVENPÄÄN KAUPUNKI 2(6) SISÄLLYSLUETTELO 1. YLEISTÄ 3 1.1 Turvallisuusasiakirjan tarkoitus 3 1.2 Päätoteuttaja/päätoteuttajan tehtävät
LisätiedotTurvallisuusasiakirja. (VNa 205/2009)
Turvallisuusasiakirja (VNa 205/2009) Liikennevirasto Turvallisuusasiakirja, tie-, rata- ja vesiväylähankkeet, versio 20.8.2014 Seuraavia yhteystietoja käytetään vakavissa onnettomuustapauksissa: Yleinen
LisätiedotMahdollisissa vika-, häiriö- tai vauriotapauksissa pyydämme teitä olemaan yhteydessä ensisijaisesti louhintaurakoitsijaan.
Työmaatiedote 20.12.2018-15:00 Siltasairaala Työmaatiedote 14 Joulukuu 2018 Siltasairaalan työmaalla ST-osan perustusten ja maanpaineseinien teko ovat valmistuneet ja rakennuksen rungon pystyttäminen on
LisätiedotPolvijärven kunta. Kallioniementien peruskorjaus plv. 0-1323. Rakennussuunnitelma
Polvijärven kunta Rakennussuunnitelma 08.10.2013 Polvijärven kunta 2/8 SISÄLLYSLUETTELO 1. YLEISTÄ... 3 1.1. Turvallisuusasiakirjan tarkoitus... 3 1.2. Turvallisuuskoordinaattori... 3 1.3. Päätoteuttaja...
LisätiedotSiltasairaalan työmaalla maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti ja lisäksi perustusten teko ovat käynnistynyt.
Työmaatiedote 05.07.2018-16:00 Siltasairaala Työmaatiedote 9 Heinäkuu 2018 Siltasairaalan työmaalla maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti ja lisäksi perustusten teko ovat
LisätiedotKOKEMUKSET ALLIANSSIPROSESSIN LÄPIVIENNISTÄ. Vt 6 Taavetti-Lappeenranta. Harri Sivonen Pöyry Finland Oy, Harri Liikanen Liikennevirasto
IPT-hanke työpaja 26.5.2015 KOKEMUKSET ALLIANSSIPROSESSIN LÄPIVIENNISTÄ Vt 6 Taavetti-Lappeenranta Harri Sivonen Pöyry Finland Oy, Harri Liikanen Liikennevirasto VT 6 TAAVETISTA LAPPEENRANTAAN 28 km valtatietä
LisätiedotMahdollisissa vika-, häiriö- tai vauriotapauksissa pyydämme teitä olemaan yhteydessä ensisijaisesti louhintaurakoitsijaan.
Työmaatiedote 26.11.2018-17:30 Siltasairaala Työmaatiedote 13 Marraskuu 2018 Siltasairaalan työmaalla ST-osan maanrakennustyöt ovat pääosin valmistuneet. Perustusten ja maanpaineseinien teko ovat jatkuneet
LisätiedotMarraskuun työllisyyskatsaus 11/2013
NÄKYMIÄ MARRASKUU 2013 KAAKKOIS-SUOMEN ELY-KESKUS Marraskuun työllisyyskatsaus 11/2013 Julkaisuvapaa tiistaina 20.12.2013 klo 9.00 Kaakkois-Suomen työllisyyskatsaus marraskuu 2013 Kaakkois-Suomessa oli
LisätiedotHankeraportti 3 Vt 6, Lappeenranta-Imatra
Hankeraportti 3 Vt 6, LappeenrantaImatra lokakuu 2008 * IiZlL : oi_.. I. I. t r I. '9I I S TIEHALLINTO VÄGFÖRVALTNINGEN 0 0 ( 1 (5 0 0 a 0 (5 I (N.;.;; 4" ',.' r. II, N r k _ ip;. it I.', I' : b ''Ipw
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 3.10.2017 Illan ohjelma Tilaisuuden avaus, esittäytyminen Hankkeen tilannekatsaus Vt12 Nikulan eritasoliittymän esittelyvideo, n. 4 min VALTARI:n puheenvuoro Keskustelua
LisätiedotMestarintunnelin rakentaminen. RATUKE - seminaari 12.11.2009 Antti Mitrunen
9 Mestarintunnelin rakentaminen RATUKE - seminaari 12.11.2009 Antti Mitrunen Yleistä rakennuskohteesta Tilaaja: Espoon kaupunki Rakennuttaja: Tiehallinto, Uudenmaan tiepiiri Turvallisuuskoordinaattori:
LisätiedotLuumäki-Imatra ratahanke LuIma
Luumäki-Imatra ratahanke LuIma Joonas Hämäläinen, Liikennevirasto Kiertotalous kuntien maanrakentamisessa, Seminaari 3.10.2017 Luumäki Imatra ratahankkeen taustaa Hankkeesta aiemmin tehdyt suunnitelmat
LisätiedotD. LIIKENTEENOHJAUS- SUUNNITELMA
Lakeuden Maanrakennus Oy D. LIIKENTEENOHJAUS- SUUNNITELMA Maantien 11345 parantaminen välillä Arkadian yhteislyseon liittymä Kisatien liittymä Tommi Keso 9.6.2017 Sivu 2 1 RAKENNUSKOHTEEN YLEISKUVAUS...
LisätiedotValtatien 12 parantaminen välillä Tillola - Keltti, Iitti ja Kouvola
Valtatien 12 parantaminen välillä Tillola - Keltti, Iitti ja Kouvola Tiesuunnitelman tarkistaminen Yleisötilaisuus 5.11.2014 Kymen Paviljonki 5.11.2014 1 Hankkeen taustaa Valtatien 12 tieosuudelle on laadittu
LisätiedotTyövoima Palvelussuhdelajeittain %-jakautumat
Hallinto 2510 Hyvinvointitoimiala tammikuu 134,9 121,3-13,6 82,8 84,4 3,2 5,4 11,8 7,3 2,3 2,9 3,9 5,8 55,6 38,6 123,1 107,6 91,3 % 88,7 % helmikuu 133,9 118,8-15,1 82,3 83,4 3,9 5,5 11,1 7,6 2,6 3,6 8,1
LisätiedotTAMMIKUU 2013 MAANANTAI TIISTAI KESKIVIIKKO TORSTAI PERJANTAI LAUANTAI SUNNUNTAI
1 TAMMIKUU 2013 1 2 3 4 5 6 Uudenvuodenpäivä 1.-8.1. Uusi Vuosi Venäjällä Loppiainen 7 8 9 10 11 12 13 JOULUKUU 2012 48 1 2 49 3 4 5 6 7 8 9 50 10 11 12 13 14 15 16 51 17 18 19 20 21 22 23 52 24 252627
LisätiedotTURVALLISUUSASIAKIRJA
1 TURVALLISUUSASIAKIRJA SISÄLLYSLUETTELO 1. YLEISTÄ 2 1.1 Turvallisuusasiakirjan tarkoitus 2 1.2 Päätoteuttaja 2 1.3 Töiden yhteensovitus 2 1.4 Yhdyshenkilöt 3 2. TYÖALUE JA SEN OLOSUHTEET 3 2.1 Ylläpitoalue
LisätiedotSiltasairaala. Työmaatiedote 12 Lokakuu Työmaatiedote :00
Työmaatiedote 15.10.2018-13:00 Siltasairaala Työmaatiedote 12 Lokakuu 2018 Siltasairaalan työmaalla ST-osan maanrakennustyöt sekä perustusten ja maanpaineseinien teko ovat jatkuneet suunnitelmien mukaisesti.
LisätiedotKuopion Saaristokatu onnistunut kokonaisuus
Kuopion Saaristokatu onnistunut kokonaisuus Katupäällikkö, DI, Ismo Heikkinen, Kuopion kaupunki Projektipäällikkö, DI, Ari Kalliokoski, Destia Oy Kuntatekniikan päivät 2009 Destia Oy on suomalainen infra-
LisätiedotVARAUTUMINEN / TOIMENPIDE- EHDOTUS/SEURANTA
RISKIENHALLINTASUUNNITELMA HANKE: Mt 8155, POIKKIMAANTIEN PARANTAMINEN VÄLILLÄ OULUN SATAMA-VALTATIE 22 OSALLISTUJAT: Seppo Parantala, Jouni Tiainen, Jaakko Tolvanen, Mikko Sivonen, Arja Kivinen, Mira
LisätiedotVuoden 2018 Uudenmaan turvallisuuskilpailu ja valtakunnallinen kampanja Maa- ja vesirakentaminen
Vuoden 2018 Uudenmaan turvallisuuskilpailu ja valtakunnallinen kampanja Maa- ja vesirakentaminen Työsuojeluinsinööri Jukka Hietavirta/ Etelä-Suomen aluehallintovirasto VUODEN 2018 INFRAN KILPAILU Vuoden
LisätiedotKeski-Pasilan keskus Tripla
Keski-Pasilan keskus Tripla Rakennustyön aikaiset liikenteenjärjestelyt v. 2014 2016 TIEDOTUSTILAISUUS 22.5.2014 ALUSTAVA VERSIO 15.5.2014 1 Keski-Pasilan keskus Tripla Rakennustyön aikaiset liikenteenjärjestelyt
LisätiedotTYÖTURVALLISUUSKILPAILU 2015. Avaustilaisuudet. Kimmo Anttonen Aluepäällikkö Talonrakennusteollisuus ry, Itä Suomi. Mikkeli. Joensuu.
TYÖTURVALLISUUSKILPAILU 2015 Avaustilaisuudet Mikkeli Joensuu Kuopio Kimmo Anttonen Aluepäällikkö Talonrakennusteollisuus ry, Itä Suomi Ohjelma 9.00 Tilaisuuden avaus Aluepäällikkö Kimmo Anttonen, Talonrakennusteollisuus
LisätiedotKVR-URAKAN TURVALLISUUSASIAKIRJA
11.4.2014 Sivu 1/6 Tilaaja: Hämeen ammatillisen korkeakoulutuksen ky PL 230 13101 Hämeenlinna Hanke: Mustiala Uusi Navetta KVR-URAKAN TURVALLISUUSASIAKIRJA Hämeen ammatillisen korkeakoulutuksen ky PL 230,
LisätiedotJuustolantien ja Pumppurannantien peruskorjaus
LAPINLAHDEN KUNTA pvm 4.1.2019 TEKNINEN OSASTO Asematie 4, 2.krs 73100 LAPINLAHTI Rakennuttajan turvallisuusasiakirjat Osa: Menettelyohjeet Juustolantien ja Pumppurannantien peruskorjaus 2 (5) SISÄLTÖ
LisätiedotVt1 Veikkolan meluesteet toteutuksen edistämistä koskeva aiesopimus
Aiesopimus 1 (4) Vt1 Veikkolan meluesteet toteutuksen edistämistä koskeva aiesopimus 1 Sopijapuolet Kirkkonummen kunta (jäljempänä kunta) Liikennevirasto Pk 33 00521 Helsinki 2 Sopimuksen tausta Aiesopimus
LisätiedotVarilan kuntoradan putkisilta
4.11.2016 2 (7) SISÄLLYSLUETTELO 1 Yleistä...3 2 Muu päällysrakenne (pääkannattaja putki)...3 3 Päällyste...3 4 Kaiteet...3 5 Muut varusteet ja laitteet...3 6 Siltapaikan rakenteet...4 7 Sillan rakenneosien
LisätiedotKOULUMATKATUKI TAMMIKUUSSA 2003
Tiedustelut Timo Partio, puh. 020 434 1382 s-posti timo.partio@kela.fi KOULUMATKATUKI TAMMIKUUSSA 2003 Kaikki Tuki maksun vastaanottajan mukaan, 1 000 euroa 2003 Tammikuu 23 555 2 008 1 156 35 374 23 419
LisätiedotMaaliskuun työllisyyskatsaus 3/2012
NÄKYMIÄ MAALISKUU 2012 Maaliskuun työllisyyskatsaus 3/2012 Julkaisuvapaa tiistaina 24.4.2012 klo 9.00 Kaakkois-Suomen työllisyyskatsaus maaliskuu 2012 Työttömyys kääntyi Kaakkois-Suomessa keskitalvella
LisätiedotSiltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti.
Työmaatiedote 14.06.2018-08:00 Siltasairaala Työmaatiedote 8 Kesäkuu 2018 Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti. Valmistuneita töitä ovat:
LisätiedotSiltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti.
Työmaatiedote 09.05.2018-14:00 Siltasairaala Työmaatiedote 7 Toukokuu 2018 Aamun ensimmäinen räjäytysikkuna siirtyy ajalle 7.15-7.25 (entinen aika oli 7.40-7.50) ja se otetaan käyttöön ke 16.5.2018 alkaen.
LisätiedotE18 Turun kehätie Kausela-Kirismäki Sujuvampi ja turvallisempi kehätie
E18 Turun kehätie Kausela-Kirismäki Sujuvampi ja turvallisempi kehätie 29.01.2019 E18 Turun kehätien parantamishankkeet 2 E18 Kirismäki-Kausela lyhyesti Turun kehätie (Kt 40) on osa E18 -tietä. Vilkkaasti
LisätiedotMaininkitien asukastilaisuus
Maininkitien asukastilaisuus 25.4.2017 Ohjelma Tervetuliaissanat: viestintäjohtaja Satu Linkola Espoonlahden työmaan esittely: valvoja Juha-Pekka Olli, tuotantopäällikkö Rami Tuovinen Kivenlahden työmaan
LisätiedotKAUKLAHDENVÄYLÄN KEHITTÄMISSELVITYS, 2007
Kauklahden alueella on käynnissä useita maankäytön kehittämiseen tähtääviä suunnitelmia. Kauklahdenväylän kehittämisselvitys Länsiväylän ja Kehä III:n välillä on laadittu, jotta maankäytön suunnittelussa
Lisätiedot3 MALLASVEDEN PINNAN KORKEUS
1 TAVASE OY, IMEYTYS- JA MERKKIAINEKOKEEN AIKAISEN TARKKAILUN YHTEENVETO 26.4.2010 1 YLEISTÄ Tavase Oy toteuttaa tekopohjavesihankkeen imeytys- ja merkkiainekokeen tutkimusalueellaan Syrjänharjussa Pälkäneellä.
LisätiedotLokakuun työllisyyskatsaus 10/2012
NÄKYMIÄ LOKAKUU 2012 Lokakuun työllisyyskatsaus 10/2012 Julkaisuvapaa tiistaina 20.11.2012 klo 9.00 Kaakkois-Suomen työllisyyskatsaus lokakuu 2012 Työttömänä olevien työnhakijoiden määrä oli lokakuun lopussa
LisätiedotValtatie 12 Lahden eteläinen kehätie Tiesuunnitelman laatiminen. Esittelytilaisuus Rauno Tuominen
Valtatie 12 Lahden eteläinen kehätie Tiesuunnitelman laatiminen Esittelytilaisuus 3.6.2014 Rauno Tuominen HOLLOLAN KUNTA LAHDEN KAUPUNKI Yleisötilaisuuden ohjelma Klo 17.00 Tervetuloa ja avaus ELY-keskuksen
LisätiedotKEMIJOEN JÄÄPEITTEEN SEURANTA PAAVALNIEMI - SORRONKANGAS VÄLILLÄ 2012
JÄÄLINJAT PAAVALNIEMI - SORRONKANGAS J-P.Veijola 2.12.212 1 (2) ROVANIEMEN ENERGIA OY KEMIJOEN JÄÄPEITTEEN SEURANTA PAAVALNIEMI - SORRONKANGAS VÄLILLÄ 212 Talven 212 aikana jatkettiin vuonna 29 aloitettua
LisätiedotTAVASE OY, IMEYTYS- JA MERKKIAINEKOKEEN AIKAISEN TARKKAILUN YHTEENVETO
1 TAVASE OY, IMEYTYS- JA MERKKIAINEKOKEEN AIKAISEN TARKKAILUN YHTEENVETO 30.11.2011 1 YLEISTÄ Tavase Oy toteutti tekopohjavesihankkeen imeytys- ja merkkiainekokeen tutkimusalueellaan Syrjänharjussa Pälkäneellä.
LisätiedotMarraskuun työllisyyskatsaus 11/2012
NÄKYMIÄ MARRASKUU 2012 Marraskuun työllikatsaus 11/2012 Julkaisuvapaa perjantaina 21.12.2012 klo 9.00 Kaakkois-Suomen työllikatsaus kuu 2012 Työttömänä olevia työnhakijoita oli kuun lopussa Kaakkois-Suomessa
LisätiedotTURVALLISUUSASIAKIRJA
Tilaaja: Loimaan Kaupunki Rakennuttamispalvelut 32440 ALASTARO Laatija: Janne Ilmalahti Rakennuttamisinsinööri Hanke: HIRVIKOSKEN KOULUN PURKU Hirvikoskentie 225 32200 LOIMAA Versio Sisältö Vaihe Päiväys
LisätiedotVenäläisten matkailu Suomeen
Venäläisten matkailu Suomeen Syksy 2013 2014 2015 Pientä positiivista virettä näkyvissä Tammi-syyskuussa Suomeen saapui Kaakkois-Suomen ja Niiralan raja-asemien kautta noin 2 miljoonaa venäläistä, kun
LisätiedotEtelä-Pohjanmaan ELY-keskuksen L-vastuualueen rakennushankkeet 2015. Urakoitsijailtapäivä 2015
Etelä-Pohjanmaan ELY-keskuksen L-vastuualueen rakennushankkeet 2015 Urakoitsijailtapäivä 2015 30.1.2015 Esityksen sisältö: Investointihankkeet 2015 Käynnissä olevat ELY-keskuksen omat uudet hankkeet Muiden
LisätiedotMetro länteen asukastilaisuus Iivisniemen koulu
Metro länteen asukastilaisuus Iivisniemen koulu 10.3.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Finnoon ratatunnelin ja aseman louhinta: työmaaalueet, työajat ja vaiheet,
LisätiedotHuhtikuun työllisyyskatsaus 4/2012
NÄKYMIÄ HUHTIKUU 2012 Huhtikuun työllisyyskatsaus 4/2012 Julkaisuvapaa tiistaina 22.5.2012 klo 9.00 Kaakkois-Suomen työllisyyskatsaus huhtikuu 2012 Kaakkois-Suomen työttömien työnhakijoiden määrä oli huhtikuun
LisätiedotHanhikivi 1 -hanke. KIP Ympäristöpäivä Minttu Hietamäki, ydintekniikka-asiantuntija
Hanhikivi 1 -hanke KIP Ympäristöpäivä 27.5.2016 Minttu Hietamäki, ydintekniikka-asiantuntija Voimajärjestelmän tila 27.5. klo 10 2 Sähkön lähteet Suomessa 2015 Turve 3,3 % Maakaasu 6,1 % Kivihiili 6,7
LisätiedotHeinäkuun työllisyyskatsaus 7/2013
NÄKYMIÄ HEINÄKUU 2013 Heinäkuun työllisyyskatsaus 7/2013 Julkaisuvapaa tiistaina 20.8.2013 klo 9.00 Kaakkois-Suomen työllisyyskatsaus heinäkuu 2013 Työttömien työnhakijoiden määrä on kasvanut, mutta Kaakkois-Suomessa
LisätiedotLiikenne ja infrastruktuuri Pohjois - Suomessa
Liikenne ja infrastruktuuri Pohjois - Suomessa 27.2.2014 Pohjois-Pohjanmaan elinkeino-, liikenne- ja ympäristökeskus, Martti Norrkniivilä Sisältö Pohjolan ja Suomen liikennekäytävät Kaivostoiminnan liikenteelliset
Lisätiedot
