Sähkökaapelin asentaminen Innamon saaresta Voitin saareen Voitströmmen -nimisen salmen alitse Nauvossa, Parainen
|
|
- Martta Jokinen
- 8 vuotta sitten
- Katselukertoja:
Transkriptio
1 Etelä-Suomi Päätös Nro 13/2012/2 Dnro ESAVI/199/04.09/2011 Annettu julkipanon jälkeen ASIA HAKIJA HAKEMUS Suunnitelma Sähkökaapelin asentaminen Innamon saaresta Voitin saareen Voitströmmen -nimisen salmen alitse Nauvossa, Parainen Rederi Ab Fakir Rederi Ab Fakir on Etelä-Suomen aluehallintovirastoon toimittamassaan hakemuksessa pyytänyt lupaa sähkökaapelin asentamiseen Innamon saaresta Voitin saareen Voitströmmen -nimisen salmen alitse Nauvossa Länsi-Turunmaan kaupungissa ( lukien Parainen). Hankkeen tarkoituksena on siirtää sähköä uudelle liittymälle Voitin saareen. Asennettavan kaapelin tyyppi on AURA 3X50/29 AN 1 kv ja ulkohalkaisija 28 mm. Alituksen pituus on noin 600 m ja vesisyvyys kaapelilinjalla 3,5 7 m. Kaapeli painaa kg/km ja se lasketaan pohjaan ilman painotusta. Rannoilla ja vesisyvyyden ollessa alle 2,0 m kaapeli kaivetaan pohjan alapuolelle ja peitetään. Kaapeli merkitään rannoille tauluilla. Työt on tarkoitus tehdä jäiden lähdön jälkeen keväällä HAKEMUKSESTA TIEDOTTAMINEN Kaapeli risteää kulkusyvyydeltään 2,4 m:n laivaväylää. Kaapelin asennus ei vaikuta väylän käyttöön eikä vedenlaatuun, kalastukseen, vesialueen ja rantautumisalueiden yleiseen virkistyskäyttöön eikä muuhun vesialueen käyttöön. Hanke ei vaikuta myöskään kalojen kutu- ja vesilintujen pesimäalueisiin. Kaapelin rantautumiskohdat sijaitsevat Paraisten kaupungin Innamon kylässä Voitin saaressa kiinteistöllä Älgen RN:o 1:70 sekä Innamon saaressa kiinteistöjen Maris II RN:o 2:115 ja Maris RN:o 2:116 rajalla. Alitettava vesialue on Innamon kalastuskunnan hallinnoima Innamon kylän yhteinen vesialue RN:o 876:1. Aluehallintovirasto on vesilain 16 luvun 6, 7 ja 8 :ssä säädetyllä tavalla kuuluttamalla asiasta aluehallintovirastossa ja Länsi-Turunmaan kaupungissa varannut tilaisuuden muistutusten ja vaatimusten tekemiseen sekä mielipiteiden esittämiseen hakemuksen johdosta viimeistään ETELÄ-SUOMEN ALUEHALLINTOVIRASTO, YMPÄRISTÖLUPAVASTUUALUE ymparistoluvat.etela@avi.fi puh fax kirjaamo.etela@avi.fi Hämeenlinnan päätoimipaikka Birger Jaarlin katu 15 PL 150, Hämeenlinna Helsingin toimipaikka Ratapihantie 9 PL 110, Helsinki
2 MUISTUTUKSET JA VAATIMUKSET Kuulutus on erikseen lähetetty tiedoksi asiakirjoista ilmeneville viranomaisille ja asianosaisille. 1) Varsinais-Suomen elinkeino-, liikenne- ja ympäristökeskuksen ympäristö ja luonnonvarat -vastuualue on ilmoittanut, että Kokemäenjoen Saaristomeren Selkämeren vesienhoitoalueen vesienhoitosuunnitelman mukaan Rymättylän ja Houtskarin välisen saariston vesimuodostuman ekologisen tilan luokka on tyydyttävä. Tavoitteena on hyvä tila, joka saavutetaan nykyisillä vesienhoidon toimenpiteillä ja lisätoimenpiteillä vuoteen 2027 mennessä. Asiakohdan hanke ei vaikuta tavoitteen saavuttamiseen. Hakijalle voidaan myöntää lupa hankkeen toteuttamiseen. 2) Liikenneviraston Turun väyläyksikkö on ilmoittanut, ettei se vastusta hanketta. Alueella on virallinen 2,4 m:n väylä, jonka haraussyvyys on 3,2 m. Sähkökaapeli tai sen asennuksessa tarvittavat ankkurointivälineet eivät saa mataloittaa väylää, väyläaluetta tai yleisesti käytettyjä venereittejä. Kaapeli on tarvittaessa merkittävä Liikenneviraston ohjeiden mukaisesti (Liikenneviraston ohje ilmajohtojen, kaapeleiden ja muiden johtojen asettamisesta ja merkitsemisestä). Turun väyläyksikkö antaa tarvittaessa lisäohjeita. Kaapelin sijainnista on toimitettava piirros tai karttaote sekä koordinaattiluettelo suoritetusta työstä Turun väyläyksikköön. Väyläyksikkö on lisäksi ilmoittanut muistutuksesta lähemmin ilmeneviä väylästöön liittyviä periaatteita, joita on noudatettava suunnittelu- ja asennustyössä. 3) AA ja BB (Maris II RN:o 2:115, Innamo, Parainen) ovat muistutuksessaan ilmoittaneet, että sähkölinja, jolta sähkökaapeli on suunniteltu lähteväksi, sijaitsee heidän omistamansa kiinteistön etelärajalla. Lähellä kiinteistön etelärajaa sijaitsee myös heidän rakenteilla oleva päärakennuksensa. Heidän tarkoituksenaan on päärakennuksen valmistuttua purkaa vanha kiinteistön pohjoisosassa sijaitseva vaurioitunut laituri ja rakentaa päärakennuksen eteläpuolelle uusi laituri tuulen ja aallokon kannalta suojaisempaan paikkaan. Muistuttajat ovat keskustelleet kiinteistön RN:o 2:116 omistajan kanssa suunnitellun sähkökaapelin linjauksesta. Omistaja on kertonut keskustelleensa alustavasti hakijan edustajan kanssa sähkökaapelin sijainnista maalla ja antaneensa suostumuksensa siihen, että kaapeli kaivetaan maahan sähkölinjan eteläpuolelle eli hänen kiinteistönsä puolella rannassa, jolloin kaapeli sijaitsisi Innamoon sähköä tuovan kookkaan merikaapelin eteläpuolella. Muistuttajat ovat ilmoittaneet vaatimuksenaan, että suunniteltu sähkökaapeli laskettaisiin merenpohjaan noin 100 m:n matkalla rannasta Innamoon sähköä tuovan kookkaan merikaapelin eteläpuolella, jonka jälkeen sähkökaapelin suunta vasta käännettäisiin luoteeseen kohti Voitin saarta muistutukseen liitetyn karttapiirroksen mukaisesti. Tällöin sähkökaapeli ei vaaran- 2
3 tuisi käytettäessä muistuttajien laituria. Myös kiinnittymisen peräankkuria käyttäen ja merikuljetusten isommilla aluksilla tulee voida tapahtua merikaapelia vaarantamatta. Kiinteistön RN:o 2:116 omistaja on hyväksynyt omasta puolestaan sähkökaapelin linjauksen merenpohjassa muistuttajien vaatimuksen mukaisesti. 3 HAKIJAN SELITYS Aluehallintovirasto on pyytänyt AA:n ja BB:n muistutuksen johdosta selityksen hakijalta. Hakija on ilmoittanut selityksessään suostuvansa kaapelin sijoittamiseen muistutuksessa esitetyllä tavalla. ALUEHALLINTOVIRASTON RATKAISU Luparatkaisu Aluehallintovirasto myöntää Rederi Ab Fakirille luvan sähkökaapelin asentamiseen Innamon saaresta Voitin saareen Voitströmmen -nimisen salmen alitse hakemukseen liitetyn suunnitelman ja selityksestä ilmenevän linjauksen tarkistuksen mukaisesti Nauvossa Paraisten kaupungin Innamon kylässä. Aluehallintovirasto myöntää Rederi Ab Fakirille pysyvän käyttöoikeuden hanketta varten tarvittaviin osaan Paraisten kaupungin Innamon kylän yhteisestä vesialueesta RN:o 876:1. Hankkeesta ja myönnetystä vähäisestä pysyvästä käyttöoikeudesta ei ennalta arvioiden aiheudu vesilain mukaan korvattavaa vahinkoa, haittaa tai muuta edunmenetystä. Luvan saajan on noudatettava vesilain säännöksiä ja seuraavia lupamääräyksiä. Lupamääräykset 1) Kaapeli on asennettava merenpohjaan vähintään 2,0 m:n syvyyteen keskivedenkorkeudesta mitattuna niin, että se painuu sinne tasaisesti ja pysyy paikallaan. Alueilla, missä vesisyvyys keskivedenkorkeudesta mitattuna on vähemmän kuin 2,0 m, kaapeli on upotettava pohjaan tehtävään kaivantoon ja peitettävä tai muutoin suojattava. Kaapeli tai sen asennuksessa tarvittavat ankkurointivälineet eivät saa mataloittaa väylää, väyläaluetta tai yleisesti käytettyjä venereittejä. 2) Asennustyöt on tehtävä siten ja sellaisena aikana, että merialueelle ja sen käytölle aiheutuu mahdollisimman vähän haittaa. Jos työt tehdään vesialueen ollessa jäässä, on kohdat, joissa työn vuoksi jäätä on rikottu tai jään kantavuus on huonontunut, merkittävä asianmukaisesti. 3) Luvan saajan on selvitettävä alueella mahdollisesti olevat johdot ja kaapelit. Työt on toteutettava näitä vaurioittamatta. 4) Kaapeli on pidettävä tarkoitustaan vastaavassa kunnossa.
4 5) Kaapelin sijainti vesialueella on merkittävä Liikenneviraston ohjeiden mukaisesti. Merkintään käytettävät rakenteet on pidettävä kunnossa. 6) Töiden päätyttyä rakennuspaikat on saatettava asianmukaiseen ja maisemallisesti hyväksyttävään kuntoon. 7) Töiden suorittamisesta mahdollisesti aiheutuva, välittömästi ilmenevä vahinko on viipymättä korvattava vahingonkärsijälle. 8) Työt on aloitettava ja saatettava olennaisilta osiltaan loppuun kolmen vuoden kuluessa siitä lukien, kun tämä päätös on tullut lainvoimaiseksi uhalla, että lupa ja myönnetty käyttöoikeus raukeavat. 9) Töiden aloittamisesta on etukäteen ilmoitettava kirjallisesti Varsinais- Suomen elinkeino-, liikenne- ja ympäristökeskuksen ympäristö ja luonnonvarat -vastuualueelle ja Paraisten kaupungin ympäristönsuojeluviranomaiselle. 10) Töiden valmistumisesta on 60 päivän kuluessa ilmoitettava kirjallisesti Etelä-Suomen aluehallintovirastolle, Varsinais-Suomen elinkeino-, liikenneja ympäristökeskuksen ympäristö ja luonnonvarat -vastuualueelle, Paraisten kaupungin ympäristönsuojeluviranomaiselle sekä Liikenneviraston Turun väyläyksikölle. Valmistumisilmoitukseen on liitettävä kaapelin lopullista sijaintia vesialueella KKJ -koordinaatein osoittava kartta ja pituusleikkauspiirustus sekä selvitys kaapelin merkintätavasta. Paikannustiedot on toimitettava Liikenneviraston Turun väyläyksikölle myös numeerisessa muodossa. 4 Perustelut Lainkohdat Hanke on tarpeen sähköliittymän toimittamiseksi Voitin saareen eikä se sanottavasti loukkaa yleistä tai yksityistä etua. Vesilain (264/1961) 2 luvun 6 :n 1 momentti ja 7 :n 2 momentti Muistutuksiin ja vaatimuksiin vastaaminen Aluehallintovirasto ottaa Varsinais-Suomen elinkeino-, liikenne- ja ympäristökeskuksen ympäristö ja luonnonvarat -vastuualueen, Liikenneviraston Turun väyläyksikön sekä AA:n ja BB:n muistutukset huomioon luparatkaisusta ja lupamääräyksistä ilmenevällä tavalla. KÄSITTELYMAKSU 700 euroa Lasku lähetetään erikseen Valtion talous- ja henkilöstöhallinnon palvelukeskuksesta.

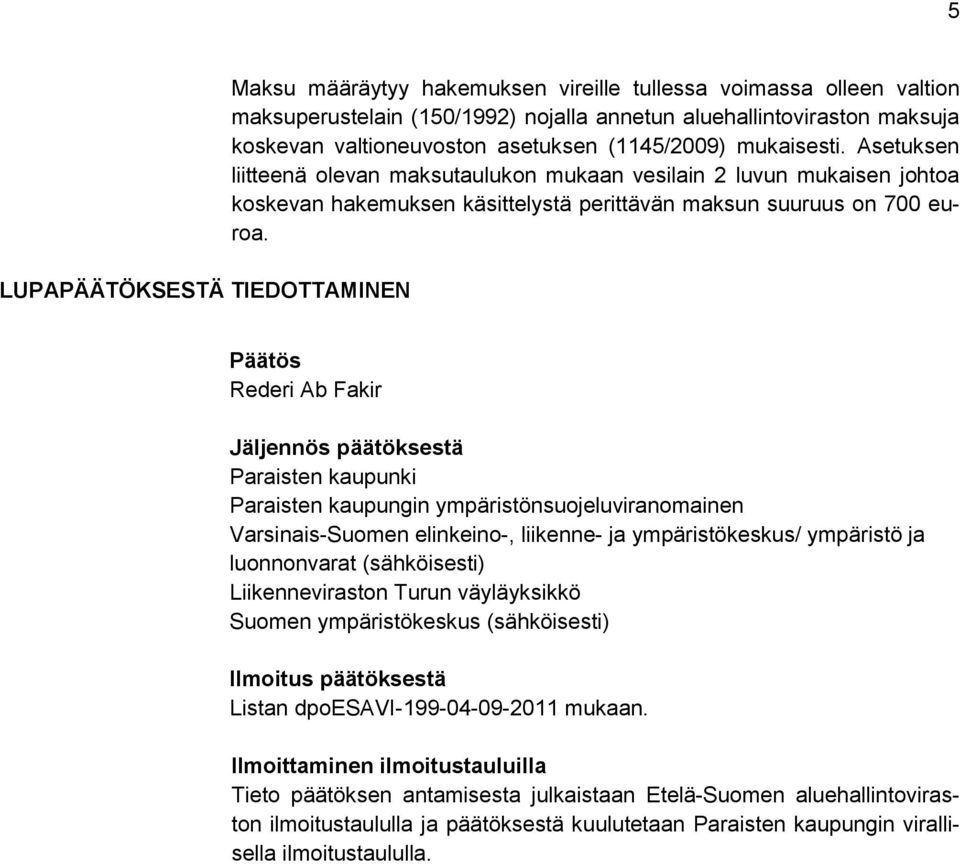

5 5 LUPAPÄÄTÖKSESTÄ TIEDOTTAMINEN Maksu määräytyy hakemuksen vireille tullessa voimassa olleen valtion maksuperustelain (150/1992) nojalla annetun aluehallintoviraston maksuja koskevan valtioneuvoston asetuksen (1145/2009) mukaisesti. Asetuksen liitteenä olevan maksutaulukon mukaan vesilain 2 luvun mukaisen johtoa koskevan hakemuksen käsittelystä perittävän maksun suuruus on 700 euroa. Päätös Rederi Ab Fakir Jäljennös päätöksestä Paraisten kaupunki Paraisten kaupungin ympäristönsuojeluviranomainen Varsinais-Suomen elinkeino-, liikenne- ja ympäristökeskus/ ympäristö ja luonnonvarat (sähköisesti) Liikenneviraston Turun väyläyksikkö Suomen ympäristökeskus (sähköisesti) Ilmoitus päätöksestä Listan dpoesavi mukaan. Ilmoittaminen ilmoitustauluilla Tieto päätöksen antamisesta julkaistaan Etelä-Suomen aluehallintoviraston ilmoitustaululla ja päätöksestä kuulutetaan Paraisten kaupungin virallisella ilmoitustaululla.
6 6 MUUTOKSENHAKU Liite Päätökseen saa hakea muutosta Vaasan hallinto-oikeudelta valittamalla. Valitusosoitus Esko Vähäsöyrinki Saku Hurskainen Asian on ratkaissut ympäristöneuvos Esko Vähäsöyrinki ja esitellyt ympäristölakimies Saku Hurskainen. SH/sl
7 VALITUSOSOITUS Valitusviranomainen Valitusaika Valitusoikeus Valituksen sisältö Valituksen liitteet Liite Etelä-Suomen aluehallintoviraston päätökseen saa hakea valittamalla muutosta Vaasan hallinto-oikeudelta. Asian käsittelystä perittävästä maksusta valitetaan samassa järjestyksessä kuin pääasiasta. Määräaika valituksen tekemiseen on kolmekymmentä (30) päivää tämän päätöksen antopäivästä sitä määräaikaan lukematta. Valitusaika päättyy Päätöksestä voivat valittaa ne, joiden oikeutta tai etua asia saattaa koskea, sekä vaikutusalueella ympäristön-, terveyden- tai luonnonsuojelun tai asuinympäristön viihtyisyyden edistämiseksi toimivat rekisteröidyt yhdistykset tai säätiöt, asianomaiset kunnat, elinkeino-, liikenne- ja ympäristökeskukset, kuntien ympäristönsuojeluviranomaiset ja muut asiassa yleistä etua valvovat viranomaiset. Valituskirjelmässä, joka osoitetaan Vaasan hallinto-oikeudelle, on ilmoitettava - päätös, johon haetaan muutosta - valittajan nimi ja kotikunta - postiosoite ja puhelinnumero ja mahdollinen sähköpostiosoite, joihin asiaa koskevat ilmoitukset valittajalle voidaan toimittaa (mikäli yhteystiedot muuttuvat, on niistä ilmoitettava Vaasan hallinto-oikeudelle, PL 204, Vaasa, sähköposti vaasa.hao@oikeus.fi) - miltä kohdin päätökseen haetaan muutosta - mitä muutoksia päätökseen vaaditaan tehtäväksi - perusteet, joilla muutosta vaaditaan - valittajan, laillisen edustajan tai asiamiehen allekirjoitus, ellei valituskirjelmää toimiteta sähköisesti (faxilla tai sähköpostilla) Valituskirjelmään on liitettävä - asiakirjat, joihin valittaja vetoaa vaatimuksensa tueksi, jollei niitä ole jo aikaisemmin toimitettu viranomaiselle - mahdollisen asiamiehen valtakirja tai toimitettaessa valitus sähköisesti selvitys asiamiehen toimivallasta Valituksen toimittaminen Etelä-Suomen aluehallintovirastolle Etelä-Suomen aluehallintoviraston yhteystiedot Valituskirjelmä liitteineen on toimitettava kaksin kappalein Etelä-Suomen aluehallintovirastolle. Valituskirjelmän on oltava perillä määräajan viimeisenä päivänä ennen virka-ajan päättymistä. Valituskirjelmä liitteineen voidaan myös lähettää postitse, faxina tai sähköpostilla. Sähköisesti (faxina tai sähköpostilla) toimitetun valituskirjelmän on oltava toimitettu niin, että se on käytettävissä vastaanottolaitteessa tai tietojärjestelmässä määräajan viimeisenä päivänä ennen virka-ajan päättymistä. käyntiosoite: Ratapihantie 9, Helsinki postiosoite: PL 110, Helsinki puhelin: (vaihde) fax: sähköposti: ymparistoluvat.etela@avi.fi aukioloaika: klo Oikeudenkäyntimaksu Valittajalta peritään asian käsittelystä Vaasan hallinto-oikeudessa oikeudenkäyntimaksu 90 euroa. Tuomioistuinten ja eräiden oikeushallintoviranomaisten suoritteista perittävistä maksuista annetussa laissa on erikseen säädetty eräistä tapauksista, joissa maksua ei peritä.
Päätös Nro 181/2011/4 Dnro ESAVI/51/04.09/2011. Annettu julkipanon jälkeen 2.9.2011
Etelä-Suomi Päätös Nro 181/2011/4 Dnro ESAVI/51/04.09/2011 Annettu julkipanon jälkeen 2.9.2011 ASIA HAKIJA Strömman kanavaan merialueelle asennettavia valokaapelien suojaputkia koskevan Etelä-Suomen aluehallintoviraston
LisätiedotPäätös Nro 216/2011/4 Dnro ESAVI/152/04.09/2011. Annettu julkipanon jälkeen
Etelä-Suomi Päätös Nro 216/2011/4 Dnro ESAVI/152/04.09/2011 Annettu julkipanon jälkeen 19.10.2011 ASIA HAKIJA Länsi-Suomen ympäristölupaviraston päätöksessä nro 76/2007/4 vesijohdon ja paineviemärin rakentamiselle
LisätiedotPäätös Nro 233/2011/4 Dnro ESAVI/170/04.09/2011. Annettu julkipanon jälkeen
Etelä-Suomi Päätös Nro 233/2011/4 Dnro ESAVI/170/04.09/2011 Annettu julkipanon jälkeen 4.11.2011 ASIA HAKIJA Kyynärjärven kunnostus- ja ruoppaustöitä koskevien Länsi-Suomen ympäristölupaviraston lupapäätöksen
LisätiedotJatkoaika Mussalon sataman konttiterminaalin laajentamista koskevien töiden loppuunsaattamiseksi, Kotka
Etelä-Suomi Päätös Nro 223/2010/4 Dnro ESAVI/511/04.09/2010 Annettu julkipanon jälkeen 24.11.2010 ASIA HAKIJA Jatkoaika Mussalon sataman konttiterminaalin laajentamista koskevien töiden loppuunsaattamiseksi,
LisätiedotSähkökaapelin asentaminen mereen välille Granskär Hästskär, Parainen
Etelä-Suomi Päätös Nro 1/2012/2 Dnro ESAVI/163/04.09/2011 Annettu julkipanon jälkeen 11.1.2012 ASIA Sähkökaapelin asentaminen mereen välille Granskär Hästskär, Parainen HAKIJA HAKEMUS Suunnitelma Fortum
LisätiedotPäätös Nro 11/2012/2 Dnro ESAVI/80/04.09/2011. Annettu julkipanon jälkeen 20.1.2012
Etelä-Suomi Päätös Nro 11/2012/2 Dnro ESAVI/80/04.09/2011 Annettu julkipanon jälkeen 20.1.2012 ASIA HAKIJA Vesijohto- ja viemäriverkoston rakentamista Pohjois-Kustavin saariston merialueelle koskevan Länsi-Suomen
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 18/2009/4 Dnro LSY 2008 Y 313 Annettu julkipanon jälkeen 27.3.2009
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 18/2009/4 Dnro LSY 2008 Y 313 Annettu julkipanon jälkeen 27.3.2009 ASIA HAKIJA Maalämpöputkiston asentaminen meren pohjaan Pitkäsalmeen Turun Kaistarniemen
LisätiedotYmpäristönsuojelulain mukainen hakemus, joka koskee ylijäämämaiden käsittelyä ja varastointia Vuosaaren satamakeskuksen alueella, Helsinki.
Etelä-Suomi Päätös Nro 110/2013/1 Dnro ESAVI/24/04.08/2012 Annettu julkipanon jälkeen 4.6.2013 ASIA Ympäristönsuojelulain mukainen hakemus, joka koskee ylijäämämaiden käsittelyä ja varastointia Vuosaaren
LisätiedotVesijohdon rakentaminen merialueelle Tuomasniemen edustalla, Naantali
Etelä-Suomi Päätös Nro 84/2010/4 Dnro ESAVI/69/04.09/2010 Annettu julkipanon jälkeen 7.6.2010 ASIA HAKIJA MERKINTÄ HAKEMUS Suunnitelma Vesijohdon rakentaminen merialueelle Tuomasniemen edustalla, Naantali
LisätiedotLaiturin pysyttämiselle ja parantamiselle Länsi-Suomen ympäristölupaviraston päätöksessä nro 109/2005/4 määrätyn rakentamisajan pidentäminen,
Etelä-Suomi Päätös Nro 183/2010/4 Dnro ESAVI/315/04.09/2010 Annettu julkipanon jälkeen 26.10.2010 ASIA HAKIJA Laiturin pysyttämiselle ja parantamiselle Länsi-Suomen ympäristölupaviraston päätöksessä nro
LisätiedotSähkökaapelin asentaminen mereen välille Stora Bjornholm Västra Kyrkholmen Norrskata,
Etelä-Suomi PÄÄTÖS Nro 118/2013/2 Dnro ESAVI/44/04.09/2013 Annettu julkipanon jälkeen 6.6.2013 ASIA Sähkökaapelin asentaminen mereen välille Stora Bjornholm Västra Kyrkholmen Norrskata, Parainen HAKIJA
LisätiedotASIA Vesijohdon rakentaminen Elsakarin venetukikohdasta Keski-Paakari -nimiseen saareen Reposaaressa, Pori
Etelä-Suomi Päätös Nro 48/2012/2 Dnro ESAVI/203/04.09/2011 Annettu julkipanon jälkeen 8.3.2012 ASIA Vesijohdon rakentaminen Elsakarin venetukikohdasta Keski-Paakari -nimiseen saareen Reposaaressa, Pori
LisätiedotPäätös Nro 149/2011/4 Dnro ESAVI/59/04.09/2011. Annettu julkipanon jälkeen 11.8.2011
Etelä-Suomi Päätös Nro 149/2011/4 Dnro ESAVI/59/04.09/2011 Annettu julkipanon jälkeen 11.8.2011 ASIA HAKIJA HAKEMUS Suunnitelma Sähkökaapelin asentaminen Viilajärveen Antinniemen ja Ritasaaren välille
LisätiedotPäätös Isosuon jäteaseman toiminnan muuttamista koskevan ympäristölupahakemuksen
PÄÄTÖS Nrot 1) 9/2013/1 2) 10/2013/1 Etelä-Suomi Dnrot 1) ESAVI/501/04.08/2010 2) ESAVI/275/04.08/2011 Annettu julkipanon jälkeen 17.1.2013 ASIA HAKIJA Päätös Isosuon jäteaseman toiminnan muuttamista koskevan
LisätiedotPÄÄTÖS Nro 40/2014/2 Dnro ESAVI/5/04.09/2014. Annettu julkipanon jälkeen
Etelä-Suomi PÄÄTÖS Nro 40/2014/2 Dnro ESAVI/5/04.09/2014 Annettu julkipanon jälkeen 25.3.2014 ASIA Vesialueen rakentamista Karistoon Kymijärven rantaan koskevassa Itä- Suomen ympäristölupaviraston päätöksessä
LisätiedotEtelä-Suomen aluehallintovirasto Ympäristönsuojeluasetuksen 5 :n 1 momentin kohdat 13 c ja f
Etelä-Suomi Päätös Nro 220/2013/1 Dnro ESAVI/473/04.08/2010 Annettu julkipanon jälkeen 6.11.2013 ASIA Ympäristölupahakemus, joka koskee Hevosopisto Oy:n kuivikelantaa käyttävää lämpökeskusta, Ypäjä LAITOS
LisätiedotTietoliikennekaapelin asentaminen Pomarkun Isojärveen ja töiden aloittaminen ennen lupapäätöksen lainvoimaiseksi tulemista, Pomarkku
Etelä-Suomi Päätös Nro 223/2011/4 Dnro ESAVI/98/04.09/2011 Annettu julkipanon jälkeen 24.10.2011 ASIA HAKIJA HAKEMUS Suunnitelma Tietoliikennekaapelin asentaminen Pomarkun Isojärveen ja töiden aloittaminen
LisätiedotPÄÄTÖS Nro 93/2014/2 Dnro ESAVI/22/04.09/2014. Annettu julkipanon jälkeen
Etelä-Suomi PÄÄTÖS Nro 93/2014/2 Dnro ESAVI/22/04.09/2014 Annettu julkipanon jälkeen 13.6.2014 ASIA Karhusjärven kunnostamista ruoppaamalla koskevassa Etelä-Suomen aluehallintoviraston päätöksessä nro
LisätiedotVesijohdon sijoittaminen mereen Inkoon kunnan vesijohtoverkostosta Svartbäckin kylästä Bågaskärin saarelle, Inkoo
Etelä-Suomi Päätös Nro 55/2012/2 Dnro ESAVI/516/04.09/2010 Annettu julkipanon jälkeen 13.3.2012 ASIA HAKIJAT HAKEMUS Suunnitelma Vesijohdon sijoittaminen mereen Inkoon kunnan vesijohtoverkostosta Svartbäckin
LisätiedotSähkökaapelin asentaminen suuntaporaamalla Keravanjoen alitse sekä töiden aloittaminen ennen lupapäätöksen lainvoimaiseksi tulemista, Kerava
Etelä-Suomi Päätös Nro 22/2012/2 Dnro ESAVI/184/04.09/2011 Annettu julkipanon jälkeen 6.2.2012 ASIA HAKIJA HAKEMUS Suunnitelma Sähkökaapelin asentaminen suuntaporaamalla Keravanjoen alitse sekä töiden
LisätiedotLänsi-Suomen ympäristölupaviraston päätökseen nro 57/2006/4 sisältyvän töiden suorittamista koskevan ajan muuttaminen, Kankaanpää
Etelä-Suomi Päätös Nro 116/2011/4 Dnro ESAVI/62/04.09/2011 Annettu julkipanon jälkeen 29.6.2011 ASIA HAKIJA Länsi-Suomen ympäristölupaviraston päätökseen nro 57/2006/4 sisältyvän töiden suorittamista koskevan
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 129/2005/4 Dnro LSY-2005-Y-185 Annettu julkipanon jälkeen Paineviemärin rakentaminen Lapuanjoen alitse, Kuortane.
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 129/2005/4 Dnro LSY-2005-Y-185 Annettu julkipanon jälkeen 31.10.2005 ASIA LUVAN HAKIJA Paineviemärin rakentaminen Lapuanjoen alitse, Kuortane.
LisätiedotAsia on tullut vireille aluehallintovirastossa
Etelä-Suomi Päätös Nro 165/2013/1 Dnro ESAVI/98/04.08/2013 Annettu julkipanon jälkeen 5.9.2013 ASIA Southwest Trade Oy:n jätelain 120 :n mukainen suunnitelma, joka koskee Hämeenlinnan kaupungissa sijaitsevan
LisätiedotSähkökaapelin asentaminen mereen välille Antorkari Kalliokari, Uusikaupunki
Etelä-Suomi PÄÄTÖS Nro 61/2013/2 Dnro ESAVI/174/04.09/2012 Annettu julkipanon jälkeen 15.3.2013 ASIA Sähkökaapelin asentaminen mereen välille Antorkari Kalliokari, Uusikaupunki HAKIJA Vakka-Suomen Voima
LisätiedotRannan ruoppaus ja massojen läjitys Långholmenin edustalla, Kemiönsaari
PÄÄTÖS Etelä-Suomi Nro 195/2014/2 Dnro ESAVI/86/04.09/2014 Annettu julkipanon jälkeen 5.11.2014 ASIA Rannan ruoppaus ja massojen läjitys Långholmenin edustalla, Kemiönsaari HAKIJA Martti Salerma HAKEMUKSEN
LisätiedotPäätös Nro 145/2012/1 Dnro ESAVI/193/04.08/2012. Annettu julkipanon jälkeen 21.9.2012
Etelä-Suomi Päätös Nro 145/2012/1 Dnro ESAVI/193/04.08/2012 Annettu julkipanon jälkeen 21.9.2012 ASIA Ympäristönsuojelulain 57 :n mukainen hakemus, joka koskee Lassila & Tikanoja Oyj:n Savion jätehuoltoalueen
LisätiedotPäätös. Ympäristönsuojelulain mukainen hakemus, joka koskee autopurkamon toimintaa, Heinola.
Päätös Etelä-Suomi Nro 23/2013/1 Dnro ESAVI/41/04.08/2011 Annettu julkipanon jälkeen 5.2.2013 ASIA Ympäristönsuojelulain mukainen hakemus, joka koskee autopurkamon toimintaa, Heinola. LAITOS Heinolan Autopurkaamo
LisätiedotSähkökaapelin asentaminen merialueelle Satavan saaren ja Kakskerran saaren välille, Turku
Etelä-Suomi Päätös Nro 95/2011/4 Dnro ESAVI/3/04.09/2011 Annettu julkipanon jälkeen 16.6.2011 ASIA HAKIJA HAKEMUS Suunnitelma Sähkökaapelin asentaminen merialueelle Satavan saaren ja Kakskerran saaren
LisätiedotHakemus on tullut vireille Ympäristönsuojelulaki 28 :n 1 momentti ja 58 Ympäristönsuojeluasetuksen 1 :n 1 momentin 3 b)
Etelä-Suomi Päätös Nro 27/2010/1 Dnro ESAVI/516/04.08/2010 Annettu julkipanon jälkeen 6.7.2010 ASIA Ympäristönsuojelulain 58 :n mukainen hakemus Varissuon Lämpö Oy:n lämpökeskuksen ympäristöluvan (Lounais-Suomen
LisätiedotVesijohdon rakentaminen Nuottasaareen Kokemäenjoen sivuhaaran alitse ja töiden aloittaminen ennen lupapäätöksen lainvoimaiseksi tulemista, Huittinen
Etelä-Suomi Päätös Nro 206/2011/4 Dnro ESAVI/146/04.09/2011 Annettu julkipanon jälkeen 10.10.2011 ASIA HAKIJAT HAKEMUS Suunnitelma Vesijohdon rakentaminen Nuottasaareen Kokemäenjoen sivuhaaran alitse ja
LisätiedotSähkökaapelin asentaminen Pojanjärven alitse, Hyvinkää
Etelä-Suomi PÄÄTÖS Nro 254/2013/2 Dnro ESAVI/114/04.09/2013 Annettu julkipanon jälkeen 18.11.2013 ASIA Sähkökaapelin asentaminen Pojanjärven alitse, Hyvinkää HAKIJA Fortum Sähkönsiirto Oy HAKEMUKSEN VIREILLETULO
LisätiedotYmpäristönsuojelulain mukainen hakemus, joka koskee Fenestra Oy:n Forssan tehtaan ympäristöluvan rauettamista, Forssa.
Etelä-Suomi Päätös Nro 206/2012/1 Dnro ESAVI/173/04.08/2011 Annettu julkipanon jälkeen 7.12.2012 ASIA Ympäristönsuojelulain mukainen hakemus, joka koskee Fenestra Oy:n Forssan tehtaan ympäristöluvan rauettamista,
LisätiedotPäätös. Ympäristönsuojelulain mukainen hakemus, joka koskee autopurkamon toimintaa, Helsinki.
Päätös Etelä-Suomi Nro 169/2013/1 Dnro ESAVI/170/04.08/2010 Annettu julkipanon jälkeen 10.9.2013 ASIA Ympäristönsuojelulain mukainen hakemus, joka koskee autopurkamon toimintaa, Helsinki. LAITOS Auto-pläkkärit
LisätiedotSähkökaapelin asentaminen merialueelle välille Sandön Måsholmarna, Porvoo
Etelä-Suomi Päätös Nro 283/2011/4 Dnro ESAVI/183/04.09/2011 Annettu julkipanon jälkeen 27.12.2011 ASIA HAKIJA HAKEMUS Suunnitelma Sähkökaapelin asentaminen merialueelle välille Sandön Måsholmarna, Porvoo
LisätiedotPäätös Nro 145/2011/4 Dnro ESAVI/32/04.09/2011. Annettu julkipanon jälkeen 28.7.2011
Etelä-Suomi Päätös Nro 145/2011/4 Dnro ESAVI/32/04.09/2011 Annettu julkipanon jälkeen 28.7.2011 ASIA HAKIJA HAKEMUS Suunnitelma Telekaapelin asentaminen suuntaporaamalla Tuusulanjoen alitse Myllykylässä
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 92/2007/4 Dnro LSY 2007 Y 203 Annettu julkipanon jälkeen 10.9.2007
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 92/2007/4 Dnro LSY 2007 Y 203 Annettu julkipanon jälkeen 10.9.2007 ASIA HAKIJA Paineviemärin rakentaminen Raumanjuovan, Hevosluodonjuovan ja Luotsinmäenjuovan
LisätiedotLaiturin rakentaminen, päätöksessä asetetun määräajan jatkaminen, Lohja
PÄÄTÖS Etelä-Suomi Nro 208/2017/2 Dnro ESAVI/9032/2017 Annettu julkipanon jälkeen 29.9.2017 ASIA Laiturin rakentaminen, päätöksessä asetetun määräajan jatkaminen, Lohja HAKIJA Kaj Packalén AIKAISEMPI LUPAPÄÄTÖS
LisätiedotPäätös Nro 213/2011/4 Dnro ESAVI/116/04.09/2011. Annettu julkipanon jälkeen 17.10.2011
Etelä-Suomi Päätös Nro 213/2011/4 Dnro ESAVI/116/04.09/2011 Annettu julkipanon jälkeen 17.10.2011 ASIA Sähkökaapelien asentaminen mereen väleille Sandö Ragnholm Korpholm Peno Västerudda Peno Pensar sekä
LisätiedotVesijohdon rakentaminen Tervajoen alitse ja valmisteluluvan saaminen ennen päätöksen lainvoimaiseksi tulemista, Janakkala
Etelä-Suomi PÄÄTÖS Nro 116/2012/2 Dnro ESAVI/25/04.09/2012 Annettu julkipanon jälkeen 28.5.2012 ASIA Vesijohdon rakentaminen Tervajoen alitse ja valmisteluluvan saaminen ennen päätöksen lainvoimaiseksi
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 120/2004/4 Dnro LSY-2004-Y-168. Paineviemärin rakentaminen Savonjokeen, Vimpeli
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 120/2004/4 Dnro LSY-2004-Y-168 Annettu julkipanon jälkeen 22.12.2004 ASIA LUVAN HAKIJA Paineviemärin rakentaminen Savonjokeen, Vimpeli Vimpelin
LisätiedotPäätös. Ympäristönsuojelulain 28 :n 1 momentti ja 2 momentin kohta 4 Ympäristönsuojeluasetuksen 1 :n 1 momentin kohta 13 f
Päätös Etelä-Suomi Nro 55/2013/1 Dnro ESAVI/78/04.08/2011 Annettu julkipanon jälkeen 14.3.2013 ASIA Ympäristönsuojelulain mukainen hakemus ongelmajätteiden vastaanottokeskuksen toimintaa koskevan ympäristölupapäätöksen
LisätiedotSikalan laajentamista koskeva ympäristölupahakemus, Somero.
Etelä-Suomi Päätös Nro 25/2011/3 Dnro ESAVI/400/04.08/2010 Annettu julkipanon jälkeen 16.5.2011 ASIA Sikalan laajentamista koskeva ympäristölupahakemus, Somero. HAKIJA Antti ja Taru Välttilä Jaatilantie
LisätiedotSähkökaapelin asentaminen mereen välille Brännskär Byskär sekä valmistelulupa hanketta varten, Parainen
Etelä-Suomi PÄÄTÖS Nro 29/2013/2 Dnro ESAVI/168/04.09/2012 Annettu julkipanon jälkeen 21.2.2013 ASIA Sähkökaapelin asentaminen mereen välille Brännskär Byskär sekä valmistelulupa hanketta varten, Parainen
LisätiedotSähkökaapelin asentaminen mereen välille Västanfjärd Ramsö, Kemiönsaari
Etelä-Suomi PÄÄTÖS Nro 270/2012/2 Dnro ESAVI/139/04.09/2012 Annettu julkipanon jälkeen 13.12.2012 ASIA Sähkökaapelin asentaminen mereen välille Västanfjärd Ramsö, Kemiönsaari ja Salo HAKIJA Fortum Sähkönsiirto
LisätiedotSähkökaapelin asentaminen Jääsjärveen välille Ohrasaari Vehkasalo, Hartola
Etelä-Suomi PÄÄTÖS Nro 154/2013/2 Dnro ESAVI/21/04.09/2013 Annettu julkipanon jälkeen 8.8.2013 ASIA Sähkökaapelin asentaminen Jääsjärveen välille Ohrasaari Vehkasalo, Hartola HAKIJA Elenia Oy HAKEMUKSEN
LisätiedotSähkökaapelin asentaminen Lepaanvirran alitse, Hattula
Etelä-Suomi PÄÄTÖS Nro 34/2014/2 Dnro ESAVI/169/04.09/2013 Annettu julkipanon jälkeen 10.3.2014 ASIA Sähkökaapelin asentaminen Lepaanvirran alitse, Hattula HAKIJA Elenia Oy HAKEMUKSEN VIREILLETULO Elenia
LisätiedotPäätös Nro 29/2012/2 Dnro ESAVI/211/04.09/2011. Annettu julkipanon jälkeen
Etelä-Suomi Päätös Nro 29/2012/2 Dnro ESAVI/211/04.09/2011 Annettu julkipanon jälkeen 13.2.2012 ASIA HAKIJA Ponttoni- ja rantalaitureiden rakentaminen Mathildedalin pienvenesatamaan, töiden aloittamista
LisätiedotSähkökaapelien asentaminen Saarensalmen ja Myllyjoen alitse, Tammela
Etelä-Suomi PÄÄTÖS Nro 90/2014/2 Dnro ESAVI/14/04.09/2014 Annettu julkipanon jälkeen 13.6.2014 ASIA Sähkökaapelien asentaminen Saarensalmen ja Myllyjoen alitse, Tammela HAKIJA Elenia Oy HAKEMUKSEN VIREILLETULO
LisätiedotYmpäristönsuojelulain mukainen hakemus, joka koskee Solvik Holdingsin autopurkamotoimintaa Tattarisuolla, Helsinki.
Etelä-Suomi Päätös Nro 101/2013/1 Dnro ESAVI/26/04.08/2013 Annettu julkipanon jälkeen 29.5.2013 ASIA Ympäristönsuojelulain mukainen hakemus, joka koskee Solvik Holdingsin autopurkamotoimintaa Tattarisuolla,
LisätiedotHakemus, joka koskee PMA-Yhtymä Oy:n käytöstä poistetun teollisuuskaatopaikan (kiinteistö ) tarkkailusuunnitelman hyväksymistä, Humppila.
Etelä-Suomi Päätös Nro 60/2011/1 Dnro ESAVI/119/04.08/2011 Annettu julkipanon jälkeen 27.7.2011 ASIA Hakemus, joka koskee PMA-Yhtymä Oy:n käytöstä poistetun teollisuuskaatopaikan (kiinteistö 103 402-45-1)
LisätiedotASIA Ekoport Turku Oy:n dieselpolttoaineen valmistuslaitoksen koetoimintaa koskevan päätöksen (HAM-2008-Y-323 115, nro YSO/134/2008) muuttaminen,
Etelä-Suomi Päätös Nro 27/2011/2 Dnro ESAVI/32/04.08/2011 Annettu julkipanon jälkeen 11.4.2011 ASIA Ekoport Turku Oy:n dieselpolttoaineen valmistuslaitoksen koetoimintaa koskevan päätöksen (HAM-2008-Y-323
LisätiedotVesijohdon ja viemärin rakentaminen mantereelta Jakoluodon saareen, Naantali
Etelä-Suomi Päätös Nro 139/2010/4 Dnro ESAVI/330/04.09/2010 Annettu julkipanon jälkeen 20.8.2010 ASIA Vesijohdon ja viemärin rakentaminen mantereelta Jakoluodon saareen, Naantali HAKIJA Päivi ja Veli Kairisto
LisätiedotSähkökaapelin asentaminen Vanajaveteen Linnasalmen ali, Hämeenlinna
Etelä-Suomi PÄÄTÖS Nro 76/2014/2 Dnro ESAVI/38/04.09/2014 Annettu julkipanon jälkeen 23.5.2014 ASIA Sähkökaapelin asentaminen Vanajaveteen Linnasalmen ali, Hämeenlinna HAKIJA Elenia Oy HAKEMUKSEN VIREILLETULO
LisätiedotYmpäristönsuojelulaki 57. Etelä-Suomen aluehallintovirasto
Etelä-Suomi Päätös Nro 34/2014/1 Dnro ESAVI/39/04.08/2014 Annettu julkipanon jälkeen 17.2.2014 ASIA Päätös FinnHEMS Oy:n Turun lentoasemalla sijaitsevan lentopetrolin tankkauspaikan toimintaa koskevan
LisätiedotPÄÄTÖS Nro 82/2013/2 Dnro ESAVI/31/04.09/2013. Annettu julkipanon jälkeen Sähkökaapelin asentaminen Kirjavanjoen alitse, Vihti
Etelä-Suomi PÄÄTÖS Nro 82/2013/2 Dnro ESAVI/31/04.09/2013 Annettu julkipanon jälkeen 8.5.2013 ASIA Sähkökaapelin asentaminen Kirjavanjoen alitse, Vihti HAKIJA Fortum Sähkönsiirto Oy HAKEMUKSEN VIREILLETULO
LisätiedotEtelä-Suomen aluehallintovirasto Ympäristönsuojeluasetuksen 5 :n 1 momentin kohta 13 f)
Etelä-Suomi Päätös Nro 61/2013/1 Dnro ESAVI/387/04.08/2010 Annettu julkipanon jälkeen 20.3.2013 ASIA Päätös JR-Osa Oy:n autojen ja koneiden purkamotoimintaa koskevan ympäristölupahakemuksen raukeamisesta,
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 2/2006/4 Dnro LSY-2005-Y-186 Annettu julkipanon jälkeen
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 2/2006/4 Dnro LSY-2005-Y-186 Annettu julkipanon jälkeen 5.1.2006 ASIA LUVAN HAKIJA Viettoviemärin rakentaminen Tiistenjoen alitse ja paineviemärin
LisätiedotToiminnalla ei ole aikaisemmin myönnettyjä ympäristölupia.
Etelä-Suomi Päätös Nro 88/2014/1 Dnro ESAVI/85/04.08/2014 Annettu julkipanon jälkeen 28.4.2014 ASIA Ilmoitus koeluonteisesta toiminnasta tarkoituksena selvittää arinapolton soveltuvuutta jätteiden polttoon
LisätiedotJätevesilietteen mädätyslaitos Topinojan lietteenkäsittelyalue Pitkäsaarenkuja, Turku
Etelä-Suomi Päätös Nro 29/2010/2 Dnro ESAVI/484/04.08/2010 Annettu julkipanon jälkeen 1.7.2010 ASIA Ympäristönsuojelulain (86/2000) 35 :n mukainen ympäristölupahakemus Biovakka Suomi Oy:n Topinojan jätevesilietteiden
LisätiedotValokaapelin asentaminen Lohjanjärven Hiidensalmeen ja töiden aloittaminen ennen päätöksen lainvoimaiseksi tulemista, Lohja
Etelä-Suomi Päätös Nro 145/2010/4 Dnro ESAVI/352/04.09/2010 Annettu julkipanon jälkeen 2.9.2010 ASIA HAKIJA Valokaapelin asentaminen Lohjanjärven Hiidensalmeen ja töiden aloittaminen ennen päätöksen lainvoimaiseksi
LisätiedotPÄÄTÖS Nro 65/2014/2 Dnro ESAVI/195/04.09/2013. Annettu julkipanon jälkeen
Etelä-Suomi PÄÄTÖS Nro 65/2014/2 Dnro ESAVI/195/04.09/2013 Annettu julkipanon jälkeen 30.4.2014 ASIA Kyynärjärven kunnostus- ja ruoppaustöitä koskevassa Länsi-Suomen ympäristölupaviraston päätöksessä nro
LisätiedotKahden kaukolämpöputken asentaminen mereen Länsi-Turunmaan kaupungissa.
Etelä-Suomi Päätös Nro 53/2010/4 Dnro ESAVI/83/04.09/2010 Annettu julkipanon jälkeen 20.4.2010 ASIA HAKIJA MERKINTÄ HAKEMUS Suunnitelma Kahden kaukolämpöputken asentaminen mereen Länsi-Turunmaan kaupungissa.
LisätiedotMaakaasun jakeluputken rakentaminen Hirvihaaranjoen alitse ja töiden aloittaminen ennen päätöksen lainvoimaiseksi tulemista, Mäntsälä
Etelä-Suomi Päätös Nro 179/2011/4 Dnro ESAVI/93/04.09/2011 Annettu julkipanon jälkeen 2.9.2011 ASIA Maakaasun jakeluputken rakentaminen Hirvihaaranjoen alitse ja töiden aloittaminen ennen päätöksen lainvoimaiseksi
LisätiedotVesialueen täytön pysyttäminen Pappilansaaren kaupunginosassa tonttien 1, 2 ja 3 edustalla, Hamina
Etelä-Suomi Päätös Nro 125/2011/4 Dnro ESAVI/334/04.09/2010 Annettu julkipanon jälkeen 4.7.2011 ASIA HAKIJAT HAKEMUS Vesialueen täytön pysyttäminen Pappilansaaren kaupunginosassa tonttien 1, 2 ja 3 edustalla,
LisätiedotPaineviemärien rakentaminen vesialueelle Pitkäsalmen ali Moikoisten ja Pihlajaniemen välille, Turku
Etelä-Suomi Päätös Nro 109/2010/4 Dnro ESAVI/312/04.09/2010 Annettu julkipanon jälkeen 28.6.2010 ASIA HAKIJA Paineviemärien rakentaminen vesialueelle Pitkäsalmen ali Moikoisten ja Pihlajaniemen välille,
LisätiedotKalojen kasvattaminen verkkoaltaissa Pujon saaren koillispuolella yhteisellä vesialueella RN:o 876:1 Kettelin kylässä, Uusikaupunki
Etelä-Suomi Päätös Nro 41/2013/2 Dnro ESAVI/51/04.08/2011 Annettu julkipanon jälkeen 1.3.2013 ASIA Kalojen kasvattaminen verkkoaltaissa Pujon saaren koillispuolella yhteisellä vesialueella RN:o 876:1 Kettelin
LisätiedotLänsi ja Sisä-Suomi Dnro LSSAVI/2685/
Länsi ja Sisä-Suomi Dnro LSSAVI/2685/2016 15.7.2016 Kuulutus Vesilain mukainen päätös Länsi- ja Sisä-Suomen aluehallintovirasto 15.7.2016 antanut päätöksen nro 56/2016/2. Hakija Asia Sähkökaapelin rakentaminen
LisätiedotHämetrans Oy:n Kierrätysmaterialien lajittelukeskuksen ympäristöluvan raukeamista koskeva asia, Hämeenlinna
Etelä-Suomi Päätös Nrot 161/2011/1 Dnro ESAVI/272/04.08/2011 Annettu julkipanon jälkeen 12.12.2011 ASIA Hämetrans Oy:n Kierrätysmaterialien lajittelukeskuksen ympäristöluvan raukeamista koskeva asia, Hämeenlinna
LisätiedotSähkökaapelin asentaminen Keravanjoen alitse ja valmistelulupa hanketta varten, Sipoo
Etelä-Suomi PÄÄTÖS Nro 170/2012/2 Dnro ESAVI/76/04.09/2012 Annettu julkipanon jälkeen 22.8.2012 ASIA Sähkökaapelin asentaminen Keravanjoen alitse ja valmistelulupa hanketta varten, Sipoo HAKIJA Etelä-Suomen
LisätiedotSähkökaapelin asentaminen Taasianjoen alitse ja valmistelulupa hanketta varten, Lapinjärvi
Etelä-Suomi PÄÄTÖS Nro 237/2012/2 Dnro ESAVI/123/04.09/2012 Annettu julkipanon jälkeen 1.11.2012 ASIA Sähkökaapelin asentaminen Taasianjoen alitse ja valmistelulupa hanketta varten, Lapinjärvi HAKIJA Kymenlaakson
LisätiedotSähkökaapelin asentaminen mereen mantereen ja Halssikarin välille, Luvia
Etelä-Suomi PÄÄTÖS Nro 53/2014/2 Dnro ESAVI/7/04.09/2014 Annettu julkipanon jälkeen 15.4.2014 ASIA Sähkökaapelin asentaminen mereen mantereen ja Halssikarin välille, Luvia HAKIJA Fortum Sähkönsiirto Oy
LisätiedotPäätös Nro 245/2011/4 Dnro ESAVI/171/04.09/2011. Annettu julkipanon jälkeen
Etelä-Suomi Päätös Nro 245/2011/4 Dnro ESAVI/171/04.09/2011 Annettu julkipanon jälkeen 28.11.2011 ASIA HAKIJA HAKEMUS Suunnitelma Paineviemärien rakentaminen suuntaporaamalla Kokemäenjoen alitse Karjarannan
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 108/2006/3 Dnro LSY 2006 Y 115. Kaapelien asentaminen Ratinan Suvantoon, Tampere
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 108/2006/3 Dnro LSY 2006 Y 115 Annettu julkipanon jälkeen 9.8.2006 ASIA LUVAN HAKIJA Kaapelien asentaminen Ratinan Suvantoon, Tampere Tampereen
LisätiedotLämmönkeräysputkiston sijoittaminen Iso-Kukkanen-järveen ja töiden aloittaminen ennen päätöksen lainvoimaiseksi tulemista, Nastola
Etelä-Suomi Päätös Nro 83/2010/4 Dnro ESAVI/213/04.09/2010 Annettu julkipanon jälkeen 1.6.2010 ASIA LUVAN HAKIJA Lämmönkeräysputkiston sijoittaminen Iso-Kukkanen-järveen ja töiden aloittaminen ennen päätöksen
LisätiedotPÄÄTÖS Nro 16/10/2 Dnro ISAVI/45/04.09/2010 Annettu julkipanon jälkeen 11.2.2010
Itä-Suomi Ympäristölupavastuualue PÄÄTÖS Nro 16/10/2 Dnro ISAVI/45/04.09/2010 Annettu julkipanon jälkeen 11.2.2010 Itä-Suomen ympäristölupaviraston toimintaa jatkaa 1.1.2010 lukien Itä-Suomen aluehallintoviraston
LisätiedotPäätös LAINVOIMAISET YMPÄRISTÖLUVAT JA LUPIEN MUKAISET TARKISTUSAJANKOHDAT
Päätös Etelä-Suomi Nro 92/2013/1 Dnro ESAVI/80/04.08/2013 Annettu julkipanon jälkeen 20.5.2013 ASIA Hakemus, joka koskee Neste Oil Oyj:n Haminan terminaalin ympäristöluvassa A 1027/KAS-2005-Y-29-111 määrätyn
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 2/2009/4 Dnro LSY 2008 Y 292 Annettu julkipanon jälkeen
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 2/2009/4 Dnro LSY 2008 Y 292 Annettu julkipanon jälkeen 15.1.2009 ASIA Länsi Suomen ympäristölupaviraston päätöksessä nro 82/2006/4 vesijohdon
LisätiedotSähkökaapelin asentaminen mereen Syväsalmenkarin ja Kirstan välille ja valmistelulupa, Uusikaupunki
Etelä-Suomi PÄÄTÖS Nro 28/2014/2 Dnro ESAVI/156/04.09/2013 Annettu julkipanon jälkeen 4.3.2014 ASIA Sähkökaapelin asentaminen mereen Syväsalmenkarin ja Kirstan välille ja valmistelulupa, Uusikaupunki HAKIJA
LisätiedotKaapelin asentaminen Haminanjoen alitse, Hausjärvi
Etelä-Suomi Päätös Nro 229/2010/4 Dnro ESAVI/439/04.09/2010 Annettu julkipanon jälkeen 26.11.2010 ASIA HAKIJA Kaapelin asentaminen Haminanjoen alitse, Hausjärvi Fortum Sähkönsiirto Oy HAKEMUS Suunnitelma
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 55/2004/4 Dnro LSY-2004-Y-111
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 55/2004/4 Dnro LSY-2004-Y-111 Annettu julkipanon jälkeen 5.8.2004 ASIA HAKIJA Vesijohdon rakentaminen Parattulanlahden alitse ja töiden aloittaminen
LisätiedotASIA Ranta-alueen ruoppaus tiloilla Niemi RN:o 11:90 ja Näätkivi RN:o 11:39, Tornio LUVAN HAKIJAT
1 PÄÄTÖS Nro 57/12/2 Dnro PSAVI/136/04.09/2010 Annettu julkipanon jälkeen 28.8.2012 ASIA Ranta-alueen ruoppaus tiloilla Niemi RN:o 11:90 ja Näätkivi RN:o 11:39, Tornio LUVAN HAKIJAT Matti Kulju ja Marja-Liisa
LisätiedotVesijohdon rakentaminen Hylkilänlahden alitse, Taivassalo
LUPAPÄÄTÖS Nro 59/2004/4 Dnro LSY-2004-Y-107 Annettu julkipanon jälkeen 10.8.2004 ASIA Vesijohdon rakentaminen Hylkilänlahden alitse, Taivassalo LUVAN HAKIJA Markku Mäkelä HAKEMUS Markku Mäkelä on 22.4.2004
LisätiedotSähkökaapelin asentaminen mereen Lyökkiniemestä Linholmin saareen ja töiden aloittaminen ennen lupapäätöksen lainvoimaiseksi tulemista, Espoo
Etelä-Suomi Päätös Nro 257/2011/4 Dnro ESAVI/168/04.09/2011 Annettu julkipanon jälkeen 14.12.2011 ASIA HAKIJA HAKEMUS Suunnitelma Sähkökaapelin asentaminen mereen Lyökkiniemestä Linholmin saareen ja töiden
LisätiedotVesijohdon rakentaminen Viikilänlahden alitse, Merikarvia
Etelä-Suomi PÄÄTÖS Nro 92/2013/2 Dnro ESAVI/135/04.09/2012 Annettu julkipanon jälkeen 16.5.2013 ASIA Vesijohdon rakentaminen Viikilänlahden alitse, Merikarvia HAKIJA Merikarvian kunta HAKEMUKSEN VIREILLETULO
LisätiedotPÄÄTÖS Nro 66/2012/2 Dnro ISAVI/12/04.09/2012 Annettu julkipanon jälkeen 12.9.2012
Itä-Suomi PÄÄTÖS Nro 66/2012/2 Dnro ISAVI/12/04.09/2012 Annettu julkipanon jälkeen 12.9.2012 ASIA HAKIJAT Laiturin rakentaminen kiinteistön Pohjoiskorvanniemi 140 407 3 153 edustalle Porovedellä, Iisalmi
Lisätiedot1) Hakemus, joka koskee Aikkalan kaatopaikan tarkkailuohjelman muuttamista,
Etelä-Suomi Päätös Nro:t 1) 51/2010/2 2) 52/2010/2 Dnro:t 1) ESAVI/554/04.08/2010 2) ESAVI/569/04.08/2010 Annettu julkipanon jälkeen 1.10.2010 ASIA 1) Hakemus, joka koskee Aikkalan kaatopaikan tarkkailuohjelman
LisätiedotVesi- ja viemärijohtojen rakentaminen Valkerpyyjärven pohjaan, Nummi- Pusula
Etelä-Suomi Päätös Nro 43/2012/2 Dnro ESAVI/596/04.09/2010 Annettu julkipanon jälkeen 1.3.2012 ASIA Vesi- ja viemärijohtojen rakentaminen Valkerpyyjärven pohjaan, Nummi- Pusula HAKIJA Tavolan vesiosuuskunta
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 108/2007/4 Dnro LSY 2007 Y 207 Annettu julkipanon jälkeen
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 108/2007/4 Dnro LSY 2007 Y 207 Annettu julkipanon jälkeen 8.10.2007 ASIA LUVAN HAKIJA Sähkökaapelin asentaminen merialueelle välille Leikluoto
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 23/2009/4 Dnro LSY-2008-Y-344 Annettu julkipanon jälkeen
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 23/2009/4 Dnro LSY-2008-Y-344 Annettu julkipanon jälkeen 3.4.2009 ASIA Sähkökaapelin asentaminen merialueelle välille Kruununmaa- Säkkiluoto sekä
LisätiedotVesijohdon ja paineviemärin rakentaminen Savijoen alitse ja töiden aloittaminen ennen lupapäätöksen lainvoimaiseksi tulemista, Lieto
Etelä-Suomi Päätös Nro 210/2010/4 Dnro ESAVI/427/04.09/2010 Annettu julkipanon jälkeen 12.11.2010 ASIA HAKIJA HAKEMUS Suunnitelma Vesijohdon ja paineviemärin rakentaminen Savijoen alitse ja töiden aloittaminen
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 86/2008/4 Dnro LSY 2008 Y 115 Annettu julkipanon jälkeen Paineviemärin rakentaminen Kirkonsalmen alitse, Merimasku
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 86/2008/4 Dnro LSY 2008 Y 115 Annettu julkipanon jälkeen 19.8.2008 ASIA HAKIJA Paineviemärin rakentaminen Kirkonsalmen alitse, Merimasku Merimaskun
LisätiedotPäätös Nro 131/2011/4
Etelä-Suomi Päätös Nro 131/2011/4 Dnro ESAVI/515/04.09/2010 Annettu julkipanon jälkeen 5.7.2011 ASIA HAKIJA Ruoppausmassojen läjittäminen mereen Lokkiluodon meriläjitysalueella sekä töiden aloittaminen
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 23/2008/4 Dnro LSY 2007 Y 342 Annettu julkipanon jälkeen
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 23/2008/4 Dnro LSY 2007 Y 342 Annettu julkipanon jälkeen 20.2.2008 ASIA HAKIJA Vesijohdon rakentaminen Pelluodonaukon vesialueelle, Uusikaupunki
LisätiedotPäätös Nro 6/2011/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/94/04.09/2010
Päätös Nro 6/2011/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/94/04.09/2010 Annettu julkipanon jälkeen 25.1.2011 ASIA HAKIJA Itä-Suomen ympäristölupaviraston päätöksessä nro 110/08/1 vesi- ja viemärijohtojen rakentamiselle
LisätiedotASIA Kuparivalimon ja -valssaamon ympäristöluvan lupamääräysten 2-4 ja 19 mukaisten selvitysten määräaikojen pidentäminen, Pori
Etelä-Suomi Päätös Nro 172/2017/1 Dnro ESAVI/5884/2017 Annettu julkipanon jälkeen 5.9.2017 ASIA Kuparivalimon ja -valssaamon ympäristöluvan lupamääräysten 2-4 ja 19 mukaisten selvitysten määräaikojen pidentäminen,
LisätiedotSähkökaapelin asentaminen mereen välille Långholmen Skaget Vänoxa viken, Kemiönsaari
PÄÄTÖS Etelä-Suomi Nro 46/2017/2 Dnro ESAVI/9300/2016 Annettu julkipanon jälkeen 16.2.2017 ASIA Sähkökaapelin asentaminen mereen välille Långholmen Skaget Vänoxa viken, Kemiönsaari HAKIJA Caruna Oy HAKEMUKSEN
LisätiedotPÄÄTÖS Nro 111/2014/2 Dnro ESAVI/46/04.09/2014. Annettu julkipanon jälkeen
Etelä-Suomi PÄÄTÖS Nro 111/2014/2 Dnro ESAVI/46/04.09/2014 Annettu julkipanon jälkeen 26.6.2014 ASIA Vehkataipaleen kanavan kunnostusta koskevassa Itä-Suomen aluehallintoviraston päätöksessä nro 66/10/2
LisätiedotSähkökaapelin asentaminen välille Bökars Björkholmen, Porvoo
Etelä-Suomi PÄÄTÖS Nro 198/2012/2 Dnro ESAVI/63/04.09/2012 Annettu julkipanon jälkeen 26.9.2012 ASIA Sähkökaapelin asentaminen välille Bökars Björkholmen, Porvoo HAKIJA Porvoon Sähköverkko Oy HAKEMUKSEN
LisätiedotSikalan perustamista koskeva ympäristölupahakemus, Rusko.
Etelä-Suomi Päätös Nro 71/2010/3 Dnro ESAVI/405/04.08/2010 Annettu julkipanon jälkeen 30.11.2010 ASIA Sikalan perustamista koskeva ympäristölupahakemus, Rusko. HAKIJA Arto Heikkilän perikunta Timo Heikkilä,
LisätiedotBCDE Group Waste Management Ltd Oy Sinikellonpolku Vantaa
Etelä-Suomi Päätös Nro 46/2011/2 Dnro ESAVI/708/04.08/2010 Annettu julkipanon jälkeen 31.5.2011 ASIA BCDE Group Waste Management Ltd Oy:n biologisen hapetuslaitoksen ympäristölupapäätöksen määräysten tarkistamista
Lisätiedot
