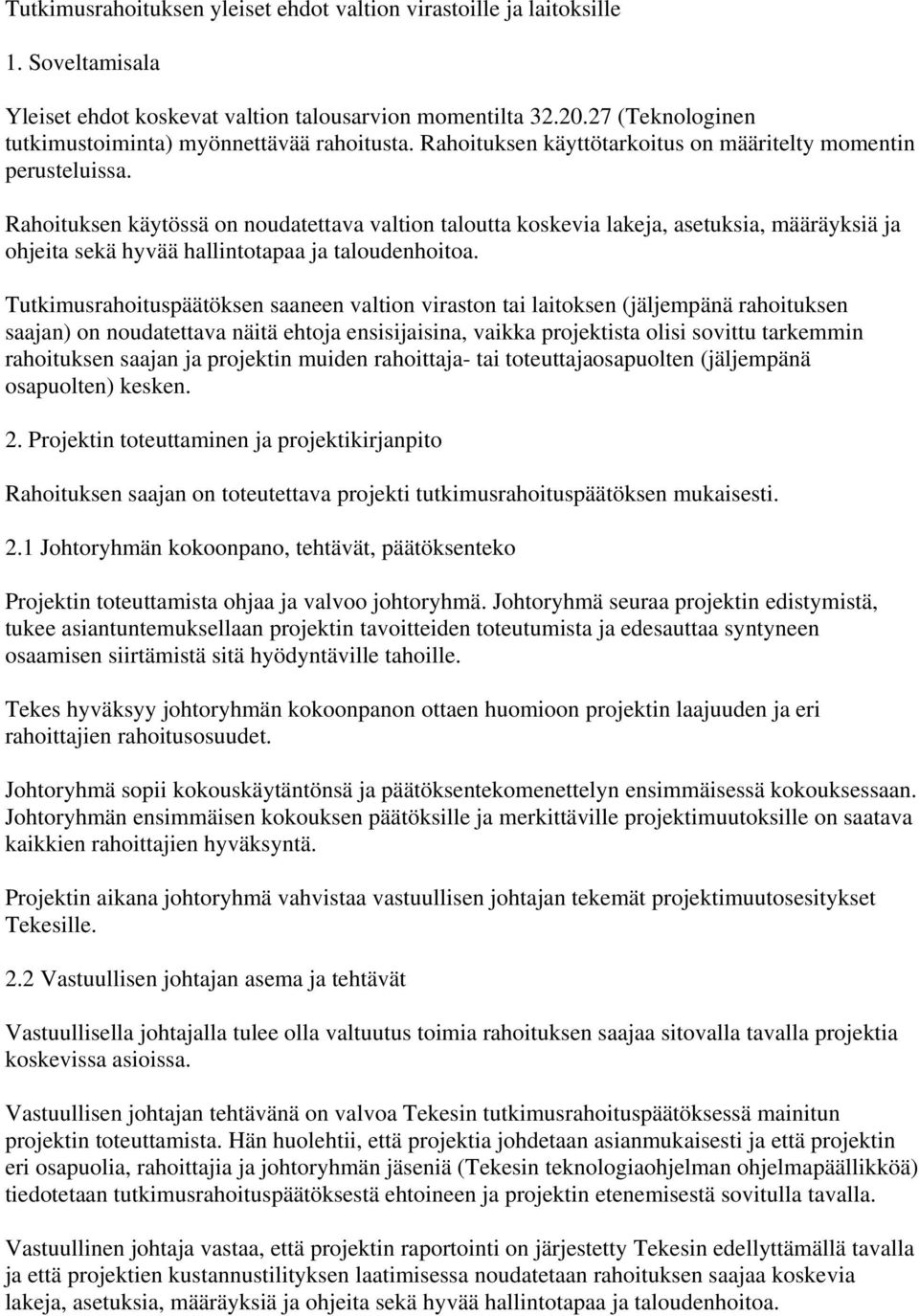

Rahoituksen käytössä on noudatettava valtion taloutta koskevia lakeja, asetuksia, määräyksiä ja ohjeita sekä hyvää hallintotapaa ja taloudenhoitoa.
|
|
- Susanna Lehtonen
- 8 vuotta sitten
- Katselukertoja:
Transkriptio
1 Tutkimusrahoituksen yleiset ehdot valtion virastoille ja laitoksille 1. Soveltamisala Yleiset ehdot koskevat valtion talousarvion momentilta (Teknologinen tutkimustoiminta) myönnettävää rahoitusta. Rahoituksen käyttötarkoitus on määritelty momentin perusteluissa. Rahoituksen käytössä on noudatettava valtion taloutta koskevia lakeja, asetuksia, määräyksiä ja ohjeita sekä hyvää hallintotapaa ja taloudenhoitoa. Tutkimusrahoituspäätöksen saaneen valtion viraston tai laitoksen (jäljempänä rahoituksen saajan) on noudatettava näitä ehtoja ensisijaisina, vaikka projektista olisi sovittu tarkemmin rahoituksen saajan ja projektin muiden rahoittaja- tai toteuttajaosapuolten (jäljempänä osapuolten) kesken. 2. Projektin toteuttaminen ja projektikirjanpito Rahoituksen saajan on toteutettava projekti tutkimusrahoituspäätöksen mukaisesti. 2.1 Johtoryhmän kokoonpano, tehtävät, päätöksenteko Projektin toteuttamista ohjaa ja valvoo johtoryhmä. Johtoryhmä seuraa projektin edistymistä, tukee asiantuntemuksellaan projektin tavoitteiden toteutumista ja edesauttaa syntyneen osaamisen siirtämistä sitä hyödyntäville tahoille. Tekes hyväksyy johtoryhmän kokoonpanon ottaen huomioon projektin laajuuden ja eri rahoittajien rahoitusosuudet. Johtoryhmä sopii kokouskäytäntönsä ja päätöksentekomenettelyn ensimmäisessä kokouksessaan. Johtoryhmän ensimmäisen kokouksen päätöksille ja merkittäville projektimuutoksille on saatava kaikkien rahoittajien hyväksyntä. Projektin aikana johtoryhmä vahvistaa vastuullisen johtajan tekemät projektimuutosesitykset Tekesille. 2.2 Vastuullisen johtajan asema ja tehtävät Vastuullisella johtajalla tulee olla valtuutus toimia rahoituksen saajaa sitovalla tavalla projektia koskevissa asioissa. Vastuullisen johtajan tehtävänä on valvoa Tekesin tutkimusrahoituspäätöksessä mainitun projektin toteuttamista. Hän huolehtii, että projektia johdetaan asianmukaisesti ja että projektin eri osapuolia, rahoittajia ja johtoryhmän jäseniä (Tekesin teknologiaohjelman ohjelmapäällikköä) tiedotetaan tutkimusrahoituspäätöksestä ehtoineen ja projektin etenemisestä sovitulla tavalla. Vastuullinen johtaja vastaa, että projektin raportointi on järjestetty Tekesin edellyttämällä tavalla ja että projektien kustannustilityksen laatimisessa noudatetaan rahoituksen saajaa koskevia lakeja, asetuksia, määräyksiä ja ohjeita sekä hyvää hallintotapaa ja taloudenhoitoa.

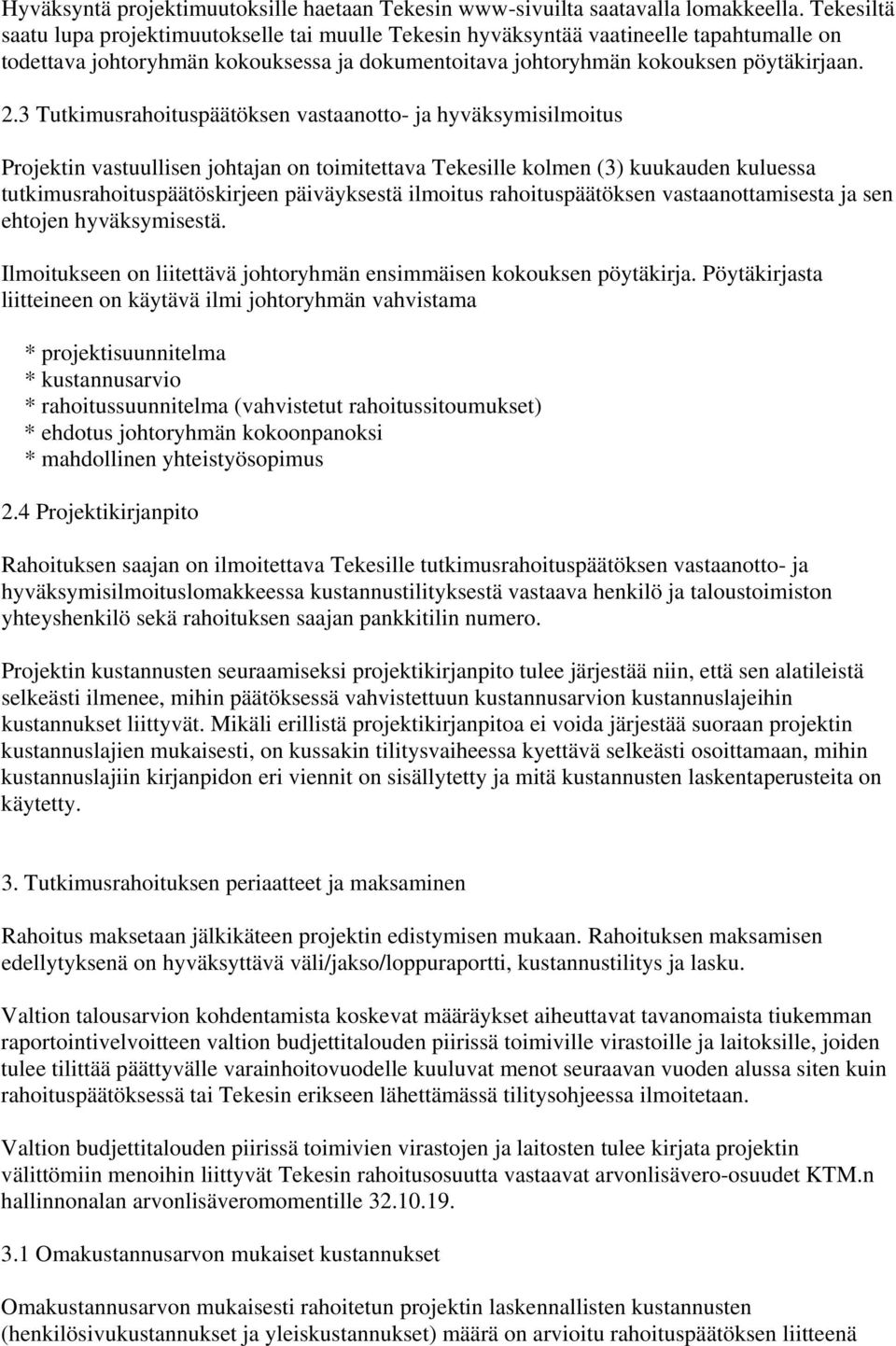

2 Hyväksyntä projektimuutoksille haetaan Tekesin www-sivuilta saatavalla lomakkeella. Tekesiltä saatu lupa projektimuutokselle tai muulle Tekesin hyväksyntää vaatineelle tapahtumalle on todettava johtoryhmän kokouksessa ja dokumentoitava johtoryhmän kokouksen pöytäkirjaan. 2.3 Tutkimusrahoituspäätöksen vastaanotto- ja hyväksymisilmoitus Projektin vastuullisen johtajan on toimitettava Tekesille kolmen (3) kuukauden kuluessa tutkimusrahoituspäätöskirjeen päiväyksestä ilmoitus rahoituspäätöksen vastaanottamisesta ja sen ehtojen hyväksymisestä. Ilmoitukseen on liitettävä johtoryhmän ensimmäisen kokouksen pöytäkirja. Pöytäkirjasta liitteineen on käytävä ilmi johtoryhmän vahvistama * projektisuunnitelma * kustannusarvio * rahoitussuunnitelma (vahvistetut rahoitussitoumukset) * ehdotus johtoryhmän kokoonpanoksi * mahdollinen yhteistyösopimus 2.4 Projektikirjanpito Rahoituksen saajan on ilmoitettava Tekesille tutkimusrahoituspäätöksen vastaanotto- ja hyväksymisilmoituslomakkeessa kustannustilityksestä vastaava henkilö ja taloustoimiston yhteyshenkilö sekä rahoituksen saajan pankkitilin numero. Projektin kustannusten seuraamiseksi projektikirjanpito tulee järjestää niin, että sen alatileistä selkeästi ilmenee, mihin päätöksessä vahvistettuun kustannusarvion kustannuslajeihin kustannukset liittyvät. Mikäli erillistä projektikirjanpitoa ei voida järjestää suoraan projektin kustannuslajien mukaisesti, on kussakin tilitysvaiheessa kyettävä selkeästi osoittamaan, mihin kustannuslajiin kirjanpidon eri viennit on sisällytetty ja mitä kustannusten laskentaperusteita on käytetty. 3. Tutkimusrahoituksen periaatteet ja maksaminen Rahoitus maksetaan jälkikäteen projektin edistymisen mukaan. Rahoituksen maksamisen edellytyksenä on hyväksyttävä väli/jakso/loppuraportti, kustannustilitys ja lasku. Valtion talousarvion kohdentamista koskevat määräykset aiheuttavat tavanomaista tiukemman raportointivelvoitteen valtion budjettitalouden piirissä toimiville virastoille ja laitoksille, joiden tulee tilittää päättyvälle varainhoitovuodelle kuuluvat menot seuraavan vuoden alussa siten kuin rahoituspäätöksessä tai Tekesin erikseen lähettämässä tilitysohjeessa ilmoitetaan. Valtion budjettitalouden piirissä toimivien virastojen ja laitosten tulee kirjata projektin välittömiin menoihin liittyvät Tekesin rahoitusosuutta vastaavat arvonlisävero-osuudet KTM.n hallinnonalan arvonlisäveromomentille Omakustannusarvon mukaiset kustannukset Omakustannusarvon mukaisesti rahoitetun projektin laskennallisten kustannusten (henkilösivukustannukset ja yleiskustannukset) määrä on arvioitu rahoituspäätöksen liitteenä

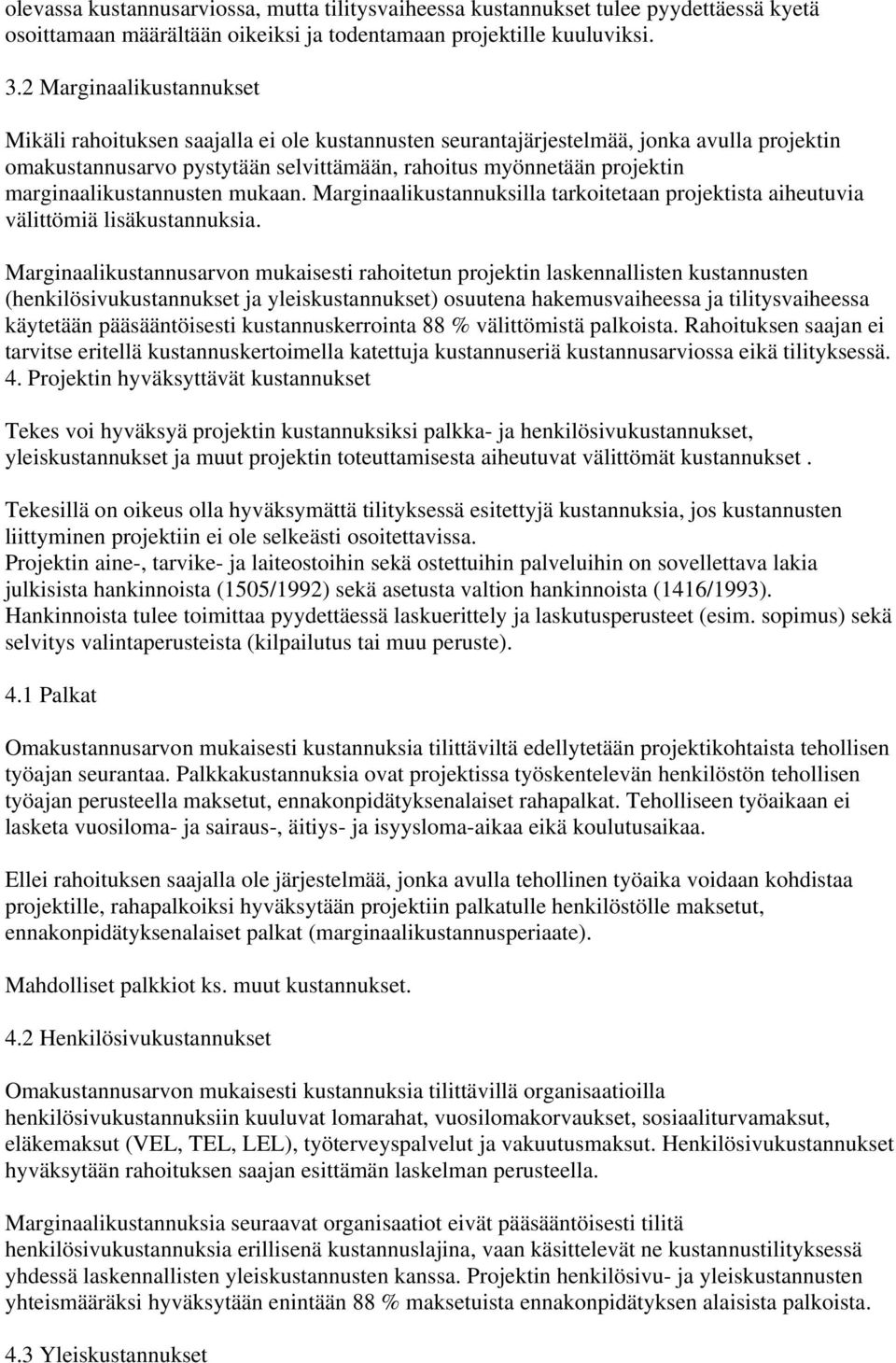

3 olevassa kustannusarviossa, mutta tilitysvaiheessa kustannukset tulee pyydettäessä kyetä osoittamaan määrältään oikeiksi ja todentamaan projektille kuuluviksi. 3.2 Marginaalikustannukset Mikäli rahoituksen saajalla ei ole kustannusten seurantajärjestelmää, jonka avulla projektin omakustannusarvo pystytään selvittämään, rahoitus myönnetään projektin marginaalikustannusten mukaan. Marginaalikustannuksilla tarkoitetaan projektista aiheutuvia välittömiä lisäkustannuksia. Marginaalikustannusarvon mukaisesti rahoitetun projektin laskennallisten kustannusten (henkilösivukustannukset ja yleiskustannukset) osuutena hakemusvaiheessa ja tilitysvaiheessa käytetään pääsääntöisesti kustannuskerrointa 88 % välittömistä palkoista. Rahoituksen saajan ei tarvitse eritellä kustannuskertoimella katettuja kustannuseriä kustannusarviossa eikä tilityksessä. 4. Projektin hyväksyttävät kustannukset Tekes voi hyväksyä projektin kustannuksiksi palkka- ja henkilösivukustannukset, yleiskustannukset ja muut projektin toteuttamisesta aiheutuvat välittömät kustannukset. Tekesillä on oikeus olla hyväksymättä tilityksessä esitettyjä kustannuksia, jos kustannusten liittyminen projektiin ei ole selkeästi osoitettavissa. Projektin aine-, tarvike- ja laiteostoihin sekä ostettuihin palveluihin on sovellettava lakia julkisista hankinnoista (1505/1992) sekä asetusta valtion hankinnoista (1416/1993). Hankinnoista tulee toimittaa pyydettäessä laskuerittely ja laskutusperusteet (esim. sopimus) sekä selvitys valintaperusteista (kilpailutus tai muu peruste). 4.1 Palkat Omakustannusarvon mukaisesti kustannuksia tilittäviltä edellytetään projektikohtaista tehollisen työajan seurantaa. Palkkakustannuksia ovat projektissa työskentelevän henkilöstön tehollisen työajan perusteella maksetut, ennakonpidätyksenalaiset rahapalkat. Teholliseen työaikaan ei lasketa vuosiloma- ja sairaus-, äitiys- ja isyysloma-aikaa eikä koulutusaikaa. Ellei rahoituksen saajalla ole järjestelmää, jonka avulla tehollinen työaika voidaan kohdistaa projektille, rahapalkoiksi hyväksytään projektiin palkatulle henkilöstölle maksetut, ennakonpidätyksenalaiset palkat (marginaalikustannusperiaate). Mahdolliset palkkiot ks. muut kustannukset. 4.2 Henkilösivukustannukset Omakustannusarvon mukaisesti kustannuksia tilittävillä organisaatioilla henkilösivukustannuksiin kuuluvat lomarahat, vuosilomakorvaukset, sosiaaliturvamaksut, eläkemaksut (VEL, TEL, LEL), työterveyspalvelut ja vakuutusmaksut. Henkilösivukustannukset hyväksytään rahoituksen saajan esittämän laskelman perusteella. Marginaalikustannuksia seuraavat organisaatiot eivät pääsääntöisesti tilitä henkilösivukustannuksia erillisenä kustannuslajina, vaan käsittelevät ne kustannustilityksessä yhdessä laskennallisten yleiskustannusten kanssa. Projektin henkilösivu- ja yleiskustannusten yhteismääräksi hyväksytään enintään 88 % maksetuista ennakonpidätyksen alaisista palkoista. 4.3 Yleiskustannukset
4 Yleiskustannuksiksi katsotaan vain projektista aiheutunut ja rahoituksen saajan kirjanpidosta projektille osoitettavissa oleva, perusteltu osuus hallintokustannuksista (esim. puhelin-, posti-, sihteeri-, yms. toimisto- ja tekniset palvelut) sekä osuus toimitilakustannuksista (vuokra, energia, yms. kustannukset), silloin, kun niitä ei tilitetä projektin välittöminä kustannuksina. Omakustannusarvon mukaisesti kustannuksia tilittävillä organisaatioilla yleiskustannukset hyväksytään rahoituksen saajan esittämän laskelman perusteella. Marginaalikustannuksia seuraavat organisaatiot eivät pääsääntöisesti tilitä yleiskustannuksia erillisenä kustannuslajina, vaan käsittelevät ne kustannustilityksessä yhdessä henkilösivukustannusten kanssa. Projektin henkilösivu- ja yleiskustannusten yhteismääräksi hyväksytään enintään 88 % maksetuista ennakonpidätyksen alaisista palkoista. 4.4 Matkakustannukset Projektiin liittyvät matkakustannukset hyväksytään valtion matkustussäännön mukaisina. 4.5 Aine- ja tarvikekustannukset Aine- ja tarvikekustannukset hyväksytään ulkopuolelta ostettuina laskun mukaisesti ottaen huomioon mitä on edellä sanottu hankintojen kilpailuttamisesta. Rahoituksen saajan sisäisinä hankintoina ostetut omakustannushintaiset aine- ja tarvikehankinnat tilitetään kohdassa muut kustannukset. 4.6 Koneet ja laitteet Projektille hankittavien koneiden ja laitteiden osto- ja vuokrauskustannukset voidaan hyväksyä Tekesin harkinnan mukaan kokonaan tai osittain. Käyttöomaisuuden hankintaa vastaavasta vuokraamisesta aiheutuvina kustannuksina voidaan hyväksyä vuokrakustannukset projektin kestoajalta. Hankintatapaa valittaessa on noudatettava valtioneuvoston päätöstä valtion talousarvion yleisistä soveltamismääräyksistä (TM 9509). Tietokoneohjelmistojen ja muiden käyttöoikeuksien hankinta rinnastetaan laitteiden hankintaan. 4.7 Ostetut palvelut Ostetut palvelut eli rahoituksen saajan ulkopuolelta ostettavat suunnittelu- ja tutkimustyöt sekä selvitykset hyväksytään laskutuksen mukaisina. Rahoituksen saajan ostamat sisäiset palvelut tilitetään kohdassa muut kustannukset. 4.8 Muut kustannukset Muut kustannukset on aina eriteltävä kustannustilityksessä. Muihin kustannuksiin ei voi sisällyttää kustannuksia, jotka korvataan yleiskustannuksina. Muut kustannukset voivat sisältää mm. * rahoituksen saajan sisäisistä aine- ja tarvikeostoista sekä ostetuista palveluista aiheutuneet kustannukset (ilman katetta) * tiedonhankinnasta ja vastikkeettomasta projektin tulosten julkaisemisesta aiheutuneet kustannukset
5 * aineettomien oikeuksien hankkimiskustannukset yliopistoille (patentit) * palkkiot (ks. alla) * tutkijanvaihdosta aiheutuvat kustannukset (ks. alla) Palkkiot Marginaalikustannusta seuraavien korkeakoulujen vakituisessa virka- tai työsuhteessa olevalle, projektin vastuullisena johtajana toimivalle henkilölle, voidaan erityistapauksissa ja perustelluista syistä hyväksyä projektin muuna kustannuksena maksettava kohtuullinen palkkio, enintään 350 euroa/hlö/kk/projekti lisättynä lakisääteisillä henkilösivukustannuksilla. Palkkio voidaan tilittää vain kohdassa Muut kustannukset. Palkkion tulee käydä ilmi johtoryhmän vahvistamasta kustannusarviosta. Palkkiota hakevan vastuuhenkilön on jo hakemusvaiheessa annettava selvitys kaikista niistä Tekesin rahoittamista projekteista, joista hän saa palkkioita. Tutkijanvaihto Tutkijanvaihdolla tarkoitetaan tilannetta, jossa rahoituksen saajan palveluksessa oleva henkilö (jäljempänä tutkija) perheineen muuttaa ulkomaille töihin tai ulkomailta tulee henkilö (tutkija) perheineen rahoituksen saajan palvelukseen. Tutkijanvaihdon pitää olla oleellinen osa projektia. Siitä aiheutuvia kustannuksia hyväksytään rahoitettavan projektin osana enintään kolmen vuoden ajalta. Tekes voi korvata rahoituksen saajalle tutkijanvaihdosta aiheutuneet kustannukset vain siltä osin kun ne noudattavat valtion virkaehtosopimuslain (664/1970) ja muita rahoituksen saajaa koskevien säädösten mukaisia korvausperusteita. Valtiovarainministeriö on antanut valtion virastoille ja laitoksille määräyksen / suosituksen Eräät ulkomaantyön palvelussuhteen ehdot, jossa valtiovarainministeriö on päättänyt ulkomaantyöstä aiheutuneiden kustannusten korvausten ja etuuksien enimmäismääristä (VM 2/2002, ). Määräys koskee lähettävän organisaation vakituisia tai määräaikaiseksi palkattuja tutkijoita näiden siirtyessä ulkomaille. Vastaavasti voidaan ulkomailta Suomeen saapuvan henkilön osalta noudattaa samoja korvausperusteita. Määräyksestä poikkeaminen edellyttää, että lähettävä organisaatio on saanut valtiovarainministeriöstä poikkeamiseen luvan. Kaikkiin tutkijanvaihdon hyväksyttäviin kustannuksiin sovelletaan samaa rahoitusprosenttia kuin koko projektissa. 4.9 Kustannukset, joita ei hyväksytä Hyväksyttäviä kustannuksia eivät ole esim. edustuskulut, stipendit, mainos- ja markkinointikustannukset, lahjoitukset ja laskennalliset rahoituskulut. 5. Projektin raportointi Tekesille Tekes seuraa projektin edistymistä ja arvioi saavutettuja tuloksia sekä niiden hyödyntämismahdollisuuksia. Seurantaa varten rahoituksen saajan on raportoitava projektista Tekesille tutkimusrahoituspäätöksen ja näiden yleisten ehtojen mukaisesti. Rahoituksen saajan tulee toimittaa Tekesille oikeat ja riittävät tiedot tutkimusrahoituksen maksamista varten. 5.1 Väliraportointi
6 Rahoituksen saajan tulee antaa väliraportti Tekesille tutkimusrahoituspäätöksessä mainitun aikataulun mukaisesti. Väliraportointi sisältää Julkisen tutkimuksen raportti -lomakkeen, Kustannustilityslomakkeen ja laskun. Raportoinnin tarkoituksena on seurata projektin toteutumista ja edistymistä suunnitelmien mukaisesti Julkisen tutkimuksen raportti -lomake Väliraportoinnin yhteydessä rahoituksen saajan tulee toimittaa Tekesille projektin vastuullisen johtajan allekirjoittama selvitys projektin edistymisestä Julkisen tutkimuksen raportti - lomakkeella Kustannustilitys Väliraportoinnin yhteydessä rahoituksen saajan tulee toimittaa Tekesille kustannustilityslomake kaikilta osin täytettynä. Toteutuneet kokonaiskustannukset ilmoitetaan kustannustilityksessä kustannusarvion mukaisesti kustannuslajeittain eriteltynä. Vastuullisen johtajan allekirjoittamassa kustannustilityslomakkeessa tulee ilmoittaa sekä tilityskauden toteutuneet kokonaiskustannukset että kumulatiiviset kokonaiskustannukset koko rahoituspäätöksen ajalta kustannuslajeittain eriteltynä. Rahoituksen toteutuminen tulee esittää rahoitussuunnitelman mukaisesti eriteltynä Lasku Rahoituksen saaja lähettää raportin ja kustannustilityksen yhteydessä laskun, joka vastaa Tekesin rahoitusosuutta projektin toteutuneista hyväksyttävistä kokonaiskustannuksista. 5.2 Loppuraportointi Loppuraportti tulee toimittaa Tekesiin tutkimusrahoituspäätöksessä mainitun aikataulun mukaisesti. Loppuraportin tarkoituksena on seurata tavoitteiden saavuttamista ja tulosten hyödyntämistä. Raportin allekirjoittaa projektin vastuullinen johtaja. Loppuraportoinnissa rahoituksen saajan tulee toimittaa Tekesille julkisen tutkimuksen raportti - lomake, kustannustilityslomake ja lasku samalla tavalla täytettynä ja allekirjoitettuna kuin edellisessä kohdassa on väliraportilta edellytetty ja lomakekohtaisissa ohjeissa määrätään. Ellei projektin johtoryhmä ole Tekesin luvalla perustellusta syystä muuta päättänyt, loppuraportoinnin yhteydessä on Tekesille toimitettava myös erillinen, vapaamuotoinen sisältöraportti, jossa laajasti kuvataan projektin keskeiset tulokset ja johtopäätökset. 5.3 Ryhmähankkeiden, jaksorahoitteisten ja EAKR-osarahoitteisten projektien raportointi Ryhmähankkeiden, jaksorahoitteisten ja EAKR-osarahoitteisten projektien raportointia koskevat yksityiskohtaiset lisäohjeet on määritelty näitä projekteja koskevissa erillisissä erityisehdoissa (yleisten ehtojen kohta 10 Tutkimusrahoituksen erityisehdot). 5.4 Jälkiseurantaraportti Tekes seuraa rahoituksen vaikuttavuutta myös projektien päättymisen jälkeen. Tekes lähettää projektien vastuullisille johtajille jälkiseurantaraporttilomakkeen noin kolme vuotta projektin päättymisestä. Jälkiseurantaraportointi on osa projektin raportointia, johon rahoituksen saaja sitoutuu.

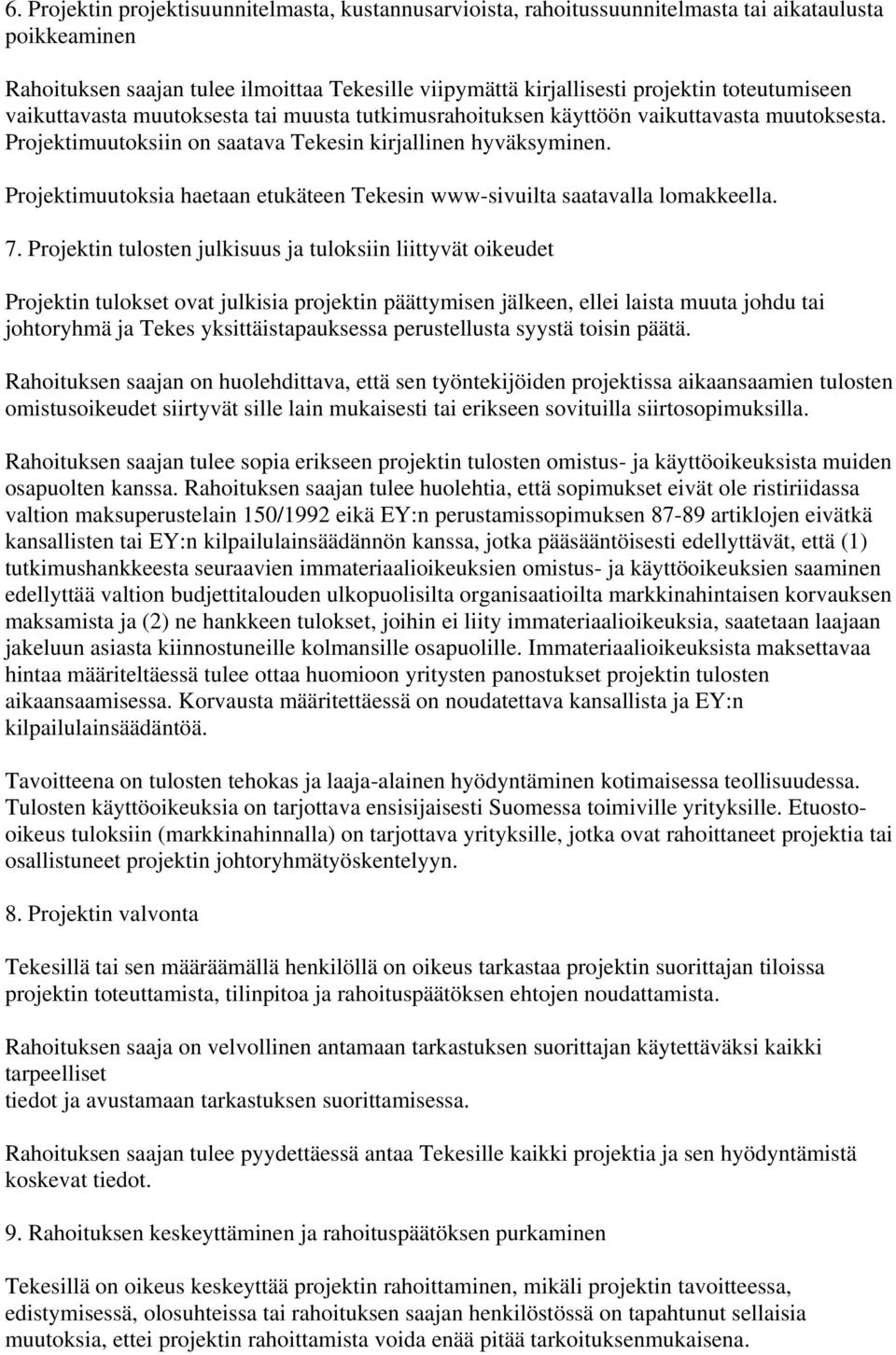

7 6. Projektin projektisuunnitelmasta, kustannusarvioista, rahoitussuunnitelmasta tai aikataulusta poikkeaminen Rahoituksen saajan tulee ilmoittaa Tekesille viipymättä kirjallisesti projektin toteutumiseen vaikuttavasta muutoksesta tai muusta tutkimusrahoituksen käyttöön vaikuttavasta muutoksesta. Projektimuutoksiin on saatava Tekesin kirjallinen hyväksyminen. Projektimuutoksia haetaan etukäteen Tekesin www-sivuilta saatavalla lomakkeella. 7. Projektin tulosten julkisuus ja tuloksiin liittyvät oikeudet Projektin tulokset ovat julkisia projektin päättymisen jälkeen, ellei laista muuta johdu tai johtoryhmä ja Tekes yksittäistapauksessa perustellusta syystä toisin päätä. Rahoituksen saajan on huolehdittava, että sen työntekijöiden projektissa aikaansaamien tulosten omistusoikeudet siirtyvät sille lain mukaisesti tai erikseen sovituilla siirtosopimuksilla. Rahoituksen saajan tulee sopia erikseen projektin tulosten omistus- ja käyttöoikeuksista muiden osapuolten kanssa. Rahoituksen saajan tulee huolehtia, että sopimukset eivät ole ristiriidassa valtion maksuperustelain 150/1992 eikä EY:n perustamissopimuksen artiklojen eivätkä kansallisten tai EY:n kilpailulainsäädännön kanssa, jotka pääsääntöisesti edellyttävät, että (1) tutkimushankkeesta seuraavien immateriaalioikeuksien omistus- ja käyttöoikeuksien saaminen edellyttää valtion budjettitalouden ulkopuolisilta organisaatioilta markkinahintaisen korvauksen maksamista ja (2) ne hankkeen tulokset, joihin ei liity immateriaalioikeuksia, saatetaan laajaan jakeluun asiasta kiinnostuneille kolmansille osapuolille. Immateriaalioikeuksista maksettavaa hintaa määriteltäessä tulee ottaa huomioon yritysten panostukset projektin tulosten aikaansaamisessa. Korvausta määritettäessä on noudatettava kansallista ja EY:n kilpailulainsäädäntöä. Tavoitteena on tulosten tehokas ja laaja-alainen hyödyntäminen kotimaisessa teollisuudessa. Tulosten käyttöoikeuksia on tarjottava ensisijaisesti Suomessa toimiville yrityksille. Etuostooikeus tuloksiin (markkinahinnalla) on tarjottava yrityksille, jotka ovat rahoittaneet projektia tai osallistuneet projektin johtoryhmätyöskentelyyn. 8. Projektin valvonta Tekesillä tai sen määräämällä henkilöllä on oikeus tarkastaa projektin suorittajan tiloissa projektin toteuttamista, tilinpitoa ja rahoituspäätöksen ehtojen noudattamista. Rahoituksen saaja on velvollinen antamaan tarkastuksen suorittajan käytettäväksi kaikki tarpeelliset tiedot ja avustamaan tarkastuksen suorittamisessa. Rahoituksen saajan tulee pyydettäessä antaa Tekesille kaikki projektia ja sen hyödyntämistä koskevat tiedot. 9. Rahoituksen keskeyttäminen ja rahoituspäätöksen purkaminen Tekesillä on oikeus keskeyttää projektin rahoittaminen, mikäli projektin tavoitteessa, edistymisessä, olosuhteissa tai rahoituksen saajan henkilöstössä on tapahtunut sellaisia muutoksia, ettei projektin rahoittamista voida enää pitää tarkoituksenmukaisena.
8 Keskeyttäessään projektin rahoittamisen edellä olevalla perusteella, Tekes maksaa tutkimusrahoituspäätöksen mukaiset projektin toteutuneet kustannukset keskeyttämishetkeen saakka. Tekesillä on oikeus välittömästi purkaa tutkimusrahoituspäätös, jos rahoituksen saaja rikkoo olennaisesti tutkimusrahoituspäätöksen ehtoja (esim. ei toimita pyydettyjä raportteja) tai jos rahoituksen saamiseksi havaitaan esitetyn virheellisiä tietoja tai salatun seikkoja, jotka olisivat voineet vaikuttaa rahoituksen myöntämiseen tai sen ehtojen asettamiseen. Kun Tekes purkaa tutkimusrahoituspäätöksen, rahoituksen saaja on velvollinen Tekesin vaatimuksesta palauttamaan ko. rahoituspäätöksen perusteella saamansa rahoituksen kokonaan tai osittain. 10. Tutkimusrahoituksen erityisehdot Jos tutkimusrahoituspäätökseen Muut ehdot -kohdassa on mainittu, että projekti toteutetaan ryhmähankkeena, jaksorahoitteisena tai EAKR-osarahoitteisena projektina, sovelletaan kyseistä rahoitusta koskevia rahoituspäätöksen liitteenä olevia ehtoja sekä näiden yleisten ehtojen kohtia 1-9. Jos rahoituspäätöksen Muut ehdot -kohdassa mainitut rahoitusta koskevat ehdot ovat ristiriidassa Tekesin tutkimusrahoituksen yleisten ehtojen kohtien 1-9 kanssa, sovelletaan alla mainittuja ehtoja Ryhmähankkeita koskevat erityisehdot ja ohje koordinaattorille (tutkimusrahoituspäätöksen liite 1.1 ) 10.2 Jaksorahoitteisia projekteja koskevat erityisehdot (tutkimusrahoituspäätöksen liite 1.2) 10.3 Euroopan aluekehitysrahastosta (EAKR) osittain rahoitettavia valtion virastojen ja laitosten tutkimusprojekteja koskevat erityisehdot
PEJ/TTa 6.1.2015 STANDARDISOINTIA EDISTÄVÄN PROJEKTITOIMINNAN RAHOITUS YLEISET EHDOT VUONNA 2015
1(5) STANDARDISOINTIA EDISTÄVÄN PROJEKTITOIMINNAN RAHOITUS YLEISET EHDOT VUONNA 2015 Näitä ehtoja sovelletaan projektirahoitukseen, jota SFS on myöntänyt standardisointia edistävän projektitoiminnan rahoitusta
LisätiedotTeamFinland Explorer-rahoitus Hyväksyttävät kustannukset ja projektiseuranta
TeamFinland Explorer-rahoitus Hyväksyttävät kustannukset ja projektiseuranta Rahoitusehdot: Yritysten de minimis -avustus 30.8.2017 DM 1817112 v.2 Copyright Tekes Projektin vastuullinen johtaja: Lue rahoituspäätös
LisätiedotMitä kustannuksia voidaan hyväksyä? Miten projektiseuranta on järjestettävä?
Mitä kustannuksia voidaan hyväksyä? Miten projektiseuranta on järjestettävä? Hankevalmistelukoulutus 26.3.2013 1/16 Copyright Tekes Esityksen sisältö Mitä huomioita hakemusvaiheessa Rahoituspäätös ja rahoituksen
LisätiedotFIRI 2018 määrähahaun hakuinfo INFRASTRUKTUURIEN KUSTANNUSRAPORTOINTI
FIRI 2018 määrähahaun hakuinfo 16.3.2018 INFRASTRUKTUURIEN KUSTANNUSRAPORTOINTI Jaana Aalto 1 Infrastruktuurien kustannusraportointi - rahoitusehdot Tutkimusorganisaatio ja hankkeen vastuullinen johtaja
LisätiedotJulkisen tutkimuksen projektit Hyväksyttävät kustannukset ja projektiseuranta
Julkisen tutkimuksen projektit Hyväksyttävät kustannukset ja projektiseuranta Rahoitusehdot: Julkisen tutkimuksen rahoitus 5.5.2017 DM 1821297 v.1 Copyright Tekes Mitä asioita otettava huomioon heti projektin
LisätiedotFiDiPro-ohjelma Projektin hyväksyttävät kustannukset
FiDiPro-ohjelma Projektin hyväksyttävät kustannukset FiDiPro-kustannukset puhututtavat Paljonkohan voi tarjota palkkaa? Onko puhelinetu ok? Paljonko muuttokuluja saa syntyä? Perhe mukaan? Maksaako Tekes
LisätiedotMitä kustannuksia julkisten toimijoiden kehittämisprojektille voidaan hyväksyä? Miten projektiseuranta on järjestettävä?
Mitä kustannuksia julkisten toimijoiden kehittämisprojektille voidaan hyväksyä? Miten projektiseuranta on järjestettävä? 2-2015 1/27 Copyright Tekes Tilitysohjeen sisältö Mitä asioita otettava huomioon
LisätiedotMitä kustannuksia yrityksen tutkimus- ja kehitysprojektille voidaan hyväksyä? Miten projektiseuranta on järjestettävä?
Mitä kustannuksia yrityksen tutkimus- ja kehitysprojektille voidaan hyväksyä? Miten projektiseuranta on järjestettävä? 2-2015 1/22 Copyright Tekes Tilitysohjeen sisältö Mitä asioita otettava huomioon heti
LisätiedotJulkisten toimijoiden kehittämishankkeiden rahoitus Hyväksyttävät kustannukset ja projektiseuranta
Julkisten toimijoiden kehittämishankkeiden rahoitus Hyväksyttävät kustannukset ja projektiseuranta Rahoitusehdot: Julkisten toimijoiden kehittämishankkeiden rahoitus 5.5.2017 DM 1817790 v.3 Copyright Tekes
LisätiedotMitä kustannuksia julkisen tutkimuksen projektille voidaan hyväksyä? Miten projektiseuranta on järjestettävä?
Mitä kustannuksia julkisen tutkimuksen projektille voidaan hyväksyä? Miten projektiseuranta on järjestettävä? 7-2016 1/22 Copyright Tekes Tilitysohjeen sisältö Mitä asioita otettava huomioon heti projektin
LisätiedotMitä kustannuksia hyväksytään julkisten toimijoiden kehittämisprojekteissa? Rahoitusehdot: Julkisten toimijoiden kehittämishankkeiden rahoitus
Mitä kustannuksia hyväksytään julkisten toimijoiden kehittämisprojekteissa? Rahoitusehdot: Julkisten toimijoiden kehittämishankkeiden rahoitus DM 1817790 v.2 10.4.2017 Copyright Tekes Mitä asioita otettava
LisätiedotJulkisten toimijoiden kehittämishankkeiden rahoituksen yleiset ehdot
1.1.2011 1 (7) Julkisten toimijoiden kehittämishankkeiden rahoituksen yleiset ehdot Sisällysluettelo 1 Soveltamisala ja rahoituspäätöksen julkisuus... 2 2 Hankkeen kustannusten seuranta... 2 3 Hyväksyttävät
LisätiedotMitä kustannuksia hyväksytään Tempo-rahoituksessa? Rahoitusehdot: Yritysten de minimis -avustus
Mitä kustannuksia hyväksytään Tempo-rahoituksessa? Rahoitusehdot: Yritysten de minimis -avustus DM 1817091 v.1 27.3.2017 Copyright Tekes Mitä asioita otettava huomioon heti projektin alussa Projektin kustannusten
LisätiedotTempo-rahoitus Hyväksyttävät kustannukset ja projektiseuranta (ennen tehdyt rahoituspäätökset)
Tempo-rahoitus Hyväksyttävät kustannukset ja projektiseuranta (ennen 1.6.2017 tehdyt rahoituspäätökset) Rahoitusehdot: Yritysten de minimis -avustus 30.8.2017 DM 1817091 v.3 Copyright Tekes Projektin vastuullinen
LisätiedotTempo-rahoitus Hyväksyttävät kustannukset ja projektiseuranta
Tempo-rahoitus Hyväksyttävät kustannukset ja projektiseuranta Rahoitusehdot: Yritysten de minimis -avustus 5.5.2017 DM 1817091 v.2 Copyright Tekes Projektin vastuullinen johtaja: Lue rahoituspäätös ja
LisätiedotJulkisten toimijoiden kehittämishankkeiden rahoitus Hyväksyttävät kustannukset ja projektiseuranta
Julkisten toimijoiden kehittämishankkeiden rahoitus Hyväksyttävät kustannukset ja projektiseuranta Rahoitusehdot: Julkisten toimijoiden kehittämishankkeiden rahoitus 18.5.2017 DM 1817790 v.4 Copyright
LisätiedotMitä kustannuksia de minimis -projektille voidaan hyväksyä? Miten projektiseuranta on järjestettävä?
Mitä kustannuksia de minimis -projektille voidaan hyväksyä? Miten projektiseuranta on järjestettävä? 2-2015 1/23 Copyright Tekes Tilitysohjeen sisältö Mitä asioita otettava huomioon heti projektin alussa
LisätiedotTempo-projektin raportointi
Tempo-projektin raportointi Aloituspalaveriohje: Näin raportoit projektista ja seuraat tavoitteiden saavuttamista 15.4.2019 (DM 2091936 v.2) Aluksi Lue rahoituspäätös sekä rahoitusehdot huolellisesti Rahoitusehdot
LisätiedotPäätös harkinnanvaraisen valtionavustuksen myöntämiseksi [hallituksen kärkihankkeeseen ]
Avustuspäätös, MALLI Päätös harkinnanvaraisen valtionavustuksen myöntämiseksi [hallituksen kärkihankkeeseen ] Päähakija Yhteistyökumppanit Avustushakemus Päätös (liite 1.) Ympäristöministeriö on valtionavustuslain
LisätiedotTempo! De minimis -rahoitus
Tempo! De minimis -rahoitus Kustannusseurannan keventämisen pilotti 1.6.2017 31.5.2018 Miten projektin tavoitteita seurataan ja miten eteneminen raportoidaan Tekesille? Aluksi Lue rahoituspäätös sekä rahoitusehdot
LisätiedotMiten tilitän Tekesille ostot konsernin sisältä ja intressiyhtiöltä?
Miten tilitän Tekesille ostot konsernin sisältä ja intressiyhtiöltä? Mikä on intressiyritys? Tekesin määritelmä intressiyrityksestä: Yritykset ovat toistensa intressiyrityksiä, jos toisen yrityksen koko
LisätiedotMessuavustukset Hyväksyttävät kustannukset ja projektiseuranta
Messuavustukset Hyväksyttävät kustannukset ja projektiseuranta Rahoitusehdot: Yritysten de minimis -avustus 30.8.2017 DM 1817791 v.3 Copyright Tekes Mitä asioita otettava huomioon heti projektin alussa
LisätiedotTekes kustannusten tilittäminen: Henkilöstö- ja yleiskulut Anne-Maj Virvelä
Tekes kustannusten tilittäminen: Henkilöstö- ja yleiskulut 7.11.2017 --- Anne-Maj Virvelä Ennen koulutusta 1. Mitä tiedän aiheesta etukäteen? 2. Mitä haluan oppia koulutuksessa? Pohdi vähintään 2 kysymystä
LisätiedotTempo-projektin raportointi
Tempo-projektin raportointi Aloituspalaveriohje: Näin raportoit projektista ja seuraat tavoitteiden saavuttamista 15.10.2018 (DM 2091936 v.1) Aluksi Lue rahoituspäätös sekä rahoitusehdot huolellisesti
LisätiedotAV-tuotantokannustin Hyväksyttävät kustannukset ja projektiseuranta
AV-tuotantokannustin Hyväksyttävät kustannukset ja projektiseuranta Rahoitusehdot: Audiovisuaalisen alan tuotantokannustin 5.5.2017 DM 1813579 v.2 Copyright Tekes Projektin vastuullinen johtaja: Lue rahoituspäätös
LisätiedotMikäli Akatemia on päätöksessään asettanut myönnölle erityisehdon, on sitä noudatettava.
30.1.2007 SUOMEN AKATEMIAN RAHOITUSPÄÄTÖSTEN YLEISET EHDOT Tuki tutkijakouluille ja valtakunnallisille tutkijankoulutuskursseille, tutkimusyhteistyön edistäminen, tuki tiedeakatemioille ja tiedepoliittisille
LisätiedotDe minimis -avustuksen yleiset ehdot
1.10.2013 1 (7) De minimis -avustuksen yleiset ehdot Sisällysluettelo 1 Soveltamisala ja rahoituspäätöksen julkisuus... 2 2 Hankkeen kustannusten seuranta... 2 3 Hyväksyttävät kustannukset... 2 3.1 Periaatteet...
LisätiedotTaloudelliset edellytykset Tekes-projektille. Kirsi Leino
Taloudelliset edellytykset Tekes-projektille Kirsi Leino 6.10.2016 Perusasioiden tulee olla kunnossa Yritys on rekisteröity Luottotiedot Verovelat Ennakkoperintärekisteri ja työnantajarekisteri (alv-rekisteri)
LisätiedotTekesin rahoituspäätös ja siihen liittyvät velvoitteet Anne-Maj Virvelä
Tekesin rahoituspäätös ja siihen liittyvät velvoitteet 7.11.2017 --- Anne-Maj Virvelä Ennen koulutusta 1. Mitä tiedän aiheesta etukäteen? 2. Mitä haluan oppia koulutuksessa? Pohdi vähintään 2 kysymystä
LisätiedotMessuavustukset Hyväksyttävät kustannukset ja projektiseuranta
Messuavustukset Hyväksyttävät kustannukset ja projektiseuranta Rahoitusehdot: Yritysten de minimis -avustus 5.5.2017 DM 1817791 v.2 Copyright Tekes Mitä asioita otettava huomioon heti projektin alussa
LisätiedotValtionavustuksen asianmukainen käyttö. Opetustoimen henkilöstökoulutuksen Tiedotustilaisuus 10.11.2014, Opetushallitus
Valtionavustuksen asianmukainen käyttö Opetustoimen henkilöstökoulutuksen Tiedotustilaisuus 10.11.2014, Opetushallitus Valtionavustuslaki (688/2001) Valtionavustuslaki on yleislaki, jossa säädetään niistä
LisätiedotValtionavustuksen asianmukainen käyttö. Opetustoimen henkilöstökoulutuksen Tiedotustilaisuus 7.5.2015, Opetushallitus
Valtionavustuksen asianmukainen käyttö Opetustoimen henkilöstökoulutuksen Tiedotustilaisuus 7.5.2015, Opetushallitus Valtionavustuslaki (688/2001) Valtionavustuslaki on yleislaki, jossa säädetään niistä
LisätiedotMitä kustannuksia hyväksytään AV-tuotantokannustimessa? Rahoitusehdot: Audiovisuaalisen alan tuotantokannustin
Mitä kustannuksia hyväksytään AV-tuotantokannustimessa? Rahoitusehdot: Audiovisuaalisen alan tuotantokannustin DM 1813579 v.1 27.3.2017 Copyright Tekes Mitä asioita otettava huomioon heti projektin alussa
LisätiedotMuutokset yritysten rahoituksen kustannusmallissa ja tarkastusraporttipohjassa ja DM
Muutokset yritysten rahoituksen kustannusmallissa ja tarkastusraporttipohjassa 9.9. ja 16.9.2014 DM 1321497 Yksinkertaisen kustannusarvion (flat rate) kokeilu Tekesin rahoittamissa hankkeissa Kokeiluun
LisätiedotJulkisen tutkimuksen rahoituksen yleiset ehdot
1.1.2011 1 (9) Julkisen tutkimuksen rahoituksen yleiset ehdot Sisällysluettelo 1 Soveltamisala... 2 2 Projektin toteuttaminen... 2 2.1 Johtoryhmän kokoonpano, tehtävät, päätöksenteko... 2 2.2 Vastuullisen
LisätiedotAudiovisuaalisen alan tuotantokannustimen hakuohje
Hakuohje 1 (5) Audiovisuaalisen alan tuotantokannustimen hakuohje 1. Kenelle? Audiovisuaalisen alan tuotantokannustinta voivat saada suomalaiset ja ulkomaiset tuotantoyhtiöt, tuotantopalveluyhtiöt tai
LisätiedotTaloudelliset edellytykset Tekes-projektille. Kirsi Leino
Taloudelliset edellytykset Tekes-projektille Kirsi Leino 28.1.2016 Perusasioiden tulee olla kunnossa Alfa rating Luottotiedot Verovelat Ennakkoperintärekisteri ja työnantajarekisteri (alv-rekisteri) Oma
LisätiedotEAKR-projektin hallinnointi ja raportointi rakennerahastokaudella 2014-2020
EAKR-projektin hallinnointi ja raportointi rakennerahastokaudella 2014-2020 Sari Kakkola, Auli Uuttu Helsinki 9.11.2015 Rovaniemi 10.11.2015 Seinäjoki 24.11.2015 Joensuu 8.12.2015 Projektin hallinnosta
LisätiedotPOP MAAKUNNAN ICT-VALMISTELU SOPIMUS PROJEKTIN TOTEUTTAMISESTA
POP MAAKUNNAN ICT-VALMISTELU SOPIMUS PROJEKTIN TOTEUTTAMISESTA 1. SOPIMUSOSAPUOLET Projektin toteuttaja: Y-tunnus: Osoite: Projektin tilaaja: Pohjois-Pohjanmaan liitto Y-tunnus: 0922484-4 Osoite: Sepänkatu
LisätiedotValtionavustuksen asianmukainen käyttö. Opetustoimen henkilöstökoulutuksen Kick off , Opetushallitus
Valtionavustuksen asianmukainen käyttö Opetustoimen henkilöstökoulutuksen Kick off 12.5.2014, Opetushallitus Valtionavustuslaki (688/2001) Valtionavustuslaki on yleislaki, jossa säädetään niistä perusteista
LisätiedotINKA-hankehallinnosta 27.3.2014
INKA-hankehallinnosta 27.3.2014 Copyright Tekes Rahoituspäätös Ilmoitus rahoituspäätöksestä Projektisuunnitelma Projektin kustannusarvio Yleiset ehdot ja mahdolliset erityisehdot Rahoituspäätöksen hyväksyminen,
LisätiedotOHJE 1/7 19.1.2011. Antopäivä Dnr 19.1.2011 FI.PLM 2011-249 93/70.02.02/2011. Voimassaoloaika 19.1.2011 - toistaiseksi. Säädösperusta Johtovalta
OHJE 1/7 19.1.2011 Antopäivä Dnr 19.1.2011 FI.PLM 2011-249 93/70.02.02/2011 Voimassaoloaika 19.1.2011 - toistaiseksi Säädösperusta Johtovalta Kumoaa MATINEn ohjeet 309/Hm/09 18.12.2009 310/Hm/09 18.12.2009
LisätiedotJulkisten toimijoiden kehittämishankkeiden rahoituksen yleiset ehdot
1.6.2013 1 (9) Julkisten toimijoiden kehittämishankkeiden rahoituksen yleiset ehdot Sisällysluettelo 1 Soveltamisala ja rahoituspäätöksen julkisuus... 2 2 Hankkeen kustannusten seuranta... 2 3 Hyväksyttävät
LisätiedotUusi rahoituslaki ja soveltaminen. Hallitusneuvos Tuula Manelius AKY/Aluestrategiaryhmä
Uusi rahoituslaki ja soveltaminen Hallitusneuvos Tuula Manelius AKY/Aluestrategiaryhmä Rahoituslaki ja rahoitusasetus Laki eräiden työ- ja elinkeinoministeriön hallinnonalan ohjelmien ja hankkeiden rahoittamisesta
LisätiedotAudiovisuaalisen alan tuotantokannustimen hakuohje
Hakuohje 1 (5) Sähköisen hakemuksen voi täyttää vain Suomeen rekisteröity yritys. Audiovisuaalisen alan tuotantokannustimen hakuohje 1. Kenelle? Audiovisuaalisen alan tuotantokannustinta voivat saada suomalaiset
LisätiedotTEM. Valtioneuvoston asetus kiertotalouden investointi- ja kehittämishankkeisiin myönnettävästä avustuksesta. Soveltamisala
1 LUONNOS 13.11.2017 TY TEM Valtioneuvoston asetus kiertotalouden investointi- ja kehittämishankkeisiin myönnettävästä avustuksesta Valtioneuvoston päätöksen mukaisesti säädetään valtionavustuslain (688/2001)
LisätiedotValtionavustuksen asianmukainen käyttö
Jaana Airaksinen, asiantuntija Valtionavustuksen asianmukainen käyttö Opetustoimen henkilöstökoulutus vuonna 2014 tiedotustilaisuus 1.11.2013, Opetushallitus Valtionavustuslaki (688/2001) Valtionavustuslaki
LisätiedotTutkimusrahoituspäätösten yleiset ehdot ja ohjeet Tilanne Tutkimusrahoituspäätösten perusteet mukaan, asiakirja hyväksytty 6.4.
Tutkimusrahoituspäätösten yleiset ehdot ja ohjeet Tilanne Tutkimusrahoituspäätösten perusteet 2010-2011 mukaan, asiakirja hyväksytty 6.4. 2010 Jaana Aalto Tutkijapalvelut/Ohjeistus-tiimi 14.4.2011 11.4.2011
LisätiedotHanke- ja yritystukien toimeenpano 2014-2020
Hanke- ja yritystukien toimeenpano 2014-2020 Yksinkertaistetut kustannusmallit 12/2014 Noora Hakolan esityksen pohjalta Pekka Selkälä Yksinkertaistetut kustannusmallit (KehL 28/2014 13 ) Prosenttiperusteinen
LisätiedotTekes kustannusten tilittäminen: Matkat, laitteet ja ostopalvelut Anne-Maj Virvelä
Tekes kustannusten tilittäminen: Matkat, laitteet ja ostopalvelut 7.11.2017 --- Anne-Maj Virvelä Ennen koulutusta 1. Mitä tiedän aiheesta etukäteen? 2. Mitä haluan oppia koulutuksessa? Pohdi vähintään
LisätiedotFiDiPro-ohjelma Projektin hyväksyttävät kustannukset
FiDiPro-ohjelma Projektin hyväksyttävät kustannukset JOS ASIAT EIVÄT OLE KUNNOSSA PROJEKTIN ALKAESSA, RAPORTOINTIVAIHEESSA VOI OLLA JO LIIAN MYÖHÄISTÄ! DM1383461 03-2013 Roolit: tutkimusorganisaatio, henkilö,
LisätiedotJulkisen tutkimuksen rahoituksen yleiset ehdot
10.3.2015 1 (11) Julkisen tutkimuksen rahoituksen yleiset ehdot Sisällysluettelo 1 Soveltamisala ja rahoituspäätöksen julkisuus... 2 2 Projektin toteuttaminen... 2 2.1 Ohjausryhmän kokoonpano ja tehtävät...
LisätiedotNIY-projektin raportointi ja tilittäminen 2015. Copyright Tekes
NIY-projektin raportointi ja tilittäminen 2015 Copyright Tekes Nuorten innovatiivisten yritysten rahoitus 1. jakso Avustus 250 000 Nopea kasvu ja osoitus kilpailukyvystä kv-markkinoilla Panostus kansainväliseen
LisätiedotJulkisten toimijoiden kehittämishankkeiden rahoituksen yleiset ehdot
1.7.2014 1 (9) Julkisten toimijoiden kehittämishankkeiden rahoituksen yleiset ehdot Sisällysluettelo 1 Soveltamisala ja rahoituspäätöksen julkisuus... 2 2 Hankkeen kustannusten seuranta... 2 3 Hyväksyttävät
LisätiedotFiDiPro -hankkeen projektinhallintahyvät. Hanna Rantala FiDiPro info 17.12. 2014
FiDiPro -hankkeen projektinhallintahyvät käytännöt Hanna Rantala FiDiPro info 17.12. 2014 FiDiPro hankkeen käynnistäminen FiDiPro hankkeissa noudatetaan kaikilta osin Tekesin normaaleita julkisen tutkimuksen
LisätiedotYRITYSTEN TOIMINTAYMPÄRISTÖN KEHITTÄMIS- AVUSTUKSEN MAKSATUKSEN HAKEMISTA KOSKEVIA OHJEITA
1 YRITYSTEN TOIMINTAYMPÄRISTÖN KEHITTÄMIS- AVUSTUKSEN MAKSATUKSEN HAKEMISTA KOSKEVIA OHJEITA Maksatuksen yleisiä edellytyksiä... 1 Hakemuksen täyttöohjeita... 2 Hakijan perustiedot... 3 Maksatuksen tiedot...
LisätiedotStrategisen huippuosaamisen keskittymät
Strategisen huippuosaamisen keskittymät Tutkimusohjelmat, Tekesin rahoituksen hakeminen, raportointi ja kustannustilitykset Copyright Tekes Sisältö 1. Tekesin rahoituksen hakeminen tutkimusohjelman alku
LisätiedotTekesin rahoittaman julkisen tutkimusprojektin ohjausryhmä
Tekesin rahoittaman julkisen tutkimusprojektin ohjausryhmä Periaatteet ja käytännöt Elinkeinoelämän kanssa verkottunut julkinen tutkimus Sisältö Tekesin rahoittaman tutkimusprojektin roolit ja tehtävät
LisätiedotJulkisten toimijoiden tilintarkastus. Johtava asiantuntija Marita Virtanen KHT, JHTT, CIA, CCSA, CFE, CISA Piia-Tuulia Rauhala
Julkisten toimijoiden tilintarkastus Johtava asiantuntija Marita Virtanen KHT, JHTT, CIA, CCSA, CFE, CISA Piia-Tuulia Lausuntomallien taustaa Yliopistouudistus vuonna 2010 Tekesin aikaisempi tilintarkastusmallipohja
LisätiedotSHOK-tutkimusohjelmien rahoituksen yleiset ehdot
RAHOITUKSEN YLEISET EHDOT 1 (16) SHOK-tutkimusohjelmien rahoituksen yleiset ehdot Sisällysluettelo 1 Soveltamisala ja rahoituspäätöksen julkisuus... 3 2 Tutkimusohjelman kestoaika... 3 3 Tutkimusohjelman
LisätiedotSHOK-tutkimusohjelmien rahoituksen yleiset ehdot
RAHOITUKSEN YLEISET EHDOT 1 (17) SHOK-tutkimusohjelmien rahoituksen yleiset ehdot Sisällysluettelo 1 Soveltamisala ja rahoituspäätöksen julkisuus... 3 2 Tutkimusohjelman toteuttaminen... 3 2.1 Johtoryhmän
LisätiedotValtionavustushankkeiden talouden hallinta
Valtionavustushankkeiden talouden hallinta 7.11.2016 Hankeryhmät: Osaamisperusteisuuden ja asiakaslähtöisyyden edistäminen ja Ammatillisen koulutuksen kansainvälistyminen Marja Savilepo taloustarkastaja
LisätiedotTUKIKELPOISUUSASETUKSEN UUDISTAMINEN
TUKIKELPOISUUSASETUKSEN UUDISTAMINEN Työ- ja elinkeinoministeriö Alueiden kehittämisyksikkö Aluestrategiaryhmä Hallitusneuvos Tuula Manelius Työkokoukset kevät 2011 Säädöspohja rr-toiminnassa EU-säädökset
LisätiedotJulkisten toimijoiden kehittämishankkeiden rahoituksen yleiset ehdot
1.1.2015 1 (9) Julkisten toimijoiden kehittämishankkeiden rahoituksen yleiset ehdot Sisällysluettelo 1 Soveltamisala ja rahoituspäätöksen julkisuus... 2 2 Kustannusten seuranta... 2 3 Hyväksyttävät kustannukset...
LisätiedotRAVINTEIDEN KIERRÄTYKSEN EDISTÄMISTÄ JA SAARISTO- MEREN TILAN PARANTAMISTA KOSKEVAT HANKKEET
RAVINTEIDEN KIERRÄTYKSEN EDISTÄMISTÄ JA SAARISTO- MEREN TILAN PARANTAMISTA KOSKEVAT HANKKEET Ohjeita rahoituksen hakijoille 16.02.2015 Sisällysluettelo 1 Yleiset kelpoisuusehdot... 3 2 Rahoituksen hakeminen...
LisätiedotT y ö s u o j e l u r a h a s t o n y l e i s e t s o p i m u s e h d o t. Työsuojelurahaston YLEISET SOPIMUSEHDOT
Työsuojelurahaston YLEISET SOPIMUSEHDOT 1 1 MÄÄRÄRAHAN KÄYTTÖ Määräraha on tarkoitettu sellaiseen hankkeeseen, joka liittyy työsuojelurahastolain tarkoittamaan työolojen, työterveyden, työturvallisuuden,
LisätiedotEAKR-hankkeiden aloituspalaveri
EAKR-hankkeiden aloituspalaveri Tosiasiallisesti aiheutuneiden suorien kustannusten malli - EAKR 14.6.2016 Tosiasiallisesti aiheutuneiden suorien kustannusten malli Toteutetaan kokonaan investointina tai
LisätiedotEhdoissa on otettu huomioon EAKR-rahoitusta koskevat Euroopan yhteisön säädökset sekä kansalliset säädökset, joita ovat erityisesti:
1.1.2013 1 (10) RAKENNERAHASTORAHOITUKSEN YLEISET EHDOT Julkisen tutkimuksen rahoitus 1. Soveltamisala ja rahoituksen edellytykset Näitä yleisiä ehtoja sovelletaan sellaisiin julkisen tutkimuksen projekteihin,
LisätiedotDe minimis -avustuksen yleiset ehdot
1.7.2014 1 (8) De minimis -avustuksen yleiset ehdot Sisällysluettelo 1 Soveltamisala ja rahoituspäätöksen julkisuus... 2 2 Hankkeen kustannusten seuranta... 2 3 Hyväksyttävät kustannukset... 2 3.1 Periaatteet...
LisätiedotASIAKASPALVELUN UUSI TOIMINTAMALLI AUTETAAN ASIAKASTA DIGITAALISTEN PALVELUIDEN KÄYTÖSSÄ (AUTA)
VM056:00/2016 3.10.2016 ASIAKASPALVELUN UUSI TOIMINTAMALLI AUTETAAN ASIAKASTA DIGITAALISTEN PALVELUIDEN KÄYTÖSSÄ (AUTA) 1. AUTA-hankkeen valtionavustusohje Tässä ohjeessa kuvataan AUTA-hankkeen kokeilulle
LisätiedotMitä kustannuksia hyväksytään yritysten tutkimus- ja kehittämistoiminnan
Mitä kustannuksia hyväksytään yritysten tutkimus- ja kehittämistoiminnan rahoituksessa? Rahoitusehdot: Yritysten tutkimus- ja kehitystoiminnan rahoitus DM 1812160 v.3 27.3.2017 Copyright Tekes Mitä asioita
LisätiedotStrategisen huippuosaamisen keskittymät
Strategisen huippuosaamisen keskittymät Tutkimusohjelmat, Tekesin rahoituksen hakeminen, raportointi ja kustannustilitykset Sisältö 1. Tekesin rahoituksen hakeminen tutkimusohjelman alku jaksohakemus ohjelman
LisätiedotAlueelliset työkokoukset, syksy 2011 Prosenttipäätökset ja rahoituserien käsittely (kysymyksiin ja havaintoihin perustuen)
Alueelliset työkokoukset, syksy 2011 Prosenttipäätökset ja rahoituserien käsittely (kysymyksiin ja havaintoihin perustuen) Ylitarkastaja Jenni Hyvärinen TEM/AKY/RAHA Rahoituspäätökset EURA 2007 -järjestelmässä
LisätiedotRakennerahastorahoituksen yleiset ehdot
1.1.2016 1 (13) Rakennerahastorahoituksen yleiset ehdot Sisällysluettelo 1 Soveltamisala... 2 2 Tutkimusinfrastruktuuri-investointeja sisältävät hankkeet... 2 3 Projektin toteuttaminen, julkisuus ja tiedotus...
LisätiedotJulkisen tutkimuksen rahoituksen yleiset ehdot
1.1.2012 1 (10) Julkisen tutkimuksen rahoituksen yleiset ehdot Sisällysluettelo 1 Soveltamisala... 2 2 Projektin toteuttaminen... 2 2.1 Ohjausryhmän kokoonpano ja tehtävät... 2 2.2 Vastuullisen johtajan
LisätiedotLiite 3 Avustusehdot. Poliittinen toiminta
Liite 3 Avustusehdot Poliittinen toiminta Valtioneuvoston antamat puoluelain (10/1969) 9 :n 4 momentissa sekä valtionavustuslain 11 :n 3 ja 4 momentissa tarkoitetut valtionavustuksen maksamista, käyttöä,
LisätiedotLiikkumisen ohjauksen valtionavustukset 2016
Liikkumisen ohjauksen valtionavustukset 2016 Toni Bärman 22.3.2016 Liikkumisen ohjauksen valtionavustukset, taustaa 18.3.2016 2 Taustaa, laki & asetus Valtionavustuslaki 688/2001 Hakemus-, myöntö-, maksatusprosessi
LisätiedotTuen myöntäminen rakennerahastohankkeissa - rahoituspäätökset EURA 2007 järjestelmässä. Ylitarkastaja Jenni Hyvärinen TEM/AKY/RAHA
Tuen myöntäminen rakennerahastohankkeissa - rahoituspäätökset EURA 2007 järjestelmässä Ylitarkastaja Jenni Hyvärinen TEM/AKY/RAHA EURA 2007 järjestelmän rahoituspäätösmallit 2010 ESR:ssa käytössä seuraavat
LisätiedotYritysten de minimis -avustuksen yleiset ehdot
1.1.2013 1 (8) Yritysten de minimis -avustuksen yleiset ehdot Sisällysluettelo 1 Soveltamisala ja rahoituspäätöksen julkisuus... 2 2 Hankkeen kustannusten seuranta... 2 3 Hyväksyttävät kustannukset...
LisätiedotNuorten innovatiivisten yritysten rahoituksen yleiset ehdot
RAHOITUKSEN YLEISET EHDOT 1 (6) Nuorten innovatiivisten yritysten rahoituksen yleiset ehdot 1 Rahoituksen tarkoitus ja edellytykset 2 Soveltamisala Tekes - teknologian ja innovaatioiden kehittämiskeskuksen
LisätiedotEhdoissa on otettu huomioon EAKR-rahoitusta koskevat Euroopan yhteisön säädökset sekä kansalliset säädökset, joita ovat erityisesti:
1.1.2011 1 (10) RAKENNERAHASTORAHOITUKSEN YLEISET EHDOT Julkisen tutkimuksen rahoitus 1. Soveltamisala ja rahoituksen edellytykset Näitä yleisiä ehtoja sovelletaan sellaisiin julkisen tutkimuksen projekteihin,
LisätiedotValtionavustuspäätös, avustuksen käyttö ja raportointi. Ohjeistus on suuntaa-antava. Tarkista tulkinta ollessasi epävarma valtiovarainministeriöstä.
Valtionavustuspäätös, avustuksen käyttö ja raportointi Ohjeistus on suuntaa-antava. Tarkista tulkinta ollessasi epävarma valtiovarainministeriöstä. Valtionavustuspäätös Valtiovarainministeriö tekee kirjallisen
LisätiedotHyvä hankehallinto Kieltenopetuksen varhentaminen, kehittäminen ja lisääminen Aloitustapaaminen
Hyvä hankehallinto Kieltenopetuksen varhentaminen, kehittäminen ja lisääminen Aloitustapaaminen 15.5.2017 Eeva-Kaisa Linna Opetushallitus valtionapuviranomaisena Prosessivastuu Päätöksenteko Valvontavastuu
LisätiedotHyvä hankehallinto. Varhaiskasvatuksen kehittäminen Kick-off Eeva-Kaisa Linna
Hyvä hankehallinto Varhaiskasvatuksen kehittäminen Kick-off 20.9.2016 Eeva-Kaisa Linna Valtionavustuslaki (688/2001) Valtionavustuslaki on yleislaki, jossa säädetään niistä perusteista ja menettelyistä,
LisätiedotKEMIN KAUPUNGIN LUOTTAMUSHENKILÖIDEN PALKKIO- JA. Hyväksytty kaupunginvaltuustossa 24.1. 2005 11
Luottamushenkilöiden palkkio- ja matkustussääntö 1(5) KEMIN KAUPUNGIN LUOTTAMUSHENKILÖIDEN PALKKIO- JA MATKUSTUSSÄÄNTÖ 1.1.2005 ALKAEN Hyväksytty kaupunginvaltuustossa 24.1. 2005 11 Muutos KV 28.8.2006
LisätiedotMitä kustannuksia hyväksytään Energiatuki-rahoituksessa? Rahoitusehdot: Energiatuki
Mitä kustannuksia hyväksytään Energiatuki-rahoituksessa? Rahoitusehdot: Energiatuki DM 1817111v.1 27.3.2017 Copyright Tekes Mitä asioita otettava huomioon heti projektin alussa Projektin kustannusten ja
LisätiedotHuippuyksiköiden taloudelliset vastuut ja velvollisuudet
Huippuyksiköiden taloudelliset vastuut ja velvollisuudet Huippuyksikköseminaari 14.12.2011 Sisäinen tarkastaja Seija Henttinen Sisäinen valvonta tarkoittaa TOIMINTAPROSESSEIHIN SISÄÄN VIETYJÄ RAKENTEITA,
LisätiedotSuomen Akatemian rahoituspäätösten yleiset ehdot (Suomen Akatemian hallintoviraston päätös 18.12.2008)
Suomen Akatemian rahoituspäätösten yleiset ehdot (Suomen Akatemian hallintoviraston päätös 18.12.2008) Varttuneen tutkijan palkkaus Tutkijatohtorin projektin määräraha Suomen Akatemian tutkimusrahoituspäätösten
LisätiedotLUOTTAMUSHENKILÖIDEN PALKKIO- JA MATKUSTUSSÄÄNTÖ 1.1.2009
UUDENKAUPUNGIN KAUPUNKI LUOTTAMUSHENKILÖIDEN PALKKIO- JA MATKUSTUSSÄÄNTÖ 1.1.2009 Kaupunginhallitus 14.4.2008 Kaupunginvaltuusto 28.4.2008 UUDENKAUPUNGIN KAUPUNKI SISÄLLYSLUETTELO 1 SOVELTAMISALA... 1
LisätiedotHuippuyksiköiden kustannusraportointi
Huippuyksiköiden kustannusraportointi 12.11.2013 Sirpa Nummila 1 Suomen Akatemia soveltaa kokonaiskustannusmallia hakemusten laatimisessa, rahoituspäätösten valmistelussa, rahoituspäätöksissä ja niiden
LisätiedotEAKR-hankkeiden aloituspalaveri
EAKR-hankkeiden aloituspalaveri Flat rate 15% - EAKR 24.8.2016 Yksinkertaistettu kustannusmalli Flat rate 15% Käytössä perustelluissa rahoittajan hyväksymissä poikkeustapauksissa, joissa hankkeen sisällöstä
LisätiedotJulkisen tutkimuksen rahoituksen yleiset ehdot
1.1.2016 1 (12) Julkisen tutkimuksen rahoituksen yleiset ehdot Sisällysluettelo 1 Soveltamisala ja rahoituspäätöksen julkisuus... 2 2 Projektin toteuttaminen... 2 2.1 Ohjausryhmän kokoonpano ja tehtävät...
LisätiedotHankkeen toiminta. ESR-koordinaattori Sanna Laiho. Uudenmaan ELY-keskus
Hankkeen toiminta ESR-koordinaattori Sanna Laiho Uudenmaan ELY-keskus 28.5.2013 Ohjausryhmä tai erillinen asiantuntijaryhmä (1) Lump Sum hankkeen neuvotteluvaiheessa harkitaan tapauskohtaisesti, tullaanko
LisätiedotJulkisen tutkimuksen rahoitusehdot
1.1.2018 1 (11) ehdot Sisällysluettelo 1 Soveltamisala ja rahoituspäätöksen julkisuus... 2 2 Projektin toteuttaminen... 2 2.1 Ohjausryhmän kokoonpano ja tehtävät... 2 2.2 Vastuullisen johtajan asema ja
LisätiedotJulkisen tutkimuksen rahoituksen yleiset ehdot
1.1.2015 1 (11) Julkisen tutkimuksen rahoituksen yleiset ehdot Sisällysluettelo 1 Soveltamisala ja rahoituspäätöksen julkisuus... 2 2 Projektin toteuttaminen... 2 2.1 Ohjausryhmän kokoonpano ja tehtävät...
LisätiedotT&K-PROJEKTIN RAPORTOINTI JA TILITTÄMINEN
T&K-PROJEKTIN RAPORTOINTI JA TILITTÄMINEN Tavoitteemme Toivomme teidän voivan sanoa maksatuksestamme: Tekesin maksatusprosessi on sujuva, selkeä, ennakoitavissa oleva ja oikeudenmukainen 1 Päivän aiheet
LisätiedotYritysten tutkimus- ja kehittämistoiminnan rahoitus Hyväksyttävät kustannukset ja projektiseuranta
Yritysten tutkimus- ja kehittämistoiminnan rahoitus Hyväksyttävät kustannukset ja projektiseuranta Rahoitusehdot: Yritysten tutkimus- ja kehitystoiminnan rahoitus 23.11.2017 DM 1812160 v.6 Copyright Tekes
LisätiedotEAKR-hankkeiden aloituspalaveri
EAKR-hankkeiden aloituspalaveri Flat rate 24% - EAKR 24.8.2016 Yksinkertaistettu kustannusmalli Flat rate 24% Hankkeen välilliset kustannukset korvataan prosenttimääräisenä hyväksyttävistä välittömistä
LisätiedotLUOTTAMUSHENKILÖIDEN PALKKIOSÄÄNTÖ 1
LUOTTAMUSHENKILÖIDEN PALKKIOSÄÄNTÖ 1 YLIVIESKAN KAUPUNKI Voimaantulopäivä Kaupunginvaltuusto on hyväksynyt 29.5.2017 53 1.6.2017 1 Soveltamisala Kaupungin luottamushenkilöille maksetaan palkkiota luottamustoimen
LisätiedotYritysten tutkimus- ja kehittämistoiminnan rahoitus Hyväksyttävät kustannukset ja projektiseuranta
Yritysten tutkimus- ja kehittämistoiminnan rahoitus Hyväksyttävät kustannukset ja projektiseuranta Rahoitusehdot: Yritysten tutkimus- ja kehitystoiminnan rahoitus 5.5.2017 DM 1812160 v.4 Copyright Tekes
Lisätiedot
