Onko moduulisairaalasta sairaalan tilaongelmien ratkaisijaksi

Koko: px

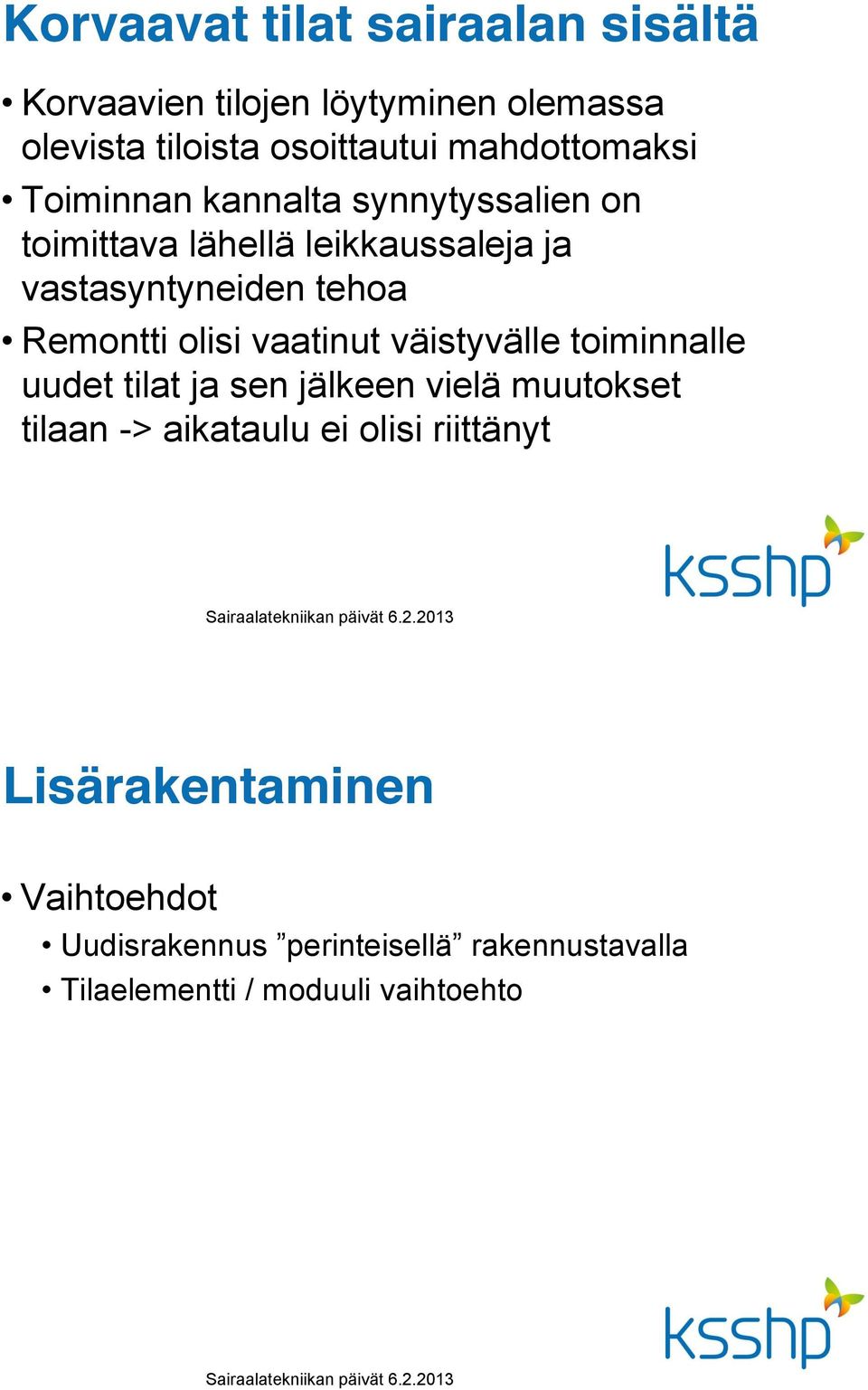

Aloita esitys sivulta:

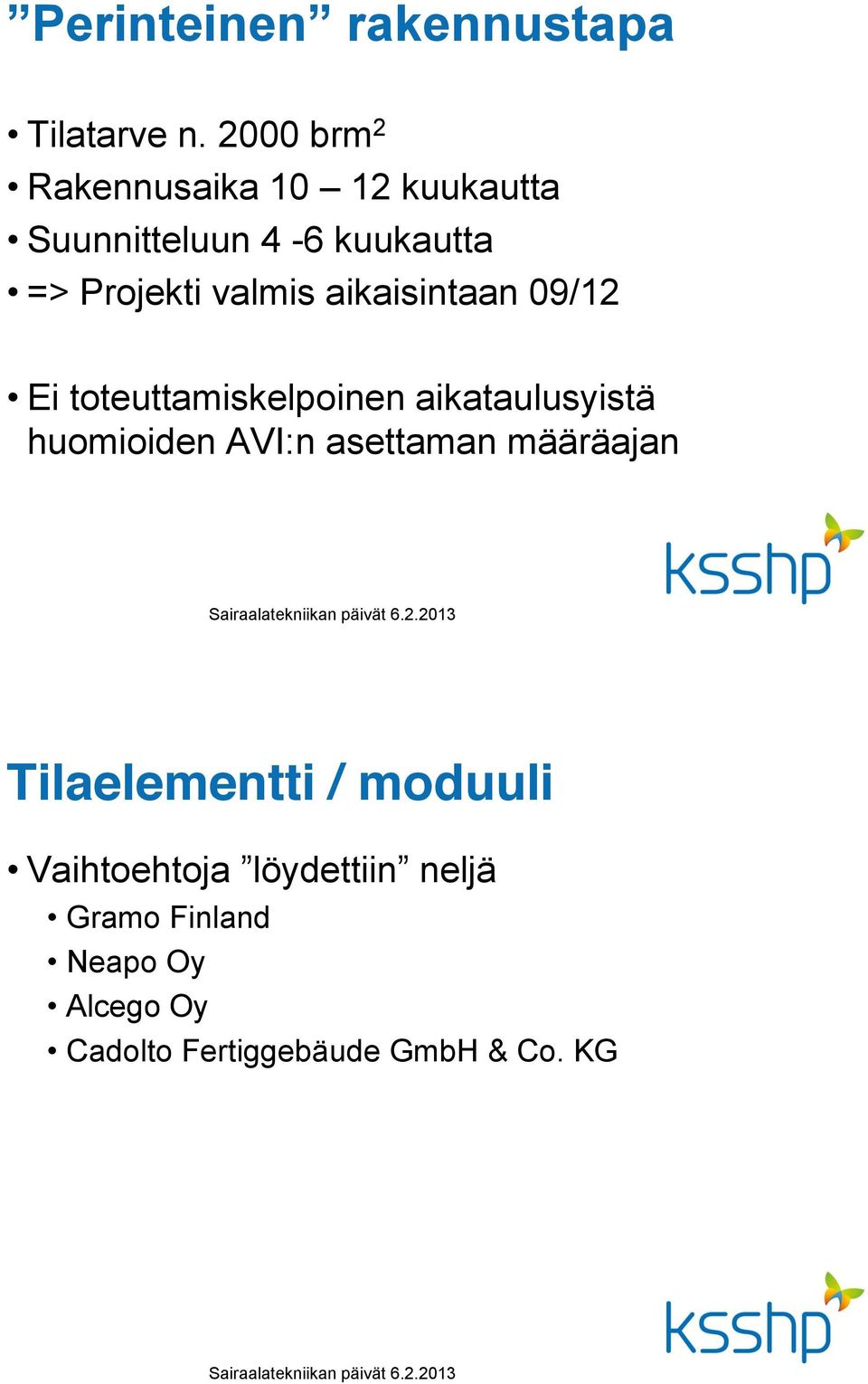

Download "Onko moduulisairaalasta sairaalan tilaongelmien ratkaisijaksi"

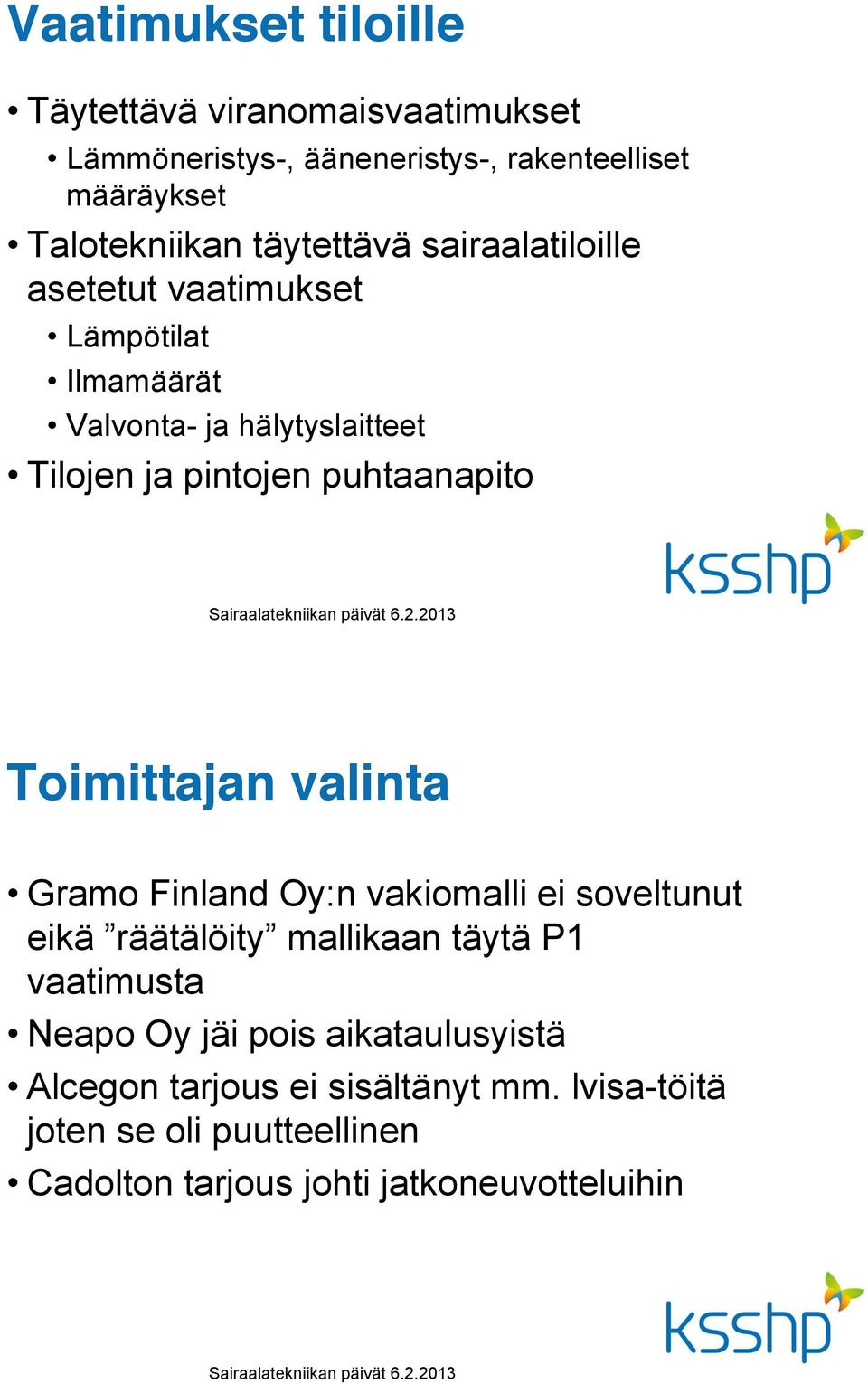

Transkriptio

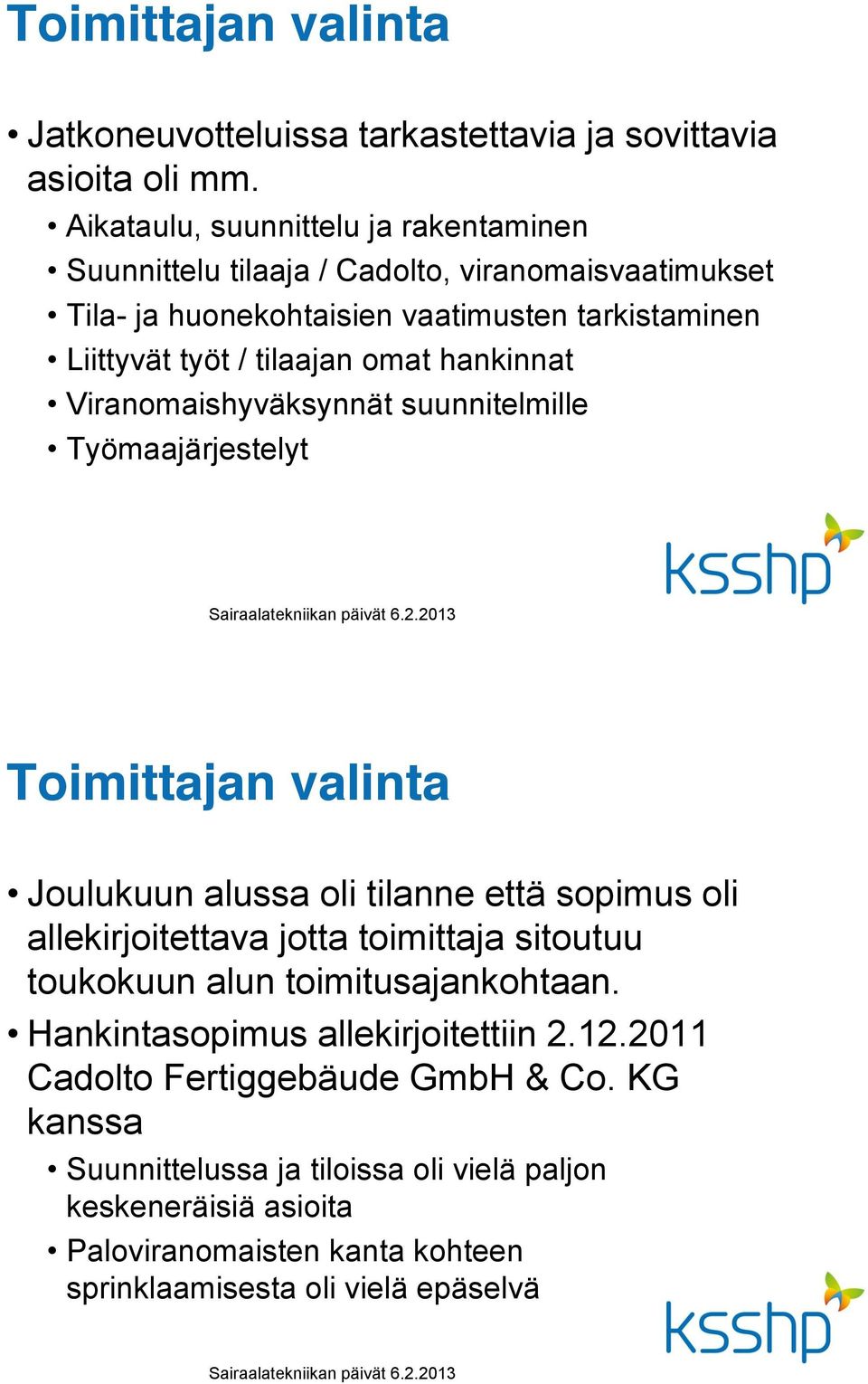

1 Onko moduulisairaalasta sairaalan tilaongelmien ratkaisijaksi Lähtötilanne Ksshp oli suunnittelemassa väistötiloja tulevien remonttien vuoksi syksyllä 2011 Lähtökohtana oli TTL:n raportin mukaiset remontit Väistötilojen suunniteltu tarve oli 1 2 vuodeosastoa ja kuntoutusosasto Väistötilan paikka ei vielä ollut selvillä Kaksi vaihtoehtoa

2 Suunnittelu Lähtötilanne Aluehallintovirasto asetti lokakuussa 2011 Keski-Suomen keskussairaalan synnytyssalit käyttökieltoon alkaen Tilojen remontointi ilman toimintojen siirtämistä muualle oli mahdotonta Korvaavien tilojen suunnittelu käyttökieltoon joutuneille toiminnoille aloitettiin Aiemmat suunnitelmat oli siirrettävä tulevaisuuteen

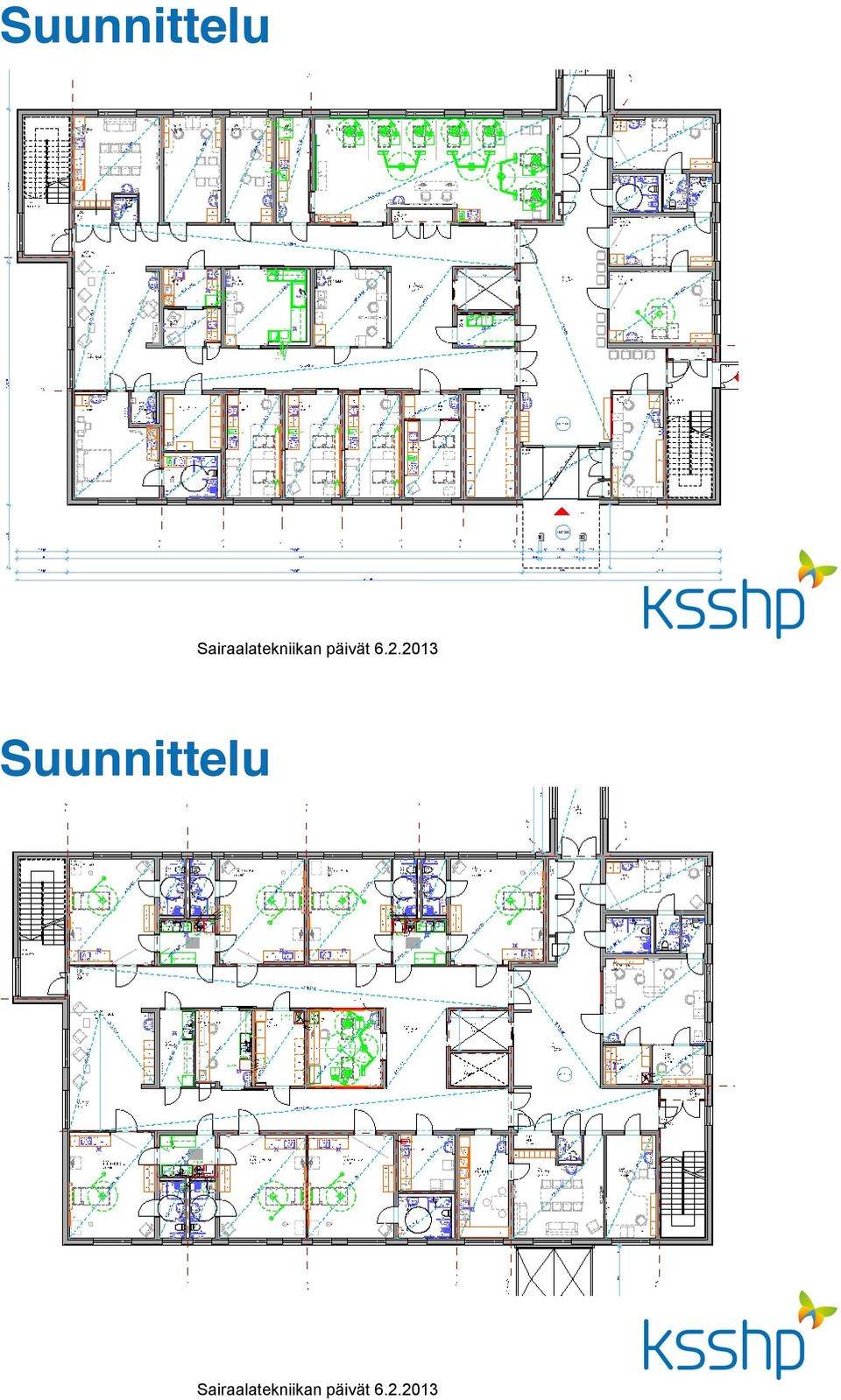

3 Korvaavat tilat sairaalan sisältä Korvaavien tilojen löytyminen olemassa olevista tiloista osoittautui mahdottomaksi Toiminnan kannalta synnytyssalien on toimittava lähellä leikkaussaleja ja vastasyntyneiden tehoa Remontti olisi vaatinut väistyvälle toiminnalle uudet tilat ja sen jälkeen vielä muutokset tilaan -> aikataulu ei olisi riittänyt Lisärakentaminen Vaihtoehdot Tilaelementti / moduuli vaihtoehto

4 Tilatarve n brm 2 Rakennusaika kuukautta Suunnitteluun 4-6 kuukautta => Projekti valmis aikaisintaan 09/12 Ei toteuttamiskelpoinen aikataulusyistä huomioiden AVI:n asettaman määräajan Tilaelementti / moduuli Gramo Finland Neapo Oy Alcego Oy Cadolto Fertiggebäude GmbH & Co. KG

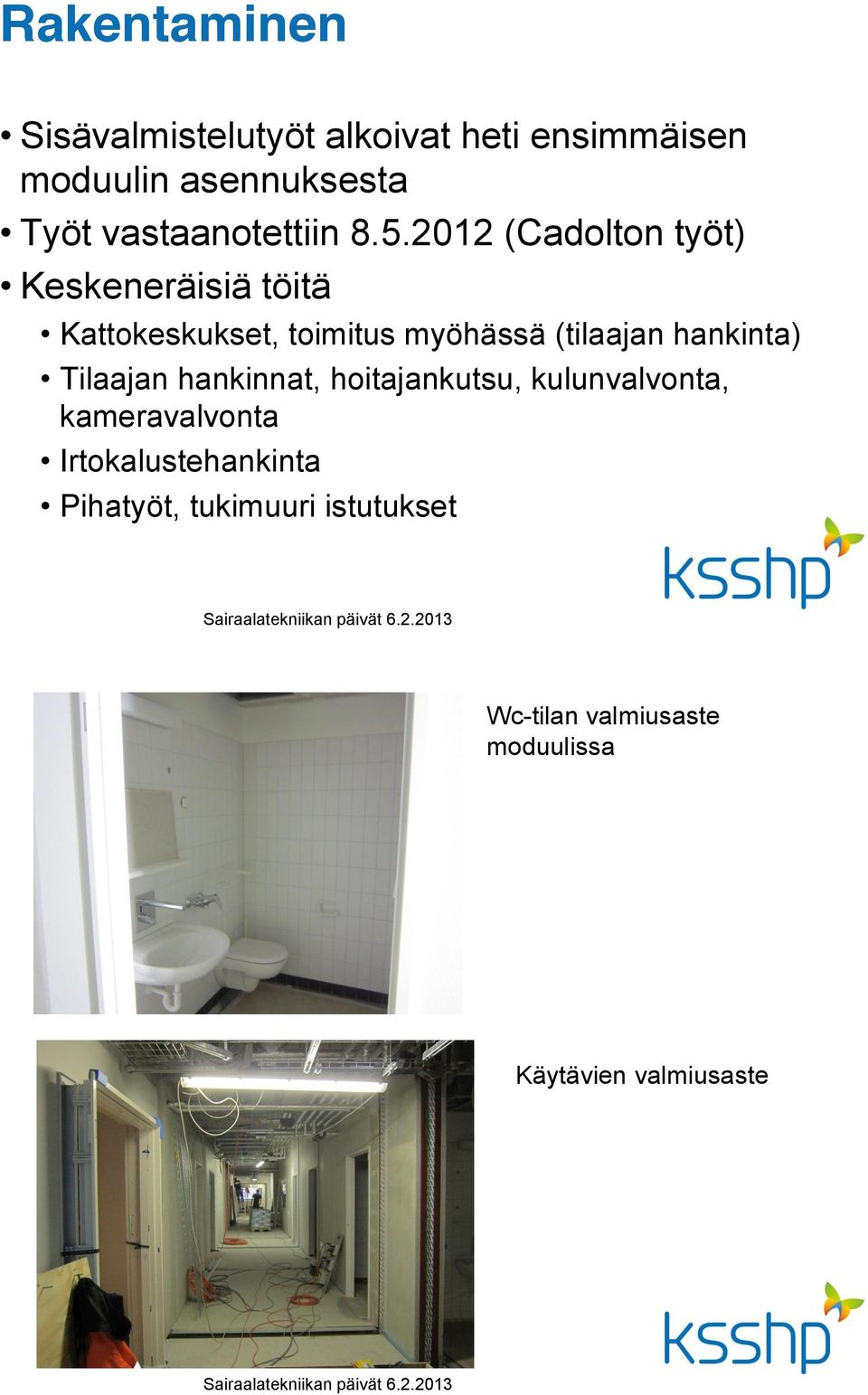

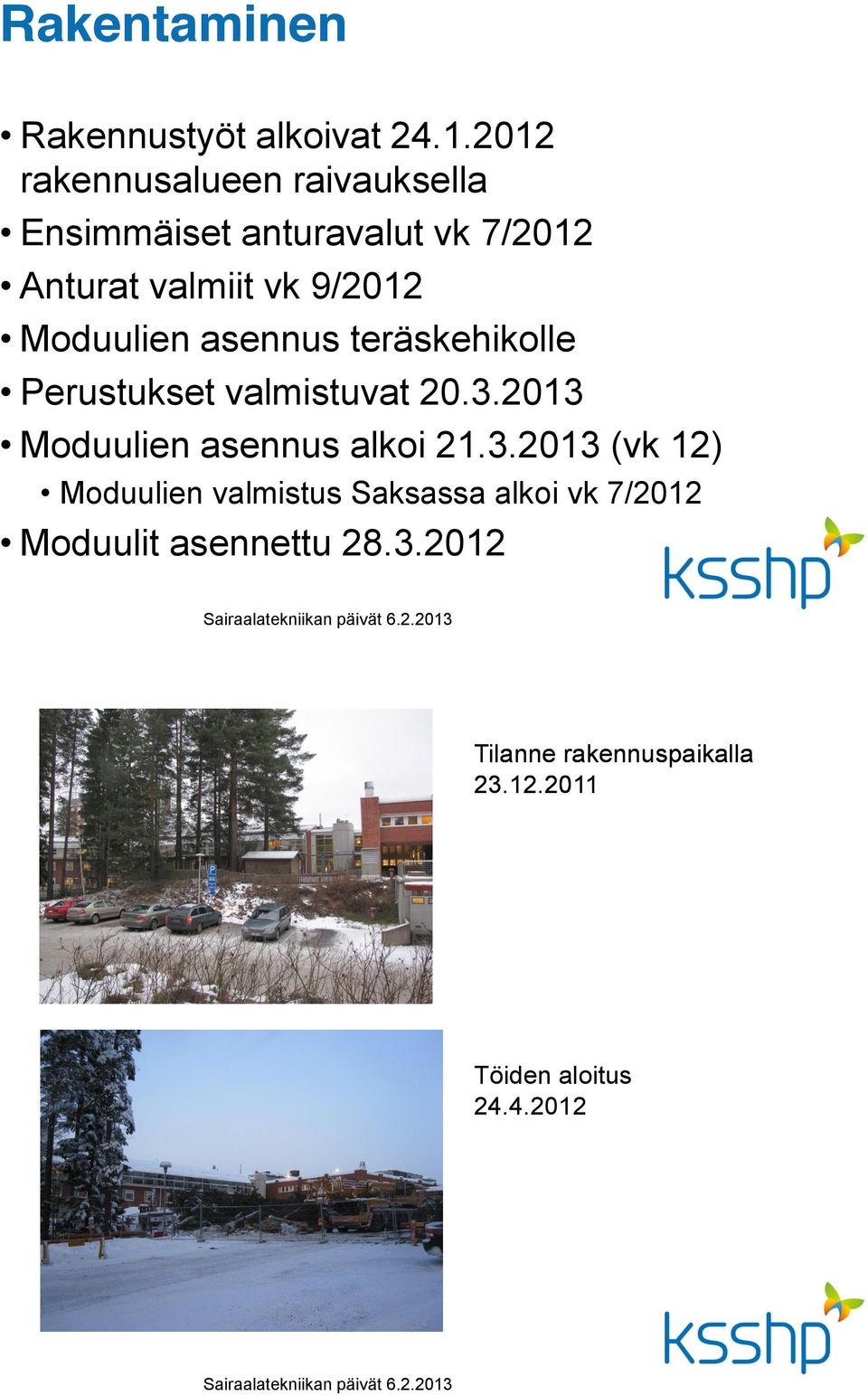

5 Vaatimukset tiloille Täytettävä viranomaisvaatimukset Lämmöneristys-, ääneneristys-, rakenteelliset määräykset Talotekniikan täytettävä sairaalatiloille asetetut vaatimukset Lämpötilat Ilmamäärät Valvonta- ja hälytyslaitteet Tilojen ja pintojen puhtaanapito Toimittajan valinta Gramo Finland Oy:n vakiomalli ei soveltunut vaatimusta Neapo Oy jäi pois aikataulusyistä Alcegon tarjous ei sisältänyt mm. lvisa-töitä joten se oli puutteellinen Cadolton tarjous johti jatkoneuvotteluihin

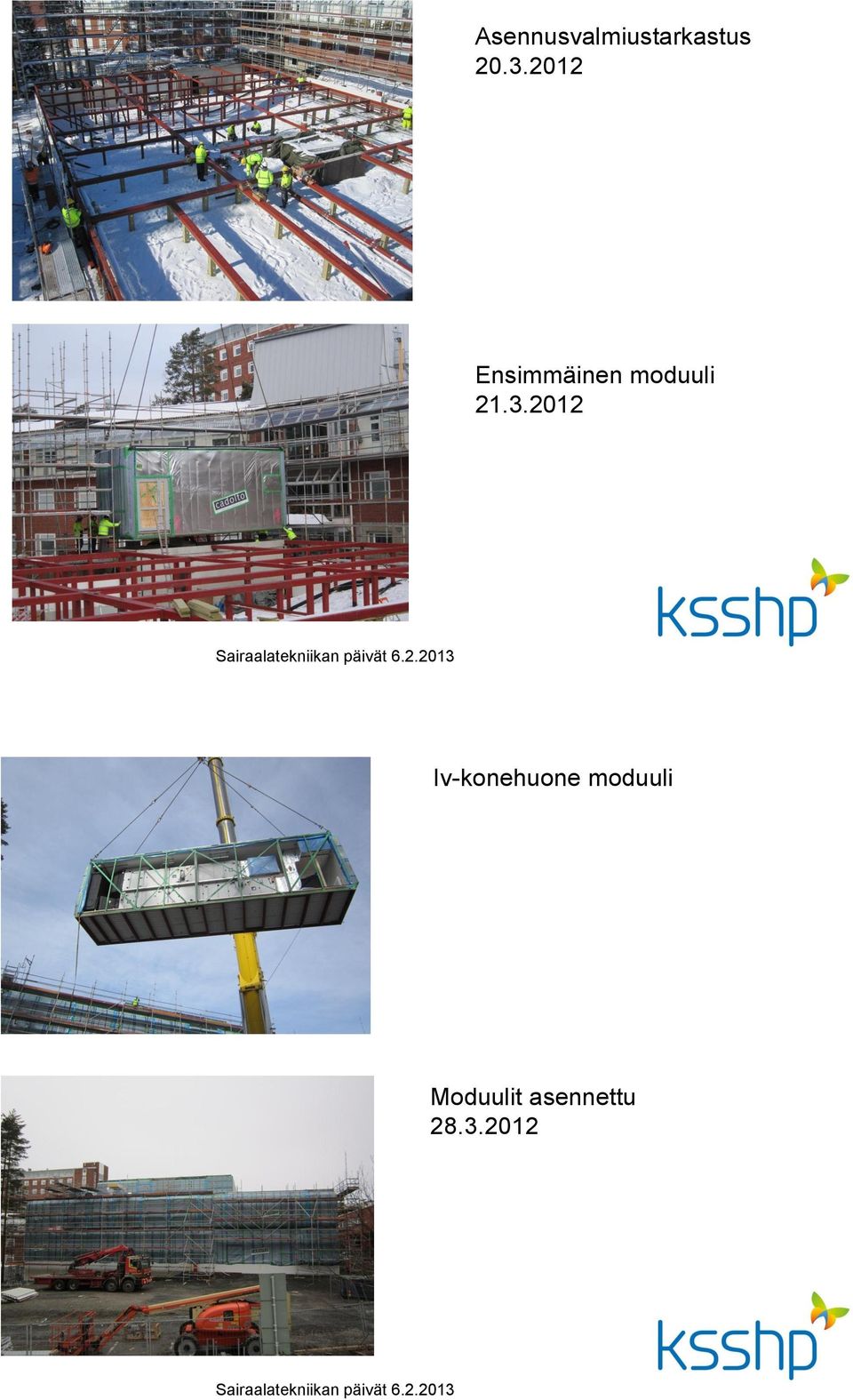

6 Toimittajan valinta Jatkoneuvotteluissa tarkastettavia ja sovittavia asioita oli mm. Aikataulu, suunnittelu ja rakentaminen Suunnittelu tilaaja / Cadolto, viranomaisvaatimukset Tila- ja huonekohtaisien vaatimusten tarkistaminen Liittyvät työt / tilaajan omat hankinnat Viranomaishyväksynnät suunnitelmille Työmaajärjestelyt Toimittajan valinta Joulukuun alussa oli tilanne että sopimus oli allekirjoitettava jotta toimittaja sitoutuu toukokuun alun toimitusajankohtaan. Hankintasopimus allekirjoitettiin Cadolto Fertiggebäude GmbH & Co. KG kanssa Suunnittelussa ja tiloissa oli vielä paljon keskeneräisiä asioita Paloviranomaisten kanta kohteen sprinklaamisesta oli vielä epäselvä

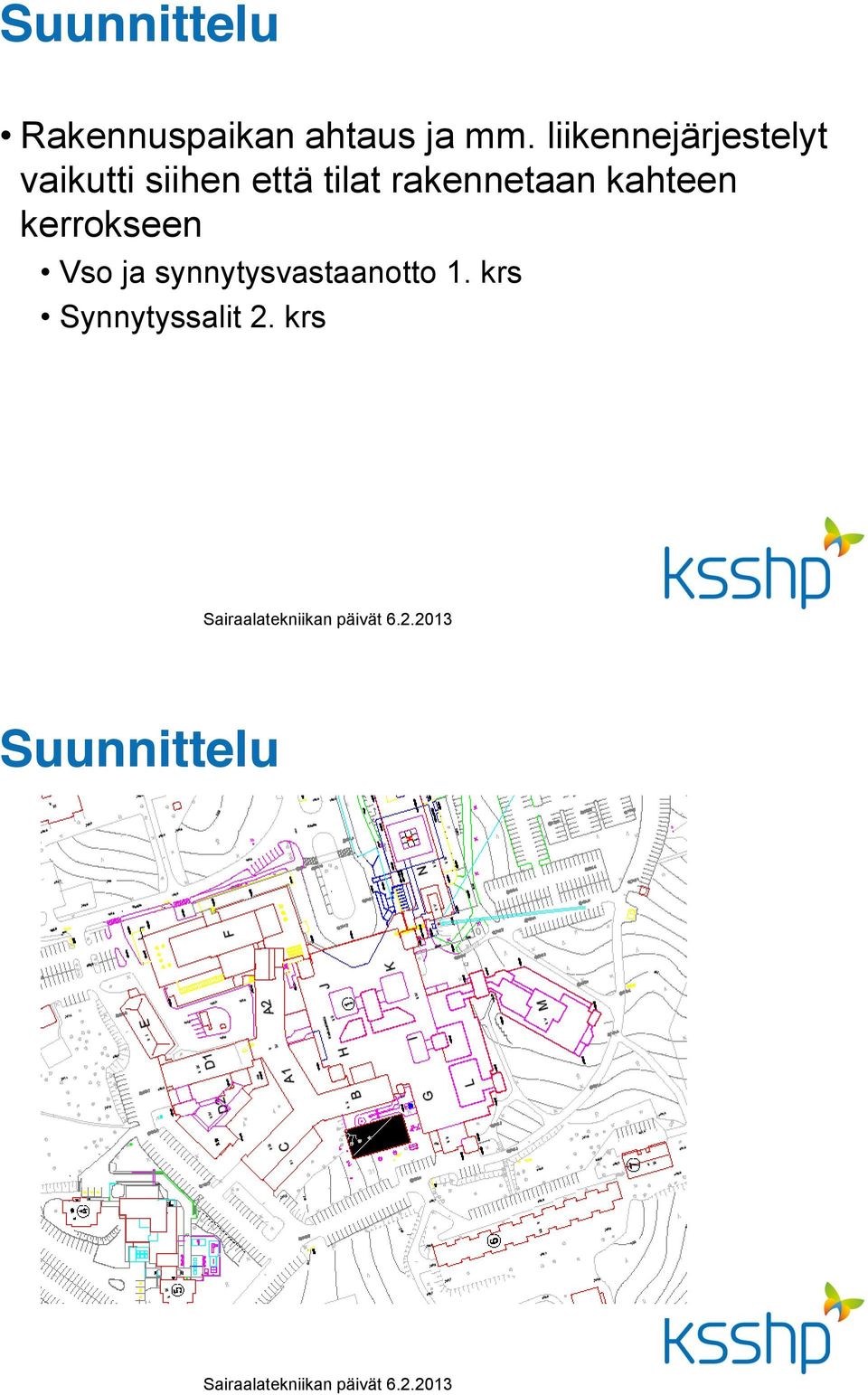

7 Suunnittelu Rakennuspaikan ahtaus ja mm. liikennejärjestelyt vaikutti siihen että tilat rakennetaan kahteen kerrokseen Vso ja synnytysvastaanotto 1. krs Synnytyssalit 2. krs Suunnittelu

8 Suunnittelu Suunnittelu

9 Suunnittelu Kun toimittajaksi oli valittu Cadolto, alkoi tilojen yksityiskohtainen suunnittelu Suunnittelukokouksia pidettiin n. kolmen viikon välein Projektikielenä pääsääntöisesti Suomi, mutta jos toimittaja mukana niin Englanti Toimittajan luona kokouksia pidettiin neljä kertaa, lähinnä tate-asioissa Suunnittelu toteutui tilaajan ja toimittajan laatiman aikataulun mukaisesti Suunnittelu

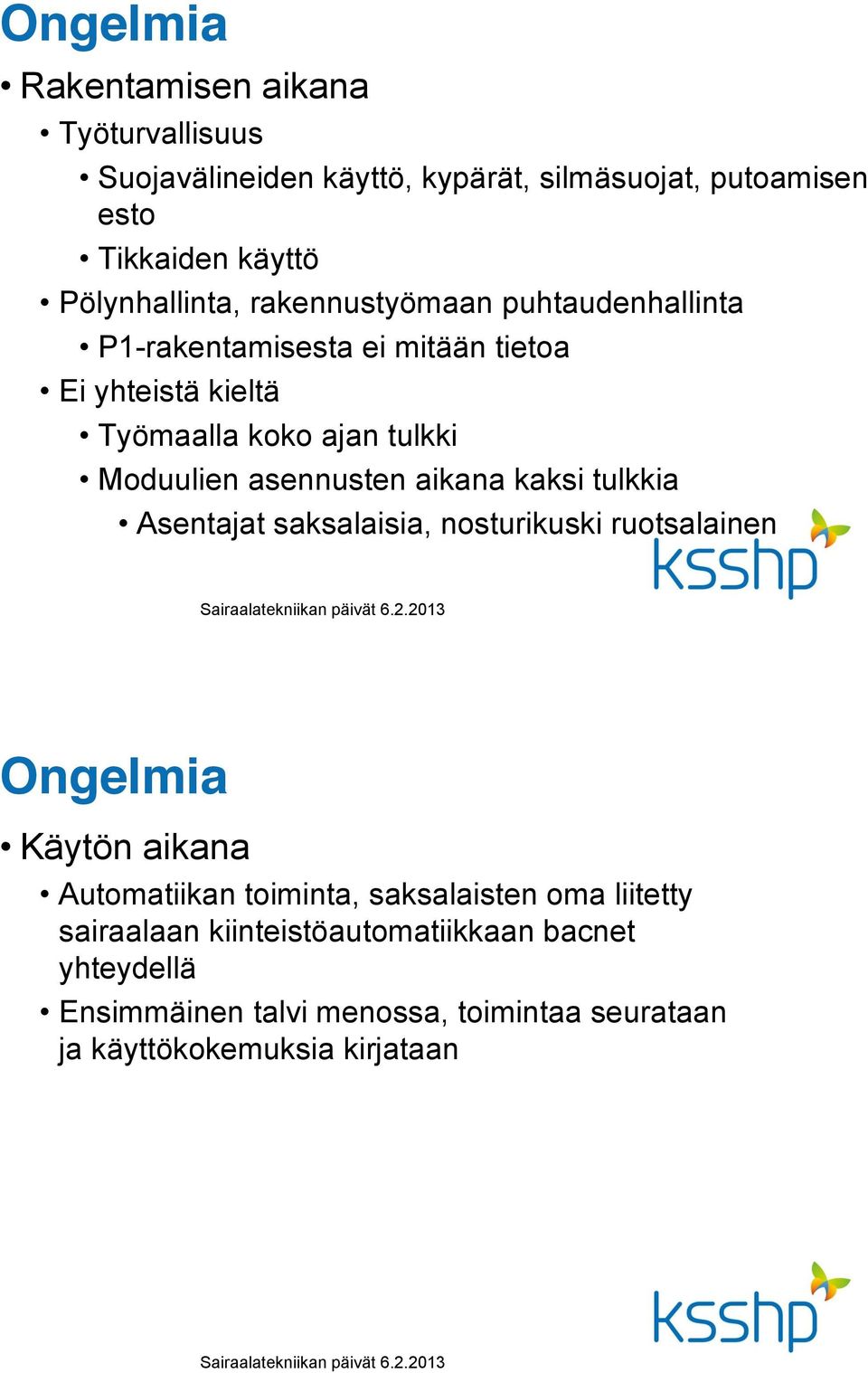

10 Rakentaminen Rakennustyöt alkoivat rakennusalueen raivauksella Ensimmäiset anturavalut vk 7/2012 Anturat valmiit vk 9/2012 Moduulien asennus teräskehikolle Perustukset valmistuvat Moduulien asennus alkoi (vk 12) Moduulien valmistus Saksassa alkoi vk 7/2012 Moduulit asennettu Tilanne rakennuspaikalla Töiden aloitus

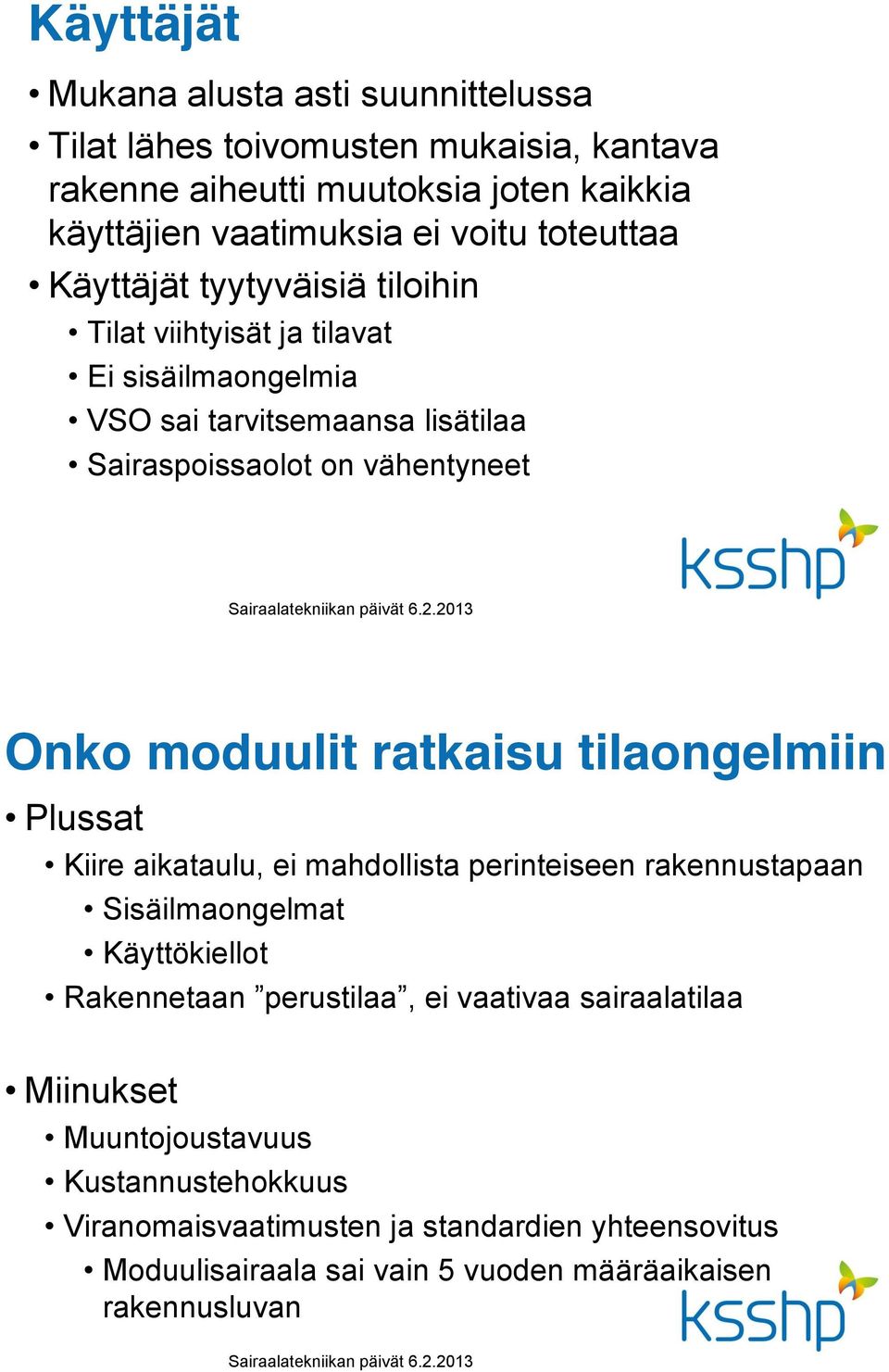

11 Asennusvalmiustarkastus Ensimmäinen moduuli Iv-konehuone moduuli Moduulit asennettu

12 Rakentaminen Sisävalmistelutyöt alkoivat heti ensimmäisen moduulin asennuksesta Työt vastaanotettiin (Cadolton työt) Keskeneräisiä töitä Kattokeskukset, toimitus myöhässä (tilaajan hankinta) Tilaajan hankinnat, hoitajankutsu, kulunvalvonta, kameravalvonta Irtokalustehankinta Pihatyöt, tukimuuri istutukset Wc-tilan valmiusaste moduulissa Käytävien valmiusaste

13 Alakattojen yläpuolien puhdistusta Mattomiehet työssä Ulkopuoli

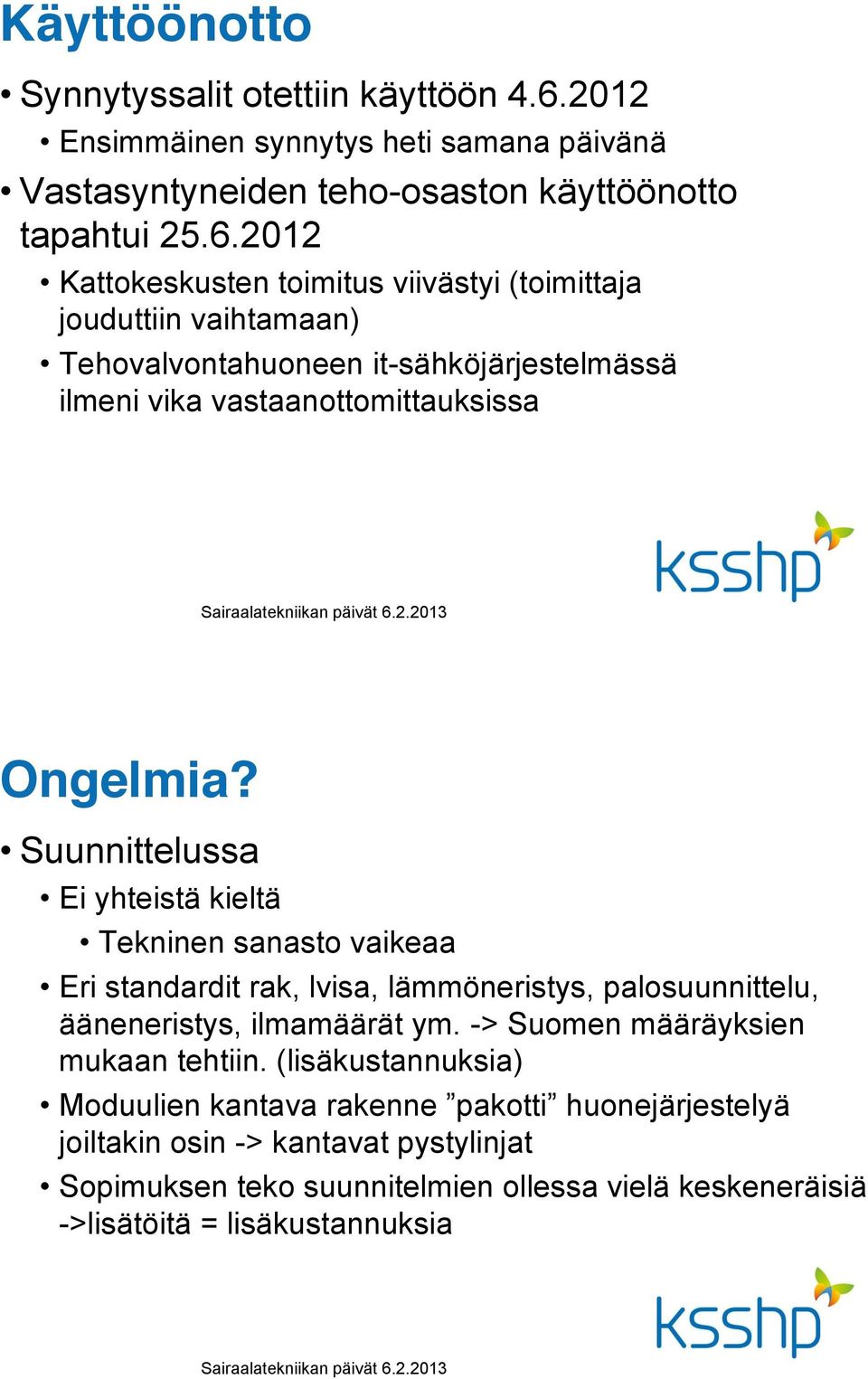

14 Käyttöönotto Synnytyssalit otettiin käyttöön Ensimmäinen synnytys heti samana päivänä Vastasyntyneiden teho-osaston käyttöönotto tapahtui Kattokeskusten toimitus viivästyi (toimittaja jouduttiin vaihtamaan) Tehovalvontahuoneen it-sähköjärjestelmässä ilmeni vika vastaanottomittauksissa Ongelmia? Suunnittelussa Ei yhteistä kieltä Tekninen sanasto vaikeaa Eri standardit rak, lvisa, lämmöneristys, palosuunnittelu, ääneneristys, ilmamäärät ym. -> Suomen määräyksien mukaan tehtiin. (lisäkustannuksia) joiltakin osin -> kantavat pystylinjat Sopimuksen teko suunnitelmien ollessa vielä keskeneräisiä ->lisätöitä = lisäkustannuksia

15 Ongelmia Rakentamisen aikana Työturvallisuus Suojavälineiden käyttö, kypärät, silmäsuojat, putoamisen esto Tikkaiden käyttö Pölynhallinta, rakennustyömaan puhtaudenhallinta P1-rakentamisesta ei mitään tietoa Ei yhteistä kieltä Työmaalla koko ajan tulkki Moduulien asennusten aikana kaksi tulkkia Asentajat saksalaisia, nosturikuski ruotsalainen Ongelmia Käytön aikana Automatiikan toiminta, saksalaisten oma liitetty sairaalaan kiinteistöautomatiikkaan bacnet yhteydellä Ensimmäinen talvi menossa, toimintaa seurataan ja käyttökokemuksia kirjataan

16 Käyttäjät Mukana alusta asti suunnittelussa Tilat lähes toivomusten mukaisia, kantava rakenne aiheutti muutoksia joten kaikkia käyttäjien vaatimuksia ei voitu toteuttaa Käyttäjät tyytyväisiä tiloihin Tilat viihtyisät ja tilavat Ei sisäilmaongelmia VSO sai tarvitsemaansa lisätilaa Sairaspoissaolot on vähentyneet Onko moduulit ratkaisu tilaongelmiin Plussat Kiire aikataulu, ei mahdollista perinteiseen rakennustapaan Sisäilmaongelmat Käyttökiellot Miinukset Muuntojoustavuus Kustannustehokkuus Viranomaisvaatimusten ja standardien yhteensovitus Moduulisairaala sai vain 5 vuoden määräaikaisen rakennusluvan

Cadolton moduulirakennusteknologia. Arkkitehtuuria modulaarisella rakennustavalla NOPEAMMIN. TEHOKKAAMMIN. MODUULIRAKENTAMINEN.

Cadolton moduulirakennusteknologia. Arkkitehtuuria modulaarisella rakennustavalla NOPEAMMIN. TEHOKKAAMMIN. MODUULIRAKENTAMINEN. Cadolton moduulirakennusteknologia Arkkitehtuuria modulaarisella rakennustavalla NOPEAMMIN. NOPEAMMIN. Moduulirakentamisen viehätys Vakuuttava teknologia Huipputeknologisille toimintorakennuksille ennen

Lisätiedot

Kyllön terveysaseman peruskorjaus 2004-2012

Kyllön terveysaseman peruskorjaus 2004-2012 Kyllön terveysaseman peruskorjaus 2004-2012 14.12.2012 Asemapiirros vuoden 2010 hankesuunnitelmasta Yhteenveto Rakentamiskustannukset yhteensä 24 400 000 euroa (alv 0 %) Suunnittelu ja rakentaminen vuosina

Lisätiedot

Kiinteistökatsaus KYS uudistuu hanke Hallituksen seminaari

Kiinteistökatsaus KYS uudistuu hanke Hallituksen seminaari Kiinteistökatsaus KYS uudistuu hanke Hallituksen seminaari 26.-27.2.2019 P-Savon sairaanhoitopiiri, Kiinteistöhallinto Pekka Turunen, vs. kiinteistöjohtaja 1 KYSin Masterplan hankekartta KYS Uudistuu -hanke

Lisätiedot

INVESTOINTISUUNNITELMA VUOTEEN 2018 SATAKUNNAN KESKUSSAIRAALA 2020. 18.9.2013 T Kallio

INVESTOINTISUUNNITELMA VUOTEEN 2018 SATAKUNNAN KESKUSSAIRAALA 2020. 18.9.2013 T Kallio INVESTOINTISUUNNITELMA VUOTEEN 2018 SATAKUNNAN KESKUSSAIRAALA 2020 18.9.2013 T Kallio Heikki Punnosen raportti sairaanhoitopiirien investoinneista 2000-2012 ja tulossa olevista suurista rakennushankkeista

Lisätiedot

Valmistelija: kaupunginjohtaja Jari Rantala, puh

Valmistelija: kaupunginjohtaja Jari Rantala, puh Kaupunginhallitus 86 21.03.2016 Kaupunginhallitus 158 30.05.2016 Kaupunginhallitus 176 13.06.2016 Kaupunginhallitus 197 27.06.2016 Korvausvaade Hanhenpuiston asumisyksikön kustannuksista 821/10.03.02/2015

Lisätiedot

Arabian korttelitalo, Berliininkatu 4-6 Uudet sisäilmakorjaukset - kesä ja syksy 2018

Arabian korttelitalo, Berliininkatu 4-6 Uudet sisäilmakorjaukset - kesä ja syksy 2018 Arabian korttelitalo, Berliininkatu 4-6 Uudet sisäilmakorjaukset - kesä ja syksy 2018 Maria Lähdemäki Projektipäällikkö Helsingin kaupunki, kaupunkiympäristön toimiala 9.5.2018 1 Tilanne loppuvuodesta

Lisätiedot

Rakenteiden mallintaminen mallit hyötykäyttöön Case Skanska

Rakenteiden mallintaminen mallit hyötykäyttöön Case Skanska Betonipäivät 2014 Rakenteiden mallintaminen mallit hyötykäyttöön Case Skanska Ilkka Romo Skanska Oy 1 Tietomallintaminen Skanskassa Skanska mallinnuttaa suunnittelijoilla pääsääntöisesti kaikki omat projektikehityshankkeensa

Lisätiedot

Lakea Sydänpuu. Lakea Heartwood

Lakea Sydänpuu. Lakea Heartwood Lakea Sydänpuu Lakea Heartwood Lakean tilaelementtirakenteiset puukerrostalohankkeet KOy Rauman Palvelukoti, 16 as., 2012 Lintuviita 2, Seinäjoki, 50 as., 2013 KOy Turun palvelukoti, 54 as., 2014 As Oy

Lisätiedot

RAKENNUSTUOTTEIDEN KELPOISUUS

RAKENNUSTUOTTEIDEN KELPOISUUS RAKENNUSTUOTTEIDEN KELPOISUUS Rakennusvalvonnan ohjeita nro 28 LAHDEN KAUPUNKI Tekninen ja ympäristötoimiala Rakennusvalvonta Kärkölä, Lahti 12.4.2016 Rakennuttaja on vastuussa rakennustuotteiden kelpoisuuden

Lisätiedot

Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti.

Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti. Työmaatiedote 12.04.2018-16:00 Siltasairaala Työmaatiedote 6 Huhtikuu 2018 Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti. Käynnissä olevia töitä

Lisätiedot

"SÄÄLTÄ SUOJAAN" - TOIMITUSSISÄLTÖ

SÄÄLTÄ SUOJAAN - TOIMITUSSISÄLTÖ 5.1.2015 "SÄÄLTÄ SUOJAAN" - TOIMITUSSISÄLTÖ "SÄÄLTÄ SUOJAAN" -TOIMITUS SISÄLTÄÄ: -Ulkoseinäelementit: - sisäpuolen EK-kipsilevy 13 mm -ulkovuori pääosin asennettuna -ikkunavuorilaudat pääosin asennettuna

Lisätiedot

KORJAUSTYÖRAPORTTI, KESÄN 2015 KORJAUKSET

KORJAUSTYÖRAPORTTI, KESÄN 2015 KORJAUKSET 10.8.2015 Sivu 1/8 Tilaaja: Jyväskylän Tilapalvelu PL 193 40101 Jyväskylä Hanke: KORPILAHDEN YHTENÄISKOULU KORJAUSTYÖRAPORTTI, KESÄN 2015 KORJAUKSET Sivu 2/8 SISÄLLYSLUETTELO 1. LÄHTÖTILANNE... 3 1.1 Hankkeen

Lisätiedot

Näin rakennettiin Torkkolan tuulivoimapuisto

Näin rakennettiin Torkkolan tuulivoimapuisto Näin rakennettiin Torkkolan tuulivoimapuisto Merikaarrontie N Torkkola Vähäkyrö 7 Torkkolan tuulivoimapuisto sijaitsee Vaasassa, Merikaarrontien varrella, Kyrönjoen eteläpuolella. Pinta-ala: noin 1 000

Lisätiedot

Lämmitysjärjestelmien asentaminen

Lämmitysjärjestelmien asentaminen TALOTEKNIIKAN OSAAMISTARJOTIN 8.1. 31.5.2019 27.12.2018 1 Sisällys Lämmitysjärjestelmien asentaminen... 2 Lämmitysjärjestelmien asentamisen perusteet, 30 osp... 2 Putkistojen hitsaus... 3 Putkistojen hitsauksen

Lisätiedot

Pöytyän kunta KESKUSKEITTIÖ TYÖTURVALLISUUSASIAKIRJA

Pöytyän kunta KESKUSKEITTIÖ TYÖTURVALLISUUSASIAKIRJA Pöytyän kunta Keskuskeittiö 1 Pöytyän kunta KESKUSKEITTIÖ TYÖTURVALLISUUSASIAKIRJA Insinööritoimisto H. Kiiski Oy 20.12.2017 Pöytyän kunta Keskuskeittiö 2 TYÖTURVALLISUUSASIAKIRJA 1 YLEISTÄ 1.1 Työturvallisuusasiakirjan

Lisätiedot

High Class ratkaisu! Joustavat moduuliratkaisut toimistotiloiksi

High Class ratkaisu! Joustavat moduuliratkaisut toimistotiloiksi High Class ratkaisu! Joustavat moduuliratkaisut toimistotiloiksi www.ramirent.fi Korkeat standardit Monipuolisiin High Class moduuleihimme sovelletaan standardeja, jotka ovat lähes yhtä tiukat kuin uusiin,

Lisätiedot

High Class ratkaisu! Joustavat moduuliratkaisut toimistotiloiksi

High Class ratkaisu! Joustavat moduuliratkaisut toimistotiloiksi High Class ratkaisu! Joustavat moduuliratkaisut toimistotiloiksi www.ramirent.fi Korkeat standardit Monipuolisiin High Class moduuleihimme sovelletaan standardeja, jotka ovat lähes yhtä tiukat kuin uusiin,

Lisätiedot

Kansakoulunkadun siirtotilan hankinta. Liite 1: Esityslistaa tukeva aineisto

Kansakoulunkadun siirtotilan hankinta. Liite 1: Esityslistaa tukeva aineisto Kansakoulunkadun siirtotilan hankinta Liite 1: Esityslistaa tukeva aineisto Nyt on tavoite päättää siirtotilojen hankinnasta Järvenpään kaupunginhallitus päätti 30.10.2017 ( 124 Kansakoulunkadun väistötilan

Lisätiedot

ANTTILAN KOULUN SANEERAUS. Korjauksen suunnittelu ja toteutus Mitä korjattiin ja miten onnistuttiin

ANTTILAN KOULUN SANEERAUS. Korjauksen suunnittelu ja toteutus Mitä korjattiin ja miten onnistuttiin ANTTILAN KOULUN SANEERAUS Korjauksen suunnittelu ja toteutus Mitä korjattiin ja miten onnistuttiin 1 Korjaushistoriaa Kiinteistössä on tehty eri konsulttien toimesta paikallisia kuntoarvioita / -tutkimuksia

Lisätiedot

URAKKATARJOUSPYYNTÖ. Kainuun keskussairaalan laajennus, ppkl ja nd-yksikkö

URAKKATARJOUSPYYNTÖ. Kainuun keskussairaalan laajennus, ppkl ja nd-yksikkö URAKKATARJOUSPYYNTÖ 1(1) Pyydämme urakkatarjoustanne alla mainitusta urakasta liitteenä olevien asiakirjojen mukaan. Tarjous tehdään alla mainitulla tavalla eriteltynä. Pyydetyt yksikköhinnat ilmoitetaan

Lisätiedot

Ruokolahden kunta Kh. 5.2.2015 / 38 1 Kv. 9.2.2015 / 10. Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat:

Ruokolahden kunta Kh. 5.2.2015 / 38 1 Kv. 9.2.2015 / 10. Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat: Ruokolahden kunta Kh. 5.2.2015 / 38 1 KIRKONKYLÄN KOULUN TILAVAIHTOEHDOT KUNNANHALLITUS 5.2.2015 Vaihtoehto VE 1 Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat: Rasilan päiväkoti

Lisätiedot

Vt 12 Lahden eteläinen kehätie

Vt 12 Lahden eteläinen kehätie Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 5/2018 Tarkastelujakso: 1.5.2018-31.5.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521

Lisätiedot

Kinnarin uusi koulu hankkeen/projektiallianssin tavoitteet

Kinnarin uusi koulu hankkeen/projektiallianssin tavoitteet Kinnarin uusi koulu Kinnarin uusi koulu hankkeen/projektiallianssin tavoitteet Tausta: Hanke korvaa sisäilmaongelmien takia puretun kohteen ja vastaa Järvenpään kasvuun Visio: Uusi Kinnari Iloisesti Yhdessä

Lisätiedot

Riihikallion koulukeskus. Vaihtoehtoiset mallit

Riihikallion koulukeskus. Vaihtoehtoiset mallit Riihikallion koulukeskus Vaihtoehtoiset mallit Riihikallion koulukeskus 3 eri vaihtoehtoa VE1 koulun laajennus ja säilytettävien osien (2007-siipi ja liikuntasali) peruskorjaus VE2 koulun laajennus ja

Lisätiedot

VANTAAN KAUPUNKI RUUSUKVARTSINKATU, LUMIKVARTSINKATU TYÖTURVALLISUUSLIITE. No 53209 / 10

VANTAAN KAUPUNKI RUUSUKVARTSINKATU, LUMIKVARTSINKATU TYÖTURVALLISUUSLIITE. No 53209 / 10 VANTAAN KAUPUNKI 16UBS0001 1(5) VANTAAN KAUPUNKI TYÖTURVALLISUUSLIITE No 53209 / 10 25.05.2014 VANTAAN KAUPUNKI 16UBS0001 2(5) SISÄLLYSLUETTELO 1 YLEISTÄ... 3 1.1 Työturvallisuusliitteen tarkoitus... 3

Lisätiedot

Case: Asuinkerrostalon sisäantennijärjestelmän toteutus. Seppo Seitsonen Orbion Consulting Oy Puh. 050 566 8200 seppo.seitsonen@orbionconsulting.

Case: Asuinkerrostalon sisäantennijärjestelmän toteutus. Seppo Seitsonen Orbion Consulting Oy Puh. 050 566 8200 seppo.seitsonen@orbionconsulting. Case: Asuinkerrostalon sisäantennijärjestelmän toteutus Seppo Seitsonen Orbion Consulting Oy Puh. 050 566 8200 seppo.seitsonen@orbionconsulting.fi Orbionin esittely Pohjoismainen, riippumaton, tietoliikennealan

Lisätiedot

Uusi sairaala hanke Keski-Suomen toimintamallit rakentamisen pohjana P R O J E K T I J O H T A J A J O R M A T E I T T I N E N

Uusi sairaala hanke Keski-Suomen toimintamallit rakentamisen pohjana P R O J E K T I J O H T A J A J O R M A T E I T T I N E N Uusi sairaala hanke Keski-Suomen toimintamallit rakentamisen pohjana P R O J E K T I J O H T A J A J O R M A T E I T T I N E N 2 9. 3. 2 0 1 1 Miksi uusi sairaala tarvitaan? ongelmat sairaalakiinteistöissä

Lisätiedot

Puijon sairaalan vuodeosastojen. Uusi Sydän -hanke

Puijon sairaalan vuodeosastojen. Uusi Sydän -hanke Puijon sairaalan vuodeosastojen uudistaminen Uusi Sydän -hanke 08.02.2018 SSTY:n päivät, Oulu Pekka Turunen, vs. kiinteistöjohtaja, Pohjois-Savon sairaanhoitopiiri (KYS) Masterplan hankekartta Uusi Sydän

Lisätiedot

ÄÄNEKOSKEN KAUPUNKI OHJEITA RAKENTAJILLE 1(3) Rakennusvalvonta 2009

ÄÄNEKOSKEN KAUPUNKI OHJEITA RAKENTAJILLE 1(3) Rakennusvalvonta 2009 ÄÄNEKOSKEN KAUPUNKI OHJEITA RAKENTAJILLE 1(3) Rakennusvalvonta 2009 YLEISTÄ Nämä asiakirjat piirustuksineen ja liitteineen sisältävät rakennusluvan. Rakennettaessa on noudatettava hyväksyttyjä piirustuksia.

Lisätiedot

Jokirinteen oppimiskeskus Kirkkonummi

Jokirinteen oppimiskeskus Kirkkonummi KUSTANNUSSELVITYS Jokirinteen oppimiskeskus Kirkkonummi 7.4.2017 Sisällysluettelo Sisällysluettelo 2 Dokumentin tiedot 2 Hankekuvaus 3 Lähtökohdat 3 Yhteenveto 3 Laskentaperusteet 4 Riskit 5 Liitteet 5

Lisätiedot

TARJOUSPYYNTÖ 534/ (3)

TARJOUSPYYNTÖ 534/ (3) TARJOUSPYYNTÖ 534/2017 11.10.2017 1 (3) ESPER-hanke, Kuuma sairaala RST-KALUSTEET Etelä-Savon sosiaali- ja terveyspalvelujen ky. pyytää tarjoustanne ESPER-hankkeeseen kuuluvan Kuuman sairaalan ensimmäiseen

Lisätiedot

TYÖMAATIEDOTE VKO 22 / 2018 AS OY HARPPUUNAN PUOSU

TYÖMAATIEDOTE VKO 22 / 2018 AS OY HARPPUUNAN PUOSU 4.6.2018 Ohjelmantäyteinen työturvallisuusviikko takana Viikolla 22 on näkyvimpinä töinä jatkettu B-talossa vesikattotöitä, kevyiden väliseinien töitä sekä julkisivujen eristyksiä. C-talon betoniset pystyrakenteet

Lisätiedot

Työharjoittelu Saksassa - Kleve 19.4.2014 Työharjoittelu paikka - Kleidorp Ajankohta 1.3 11.4.2014

Työharjoittelu Saksassa - Kleve 19.4.2014 Työharjoittelu paikka - Kleidorp Ajankohta 1.3 11.4.2014 Stephar Stephar Matkaraportti Työharjoittelu Saksassa - Kleve 19.4.2014 Työharjoittelu paikka - Kleidorp Ajankohta 1.3 11.4.2014 Tässä matkaraportista yritän kertoa vähän, että miten minulla meni lentomatka,

Lisätiedot

Puhtauden ja pölynhallinta linjasaneerauksessa, case Toimitusjohtaja Liisa Laakkonen, LTQ-Partners Oy

Puhtauden ja pölynhallinta linjasaneerauksessa, case Toimitusjohtaja Liisa Laakkonen, LTQ-Partners Oy Taloyhtiöiden hallitusforum 6.10.2012 Helsingin Messukeskus Puhtauden ja pölynhallinta linjasaneerauksessa, case Toimitusjohtaja Liisa Laakkonen, LTQ-Partners Oy Esimerkki hyvin toteutetusta pölynhallinnasta

Lisätiedot

Kuormien purku ja turvalliset elementtien asennukset

Kuormien purku ja turvalliset elementtien asennukset Kuormien purku ja turvalliset elementtien asennukset AJANKOHTAISTA 2017 ESITYS 1. Turvallisuuskehitys Parmassa 2. Parman projektinhallinta numeroina 3. Parman ajankohtaiset turvallisuutta parantavat tuoteratkaisut

Lisätiedot

Korjaushankkeen laadun haasteet

Korjaushankkeen laadun haasteet KORJAUSHANKKEEN LAADUN HAASTEET 12.11.2013 Esko Lindblad Valvontapäällikkö, rakennusterveysasiantuntija, rkm Suomen Sisäilmakeskus Oy 1 Case ullakkorakentaminen 5 kerroksinen kerrostalo rakennettu 1920

Lisätiedot

Reno Port. TUTKITUSTI: KUSTANNUSSÄÄSTÖÄ 26% Työmaan aikaisissa ja epäsuorissa kustannuksissa perinteiseen putkiremonttiin verrattuna.

Reno Port. TUTKITUSTI: KUSTANNUSSÄÄSTÖÄ 26% Työmaan aikaisissa ja epäsuorissa kustannuksissa perinteiseen putkiremonttiin verrattuna. Reno Port TUTKITUSTI: KUSTANNUSSÄÄSTÖÄ 26% Työmaan aikaisissa ja epäsuorissa kustannuksissa perinteiseen putkiremonttiin verrattuna. Reno Port -talotekniikkakasetin käyttö 60-70-luvun tyyppikerrostalojen

Lisätiedot

KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA

KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA 1 KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA 1.6.2016 Arkkitehtitoimisto Jorma Paloranta Oy 2 SISÄLLYSLUETTELO 1 SELOSTUS HANKKEESTA 1.1 Hankesuunnitelman

Lisätiedot

SUOMALAIS-VENÄLÄINEN KOULU

SUOMALAIS-VENÄLÄINEN KOULU SUOMALAIS-VENÄLÄINEN KOULU UUDEN KOULURAKENNUKSEN TAUSTAT JA LÄHTÖKOHDAT Timo Juolevi rakennuttajapäällikkö 20.11.2018 PERUSKORJAUKSEN SELVITYS 10/2013-> Lähtötilanne Koulun sisäilma on koettu huonoksi

Lisätiedot

Pientalorakentajan sähköistyksen vaiheet

Pientalorakentajan sähköistyksen vaiheet Pientalorakentajan sähköistyksen vaiheet 1. Tee esisuunnitelma sähköistystarpeista lämmitysjärjestelmästä 2. Ota yhteyttä Tornion Energiaan saadaksesi neuvoja sähköistyksen toteuttamiseksi saadaksesi tiedon

Lisätiedot

ASIA Julkista hankintaa koskeva vastine Rakennusliike Porrokki Oy:n 4.6.2014 markkinaoikeudelle tekemän valituksen johdosta asiassa 2014/535.

ASIA Julkista hankintaa koskeva vastine Rakennusliike Porrokki Oy:n 4.6.2014 markkinaoikeudelle tekemän valituksen johdosta asiassa 2014/535. 1 (5) MARKKINAOIKEUDELLE ASIA Julkista hankintaa koskeva vastine Rakennusliike Porrokki Oy:n 4.6.2014 markkinaoikeudelle tekemän valituksen johdosta asiassa 2014/535. Vastine koskee valittajan tekemää,

Lisätiedot

T Y Ö S E L I T Y S SIUNTION KUNTA PÄIVÄRINTEEN KOULUN VÄISTÖTILAT JA SIVISTYSTOIMEN TYÖTILAT

T Y Ö S E L I T Y S SIUNTION KUNTA PÄIVÄRINTEEN KOULUN VÄISTÖTILAT JA SIVISTYSTOIMEN TYÖTILAT Sivu 1 / 6 T Y Ö S E L I T Y S SIUNTION KUNTA PÄIVÄRINTEEN KOULUN VÄISTÖTILAT JA SIVISTYSTOIMEN TYÖTILAT Sivu 2 / 6 Sisällys 1. YLEISTÄ... 3 2. TYÖSSÄ NOUDATETTAVAT ASIAKIRJAT JA URAKOITSIJAN VELVOITTEET...

Lisätiedot

PERUSTAMISKUSTANNUKSET, KORJAUS - PÄÄRYHMITTÄIN

PERUSTAMISKUSTANNUKSET, KORJAUS - PÄÄRYHMITTÄIN Sivu 1/2 12273 D-osa Masalan koulu Paikkakunta: Laajuus: Hankekoko: 396 m2, 451 brm2, 1 739 rm3 446 brm2 Jakaja: 396 m2 PERUSTAMISKUSTANNUKSET, KORJAUS - PÄÄRYHMITTÄIN Talo 80 -nimikkeistö /m2 % B1 Rakennuttajan

Lisätiedot

Helsingin kaupunki Pöytäkirja 8/ (6) Liikennelaitos -liikelaitoksen johtokunta (HKL) Infraj/

Helsingin kaupunki Pöytäkirja 8/ (6) Liikennelaitos -liikelaitoksen johtokunta (HKL) Infraj/ Helsingin kaupunki Pöytäkirja 8/2015 1 (6) 68 HKL:n kulunvalvonnan uusimisen kokonaisurakan lisä- ja muutostyövarauksen korottaminen HEL 2013-000688 T 10 06 00 Päätös päätti hyväksyä HKL:n kulunvalvonnan

Lisätiedot

MOISION AYRSHIRE UUDEN PIHATON RAKENTAMINEN KESÄ 2015

MOISION AYRSHIRE UUDEN PIHATON RAKENTAMINEN KESÄ 2015 UUDEN PIHATON RAKENTAMINEN KESÄ 2015 Rakentamispäätöksen lähtökohdat Vanhan navetan remontointi kallis, ei uusia lehmäpaikkoja, nuorkarjan tilat? Uuden rakentaminen pihatto vai parsinavetta? Tuotannon

Lisätiedot

Komin ylikulkukäytävä, U-6514 Turvallisuusasiakirja

Komin ylikulkukäytävä, U-6514 Turvallisuusasiakirja Turvallisuusasiakirja Pornaisissa 16.1.2015 Suunnitellut: Ins. (amk) Heikki Väisänen A-lk:n betonisiltojen korjaussuunnittelija Tarkastanut: Ins. Jesse Lindholm A-lk:n betonisiltojen korjaussuunnittelija

Lisätiedot

URAKKAOHJELMA HYÖKKÄLÄN ALAKOULUN VÄISTÖTILAT

URAKKAOHJELMA HYÖKKÄLÄN ALAKOULUN VÄISTÖTILAT URAKKAOHJELMA HYÖKKÄLÄN ALAKOULUN VÄISTÖTILAT 1 SISÄLLYSLUETTELO 1. HANKKEEN TIEDOT... 3 1.1 TILAAJA... 3 1.2 TOIMITTAJA... 3 2. RAKENNUSKOHDE... 3 2.1 RAKENNUSKOHDE... 3 2.2 RAKENNUSPAIKKA... 3 3. HANKKEEN

Lisätiedot

Tulevaisuuden sairaala KYS Tilasuunnittelun lähtökohdat

Tulevaisuuden sairaala KYS Tilasuunnittelun lähtökohdat Tulevaisuuden sairaala KYS MASTERPLAN Tilasuunnittelun lähtökohdat PSSHP: n hallituksen ja valtuuston Masterplan seminaari 18.8.2014 Juhani Kouri Suunnittelulla LISÄARVOA LISÄARVOA Taloudellisen riskin

Lisätiedot

Helsingin kaupunki Pöytäkirja 3/ (6) Liikennelaitos -liikelaitoksen johtokunta (HKL) Tj/

Helsingin kaupunki Pöytäkirja 3/ (6) Liikennelaitos -liikelaitoksen johtokunta (HKL) Tj/ Helsingin kaupunki Pöytäkirja 3/2014 1 (6) 27 Automaattimetron tilannekatsaus päätti panna asian pöydälle. toimitusjohtaja Matti Lahdenranta Matti Lahdenranta, toimitusjohtaja, puhelin: 310 35091 matti.lahdenranta(a)hel.fi

Lisätiedot

Kiinteistön käyttöönotto peruskorjauksen jälkeen tilaajan ja käyttäjän haasteet

Kiinteistön käyttöönotto peruskorjauksen jälkeen tilaajan ja käyttäjän haasteet 1 Kiinteistön käyttöönotto peruskorjauksen jälkeen tilaajan ja käyttäjän haasteet Tilakeskuksen investoinnit 2014 Kaupungintalokorttelien elävöittäminen 7 M Uudisrakentaminen 53 M Peruskorjaukset 115 M

Lisätiedot

Merkittävä energiansäästö & Mukavan huoleton ja turvallinen asuminen. - Älykäs, hallittu talotekniikka -

Merkittävä energiansäästö & Mukavan huoleton ja turvallinen asuminen. - Älykäs, hallittu talotekniikka - Merkittävä energiansäästö & Mukavan huoleton ja turvallinen asuminen - Älykäs, hallittu talotekniikka - Agenda Mistä on kyse? Hyödyt Älykäs talotekniikan ohjaus käytännössä Miksi HomeSoft? Tekninen ratkaisu

Lisätiedot

Case: Asuinkerrostalon sisäantennijärjestelmän suunnittelu ja hankinta

Case: Asuinkerrostalon sisäantennijärjestelmän suunnittelu ja hankinta Case: Asuinkerrostalon sisäantennijärjestelmän suunnittelu ja hankinta Seppo Seitsonen Orbion Consulting Oy Puh. 050 566 8200 seppo.seitsonen@orbionconsulting.fi AGENDA 1. Orbion Consulting 2. Kohde, lähtötilanne

Lisätiedot

Case Linnankosken lukio. Mika Matikka WSP Finland Oy Liiketoimintajohtaja, korjausrakentaminen

Case Linnankosken lukio. Mika Matikka WSP Finland Oy Liiketoimintajohtaja, korjausrakentaminen Case Linnankosken lukio Mika Matikka WSP Finland Oy Liiketoimintajohtaja, korjausrakentaminen Linnankosken lukio, raapaisu historiasta valmistunut keväällä 1953 koulukäyttöön alkuperäisistä rakenteista:

Lisätiedot

URAKKAOHJELMA AKAAN KAUPUNGIN SIIRTOKELPOISET RAKENNUKSET; SIIRTOKOULU VUOSILUOKILLE 0-6 TAIDE JA TAITOAINEIDEN OPETUSTILAT OPTIOLUOKKATILAT

URAKKAOHJELMA AKAAN KAUPUNGIN SIIRTOKELPOISET RAKENNUKSET; SIIRTOKOULU VUOSILUOKILLE 0-6 TAIDE JA TAITOAINEIDEN OPETUSTILAT OPTIOLUOKKATILAT LIITE 7 Urakkaohjelma URAKKAOHJELMA AKAAN KAUPUNGIN SIIRTOKELPOISET RAKENNUKSET; SIIRTOKOULU VUOSILUOKILLE 0-6 TAIDE JA TAITOAINEIDEN OPETUSTILAT OPTIOLUOKKATILAT 9.11.2017 1(10) SISÄLLYSLUETTELO 1. HANKKEEN

Lisätiedot

Helsingin kaupunki Pöytäkirja 3/ (6) Hankintakeskus

Helsingin kaupunki Pöytäkirja 3/ (6) Hankintakeskus Helsingin kaupunki Pöytäkirja 3/2015 1 (6) 3 Liikkumisen apuvälineet H018-14 HEL 2014-011257 T 02 08 01 00 Päätös päätti hyväksyä seuraavat tarjoukset kolmeksi (3) vuodeksi hinnaltaan edullisimpina. Algol-Trehab

Lisätiedot

High Class ratkaisu! Joustavat moduuliratkaisut kouluille ja päiväkodeille

High Class ratkaisu! Joustavat moduuliratkaisut kouluille ja päiväkodeille High Class ratkaisu! Joustavat moduuliratkaisut kouluille ja päiväkodeille www.ramirent.fi Korkeat standardit Monipuolisiin High Class-tiloihin sovelletaan standardeja, jotka ovat lähes yhtä tiukat kuin

Lisätiedot

Mediq Kokonaisratkaisutoimittaja

Mediq Kokonaisratkaisutoimittaja Mediq Kokonaisratkaisutoimittaja Petteri Joenpolvir 21 Tammikuu 2014 Alustus Rakennushankkeissa kuluu erittäin paljon aikaa ja rahaa laitehankintojen suunnitteluun, kilpailutukseen ja toteutukseen. Eikä

Lisätiedot

HELSINGIN KAUPUNKI 1/5 LIIKENNELIIKELAITOS. Ohje paloilmoitinryhmien Infra- ja kalustoyksikkö

HELSINGIN KAUPUNKI 1/5 LIIKENNELIIKELAITOS. Ohje paloilmoitinryhmien Infra- ja kalustoyksikkö HELSINGIN KAUPUNKI 1/5 OHJEISTUS PALOILMOITINRYHMIEN IRTI- JA PÄÄLLEKYTKENNÄSTÄ METRON RATAOSUUDELLA, ASEMILLA JA HKL:N KIINTEISTÖISSÄ TYÖSKENNELTÄESSÄ 1 YLEISTÄ Tehtäessä metron rata-alueella, asemilla

Lisätiedot

K-sairaalan työmaan viivästyminen

K-sairaalan työmaan viivästyminen Hallitus 204 05.12.2017 K-Sairaalan urakkasopimuksen purkaminen EKSTPHAL 204 Etelä-Karjalan sosiaali- ja terveyspiiri (Eksote) ja HL-Rakentajat Oy allekirjoittivat 16.2.2016 urakkasopimuksen K-sairaalan

Lisätiedot

Vallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA

Vallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA Vallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA hankenumero 8010159 9.12.2013 HELSINGIN KAUPUNKI TILAKESKUS Tekninen hankesuunnitelma, Asko Rintamäki 2 Tekninen hankesuunnitelma,

Lisätiedot

URAKKATARJOUSPYYNTÖ Etelä-Karjalan keskussairaalan laajennuksen maanrakennus- ja louhintatyöt

URAKKATARJOUSPYYNTÖ Etelä-Karjalan keskussairaalan laajennuksen maanrakennus- ja louhintatyöt URAKKATARJOUSPYYNTÖ URAKKATARJOUSPYYNTÖ Etelä-Karjalan keskussairaalan laajennuksen maanrakennus- ja louhintatyöt URAKKATARJOUSPYYNTÖ 1 RAKENNUTTAJA 2 Tarjouspyynnön kohde ja tehtäväkuvaus 2.1 Tarjouspyynnön

Lisätiedot

Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti.

Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti. Työmaatiedote 09.05.2018-14:00 Siltasairaala Työmaatiedote 7 Toukokuu 2018 Aamun ensimmäinen räjäytysikkuna siirtyy ajalle 7.15-7.25 (entinen aika oli 7.40-7.50) ja se otetaan käyttöön ke 16.5.2018 alkaen.

Lisätiedot

Rakentamisen prosessi ja energiatehokkuus

Rakentamisen prosessi ja energiatehokkuus Rakentamisen prosessi ja energiatehokkuus 1 Hankeselvitysvaiheessa rakentamisen prosessissa Lähtötietojen varmistaminen Varmistetaan että kaikki mahdollinen projektin onnistumiseen välttämättömät tiedot

Lisätiedot

Soidinpuiston ykk, U-6553 Turvallisuusasiakirja

Soidinpuiston ykk, U-6553 Turvallisuusasiakirja Turvallisuusasiakirja Pornaisissa 28.12.2014 Suunnitellut: Ins. (amk) Heikki Väisänen A-lk:n betonisiltojen korjaussuunnittelija Tarkastanut: Ins. Jyrki Hämäläinen A-lk:n betonisiltojen korjaussuunnittelija

Lisätiedot

Hanhikivi 1 -hanke. KIP Ympäristöpäivä Minttu Hietamäki, ydintekniikka-asiantuntija

Hanhikivi 1 -hanke. KIP Ympäristöpäivä Minttu Hietamäki, ydintekniikka-asiantuntija Hanhikivi 1 -hanke KIP Ympäristöpäivä 27.5.2016 Minttu Hietamäki, ydintekniikka-asiantuntija Voimajärjestelmän tila 27.5. klo 10 2 Sähkön lähteet Suomessa 2015 Turve 3,3 % Maakaasu 6,1 % Kivihiili 6,7

Lisätiedot

Kiimingin Jokirannan uusi koulu

Kiimingin Jokirannan uusi koulu Kiimingin Jokirannan uusi koulu Kuukausitiedote syyskuu 2019 Tällä tiedotteella pyrimme kuvaamaan rakennuskohteen työmaatilannetta sekä informoimaan kuntalaisia työmaalla tapahtuvista työvaiheista, laatu-

Lisätiedot

SOPIMUS(luonnos) KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET.

SOPIMUS(luonnos) KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET. SOPIMUS(luonnos) KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET Hanke Nurmijärven kunnan Klaukkalan ja Lepsämän alueurakka 1.10.2017-30.9.2020. Urakkakohde Urakkakohteina Nurmijärven

Lisätiedot

SÄHKÖTEKNISTEN TÖIDEN SUORITTAMINEN AIKAVELOITUSPERIAATTEELLA

SÄHKÖTEKNISTEN TÖIDEN SUORITTAMINEN AIKAVELOITUSPERIAATTEELLA SÄHKÖTEKNISTEN TÖIDEN SUORITTAMINEN AIKAVELOITUSPERIAATTEELLA Etelä-Savon sosiaali- ja terveyspalvelujen kuntayhtymä pyytää tarjoustanne tarvitsemiensa sähkötöiden suorittamisesta sekä tilaajan tai urakoitsijan

Lisätiedot

Helsingin kaupunki Pöytäkirja 9/ (5) Kaupunginhallitus Sj/

Helsingin kaupunki Pöytäkirja 9/ (5) Kaupunginhallitus Sj/ Helsingin kaupunki Pöytäkirja 9/2014 1 (5) 266 Hankintaoikaisuvaatimus koskien tietokeskuksen johtajan päätöstä kaupunginarkiston arkistotietokannan hankinnasta HEL 2013-009044 T 02 08 01 00 Päätös päätti

Lisätiedot

Hankintamenettely on avoin. Hankinnan arvo ylittää kansallisen kynnysarvon.

Hankintamenettely on avoin. Hankinnan arvo ylittää kansallisen kynnysarvon. 1 ELEKTRONISTEN SUURTEHOHÄLYTTIMIEN HANKINTA Itä-Uudenmaan pelastuslaitos pyytää tarjoustanne kolmesta (3) elektronisesta, teholtaan 2000 W, suurtehohälyttimestä asennuksineen jäljempänä olevan tarjouspyynnön

Lisätiedot

TA 2018 Talousar- Yhteensä viomuutos Tulot Menot Netto

TA 2018 Talousar- Yhteensä viomuutos Tulot Menot Netto Kiinteistöjen myynnit Tulot 3 285 000-1 285 000 2 000 000 Menot 0 0 0 Netto 3 285 000-1 285 000 2 000 000 Kiinteistöomaisuuden myyntitulot, toteutuneita kauppoja 5. UUDISRAKENTAMINEN Nilsiän terveys- ja

Lisätiedot

Stadin ammattiopisto Taucher-Talo Nilsiänkatu 3. Ikkunoiden ja ulko-ovien korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS

Stadin ammattiopisto Taucher-Talo Nilsiänkatu 3. Ikkunoiden ja ulko-ovien korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS Stadin ammattiopisto Taucher-Talo Nilsiänkatu 3 Ikkunoiden ja ulko-ovien korjaukset Hanke 8010146 27.11.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus

Lisätiedot

KAALISTEN KAUPUNKI. Torin seudun kehittämishanke. Toinen rakennusvaihe 2012 Kirkkokadun saneeraus TYÖTURVALLISUUSLIITE

KAALISTEN KAUPUNKI. Torin seudun kehittämishanke. Toinen rakennusvaihe 2012 Kirkkokadun saneeraus TYÖTURVALLISUUSLIITE KAALISTEN KAUPUNKI Torin seudun kehittämishanke Toinen rakennusvaihe 2012 Kirkkokadun saneeraus TYÖTURVALLISUUSLIITE 28.3.2012 SIsÄLLYSLUETTEL0 1 YLEISTÄ 1.1 Turvallisuusliitteen tarkoitus 1.2 Rakennuttaja,

Lisätiedot

IDEN PERUSKORJAUKSET

IDEN PERUSKORJAUKSET TALOYHTIÖIDEN IDEN PERUSKORJAUKSET säästöjen etsiminen lisä- ja muutostöiden minimointi voiko urakoitsija olla mukana jo suunnitteluvaiheessa? aikataulutus lisärakentaminen yhtenä rahoituskeinona Säästöjen

Lisätiedot

Tilaohjelma 4.2.2014 Nikkilän sydän, 1 vaihe Luokkatilat: Aineluokat: Teorialuokat: Erityisopetus: Aulat ja käytävät Liikuntatilat Muut tilat:

Tilaohjelma 4.2.2014 Nikkilän sydän, 1 vaihe Luokkatilat: Aineluokat: Teorialuokat: Erityisopetus: Aulat ja käytävät Liikuntatilat Muut tilat: Liite 1 Tilaohjelma 4.2.2014 Nikkilän sydän, 1 vaihe Tilojen määrä hym2 (á) hym2 yhteensä Huom! Luokkatilat: Aineluokat: Musiikki 2 77,00 154 Tekstiilityö 2 92,50 185 Kuvataide 2 100,00 200 Fysiikka/kemia

Lisätiedot

Toimitusehto on DDP (Järvenpää). Osatarjoukset eivät ole sallittuja. Vaihtoehtoiset tarjoukset eivät ole sallittuja.

Toimitusehto on DDP (Järvenpää). Osatarjoukset eivät ole sallittuja. Vaihtoehtoiset tarjoukset eivät ole sallittuja. Tarjouspyyntö 1 (5) 29.9.2017 Viite: Välskärinpolun HVP/2017 Välskärinpolun hulevesipumppaamo, laitehankinta Järvenpään Vesi pyytää kokonaishintaista tarjoustanne, Välskärinpolun hulevesipumppaamosta tämän

Lisätiedot

Ehdotus NEUVOSTON PÄÄTÖS

Ehdotus NEUVOSTON PÄÄTÖS EUROOPAN KOMISSIO Bryssel 18.2.2016 COM(2016) 69 final 2016/0041 (NLE) Ehdotus NEUVOSTON PÄÄTÖS Euroopan yhteisöjen ja niiden jäsenvaltioiden sekä Turkmenistanin väliseen kumppanuus- ja yhteistyösopimukseen

Lisätiedot

1 YLEISKUVAUS... 2. 1.1 Valokaistaliittymä... 2. 1.2 Palvelun rajoitukset... 2 2 PALVELUKOMPONENTIT... 3. 2.1 Päätelaite... 3. 2.2 Nopeus...

1 YLEISKUVAUS... 2. 1.1 Valokaistaliittymä... 2. 1.2 Palvelun rajoitukset... 2 2 PALVELUKOMPONENTIT... 3. 2.1 Päätelaite... 3. 2.2 Nopeus... Palvelukuvaus 1 Sisällysluettelo 1 YLEISKUVAUS... 2 1.1 Valokaistaliittymä... 2 1.2 Palvelun rajoitukset... 2 2 PALVELUKOMPONENTIT... 3 2.1 Päätelaite... 3 2.2 Nopeus... 3 2.3 IP- osoitteet... 3 3 TOIMITUS

Lisätiedot

Pientalorakentajan sähköistyksen vaiheet

Pientalorakentajan sähköistyksen vaiheet 1 Pientalorakentajan sähköistyksen vaiheet 1. Tee esisuunnitelma - sähköistystarpeista - lämmitysjärjestelmästä 2. Ota yhteyttä Tornion Energiaan - saadaksesi neuvoja sähköistyksen toteuttamiseksi - saadaksesi

Lisätiedot

Kokkolan Sataman väylien ja satama-altaiden monikeilaustyö

Kokkolan Sataman väylien ja satama-altaiden monikeilaustyö 1(5) TARJOUSPYYNTÖ Kokkolan Sataman väylien ja satama-altaiden monikeilaustyö Kokkolan Satama Oy pyytää tarjoustanne Kokkolan sataman väylien ja satama-altaiden monikeilaustyöstä. Työssä on noudatettava

Lisätiedot

Laihian kunta rakennuttaa Keskuskoulun tontille kerrosalaltaan 2055 m 2 uudisrakennuksen.

Laihian kunta rakennuttaa Keskuskoulun tontille kerrosalaltaan 2055 m 2 uudisrakennuksen. Laihian Kunta 1(6) SUUNNITTELUPALVELUJEN TARJOUSPYYNTÖ Pyydämme tarjoustanne Monnarin koulun uudisrakennuksen arkkitehti-, rakenne-, LVI- AS- ja geosuunnittelusta tämän tarjouspyynnön ja liitteenä olevien

Lisätiedot

Suuria säästöjä elpo-elementeillä

Suuria säästöjä elpo-elementeillä Suuria säästöjä elpo-elementeillä Säästöä rakentamisajassa Säästöä asuinneliöissä Säästöä materiaalikuluissa Säästää myös ympäristöä Elpotek Oy talotekniikan innovaatioita Elpotek Oy on talotekniikkaelementtien

Lisätiedot

Electric power steering

Electric power steering AS-0.3200 Automaatio- ja systeemitekniikan projektityöt Electric power steering Ohjausmoottorin jäähdytys ja ylikuumenemisen esto Projektisuunnitelma 19.9.2014 Työn ohjaaja: Ville Matikainen Tekijät: Samppa

Lisätiedot

Hankintamenettely on avoin. Hankinnan arvo ylittää kansallisen kynnysarvon.

Hankintamenettely on avoin. Hankinnan arvo ylittää kansallisen kynnysarvon. 1 ELEKTRONISTEN SUURTEHOHÄLYTTIMIEN HANKINTA Itä-Uudenmaan pelastuslaitos pyytää tarjoustanne viidestä (5) elektronisesta suurtehohälyttimestä, teholtaan 2000 W asennuksineen jäljempänä olevan tarjouspyynnön

Lisätiedot

KYLPPÄRIT KUNTOON. 20.5.2015 Riihimäki. Jari Hännikäinen Neuvontainsinööri

KYLPPÄRIT KUNTOON. 20.5.2015 Riihimäki. Jari Hännikäinen Neuvontainsinööri KYLPPÄRIT KUNTOON 20.5.2015 Riihimäki Jari Hännikäinen Neuvontainsinööri SISÄLTÖ Kuka vastaa kylpyhuoneiden kunnossapidosta ja mikä on vastuunjakotaulukko? Kolme erilaista kylpyhuoneremonttia: 1. Oma-aloitteiset

Lisätiedot

2238/752 1 (5) KAUNIAISTEN KAUPUNKI BREDANNIITYNKUJA, BREDAÄNGSGRÄNDEN TYÖTURVALLISUUSLIITE 6.8.2015

2238/752 1 (5) KAUNIAISTEN KAUPUNKI BREDANNIITYNKUJA, BREDAÄNGSGRÄNDEN TYÖTURVALLISUUSLIITE 6.8.2015 2238/752 1 (5) KAUNIAISTEN KAUPUNKI BREDANNIITYNKUJA, BREDAÄNGSGRÄNDEN TYÖTURVALLISUUSLIITE 6.8.2015 2238/752 2 (5) Sisällysluettelo 1 Yleistä... 3 1.1 Työturvallisuusliitteen tarkoitus... 3 1.2 Päätoteuttaja...

Lisätiedot

Lapin keskussairaalan sairaala-apteekin tilatarveselvitys. yhtymävaltuuston seminaari Laura Huotari

Lapin keskussairaalan sairaala-apteekin tilatarveselvitys. yhtymävaltuuston seminaari Laura Huotari Lapin keskussairaalan sairaala-apteekin tilatarveselvitys yhtymävaltuuston seminaari 22.11.2011 Laura Huotari Ohjausryhmä: Leena Laine, sairaala-apteekkari Rauno Karjalainen, tekninen johtaja Petri Puumalainen,

Lisätiedot

PROSESSIN KEHITTÄMINEN. ESIMERKKINÄKÖKULMA: JULKINEN OHJAUS

PROSESSIN KEHITTÄMINEN. ESIMERKKINÄKÖKULMA: JULKINEN OHJAUS PROSESSIN KEHITTÄMINEN. ESIMERKKINÄKÖKULMA: JULKINEN OHJAUS Kristiina Sulankivi 19.1.2004 Tuotemallitieto rakennusprosessissa 19.1.2004, Kristiina Sulankivi 1 JULKINEN OHJAUS Viranomaisvaatimusten hallinta

Lisätiedot

1 YLEISKUVAUS... 2. 1.1 Kaapelikaistaliittymä... 2. 1.2 Palvelun rajoitukset... 2 2 PALVELUKOMPONENTIT... 3. 2.1 Päätelaite... 3. 2.2 Nopeus...

1 YLEISKUVAUS... 2. 1.1 Kaapelikaistaliittymä... 2. 1.2 Palvelun rajoitukset... 2 2 PALVELUKOMPONENTIT... 3. 2.1 Päätelaite... 3. 2.2 Nopeus... Palvelukuvaus 1 Sisällysluettelo 1 YLEISKUVAUS... 2 1.1 Kaapelikaistaliittymä... 2 1.2 Palvelun rajoitukset... 2 2 PALVELUKOMPONENTIT... 3 2.1 Päätelaite... 3 2.2 Nopeus... 3 2.3 IP- osoitteet... 3 3 TOIMITUS

Lisätiedot

Elementtien asennustyö

Elementtien asennustyö Elementtien asennustyö Aikataulu Betonirakentaminen Perinteinen rakentaminen 11 14 kuukautta Suunnittelu Osien valmistus Perustukset 1. krs 2. krs 3. krs 4. krs 5.krs 6. krs Katto LVIS Sisustus, kalustus

Lisätiedot

KAUNIAISTEN KAUPUNKI Sivu 1(6) Yhdyskuntatoimi Päiväys N:o Konevarikko /020800/2016

KAUNIAISTEN KAUPUNKI Sivu 1(6) Yhdyskuntatoimi Päiväys N:o Konevarikko /020800/2016 KAUNIAISTEN KAUPUNKI Sivu 1(6) TARJOUSPYYNTÖ LAKAISUKONEESTA Hankinnan kohde ja kuvaus Pyydämme tarjoustanne yhdestä, Kauniaisten kaupungin Kunnossapidon käyttöön tulevasta imulakaisukoneesta kokonaispainoltaan

Lisätiedot

Sairaalarakentaminen ja puu

Sairaalarakentaminen ja puu Sairaalarakentaminen ja puu MIKSI vai MIKSI EI? Made in Kainuu 5.9.2014 Terho Pekkala / Kainuun Uusi Sairaala KAINUUN KESKUSSAIRAALA vm / 1969 SAIRAALARAKENTAMISEN AIKAKAUSI Suomessa on miljardien eurojen

Lisätiedot

Elementtien asennustyö Kuvat: Puuinfo Oy ellei toisin mainittu

Elementtien asennustyö Kuvat: Puuinfo Oy ellei toisin mainittu Elementtien asennustyö Kuvat: Puuinfo Oy ellei toisin mainittu Aikataulu Perinteinen rakentaminen 11 14 kuukautta ONGELMIA Suunnitelmia ei tehdä valmiiksi ajoissa Suunnittelu Osien valmistus Perustukset

Lisätiedot

Energiatehokkuuden ja sisäilmaston hallinta ja parantaminen

Energiatehokkuuden ja sisäilmaston hallinta ja parantaminen Energiatehokkuuden ja sisäilmaston hallinta ja parantaminen TkT Risto Ruotsalainen, tiimipäällikkö Rakennusten energiatehokkuuden palvelut VTT Expert Services Oy Rakenna & Remontoi -messujen asiantuntijaseminaari

Lisätiedot

Kouvolan kaupungin liikenne- ja viheralueiden rakentamisesta ja kunnostamisesta

Kouvolan kaupungin liikenne- ja viheralueiden rakentamisesta ja kunnostamisesta Dnro 1(5) PALVELUSOPIMUS Kouvolan kaupungin liikenne- ja viheralueiden rakentamisesta ja kunnostamisesta 1. HANKINNAN KOHDE Tällä sopimuksella sovitaan vuoden 2016 investointiohjelmasta erikseen sovittujen

Lisätiedot

Tapiolan uimahalli. TIIVISTELMÄ KORJAUSHANKKEESTA Kimmo Martinsen

Tapiolan uimahalli. TIIVISTELMÄ KORJAUSHANKKEESTA Kimmo Martinsen Tapiolan uimahalli TIIVISTELMÄ KORJAUSHANKKEESTA 8.1.2018 Kimmo Martinsen 1 Tiivistelmä hankkeesta Korjaushankkeen ensimmäisessä vaiheessa v. 2014 2016 on jo toteutettu uimahallin vanhan osan puku- ja

Lisätiedot

1.12.2010 Arto Suikka Betoniteollisuus ry. Betonivalmisosarakentamisen uudet suunnittelu- ja toteutusohjeet

1.12.2010 Arto Suikka Betoniteollisuus ry. Betonivalmisosarakentamisen uudet suunnittelu- ja toteutusohjeet Betonivalmisosarakentamisen uudet suunnittelu- ja toteutusohjeet Uutta ja vanhaa Valmisosarakentaminen Suunnitteluprosessi Rakennejärjestelmät Talonrakentaminen Infrarakentaminen Rakentamisprosessi Ympäristöominaisuudet

Lisätiedot

Sisäilmaparannuksen rakennuttaminen, CASE päiväkoti

Sisäilmaparannuksen rakennuttaminen, CASE päiväkoti Sisäilmaparannuksen rakennuttaminen, CASE päiväkoti Teemu Alavenetmäki RI (AMK) Tampereen Tilakeskus Liikelaitos rakennuttajainsinööri Sisältö Suunnittelu Kilpailutus ja urakoitsijoiden valinta Rakentaminen

Lisätiedot

KNX hyvä käytäntö ja laadukkaat kohteet Mitä pitää muistaa kohteen tekemisessä

KNX hyvä käytäntö ja laadukkaat kohteet Mitä pitää muistaa kohteen tekemisessä KNX hyvä käytäntö ja laadukkaat kohteet Mitä pitää muistaa kohteen tekemisessä Sopimuksesta - luovutukseen Suunnittelu Toteutus luovutus Sisällysluettelo Urakoitsija muistilista... 3 2.2 KNX-projektin

Lisätiedot

Kantavan alapohjan osuus % Paalutussyvyys Rakennuksen lisäkustannukset. Hissit Asuntohissit kpl Kerrosluku 0 krs. Henkilöhissit 1 kpl Kerrosluku 2 krs

Kantavan alapohjan osuus % Paalutussyvyys Rakennuksen lisäkustannukset. Hissit Asuntohissit kpl Kerrosluku 0 krs. Henkilöhissit 1 kpl Kerrosluku 2 krs 13.10.2011 Sivu 1/2 Heikki Peltonen HP Crea Oy Hanke: 201147 1 Hirvaskankaan koulu ja päiväkoti Vaihe: Tilaohjelma 10/2011 Paikkakunta: Jyväskylään rajoittuvat ymp.kunnat Haahtela-ind.: 72,0 / 1.2011 Hintataso:

Lisätiedot
