Onnistuneita navettahankkeita Kainuussa. Valion Navettaseminaari Esa Heikkinen
|
|
- Jorma Ahola
- 7 vuotta sitten
- Katselukertoja:
Transkriptio
1 Onnistuneita navettahankkeita Kainuussa Valion Navettaseminaari Esa Heikkinen
2 Tilat tausta tuotannon laajentamiselle Tila 1 - Kuhmo Määttä Mty Iiro, Markku ja Eila Taustaa: Tilalla v parsinavetasta laajennettu 28 lehmän pihatto Vuosina selvitetty erilaisia vaihtoehtoja (lypsykarjan laajennus, emolehmät, hiehonavetta) Päätös 2007: ei rakenneta mitään koska jatkaja puuttuu Vuosi 2012: Etelä-Suomessa töissä ollut poika ilmoitti haluavansa tulla jatkajaksi Laajennuksen suunnittelu pikaisesti käyntiin Tavoitteena rakentaa uusi n. 60 lehmän pihatto v Tila 2 - Puolanka Kanniainen Petri ja Päivi Taustaa: 34 lehmän parsinavetta + 50 nuorten ja sonnien paikkaa Peltoa 50 ha Rehuyhteistyö naapurin kanssa, yhteiset koneet Vanhemmilla oli aikoinaan yhteisnavetta naapurin kanssa Tavoite vuonna 2009: Uuden pihaton rakentaminen 60 lehmää, robottilypsy Mahdollinen jatkaja poika kiinnostunut ja aikoo maatalousalan koulutukseen Rakentaminen v
3 Tila 1 Hankkeen eteneminen syksy 2012 syksy 2014: Yhteydenotto syyskuu 2012 Tilakäynti meijerin tuotantoneuvojan kanssa alustavat keskustelut, aikataulu Tavoitteena rakentaa lehmän uusi pihatto kuluvan rahoituskauden aikana vuoden 2015 helmikuun loppuun mennessä (takaraja) 1. luonnos 52 lehmälle (lypsyasema, alustava kustannusarvio ) - hanke luonnos 72 lehmälle (robotti, alustava kustannusarvio ) - tässä vaiheessa tuli rakennussuunnittelija mukaan Alustavat talouslaskelmat ja rahoitusneuvottelut pankin kanssa Rakennuspaikan selvityksiä, keskustelut kunnan rakennusvalvonnan ja ympäristöviranomaisten kanssa, tila sijaitsee Kuhmon taajaman tuntumassa ja rajoittuu kaava-alueeseen Toiminnallista suunnittelua ja vaihtoehtojen pohtimista MARA2 hankkeen retkiä ja koulutuspäiviä, tiimipalavereita Ympäristölupahakemus jätettiin (AVI:n päätös ) Rakennuslupahakemus ja päätös saatiin keväällä 2013 Investointitukihakemukset elokuussa 2013, päätös lokakuussa Mty vuoden 2014 alusta Rakentamisen valmistelut, talvi 2014 Rakentaminen aloitettiin huhtikuun puolivälissä, navetta valmis Eläimet navettaan ja ensimmäinen lypsy robotilla 30.9.
4 Hankeaikataulu ja toimenpideluettelo Syksy 2012 Suunnittelun lähtökohdat, tavoitteet ja aikataulu: SPV:n / yhtiöittämisen aikataulut ja reunaehdot Hankkeen suuruusluokka, toiminnallisuus Alustavat rahoitusneuvottelut pankin kanssa Rakennuspaikan selvitykset, mahdolliset paikkavaihtoehdot Syksy 2012 Talvi 2013 Valitaan hankkeen rakennussuunnittelijat Toiminnallinen suunnittelu, rehuketjun valintaa, lypsyjärjestelmän valinta, liikenne, laajennusmahdollisuudet jne. Keskustelut naapureiden kanssa Ympäristölupahakemusten jättäminen ennen vuoden vaihdetta Tiedonhankintaa, tiimipalavereita, retkiä (MARA)
5 aikataulu jatkuu Kevät kesä 2013 Alustavien selvitysten ja pankin rahoitusneuvottelujen jälkeen tehdään päätökset rakentamisesta ja aloitetaan varsinainen rakentamisen suunnittelu ja hankkeen aikataulua tarkennetaan Aloitetaan eläinten lisäyksen suunnittelu Suunnittelun jatkaminen siten, että keväällä 2013 voidaan jättää rakennuslupahakemukset ja elokuussa investointitukihakemukset tarvittavine liitteineen Edelleen tiedonhankintaa, tutustumisretkiä ja toteutusvaihtoehtojen pohdintaa Alustavia neuvotteluja mahdollisten rakentajien kanssa Rakentamisen aikaisen talousseurannan, kirjanpidon, palkanmaksun suunnittelut ja mahdollinen kuukausi- ALV:iin siirtyminen Toteutustavan valinta, rakennuttaminen, työnjohto jne. Syksy 2013 talvi 2014 Investointitukipäätöksen jälkeen aloitetaan hankkeen toteutuksen suunnittelu, tehdään viimeiset päätökset eri vaihtoehtojen välillä, tehdään rakennesuunnitelmat, LVI suunnitelmat, kaluste- ja laitesuunnitelmat sekä sähkösuunnitelmat Laaditaan rakentamisen, hankintojen ja laiteasennusten aikataulut (vastaava työnjohtaja tai urakoitsija mukana, jos mahdollista) Tarjouspyynnöt, kilpailutus, sopimukset
6 aikataulu jatkuu Kevät 2014 Tarjouspyynnöt, kilpailutus, sopimukset ym. jatkuu Aikataulujen tarkentaminen Rakentamisen valmistelut, varastointitilat, työkalut Kesä syksy 2014 Rakentaminen Tavoitteena navetan käyttöön otto ennen talven tuloa Talvi 2015 Rakennuksen on oltava valmis helmikuun loppuun mennessä Maksuhakemukset haettava huhtikuun loppuun mennessä
7
8
9

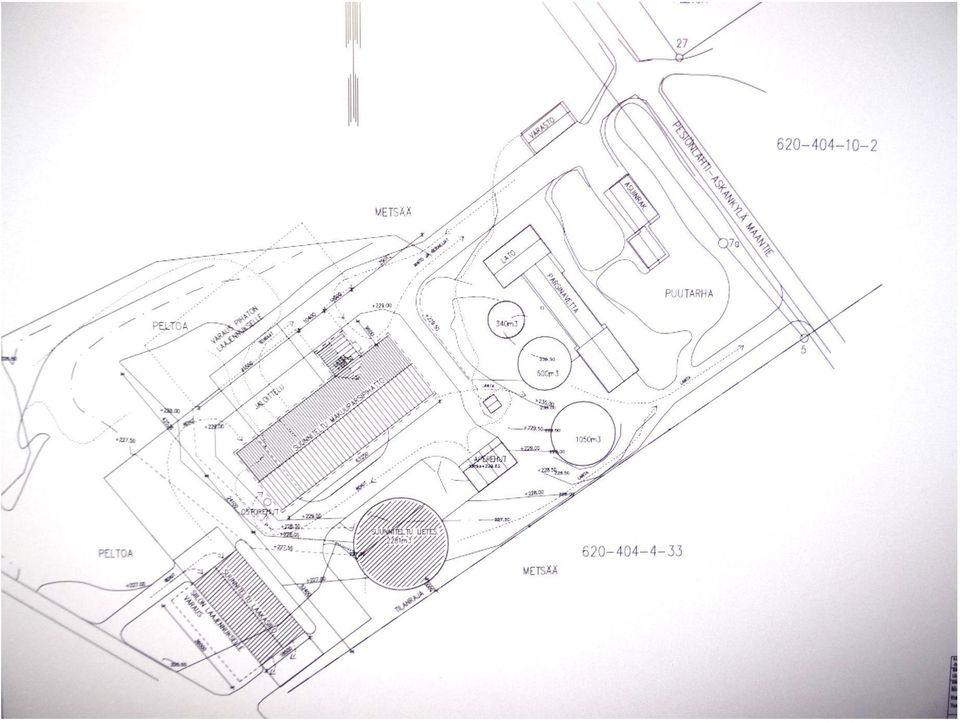

10 TOIMITUS - / ASENNUSAIKATAULU 2014 Tavaratoimitus Mestarifarmi Oy Asennus Mestarifarmi Oy MTY MÄÄTTÄ Tavaratoimitus joku muu Lammasjärventie 125, KUHMO Asennus joku muu Puh. Markku Iiro Työmaa alkaa / Työmaa valmis Huhtikuu Toukokuu Kesäkuu Heinäkuu Elokuu Syyskuu Lokakuu Rakenneosat sopimuksen mukaan toimitus /asennus SUUNNITTELU Pääsuunnittelu (kuvat päiväyksellä ) Perustussuunnittelu Rakennesuunnittelu Kuilu- ja ritiläkaaviot Elementtisuunnittelu Kalustesuunnittelu Sähkösuunnittelu LVI-suunnittelu Pelastus- ja valvontasuunnitelmat RAKENNUSTOIMITUKSET / ASENNUKSET Anturat toimitettuna Lietekuiluelementit toimitettuna Ritilät toimitettuna Teräspilarit ja -osat toimitettuna Betonipilarit toimitettuna Seinäelementit asennettuna ja saumattuna (asennus) (saumaus) Liimapuut toimitettuna Vesikatto asennettuna Päätykolmion valokennot toimitettuna Arntjen valoharja toimitettuna Lumitherm ilmaverhot toimitettuna Lattioiden raudoitus ja valu Ikkunat ja Ovet toimitettuna Lietesäiliöelementit toimitettuna TEKNIIKKATOIMITUKSET / ASENNUKSET Kalustepylväät Kalusteet päätoimitus Parsipedit, -matot Lypsyrobotti, tilasäiliö, muu lypsytekniikka Ritilänpuhdistusrobottirobotti Karjaharjat Valaistus Pinnoitukset

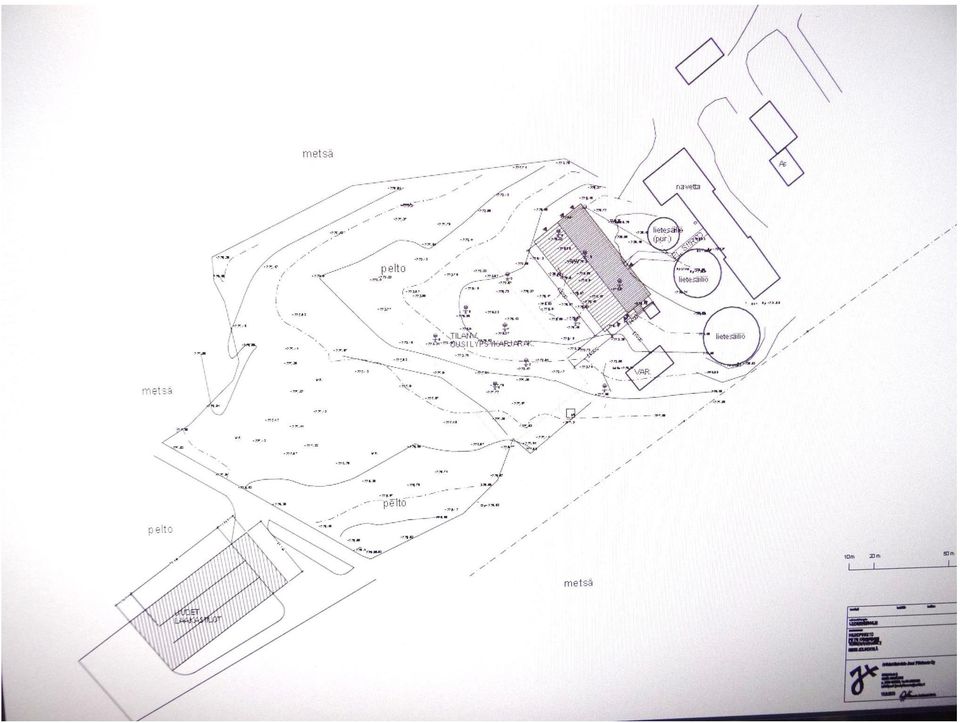

11 Tila 1 Rakentaminen ja vastuut: Aloitus huhtikuun puolivälissä, kirvesmiesten viimeinen työpäivä, robottilypsyn aloitus Isännän vastuulla rakennuttaminen, kilpailutukset, sopimukset jne. Emännän vastuulla kirjanpito, palkanmaksut, maksatushakemukset ym. rahaliikenne Rakennussuunnittelija / pääsuunnittelija apuna kilpailutuksissa Vastaavana työnjohtajana paikkakunnan kokenut rakennusmestari, joka kävi työmaalla n. kerran viikossa (käytiin läpi aikataulut ja kustannusseuranta) Perjantai-iltapäivänä työmaapalaveri, jossa katsottiin seuraavan viikon työt Rakentajina 2 henkeä tilalta, 2 kokenutta kirvesmiestä, 1 tukityöllistetty ulkomaalainen Maanrakennustyöt tehtiin itse vuokrakoneilla Sähkö- ja LVI- työt erillisinä urakoina (sis. suunnittelut) Seinien ja katon asennus elementtitoimittajalta Anturat, pilarit, liimapuupalkit, lietekuilut ja ritilät asennettiin itse Kustannukset: Kustannusarvio Hyväksytyt kustannukset (Kainuun Ely-keskus) Toteutuneet kustannukset (sisältää rakennetut tiet ja pihat) Kustannusten ylitykset: LVI työt 5000, palovaroitinjärjestelmä 10000, ritilöiden matot 12000, maitohuoneen lämmön talteenotto 5000

12 Tila 1 Ongelmat: Kustannusten ylitys (kustannusarviosta poissa olleita kuluja) Betonimassan toimitusten hankaluus ja kalleus pitkien etäisyyksien vuoksi Elementtitoimittajan rakennesuunnittelut viivästyivät Maksatusten pikkutarkkuus kuittiluetteloineen aluksi yllätti Navetan käyttöönotto ja kokemukset: Navetta otettiin käyttöön täsmälleen suunniteltuna päivänä Käynnistysvaiheessa 38 lehmää lypsyssä ja käynnistys onnistui hyvin omalla porukalla Robottitoimittajan (DeLaval) henkilö mukana opastamassa 3 pv Nyt lypsyssä 50 lehmää, keväällä navetta saadaan täyteen Ei jalka- tai utareongelmia (ruokintakäytävän kumimatot) Tuotos entisellä tasolla (35 kg/pv) Erillisruokinta, säilörehupaalit pienkuormaajalla, väkirehukioskit 2(lehmät)+1(takakierto) + robotti Työvoimana 3 henkeä oman tilan väkeä (normipäivä yht. noin 12 h) mahdollistaa työajan rytmityksen normaalitilanteissa (4 päivää työtä ja 2 vapaata)

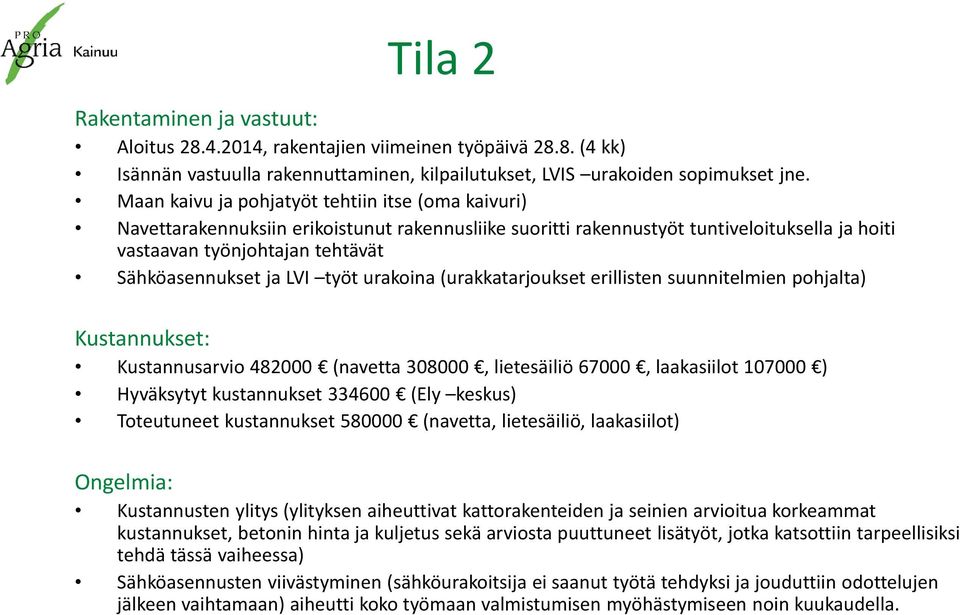

13 Tila 1 Kommentteja ja kiitoksia: Hankkeen ja rakentamisen aikataulutukset tärkeät. Vaaditaan aikataulussa pysymistä kaikilta ja huolehditaan, että se on tietona kaikilla. Kaivinkoneen vuokraaminen kannatti, erittäin hyvä apu tämäntyyppisessä toteutuksessa Yhteistyö viranomaisten kanssa sujui Rakennussuunnittelijalle / pääsuunnittelijalle kiitokset hyvästä työstä MARA2 hankkeen verkostosta suunnittelun ja rakentamisen valmistelun aikana iso apu (retket, rakentajakoulutukset, aikataulutukset, käytännön vinkit jne.) Hanke oli tähänastisen kokemuksen perusteella onnistunut Maidon hinta ja tulevaisuuden epävarmuus askarruttavat

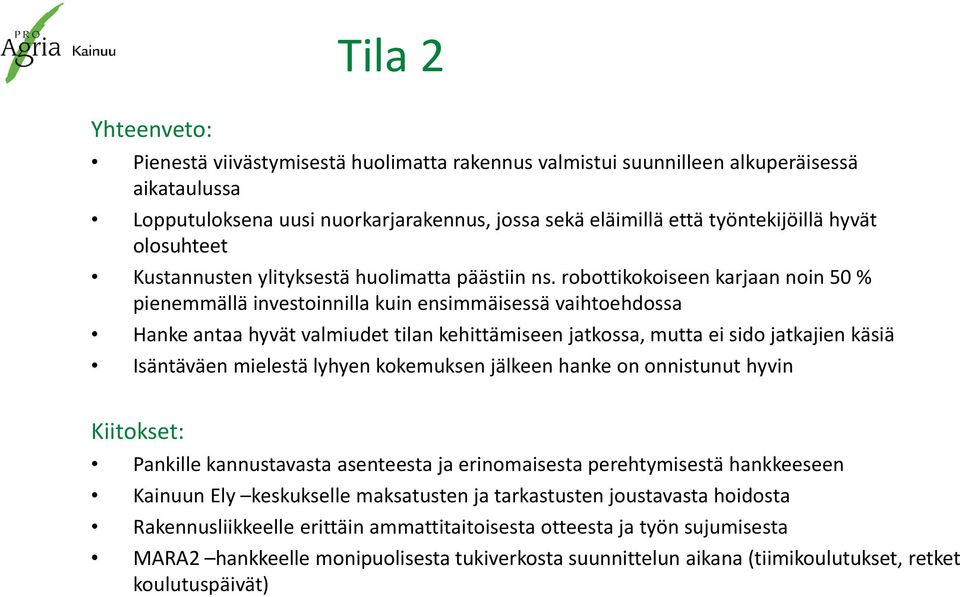

14 Tila 2 Hankkeen eteneminen kevät 2009 syksy 2014 Päätös navettainvestoinnin suunnittelusta alustavia suunnitelmia, talouslaskentaa, rakennuspaikan selvityksiä, koulutuksia, tilavierailuja jne. Yhteistyöneuvotteluja naapurin kanssa 2010, Suunnitelma 1: Yhden robotin pihatto, jossa laajennusmahdollisuus toiselle robotille Kasvavat hiehot vanhassa navetassa Näillä suunnitelmilla haettiin ympäristölupa, rakennuslupa ja investointituet (päätös) Pankin kehotuksesta harkittiin suoraan kahden robotin navetan rakentamista, mutta siihen ei katsottu riittävän vielä resursseja, joten otettiin lisää aikaa harkinnalle. 2012, Suunnitelma 2: Tehtiin suunnitelmissa täyskäännös ja lähdettiin etsimään edullisempaa ratkaisua Otetaan hyväkuntoinen parsinavetta kokonaan lypsylehmille ja rakennetaan uusi hiehonavetta, joka riittää myöhemmin kahden robotin navetalle. Siinä vaiheessa remontoidaan vanha navetta vasikoille. Uuden suunnitelman perusteet: Päästään puolta pienemmällä investoinnilla robottikokoiseen karjaan eikä sidota jälkeläisten tilannetta ennen kuin jatkajasta on varmuus. 2013, Uudet investointitukihakemukset ja rakennuslupa (ympäristölupaan muutos) 2014, Rakentaminen (74 -paikkainen navetta, 784 m2, nuorelle karjalle ja umpilehmille, laakasiilot 3 kpl, etälietesäiliö Tulevaisuus?? Suunnitelma 3: Jatkajan varmistuttua perustetaan yhtymä ja rakennetaan uusi lypsykarjarakennus sen hetkisen taloustilanteen ym. resurssien mukaan. Ellei jatkajaa ole tuotantoa jatketaan nykyisellä volyymilla.

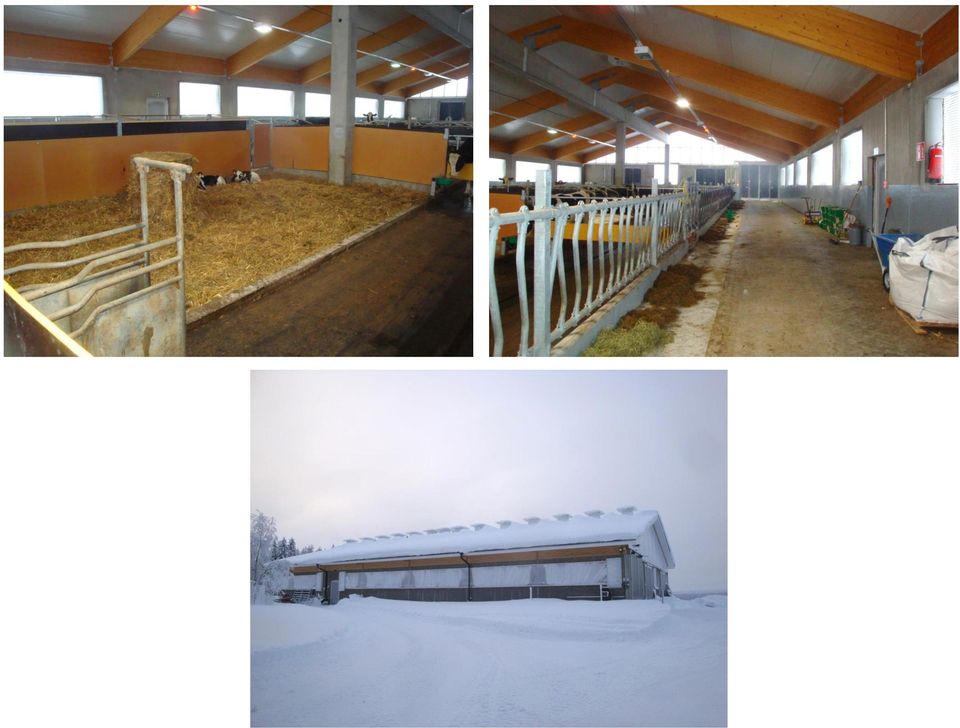

15
16
17
18 Tila 2 Rakentaminen ja vastuut: Aloitus , rakentajien viimeinen työpäivä (4 kk) Isännän vastuulla rakennuttaminen, kilpailutukset, LVIS urakoiden sopimukset jne. Maan kaivu ja pohjatyöt tehtiin itse (oma kaivuri) Navettarakennuksiin erikoistunut rakennusliike suoritti rakennustyöt tuntiveloituksella ja hoiti vastaavan työnjohtajan tehtävät Sähköasennukset ja LVI työt urakoina (urakkatarjoukset erillisten suunnitelmien pohjalta) Kustannukset: Kustannusarvio (navetta , lietesäiliö 67000, laakasiilot ) Hyväksytyt kustannukset (Ely keskus) Toteutuneet kustannukset (navetta, lietesäiliö, laakasiilot) Ongelmia: Kustannusten ylitys (ylityksen aiheuttivat kattorakenteiden ja seinien arvioitua korkeammat kustannukset, betonin hinta ja kuljetus sekä arviosta puuttuneet lisätyöt, jotka katsottiin tarpeellisiksi tehdä tässä vaiheessa) Sähköasennusten viivästyminen (sähköurakoitsija ei saanut työtä tehdyksi ja jouduttiin odottelujen jälkeen vaihtamaan) aiheutti koko työmaan valmistumisen myöhästymiseen noin kuukaudella.
19 Yhteenveto: Tila 2 Pienestä viivästymisestä huolimatta rakennus valmistui suunnilleen alkuperäisessä aikataulussa Lopputuloksena uusi nuorkarjarakennus, jossa sekä eläimillä että työntekijöillä hyvät olosuhteet Kustannusten ylityksestä huolimatta päästiin ns. robottikokoiseen karjaan noin 50 % pienemmällä investoinnilla kuin ensimmäisessä vaihtoehdossa Hanke antaa hyvät valmiudet tilan kehittämiseen jatkossa, mutta ei sido jatkajien käsiä Isäntäväen mielestä lyhyen kokemuksen jälkeen hanke on onnistunut hyvin Kiitokset: Pankille kannustavasta asenteesta ja erinomaisesta perehtymisestä hankkeeseen Kainuun Ely keskukselle maksatusten ja tarkastusten joustavasta hoidosta Rakennusliikkeelle erittäin ammattitaitoisesta otteesta ja työn sujumisesta MARA2 hankkeelle monipuolisesta tukiverkosta suunnittelun aikana (tiimikoulutukset, retket koulutuspäivät)
20
21 KIITOS! -
NAVETTARASTIT Kommentteja tuotantorakennusinvestointien suunnittelusta. Esa Heikkinen ProAgria Kainuu
NAVETTARASTIT 13.4.2018 Kommentteja tuotantorakennusinvestointien suunnittelusta Esa Heikkinen ProAgria Kainuu TUOTANTORAKENNUSINVESTOINNIN LÄHTÖKOHTA Tilan ja tuotanto-olosuhteiden kehittäminen siten,
LisätiedotTaloudenhallinta navettainvestoinnissa. Vesa Lapatto Savitaipale
Taloudenhallinta navettainvestoinnissa Vesa Lapatto Savitaipale Mäkelän tila Yrittäjät Nina ja Vesa Lapatto Työntekijöitä 2 Pojat Juho ja Joonas Peltoa 118 ha Metsää 56 ha Lehmiä 170 nuorkarjaa 160 Lähtökohta
LisätiedotMOISION AYRSHIRE UUDEN PIHATON RAKENTAMINEN KESÄ 2015
UUDEN PIHATON RAKENTAMINEN KESÄ 2015 Rakentamispäätöksen lähtökohdat Vanhan navetan remontointi kallis, ei uusia lehmäpaikkoja, nuorkarjan tilat? Uuden rakentaminen pihatto vai parsinavetta? Tuotannon
LisätiedotNAVETTAINVESTOINNIN VAIHEET
NAVETTAINVESTOINNIN VAIHEET Pro Navetta-hanke Suonenjoki 7.2.2017 Rakennusinsinööritoimisto TIIMI Oy Navettahankkeen vaiheet 1. Pähkäilyvaihe 2. Suunnitteluvaihe 3. Rakentaminen 4. Käyttöönotto Tarveselvitys
LisätiedotMaitoMestari mallisto
MaitoMestari mallisto 1 Logistiikka 2 Suunnittelu ja mitoitukset - Suunnittelun lähtökohtana on ollut muodostaa harkittu kustannustehokas kokonaisuus - Lisäksi suunnittelussa on huomioitu uusimmat mitoitukset
LisätiedotInvestointipalvelu ProAgrian valtakunnallinen palvelu alkaen
Investointipalvelu ProAgrian valtakunnallinen palvelu 1.1.2015 alkaen Investointipalvelusta saat kokeneen kumppanin tehdessäsi ison investoinnin ja ottaessasi elämäsi suurimman lainan! ProAgria - Since
LisätiedotMaatalouden investointituki 2007-2013 Hakuajat 2011
Hakuajat 2011 Hakuja 4 ; 1.12.2010-.1.2011,.2-31.3, 15.4-15.8, 1.9 15.10 jatkuva haku - nuoren viljelijän aloitustuki Päätöksenteko - rakennetun kiinteistön hankinta - asuntorakentaminen Päätökset; + 2
LisätiedotTuettu rakentaminen kaudella
Tuettu rakentaminen kaudella 2014-2020 Valion navettaseminaari 9.2.2017 sanna.koivumaki@mmm.fi 10.2.2017 1 Ohjelmakausi 2014-2020, yleistä Investointitukijärjestelmän tavoitteet Alkutuotanto säilyy vähintään
LisätiedotKorjaushankkeen laadun haasteet
KORJAUSHANKKEEN LAADUN HAASTEET 12.11.2013 Esko Lindblad Valvontapäällikkö, rakennusterveysasiantuntija, rkm Suomen Sisäilmakeskus Oy 1 Case ullakkorakentaminen 5 kerroksinen kerrostalo rakennettu 1920
LisätiedotKANTONIEMEN TILAN INVESTOINTIRATKAISUT, NIIDEN TAUSTAT JA TOIMIVUUS
KANTONIEMEN TILAN INVESTOINTIRATKAISUT, NIIDEN TAUSTAT JA TOIMIVUUS 1. Vähän tilan historiasta ja menneisyydestä 2. Kehityksen ja rakentamisen vaiheita menneestä nykypäivään 3. Valitut ratkaisut ja niiden
LisätiedotASEMANTIEN PÄIVÄKODIN LOPPURAPORTTI
ASEMANTIEN PÄIVÄKODIN LOPPURAPORTTI 28.1.2014 RAKENNUSHANKKEEN LOPPURAPORTTI Kohde: Asemantien päiväkoti 740-4-33-1 Asemantie 16 57100 SAVONLINNA Hankkeen laajuustiedot ja tilatehokkuudet: Päiväkotirakennus:
LisätiedotNAVETTARASTIT Nurmes. Pro Navetta-hanke
NAVETTARASTIT 12.-13.4.2018 Nurmes Pro Navetta-hanke Mikä on Pro Navetta-hanke? Hankepäällikkö, Perttu Kattainen (rak-ins AMK) Hankkeen kesto 1.4.2016 31.5.2018 Tarkoituksena helpottaa ja vauhdittaa maitotilojen
LisätiedotOpintomatka 10-12.4.2013 Vuokatti
Matkaraportti Opintomatka 10-12.4.2013 Vuokatti 10.4.2013 Matkalle lähdettiin Taipaleen Pasin täydellä pikkubussilla 17 hengen voimin. Mukana oli 15 maidontuottajaa, Jari Korva Pohjolan Maidolta ja Timo
LisätiedotMaatalouden investointituet ohjelmakaudella 2014-2020. TUKIPUHVETTI 14.4.2016 Kuopio ja 19.4.2016 Iisalmi
Maatalouden investointituet ohjelmakaudella 2014-2020 TUKIPUHVETTI 14.4.2016 Kuopio ja 19.4.2016 Iisalmi Sivu 1 25.4.2016 Maatalouden investointituet ja nuoren viljelijän aloitustuki Investointituet ovat
LisätiedotSUUNNITTELU- JA PROJEKTINOHJAUSPAKETTI ASIAKKAAN EHDOILLA
SUOMIPIHATTO SUUNNITTELU- JA PROJEKTINOHJAUSPAKETTI ASIAKKAAN EHDOILLA SUOMIPIHATON EDUT Ei ole sitoutunut mihinkään tuotemerkkiin Valma-kaupan hyödyntäminen viljelijöiden hyväksi Erittäin kevyt ja kustannustehokas
LisätiedotMILJOONA LITRAA YKSILLÄ HARTEILLA -
2.2.2017 MILJOONA LITRAA YKSILLÄ HARTEILLA - HUOMIO TYÖN TEHOKKUUTEEN JO NAVETTASUUNNITTELUSSA Kehittämisneuvoja OSK ItäMaito 1 2.2.2017 HUIPPUOSAAJA. MILLÄ EVÄILLÄ..? 2 Valtakunnallinen huippuosaaja Navetan
LisätiedotTankit täyteen Hämeessä, Nupit Kaakkoon ja Lehmänmaitoa Uudeltamaalta hankkeiden opintomatka 3. 4.11.2009
Tankit täyteen Hämeessä, Nupit Kaakkoon ja Lehmänmaitoa Uudeltamaalta hankkeiden opintomatka 3. 4.11.2009 Retkellä tutustuimme sekä parsinavetoihin että pihattoihin. Kohteet olivat myös hyvin eri kokoisia
LisätiedotASIALUETTELO. Yh 27 PERUSSOPIMUKSEN PÄIVITTÄMINEN. Yh 28 OSAVUOSIKATSAUS 1-4/2018 Liite 1 Tuloslaskelma 1-4/2018. Yh 29 TOIMITUSJOHTAJAN VUOSILOMA
Tuusulan seudun vesilaitos kuntayhtymä Yhtymähallitus 14.6.2018 2 ASIALUETTELO Yh 27 PERUSSOPIMUKSEN PÄIVITTÄMINEN Yh 28 OSAVUOSIKATSAUS 1-4/2018 Liite 1 Tuloslaskelma 1-4/2018 Yh 29 TOIMITUSJOHTAJAN VUOSILOMA
LisätiedotAlkupiiri (5 min) Lämmittely (10 min) Liikkuvuus/Venyttely (5-10min) Kts. Kuntotekijät, liikkuvuus
Lisätiedot
Helsingin seudun ympäristöpalvelut HANKESUUNNITELMA Pitkäkosken vedenpuhdistuslaitoksen hallirakenteiden peruskorjaus
Helsingin seudun ympäristöpalvelut HANKESUUNNITELMA Pitkäkosken vedenpuhdistuslaitoksen hallirakenteiden peruskorjaus 1 Helsingin seudun ympäristöpalvelut -kuntayhtymä Opastinsilta 6 A 00520 Helsinki puhelin
LisätiedotKesän 2014 säilörehun laatu Artturi-tulosten pohjalta
Kesän 2014 säilörehun laatu Artturi-tulosten pohjalta Pekka Petäjäsuvanto, tuotantoasiantuntija, Osuuskunta Pohjolan Maito POHJOIS-SUOMEN NURMITOIMIKUNNAN TALVISEMINAARI 2015 Syötekeskus 2015 Mietteitä
LisätiedotLypsykarjanavetan energiankulutus. Valion navettaseminaari, Pasi Eskelinen
Lypsykarjanavetan energiankulutus Valion navettaseminaari, Pasi Eskelinen 4.2.2015 ERKKA hanke Energiatehokas tuotantorakennus Keskeisinä tutkimuskohteina maalämpö, uusiutuvat energiaratkaisut ja energiatehokkuus
LisätiedotCASE MAITOTIIMI Ay Reijo Mustonen ProAgria Etelä-Karjala. Navettaprojekti-suunnittelusta valmiiksi
CASE MAITOTIIMI Ay Reijo Mustonen Pro Valion navettaseminaari 8.-9.2011 Navettaprojekti-suunnittelusta valmiiksi 1 sponsorit esille Kaakkois-Suomen ELY-keskus ja Savitaipaleen Osuuspankki Turvallisuusohjeita
LisätiedotNavettainvestointien tukeminen maaseutuohjelman kautta. ProNavetta-koulutus Iisalmi Siilinjärvi
Navettainvestointien tukeminen maaseutuohjelman kautta ProNavetta-koulutus 2.12.2016 Iisalmi 8.12.2016 Siilinjärvi Sivu 1 10.2.2017 Maatalouden investointituet ja nuoren viljelijän aloitustuki Aloittava
LisätiedotTontin pinta-ala: 2082m2
Rakennuslautakunta 23 20.05.2015 Rakennuslupahakemus R2-2015 (6. kaupunginosan korttelin 82 tontti 5, Alppitie 10A, olohuoneen ja eteistilan laajennus ja muutos sekä terassin laajennus, lupaa haetaan jo
LisätiedotLypsykarjan eläinten ryhmittely- Robotin takakierto
Lypsykarjan eläinten ryhmittely- Robotin takakierto Vasikkatilan vasikoiden ehdoilla KESTO-Kestävä karjatalous Savonia Iislami11.4.2014 Tapani Kivinen, MTT, Hanke lyhykäisesti Asiantuntijatyöryhmä Tutkijat
LisätiedotAs Oy Pesäpönttö. Suntionkatu 10 KOTKA
As Oy Pesäpönttö Suntionkatu 10 KOTKA Hissihankkeen päävaiheet 1 Aloite hissin jälkiasennuksesta 12 Hallitus toteuttaa vastaanottotarkastuksen Hissi on asukkaiden käytössä 2 Hallitus käsittelee ehdotuksen
LisätiedotKinnarin uusi koulu hankkeen/projektiallianssin tavoitteet
Kinnarin uusi koulu Kinnarin uusi koulu hankkeen/projektiallianssin tavoitteet Tausta: Hanke korvaa sisäilmaongelmien takia puretun kohteen ja vastaa Järvenpään kasvuun Visio: Uusi Kinnari Iloisesti Yhdessä
LisätiedotValio Oy:n hankintaosuuskunnat
Maitokatsaus 2013 Valio Oy:n hankintaosuuskunnat Maitosuomi 2012 Liikevaihto milj. 142 Maidontuottajia 1400 Maidon vastaanotto milj. ltr 298 Henkilöstö 19 Maidonkuljettajat 70 Maitoautoyhdistelmiä 15 Perustettu
LisätiedotRakentajailta 16.09.2014 Lupapäätös Rakennusvalvonta Juha Vulkko
Rakentajailta 16.09.2014 Lupapäätös Rakennusvalvonta Juha Vulkko Rakennuslupapäätös Rakennuslupapäätöksen tekee rakennustarkastaja. Rakennuslupapäätös annetaan ns. julkipanon jälkeen ( 14 vrk oikaisuvaatimusaika
LisätiedotKONGINKANKAAN MONITOIMIMANEESI UUDEN HEVOSURHEILUKESKUKSEN SYDÄN
Kaupunginhallitus 11.2.2019 liite nro 5 (1/13) Kaupunginvaltuusto 18.2.2019 liite nro 5 (1/13) LIITE 1: KUSTANNUSARVIO JA RAHOITUSSUUNNITELMA KONGINKANKAAN MONITOIMIMANEESI UUDEN HEVOSURHEILUKESKUKSEN
LisätiedotKANKAANPÄÄN SKEITTIPUISTON HANKESUUNNITELMA. HANKE 8760 Skeittipuisto KOHDE JA SIJAINTI
27.12.2018 KANKAANPÄÄN SKEITTIPUISTON HANKESUUNNITELMA HANKE 8760 Skeittipuisto KOHDE JA SIJAINTI Liikuntakeskus Jämintie 10, 38700 Kankaanpää TILAAJA Rakennuttaja / hankintayksikkö Tekninen keskus PL
LisätiedotRakentajan sähkömuistio. - omakotitalon ja vapaa-ajan asunnon sähköistyksen vaiheet
Rakentajan sähkömuistio - omakotitalon ja vapaa-ajan asunnon sähköistyksen vaiheet Rakennuksen sähköistys Rakennuksen onnistunut sähköistys vaatii runsaasti tietoa, eikä rakentajan kannata lähteä toteuttamaan
LisätiedotHALLITILOJA ENNAKKOMARKKINOINNISSA
HALLITILOJA ENNAKKOMARKKINOINNISSA ENNAKKOMERKINTÄHINNASTO Huoneisto Pinta-ala Myyntihinta Yhtiölainaosuus Velaton hinta 1 60 m² VARATTU 2 60 m² VARATTU 3 60 m² VARATTU 4 48 m² 21 868,82 33 481,18 55 350
LisätiedotEi-tuotannollisten investointien haku v.2013. Ympäristöhankkeista eloa maaseudulle 21.5.2013 Merja Lehtinen
Ei-tuotannollisten investointien haku v.2013 Ympäristöhankkeista eloa maaseudulle 21.5.2013 Merja Lehtinen Esityksen sisältö Maatalouden ympäristötuet rekisteröidyille yhdistyksille 2013 Ei-tuotannolliset
LisätiedotKiinteistökatsaus KYS uudistuu hanke Hallituksen seminaari
Kiinteistökatsaus KYS uudistuu hanke Hallituksen seminaari 26.-27.2.2019 P-Savon sairaanhoitopiiri, Kiinteistöhallinto Pekka Turunen, vs. kiinteistöjohtaja 1 KYSin Masterplan hankekartta KYS Uudistuu -hanke
LisätiedotErilaisia nuorkarja- ja umpilehmätiloja
Erilaisia nuorkarja- ja umpilehmätiloja Valion navettaseminaari 9.2.2017 Arto Karila talouden ja johtamisen erityisasiantuntija ProAgria Etelä-Savo VOIT KIRJOITTAA TÄHN TÄRKEÄN ASIAN HANKKEESTA Valion
LisätiedotEnergiatehokkuuden ja sisäilmaston hallinta ja parantaminen
Energiatehokkuuden ja sisäilmaston hallinta ja parantaminen TkT Risto Ruotsalainen, tiimipäällikkö Rakennusten energiatehokkuuden palvelut VTT Expert Services Oy Rakenna & Remontoi -messujen asiantuntijaseminaari
LisätiedotNäemmekö tulevaisuuden maitotilan tärkeimmät prinsiipit
Näemmekö tulevaisuuden maitotilan tärkeimmät prinsiipit (peruste, periaate, sääntö.) Kenttäpäällikkö Petri Uusitalo Länsi-Maito Miten voin nähdä tilani tulevaisuuteen Pitää pystyä ulottamaan näkemys 20-30
LisätiedotKANTONIEMEN TILAN INVESTOINTIRATKAISUT, NIIDEN TAUSTAT JA TOIMIVUUS
KANTONIEMEN TILAN INVESTOINTIRATKAISUT, NIIDEN TAUSTAT JA TOIMIVUUS Juha Kantoniemi Valion navettaseminaari 8-9.2.2012 Rantasipi Airport Congress Center, Vantaa 1. Vähän tilan historiasta ja menneisyydestä
LisätiedotDessien kirkon rakentaminen, Etiopia
1 Dessien kirkon rakentaminen, Etiopia Raportti 18.2.2014 Tämän raportin tarkoituksena on antaa ajankohtainen tilannekatsaus kirkon rakennusprojektista ja sen taloudellisesta tilanteesta ja haasteista.
LisätiedotTiedonantovelvollisuus rakentamispalveluista. Pirkko Vuori, Verohallinto
Tiedonantovelvollisuus rakentamispalveluista Pirkko Vuori, Verohallinto Tiedonantovelvollisuus urakoista Kuka on tiedonantovelvollinen? Kukin tilaaja ilmoittaa omat urakkatietonsa Ts. keneltä on tilannut
LisätiedotMaatilarakentamisen päivä 15.11.2011
Maatilarakentamisen päivä 15.11.2011 Ritva Rinta-Pukka Etelä-Pohjanmaan ELY-keskus, Ritva Rinta-Pukka 16.11.2011 1 Organisaatio Ylijohtaja Antti-Jussi Oikarinen Viestintäpäällikkö Johtoryhmä Henkilöstöpalvelut
LisätiedotOmakotitalon rakentajanopas
opas Omakotitalon rakentajanopas Muistathan, että rakennuslupa tulee hakea vuoden kuluessa kunnan tontin varaamisesta, ja rakentaminen tulee aloittaa kolmen vuoden kuluessa luvan myöntämisestä. Asiantuntijat
LisätiedotTuetun maatilarakentamisen erityisehdot
Tuetun maatilarakentamisen erityisehdot 2015-2020 Frami B 19.5.2015 Seinäjoki 19.5.2015 Tapani Kaipio Tuetulla rakentamisinvestoinnilla tarkoitetaan maatalouden tuotantotoimintaan käytettävän rakennuksen,
LisätiedotMitä rahoittaja odottaa investoivalta maatilalta. Valion Navettaseminaari , Vantaa Janne Mäkikalli, maatalouspalvelupäällikkö, OP
Mitä rahoittaja odottaa investoivalta maatilalta Valion Navettaseminaari 9.2.2017, Vantaa Janne Mäkikalli, maatalouspalvelupäällikkö, OP Maatilayrittäjän investointi, rahoittajan rooli? Yrittäjän keskustelukumppani,
LisätiedotHAMINAN KAUPUNKI Kaupunkisuunnittelu 6.9.2014 ASEMAKAAVA E18 -TIEN LELUN ERITASOLIITTYMÄN ALUEELLE MAINOSLAITETTA VARTEN
OSALLISTUMIS- JA ARVIOINTISUUNNITELMA (OAS) 1(6) ASEMAKAAVA E18 -TIEN LELUN ERITASOLIITTYMÄN ALUEELLE MAINOSLAITETTA VARTEN 1 SUUNNITTELUALUE Suunnittelualue sijaitsee tilalla 3:14 E18 -tien Lelun eritasoliittymän
LisätiedotHankehakemuksen käsittely ELYssä
Hankehakemuksen käsittely ELYssä Viisarin hankesuunnittelupäivä Suolahdessa 17.3.2015 Raimo Toivola, rakennusasiantuntija, Keski-Suomen Ely-keskus YLEISTÄ -selvitetään rakentamisen luvan tarve ja ehdot
LisätiedotMaailmanlaajuinen kokemus erilaisissa ilmastoissa
Maailmanlaajuinen kokemus erilaisissa ilmastoissa Viro Iran Venäjä Saudi Arabia Suunnittelua yksilöllisten vaatimusten mukaan Estonia Dairy Ranta Åsbro Mjölk Kokkonen Estonia Dairy High Plains Dairy 2004
LisätiedotCOMBIMASTER -RUOKINTAROBOTTI PARSINAVETASSA
COMBIMASTER -RUOKINTAROBOTTI PARSINAVETASSA Tiina ja Marko Roumio Tilavierailu 06/2010 Anne-Mari Malvisto, Juha Kuula ja Mika Turunen 15.5.2012 Oikeudet muutoksiin pidätetään. Kilpailukykyä maidontuotantoon
LisätiedotLähiruoka Pirkanmaalla - viljelijäkyselyn tuloksia
Lähiruoka Pirkanmaalla - viljelijäkyselyn tuloksia 22.8.2012 Petri Pethman Suomen Gallup Elintarviketieto Oy 1 Maatilojen Kehitysnäkymät 2020 Pirkanmaan lähiruoka Maatilojen kehitysnäkymät 2020 tutkimuksen
LisätiedotKustannusten kiinnittyminen
Kustannusten kiinnittyminen Työtunneli louhintaurakat solmittiin vuoden 2009 lopun ja 2010 aikana Urakkatarjoukset pyydettiin niin, että niissä on Kiinteäosuus ja yksikköhintaosuus Louhintaurakat saadaan
LisätiedotMaitosektorin uudistuminen Wisconsinissa
Maitosektorin uudistuminen Wisconsinissa Kasvavat Wisconsinin perhemaitotilat David W. Kammel Biological Systems Engineering UW Madison Ilmasto ja pinta-ala Pinta-ala Wisconsin 169,637 km2 Suomi 338,145
LisätiedotKivennäisruokinnan haasteet (= ongelmat, vaikeudet) ruokinnan suunnittelussa
Kivennäisruokinnan haasteet (= ongelmat, vaikeudet) ruokinnan 4.9.2014 ProAgria maito valmennus ProAgria Kainuu/kotieläinasiantuntijat: Eila, Jaana, Voitto, Minna ja Helena Tilastoja Kainuusta: Tuotosseurantatilat
Lisätiedotallianssiurakka Mitä allianssilla tavoitellaan? Maanrakennuspäivä Anna Keskinen
Mitä allianssilla tavoitellaan? Pakilan allianssiurakka Maanrakennuspäivä 18.9.2014 Parempaa yhteistyötä tilaajan ja urakoitsijan välillä Anna Keskinen Joustavuutta ylläpitotöihin Asukasyhteistyön parantaminen
LisätiedotMärehtijä. Väkirehumäärän lisäämisen vaikutus pötsin ph-tasoon laiduntavilla lehmillä 29.3.2012. Karkearehun käyttäjä Ruoansulatus.
Märehtijä Karkearehun käyttäjä Ruoansulatus Pötsin ph Ruokinta Väkevyys Arja Korhonen Väkirehumäärän lisäämisen vaikutus pötsin ph-tasoon laiduntavilla lehmillä Tutkimus tehty MTT Maaningan tutkimuskoeasemalla
LisätiedotTeiden hoidon alueurakoiden ilmoittautumisen vaatimukset. Ismo Kohonen 14.10.2015
Teiden hoidon alueurakoiden ilmoittautumisen vaatimukset Ismo Kohonen 14.10.2015 Kilpailutettavat alueurakat Maanteiden hoito toteutetaan täysin urakoimalla Urakat ovat monivuotisia, laajoja palvelusopimuksia
LisätiedotKokemuksia viranomaisyhteistyöstä konkurssipesien ja yrityssaneerausmenettelyjen yhteydessä Talvivaara Sotkamo Oy:n konkurssipesä
Kokemuksia viranomaisyhteistyöstä konkurssipesien ja yrityssaneerausmenettelyjen yhteydessä 26.8.2015, Insolvenssiristeily Jari Salminen Asianajaja, varatuomari Yhteistyö viranomaisten kanssa Päätösvalta
LisätiedotAS OY HUMPPILAN LINKKITIE
UUSI RIVITALO HUMPPILAAN RAKENTAA: AS OY HUMPPILAN LINKKITIE Linkkitie, 31640 Humppila ESITTELY JA MYYNTI: RS-PANKKI: Forssan OP-Kiinteistökeskus Oy LKV Tero Rämö LKV, KiAT 050-364 5126 Hannu Pehkonen
LisätiedotTaloyhtiöiden täydennysrakentamisen liiketoimintamalli työryhmätyöskentely
Taloyhtiöiden täydennysrakentamisen liiketoimintamalli työryhmätyöskentely Kuva: Lisa Voigtländer Markus Laine & Helena Leino markus.laine@uta.fi & helena.leino@uta.fi TARMO+ täydennysrakentamistyöpaja
Lisätiedot02.01 YRITTÄJÄNTIE 31028.1 TY II YRITTÄJÄNTIE KOSKENVÄYLÄ. 17.11.2014 pasi@zaner.fi Mittakaavat 1:1000. Uudisrakennus 799.9 657.8 5571.9.
56 830 1037 799.9 VP YRITTÄJÄNTIE 1 2 31028.1 TY II e=0.6 48 025 16 830 N 12 500 5 300 70 000 YRITTÄJÄNTIE 3 657.8 5571.9 LT VP nä nä KOSKENVÄYLÄ Tiedoston sijainti: Z:\Projektit\00 2014 Projektit\14320
Lisätiedot11.11.2014 LEGIRUS ARENA, VANTAAN KORSOON
11.11.2014 LEGIRUS ARENA, VANTAAN KORSOON Legirus arena projekti vaiheet aikaikkunassa: - 1-2/2013 Tarjoukset Kentän ja Hallin valmistajilta kustannusarvion pohjaksi - 1/2013 Vantaan kaupungin kanssa neuvottelut
LisätiedotYritys ymmärtää maataloustukibyrokratiaa. Kohti Tulevaa, Heikkinen Anne-Mari MTK Pohjois-Savo
Yritys ymmärtää maataloustukibyrokratiaa Kohti Tulevaa, Heikkinen Anne-Mari MTK Pohjois-Savo 29.11.17 Keitä vastaajat olivat n 417 kpl % Viljelijä 361 87 Eu-avustaja ja viljelijä 15 4 EU-avustaja/asiantuntija/kunnan
LisätiedotMaitotilayrittäjä Jukka Määttä, Arvolan Karjapiha Oy
Maitotilayrittäjä Jukka Määttä, Arvolan Karjapiha Oy Lean pilottihanke 2014-2015 Valion alkutuotanto kokoonkutsuja Suomen Yrittäjäopisto järjesti Seinäjoella kolme kokoontumista+opintomatka Tanskaan pienryhmät+oma
LisätiedotMiksi Keski-Pohjanmaan piiri käynnisti keinonurmen rakentamishankkeeseen? Miksi Pietarsaari pilotiksi?
Miksi Keski-Pohjanmaan piiri käynnisti keinonurmen rakentamishankkeeseen? piirin alueella vain yksi keinonurmi pilottihankkeen tarkoitus oli saada muutkin käynnistämään samankaltaisia hankkeita Miksi Pietarsaari
LisätiedotTervetuloa! 14.1.2016
Tervetuloa! 14.1.2016 Viranomaisvalvonta rakentamisessa Maankäyttö- ja rakennuslaki 124 Kunnan rakennusvalvontaviranomaisen tehtävänä on yleisen edun kannalta valvoa rakennustoimintaa sekä osaltaan huolehtia,
LisätiedotSuuntautuminen ja työharjoitteluseminaari
Suuntautuminen ja työharjoitteluseminaari Stadia 11.10.2007 Ilkka Leskelä Sisältö 11.10.2007 1. Koulutustausta ja nykyiset työtehtävät 3. Opiskelijasta ammattilainen rakennusliikkeessä ja työtehtävät 1
LisätiedotMAIDONTUOTANNON LAAJENTAMINEN TASAINEN KASVU
MAIDONTUOTANNON LAAJENTAMINEN TASAINEN KASVU MTY Hannu ja Heikki Ylinen Tilavierailu 10/2011 Mika Turunen ja Anne-Mari Malvisto 15.5.2012 Oikeudet muutoksiin pidätetään. Kilpailukykyä maidontuotantoon
LisätiedotRAKENNUSSUUNNITELMAN MUKAISET VOLYYMITIEDOT ###
KUSTANNUSARVIO JA RAKENNUSSELOSTUS Rakennusinvestoinnin rahoitustukihakemukseen MAA JA METSÄTALOUSMINISTERIÖ Maaseutu- ja luonnonvaraosasto 01 Hakija Kivioja Pekka 07 Metsää, ha 02 Lähiosoite Kiviojantie
LisätiedotURAKKA- HINTA. LISÄTYÖT URAKKA- SUMMA PÄÄURAKKA 2 788 000 3 080 185 Muutostyöt 83 533 Lisätyöt 115 235 Tilaajan. 93 415 lisätyöt
Tekninen lautakunta 136 12.11.2014 Tekninen lautakunta 148 10.12.2014 Tekninen lautakunta 65 20.05.2015 Kunnanhallitus 192 08.06.2015 Tekninen lautakunta 133 09.12.2015 Päiväkodin rakentaminen / taloudellinen
LisätiedotHanhikivi 1 -hanke. Oulu Business Breakfast 14.4.2016. Jaana Kangas aluetiedottaja
Hanhikivi 1 -hanke Oulu Business Breakfast 14.4.2016 Jaana Kangas aluetiedottaja FENNOVOIMA 2016 Fennovoima yrityksenä Perustettu vuonna 2007 Rakentaa ydinvoimalaitoksen Pyhäjoelle Mankala-yhtiö, jonka
LisätiedotKotiseutukosteikko Life hanke Härmälän kosteikko. Elinympäristö Tulvasuojelu Vesiensuojelu Virkistyskäyttö Maisema - Biodiversiteetti
Kotiseutukosteikko Life hanke Härmälän kosteikko Elinympäristö Tulvasuojelu Vesiensuojelu Virkistyskäyttö Maisema - Biodiversiteetti Sauvon Härmälän kosteikon perustaminen Suomen riistakeskus www.kosteikko.fi
LisätiedotTAAJAMALIIKENTEEN JA SUOJATEIDEN TURVALLISUUDEN PARANTAMINEN -TUTKIMUS CASE TURENKI / HANNA REIHE
TAAJAMALIIKENTEEN JA SUOJATEIDEN TURVALLISUUDEN PARANTAMINEN -TUTKIMUS CASE TURENKI 10.6.2015 / HANNA REIHE TUTKIMUS TOTEUTETTIIN, KOSKA Työn tarkoituksena on ollut taajamaliikenteen rauhoittaminen ja
LisätiedotKainuun Maatilakysely Puolanka
Kainuun Maatilakysely 2012 - Puolanka Maatilan perustietoja: Tilalla on peltoa Vastaajien määrä: 18 1 0 1 2 3 4 5 6 7 alle 10 ha 10-30 ha 31-50 ha 51-80 ha 81-100 ha 101-150 ha yli 151 ha Yrittäjien ikä
LisätiedotTulevaisuuden talot ja uusiutuva energia Tilannepäivitys syyskuu 2014
Tulevaisuuden talot ja uusiutuva energia Tilannepäivitys syyskuu 2014 Hankkeen tavoitteet Rakennusvalvonnan tavoitteena on jo loppuneen RESCA (Renewable Energy Solutions in City Areas) hankkeen, sekä tulevaisuuden
LisätiedotLANTAKOLA MAKUUPARSIEN PUHDISTAMISEEN
LANTAKOLA MAKUUPARSIEN PUHDISTAMISEEN Aution maatila Tilavierailu 02/2012 Anne-Mari Malvisto ja Mika Turunen 16.5.2012 Oikeudet muutoksiin pidätetään. Kilpailukykyä maidontuotantoon Hyvien käytänteiden
LisätiedotMitä käynnissä navettarakentamisessa 2015
Valio Navettaseminaari 5.2.2015. Katsaus tuetun rakentamisen tilanteeseen Yliarkkitehti Maa- ja metsätalousministeriö Maaseudun kehittämisyksikkö raija.seppanen@mmm.fi Mitä käynnissä navettarakentamisessa
LisätiedotTyövoima Palvelussuhdelajeittain %-jakautumat
Hallinto 2510 Hyvinvointitoimiala tammikuu 134,9 121,3-13,6 82,8 84,4 3,2 5,4 11,8 7,3 2,3 2,9 3,9 5,8 55,6 38,6 123,1 107,6 91,3 % 88,7 % helmikuu 133,9 118,8-15,1 82,3 83,4 3,9 5,5 11,1 7,6 2,6 3,6 8,1
LisätiedotPilaantumattoman maaaineksen
Pilaantumattoman maaaineksen hyödyntäminen Ollako jätettä vai eikö olla?. Kas siinä pulma 23.9.2015 Ympäristönsuojelun neuvottelupäivät Saija Ruponen 1 Hankkeiden suuruusluokka Tieojien parannushankkeet
LisätiedotVarkauden opiskelijakampuksen suunnittelijoiden valinta sekä rakennustoimikunnan nimeäminen
Yhtymähallitus 174 25.09.2015 Yhtymähallitus 195 23.10.2015 Varkauden opiskelijakampuksen suunnittelijoiden valinta sekä rakennustoimikunnan nimeäminen 217/02.08.00/2015, 213/02.08.00/2015, 214/02.08.00/2015,
Lisätiedot"SÄÄLTÄ SUOJAAN" - TOIMITUSSISÄLTÖ
5.1.2015 "SÄÄLTÄ SUOJAAN" - TOIMITUSSISÄLTÖ "SÄÄLTÄ SUOJAAN" -TOIMITUS SISÄLTÄÄ: -Ulkoseinäelementit: - sisäpuolen EK-kipsilevy 13 mm -ulkovuori pääosin asennettuna -ikkunavuorilaudat pääosin asennettuna
LisätiedotKiimingin Jokirannan uusi koulu
Kiimingin Jokirannan uusi koulu Kuukausitiedote syyskuu 2019 Tällä tiedotteella pyrimme kuvaamaan rakennuskohteen työmaatilannetta sekä informoimaan kuntalaisia työmaalla tapahtuvista työvaiheista, laatu-
LisätiedotTapiolan uimahalli. TIIVISTELMÄ KORJAUSHANKKEESTA Kimmo Martinsen
Tapiolan uimahalli TIIVISTELMÄ KORJAUSHANKKEESTA 8.1.2018 Kimmo Martinsen 1 Tiivistelmä hankkeesta Korjaushankkeen ensimmäisessä vaiheessa v. 2014 2016 on jo toteutettu uimahallin vanhan osan puku- ja
LisätiedotVENE-opintomatka Pohjois-Savo 6-8.7.2010
MATKAKERTOMUS VENE-opintomatka Pohjois-Savo 6-8.7.2010 6.7.2010 Maitoaho Ay, Kiuruvesi Ensimmäinen kohde oli Kiuvedellä Maitoaho Ay, jossa on kolme osakasta: Kämäräinen Jarno tj., Kemppainen Hannu ja Kämäräinen
LisätiedotYleisötilaisuus 2.12.2013 - Porlammin koulukeskus
Yleisötilaisuus 2.12.2013 - Porlammin koulukeskus Miten asioissa edetty Kattopalkista löydetty ongelmia alkukesästä 2013 Kuntotutkimus valmistunut 27.8.2013 Raportti lähetetty terveydensuojelulle 27.8.2013
LisätiedotKaupunkilehdessä olet keskellä asiakkaasi. arkea ja euroja.
Kaupunkilehdessä olet keskellä asiakkaasi arkea ja euroja. Mediahinnasto 2016 Koti-Kajaani Koti-Kajaanin avulla tavoitat tehokkaasti! Koti-Kajaani tavoittaa 67 % Kainuun markkina-alueen asukkaista. Lukijoita
LisätiedotMaatalouden investointituet rahoituskaudella 2014(5)-2020
Maatalouden investointituet rahoituskaudella 2014(5)-2020 EU-tulotukikoulutus Kuopio 25.3.2015 Sivu 1 27.3.2015 Investoinnit viime ohjelmakaudella Pohjois-Savossa on rahoitettu viime ohjelmakauden aikana
LisätiedotYhteistoimintaa alueurakointiin allianssimallit Helsingin yleisten alueiden ylläpidossa
Yhteistoimintaa alueurakointiin allianssimallit Helsingin yleisten alueiden ylläpidossa Anna Tienvieri & Kaisa Komulainen Helsingin kaupungin rakennusvirasto Allianssimalli ylläpitourakoissa Kontulan urakan
LisätiedotLångvikin kehittäminen - konkreettinen ehdotus Kirkkonummen kunnalle
Långvikin kehittäminen - konkreettinen ehdotus Kirkkonummen kunnalle Långvik pysyy väljästi rakennettuna ja viihtyisänä asuinalueena 3.5.2012 1 Långvikin kehittäminen kunnan päätöksenteossa 1(5) Joulukuu
LisätiedotOSALLISTUMIS- JA ARVIOINTISUUNNITELMA
OSALLISTUMIS- JA ARVIOINTISUUNNITELMA SUUNNITELMAN NIMI JA SUUNNITTELUALUE NISKANSELÄN RANTA-ASEMAKAAVA KUHMON KAUPUNKI PYKÄLIKÖN 290-408-79-12 TILA, om. UPM-Kymmene Oyj SUUNNITTELUTEHTÄVÄN MÄÄRITTELY
LisätiedotKokemuksia ja ajatuksia maidontuottajana menestymiseen Paljon uutta asiaa - kuinka edes alkuun?
Kokemuksia ja ajatuksia maidontuottajana menestymiseen Paljon uutta asiaa - kuinka edes alkuun? Petri Suihkonen maidontuottaja, Suonenjoki Seinäjoki 2.2.2018 Yleistä maatilasta ja yrittäjästä 1/2 Maidontuottaja
LisätiedotMetro länteen. Länsimetro Oy
Metro länteen Länsimetro Oy Metron linjaus ja pituusleikkaus MATINKYLÄ KIVENLAHTI 7 kilometriä 5 uutta asemaa: Finnoo, Kaitaa, Soukka, Espoonlahti, Kivenlahti Osuus valmistuu 2020 RUOHOLAHTI MATINKYLÄ
LisätiedotLapinkylän vesiosuuskunta Lappböle vattenandelslag
Lapinkylän vesiosuuskunta Lappböle vattenandelslag Vuosikokous 8.5.2014 8.5.2014 Lapinkylän vesiosuuskunta vuosikokous 1 Neljäs toimintavuosi, 2013 Jäsenistö ja kerätyt maksut Vuoden lopussa oli Lapvokin
LisätiedotPOLKU TÄYDENNYSRAKENTAMISEEN
Taloyhtiöiden täydennysrakentamisen liiketoimintamalli Lisa Voigtländer POLKU TÄYDENNYSRAKENTAMISEEN Ketterä kaupunki -hanke www.agilecities.fi Markus Laine markus.laine@uta.fi Helena Leino helena.leino@uta.fi
LisätiedotTyyppinavetan tuloksia kokemuksia ja kustannustietoutta piloteista. Pilottikohde Laulumaa Pilottikohde Penttilä
Tyyppinavetan tuloksia kokemuksia ja kustannustietoutta piloteista. Pilottikohde Laulumaa Pilottikohde Penttilä Valion navettaseminaari 24.01.2013 MTK ry Ari Roininen 1 Hankkeen numero: 11997 Ohjelma:
LisätiedotEsimerkkejä ja kokemuksia hankintojen kilpailutuksista
Esimerkkejä ja kokemuksia hankintojen kilpailutuksista Kouvolan kaupunki / yhdyskuntatekniikka 1 Palvelu Yhdyskuntatekniikka 2017 Palveluyksiköt Yhdyskuntatekniikan suunnittelu Alueiden hoito ja kunnossapito
LisätiedotKustannukset kohdallaan mihin on varaa?
Kustannukset kohdallaan mihin on varaa? Tuomo Rissanen Valion Navettaseminaari 10-11.2.2016 Vt. Toimitusjohtaja, ProAgria Pohjois-Savo tuomo.rissanen@proagria.fi 0405638749 Case, 130 lehmän navetan investoinnin
LisätiedotLVI-työselitys HATTULAN SEURAKUNTA VIRASTO- JA SEURAKUNTATALO. Ulkopuoliset viemäriputket 09.06.2015
LVI-työselitys HATTULAN SEURAKUNTA VIRASTO- JA SEURAKUNTATALO Ulkopuoliset viemäriputket 09.06.2015 HATTULAN SEURAKUNTA LVI SISÄLLYSLUETTELO 1 YLEISTÄ 1 1.1 RAKENNUSKOHDE 1 1.3 SUUNNITTELIJAT 1 1.4 HANKINNAN
LisätiedotRahoitustuet ja ympäristö
Rahoitustuet ja ympäristö Ympäristökorvauksen koulutustilaisuudet 2016 Antti Jaatinen, Varsinais-Suomen ELY-keskus Jarmo Saukkola, Varsinais-Suomen ELY-keskus Rahoitustuet maatalouden investointeihin Tukea
LisätiedotViritä rakennuksesi 2020-luvulle
Viritä rakennuksesi 2020-luvulle Erotu eduksesi. Laske energiakustannuksia. Nosta rakennuksesi arvoa. Jukka Joensuu, energia-asiantuntija Ruukki Construction 1 www.ruukki.fi/korjausrakentaminen Mitä on
Lisätiedot
